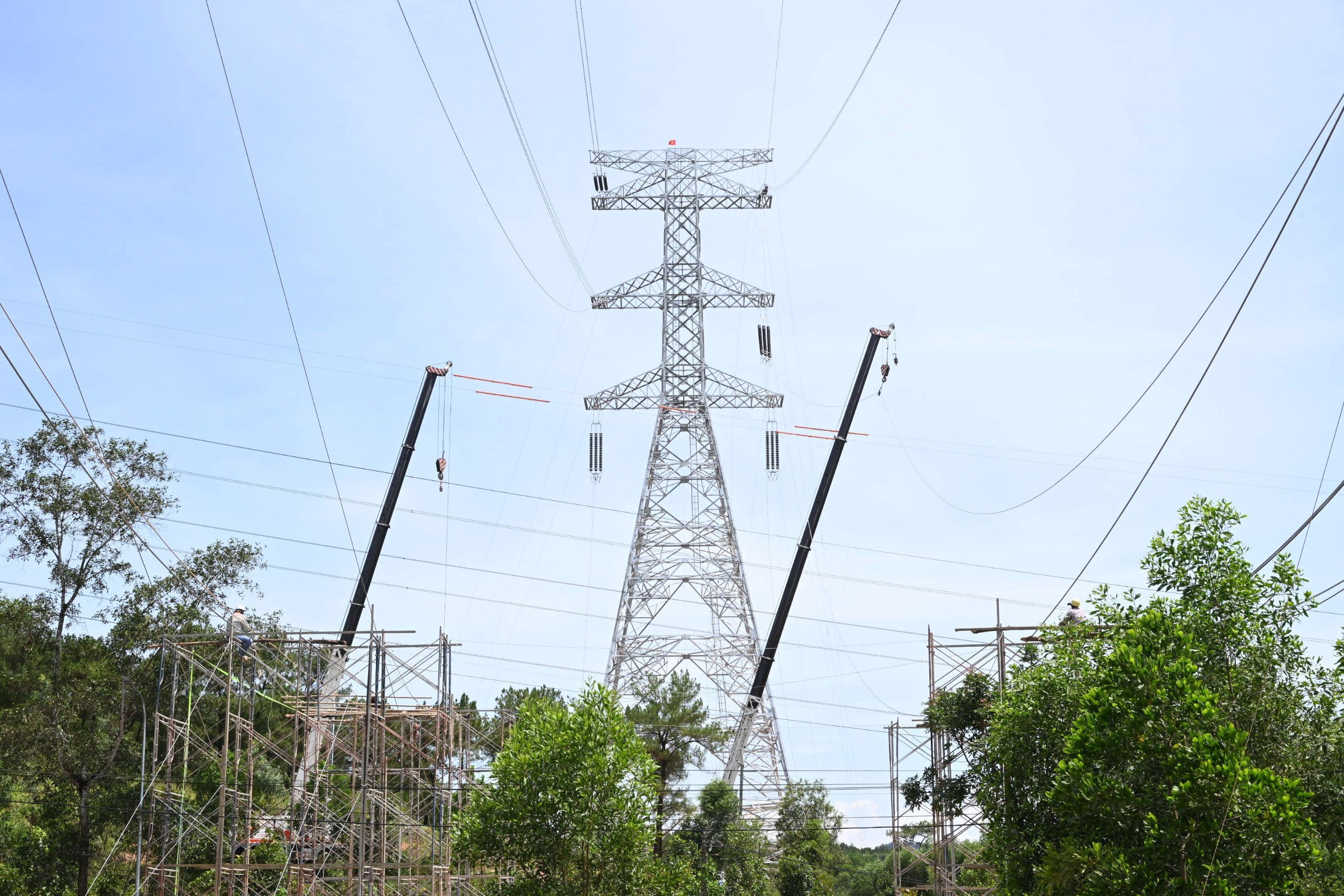

Bộ trưởng Bộ Công Thương kiểm tra tiến độ thi công Dự án đường dây 500kV mạch 3
Tin hoạt động 17/06/2024 14:28
Thủ tướng Chính phủ biểu dương các đơn vị thi công đường dây 500kV mạch 3 Dự án đường dây 500kV mạch 3 - vinh dự và trách nhiệm |
Ngày 17-18/6, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên - Phó Trưởng ban Thường trực Ban Chỉ đạo nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban Chỉ đạo) đã dẫn đầu đoàn công tác kiểm tra tiến độ thi công và động viên lực lượng thi công các Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối.
Đại diện chủ đầu tư báo cáo với Bộ trưởng tiến độ thi công Khoảng néo 337 - 338 |
Cùng tham gia đoàn công tác còn có đại diện lãnh đạo Uỷ bán Quản lý vốn Nhà nước tại doanh nghiệp, Công đoàn Công Thương Việt Nam, các đơn vị chức năng thuộc Bộ Công Thương, lãnh đạo UBND 1 số địa phương, Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và các đơn vị liên quan.
Theo kế hoạch công tác, đoàn công tác sẽ kiểm tra thi công và động viên lực lượng lao động của các đơn vị tại Khoảng néo (KN) 337 - 338 đường dây 500 kV Quảng Trạch - Quỳnh Lưu; Kiểm tra công tác thi công kéo dây KN337 - 338 thuộc gói thầu số 36; TBA 500kV Thanh Hóa; Vị trí (VT) cột 117 đường dây 500 kV NMNĐ Nam Định I-Thanh Hóa; khoảng néo 109-117 thuộc gói thầu số 5 do Cty CP Sông Đà 11 thi công; công tác thi công dựng cột VT41 ĐZ 500kV NMNĐ Nam Định I-Phố Nối do Công ty CP ĐTTM Việt Á thi công; TBA 500 kV Phố Nối thuộc gói thầu số 67 do Công ty CP Cơ điện Minh Quang thi công.
Bộ trưởng Nguyễn Hồng Diên tặng quà lực lượng thi công |
Tại các điểm kiểm tra, đoàn công tác đã nghe EVN, EVNNPT báo cáo tiến độ thi công chung của các dự án và tiến độ gói thầu.
Theo đó, tính đến ngày 17/6, các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đã hoàn thành bàn giao mặt bằng cho toàn bộ 1177/1177 vị trí móng cột; 99,6% hành lang tuyến (511/513 khoảng néo), còn 2 khoảng néo (KN) chưa bàn giao tại Nghệ An và Nam Định.
Về công tác cung cấp cột thép, toàn bộ các dự án có 75 gói thầu do 18 nhà thầu/liên danh nhà thầu thực hiện, tương ứng gần 139 ngàn tấn thép. Trong đó có 965 vị trí cột sản xuất trong nước và 212 vị trí cột nhập khẩu từ Trung Quốc.
Thi công vị trí cột 337 |
Đến nay đã bàn giao 971/1177 vị trí cột, đạt 83%. Hiện đang bàn giao 188 vị trí cột, 18 vị trí cột còn lại dự kiến hoàn thành bàn giao trước ngày 20/6//2024.
Các vật tư, phụ kiện như dây dẫn, cách điện, cáp quang đã cơ bản hoàn thành bàn giao. Một số cách điện, phụ kiện còn lại của Dự án Đường dây 500kV Quảng Trạch - Quỳnh Lưu đang được EVNNPT và Ban Quản lý dự án đôn đốc nhà thầu khẩn trương vận chuyển, bàn giao đến công trường trước ngày 20/6/2024 để triển khai lắp đặt đồng bộ.
Đối với công tác thi công xây dựng, đến ngày 17/6, đã hoàn thành đúc móng cho toàn bộ 1177/1177 vị trí. Hoàn thành lắp dựng 604/1177 vị trí cột, đang lắp dựng 423/1177 vị trí cột. Hoàn thành kéo dây 53/513 khoảng néo, đang thực hiện kéo dây 40/513 khoảng néo.
Trao đổi với Báo Công Thương, Bộ trưởng Nguyễn Hồng Diên đã hoan nghênh tinh thần vượt nắng thẳng mưa của cán bộ, Công nhân viên chức, người lao động trên công trường.
Trong điều kiện khí hậu miền Trung khắc nghiệt nắng nóng trên 40 ° CC, lại phải thường xuyên tiếp xúc với các nguyên vật liệu thiết bị bằng kim loại hấp thụ nhiệt độ tăng lên gấp nhiều lần, đòi hỏi cả thể lực và trí lực người lao động vì phải đảm bảo độ chính xác cao. Trong khi đó, việc thi công còn phải chịu áp lực bởi đảm bảo điện cho sản xuất và sinh hoạt trên địa bàn nên phải tranh thủ giờ giấc để trả lại điện cho sản xuất trong khi áp lực về thời gian đến hạn hoàn thành 30/6 không thay đổi…
Bộ trưởng đề nghị cấp ủy chính quyền địa phương trên địa bàn đường dây đi qua quan tâm tạo điều kiện mọi mặt, giúp đỡ tháo gỡ khắc phục khó khăn để dự án hoàn thành đúng tiến độ.
Báo Công Thương tiếp tục cập nhật...
