Bộ Công Thương họp tiến độ dự án 500kV Lào Cai-Vĩnh Yên

Sáng 28/3 tại Hà Nội, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã họp với các đơn vị liên quan về tiến độ triển khai dự án đường dây 500kV Lào Cai -Vĩnh Yên.
Dự án Đường dây 500kV Lào Cai-Vĩnh Yên: Tạo cơ hội phát triển kinh tế địa phương Chùm ảnh khởi công dự án đường dây 500kV Lào Cai-Vĩnh Yên Đảm bảo đường dây 500kV Lào Cai - Vĩnh Yên sớm về đích

Cuộc họp với sự tham dự của Ban Chỉ đạo nhà nước các chương trình, công trình, dự án quan trọng Quốc gia, trọng điểm ngành năng lượng; các bộ, ngành liên quan; các đơn vị thuộc Bộ Công Thương, Tập đoàn Điện lực Việt Nam (EVN); cùng các tỉnh: Lào Cai,Yên Bái, Phú Thọ, Vĩnh Phúc.

Bộ Công Thương họp tiến độ dự án 500kV Lào Cai-Vĩnh Yên

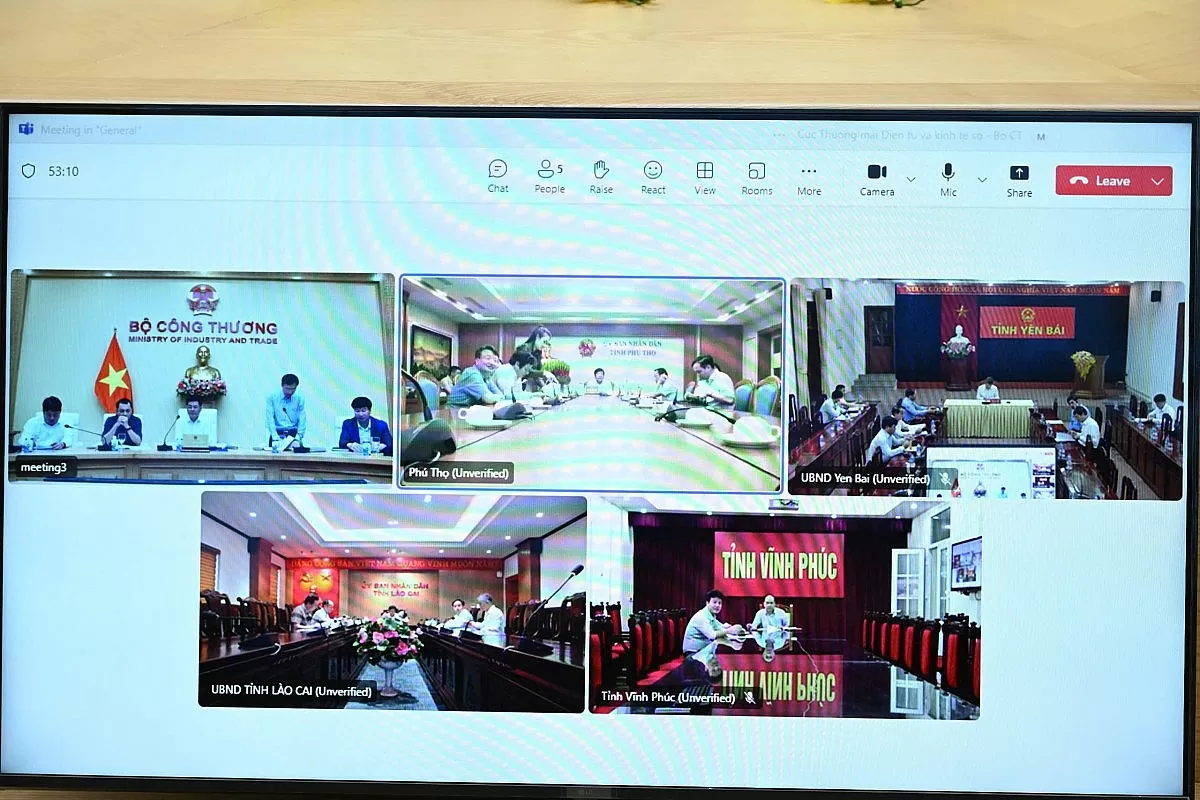

Toàn cảnh cuộc họp giao ban

Báo cáo Bộ trưởng Nguyễn Hồng Diên, ông Nguyễn Anh Tuấn - Tổng giám đốc Tập đoàn Điện lực Việt Nam cho biết, đối với phần móng cột, đến nay toàn tuyến đã bàn giao được 442/468 vị trí móng cột, đạt 94,44%, còn 26 vị trí móng chưa bàn giao gồm: Yên Bái còn 11 vị trí, Phú Thọ còn 13 vị trí và tỉnh Vĩnh Phúc còn 2 vị trí.

Đối với phần hành lang tuyến, Ban Quản lý dự án điện 1 (EVNMB1) đã hoàn thành công tác đo vẽ, cắm và bàn giao mốc cho địa phương 242/242 khoảng néo. Đồng thời, phê duyệt và bàn giao hồ sơ cho địa phương các tỉnh Lào Cai, Phú Thọ, Vĩnh Phúc đã hoàn thành; tỉnh Yên Bái đã hoàn thành 10/23 xã, còn 13/23 xã EVNPMB1 đã trình hồ sơ để Văn phòng Đăng ký đất đai tỉnh xem xét, phê duyệt.

Tỉnh Lào Cai đã có quyết định phê duyệt phương án bồi thường, hỗ trợ tái định cư (BT, HT&TĐC), đang thực hiện chi trả tiền; 03 tỉnh còn đang thực hiện công tác kiểm đếm để lập phương án BT, HT&TĐC. Hiện các nhà thầu đang khẩn trương thỏa thuận đề bù, mở đường thi công và triển khai thi công đào đúc móng.

Tính đến ngày 27/3, công tác mở đường đã hoàn thành đạt 19.7%,công tác đào đúc móng đang thi công đạt 14,1%.

Bộ Công Thương họp tiến độ dự án 500kV Lào Cai-Vĩnh Yên
Bộ trưởng Bộ Công Thương chủ trì cuộc họp

Hiện chủ đầu tư đã phối hợp với các tỉnh triển khai song song đồng thời các công việc để đẩy nhanh tiến độ giải phóng mặt bằng. Đến nay 3 tỉnh Lào Cai, Phú Thọ và Vĩnh Phúc đã phê duyệt hồ sơ địa chính cho cả phần móng cột và hành lang tuyến, tỉnh Yên Bái đã hoàn thành phê duyệt hồ sơ địa chính phần móng cột.

Chủ đầu tư là EVN/ EVNMB1 đã phát huy tinh thần và các kết quả đạt được trong công tác đầu tư xây dựng các dự án đường dây 500kV mạch 3, do đó, EVN/EVNPMB1 đã quyết liệt chỉ đạo các nhà thầu ngay sau khi ký kết hợp đồng khẩn trương thực hiện nhiều giải pháp để đẩy nhanh tiến độ, hoàn thành thi công, đóng điện công trình trước ngày 31/8/2025.

Bộ Công Thương họp tiến độ dự án 500kV Lào Cai-Vĩnh Yên
Ông Nguyễn Anh Tuấn - Tổng Giám đốc EVN báo cáo

Trong quá trình triển khai thực hiện, các tỉnh đã chỉ đạo điều kiện thuận lợi để chủ đầu tư và các nhà thầy thực hiện công tác thỏa thuận/đền bù, mở đường thi công và thi công đào đúc móng.

Đồng thời EVN cũng kiến nghị các địa phương quan tâm hỗ trợ để hoàn thành công tác bàn giao các vị trí móng cột còn lại trong tháng 3; phương án bồi thường hỗ trợ, tái định cư đối với hành lang tuyến trước 15/4/2025…

Bộ Công Thương họp tiến độ dự án 500kV Lào Cai-Vĩnh Yên
Các địa phương tham gia họp trực tuyến

Trước đó vào chiều 23/2/2025 tại cuộc họp trực tuyến với các địa phương về điều chỉnh Quy hoạch điện VIII tại Văn phòng Chính phủ do Phó Thủ tướng Bùi Thanh Sơn chủ trì, Bộ trưởng Nguyễn Hồng Diên đã khẳng định, Bộ sẽ tiến hành họp giao ban định kỳ hàng tháng để hỗ trợ các địa phương, nhà đầu tư trong triển khai thực hiện các dự án năng lượng trọng điểm.

Đối với dự án đường dây 500kV Lào Cai – Vĩnh Yên đây là dự án trọng điểm, cấp bách, có ý nghĩa rất quan trọng để truyền tải công suất các nhà máy thủy điện khu vực Tây Bắc và các tỉnh lân cận lên hệ thống điện quốc gia, tăng khả năng vận hành an toàn và ổn định cho hệ thống điện.

Sau khi đưa vào vận hành, đường dây 500kV Lào Cai – Vĩnh Yên có khả năng truyền tải khoảng 3.000MW từ các nhà máy thủy điện ở khu vực Tây Bắc và các tỉnh lân cận lên lưới điện quốc gia.

Trước đó vào ngày 3/3 và ngày 5/3/2025 EVN đã phối hợp với tỉnh Yên Bái và Phú Thọ triển khai thi công dự án, và ngày 16/3 vừa qua, Thủ tướng Phạm Minh Chính đã chính thức phát lệnh khởi công xây dựng toàn tuyến.

Với mục tiêu hoàn thành trước tháng 9/2025, đến nay EVN cùng các nhà thầu đang nỗ lực cao nhất, huy động tập trung nguồn lực để đảm bảo dự án về đích đúng tiến độ được Thủ tướng Chính phủ giao.

Thu Hường - Đình Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: đường dây 500kV

Tin cùng chuyên mục

Chi tiết giá điện kinh doanh, sinh hoạt sau điều chỉnh

Chi tiết giá điện kinh doanh, sinh hoạt sau điều chỉnh

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

PC Hải Phòng: Từ nguồn sáng tiên phong đến doanh nghiệp số

PC Hải Phòng: Từ nguồn sáng tiên phong đến doanh nghiệp số

Vì sao cần lập Quỹ thúc đẩy sử dụng năng lượng tiết kiệm, hiệu quả

Vì sao cần lập Quỹ thúc đẩy sử dụng năng lượng tiết kiệm, hiệu quả

Tìm hiểu Cuộc thi Tuyên truyền viên tiết kiệm điện 2025

Tìm hiểu Cuộc thi Tuyên truyền viên tiết kiệm điện 2025

Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Đề xuất giảm thủ tục trong triển khai điện hạt nhân

Đề xuất giảm thủ tục trong triển khai điện hạt nhân

Bản hùng ca của những người thợ điện thành phố Cảng

Bản hùng ca của những người thợ điện thành phố Cảng

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Anh sẵn sàng hỗ trợ Việt Nam nguồn vốn triển khai JEPT

Anh sẵn sàng hỗ trợ Việt Nam nguồn vốn triển khai JEPT

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Lào Cai: Khách hàng đồng hành cùng chương trình DR

4 tháng 2025, than cấp cho sản xuất điện đạt 15,1 triệu tấn

4 tháng 2025, than cấp cho sản xuất điện đạt 15,1 triệu tấn

Điện lực Hải Phòng:  70 năm tỏa sáng và thành công

Điện lực Hải Phòng: 70 năm tỏa sáng và thành công

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4
