Đảm bảo đường dây 500kV Lào Cai - Vĩnh Yên sớm về đích

Đường dây 500kV Lào Cai - Vĩnh Yên được khởi công sáng 16/3 với mục tiêu về đích trước 2/9, phát huy tinh thần “vượt nắng, thắng mưa”, "4 tại chỗ"...
Dự án đường dây 500kV Lào Cai – Vĩnh Yên được cấp gói tín dụng 5.472 tỷ đồng Thủ tướng dự Lễ khởi công đường dây 500kV Lào Cai - Vĩnh Yên Thủ tướng: Phát huy tinh thần mạch 3 trong thi công đường dây 500kV Lào Cai - Vĩnh Yên

Công trình đường dây 500kV mạch kép có tổng chiều dài 229,5 km, với tổng cộng 468 vị trí móng cột. Dự án đi qua địa phận 4 tỉnh gồm Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc, với điểm đầu là trạm biến áp 500kV Lào Cai, điểm cuối là trạm biến áp 500kV Vĩnh Yên.

Tổng mức đầu tư của dự án là hơn 7.410 tỷ đồng, trong đó, 80% được thu xếp từ nguồn vốn vay của Ngân hàng Ngoại thương Việt Nam (Vietcombank), vốn đối ứng của Tập đoàn Điện lực Việt Nam (EVN) là 20%.

Đảm bảo đường dây 500kV Lào Cai - Vĩnh Yên sớm về đích
Lãnh đạo EVN giới thiệu về dự án với Thủ tướng Phạm Minh Chính

Với một khoảng thời gian ngắn chưa đầy 6 tháng, để đảm bảo cấp điện cho phát triển kinh tế - xã hội trong bối cảnh mục tiêu tăng trưởng 2 con số được đặt ra từ nay đến năm 2030 và những năm tiếp theo, đường dây 500kV Lào Cai - Vĩnh Yên được xác định góp phần vào thực hiện các mục tiêu tăng trưởng kinh tế của đất nước, đặc biệt là khu vực phía Bắc.

Phát huy tinh thần “vượt nắng, thắng mưa”

Chia sẻ với phóng viên Báo Công Thương trước giờ khởi công dự án, ông Ứng Vũ Thanh - Giám đốc Ban điều hành thi công công trình điện và hạ tầng Công ty CP Sông Đà 5, đơn vị nhà thầu thi công - cho biết: Đường dây 500kV Lào Cai - Vĩnh Yên, đoạn đi qua địa bàn tỉnh Vĩnh Phúc thuộc gói thầu số 10 do Công ty Cổ phần Sông Đà 5 thi công. Công trình gồm có 42 vị trí móng cột, dựng cột và kéo dây với 28 khoảng néo có chiều dài 18,4km.

Theo ông Thanh, hiện nhân lực và thiết bị đã đã được công ty phối hợp cùng với chủ đầu tư và Ban Quản lý dự án điện 1 để thực hiện công tác đền bù, giao nhận mặt bằng tuyến ngay sau khi ký hợp đồng. Công ty đã huy động toàn bộ nguồn nhân lực, máy móc, thiết bị, máy xúc các loại, xe vận chuyển để chuẩn bị tinh thần triển khai thi công ngay sau khi lễ khởi công diễn ra.

Đảm bảo đường dây 500kV Lào Cai - Vĩnh Yên sớm về đích
Ông Ứng Vũ Thanh - Công ty CP Sông Đà 5 - đơn vị nhà thầu thi công

Với quy mô của dự án, chúng tôi dự kiến, đến các cao điểm, sẽ có khoảng trên 500 cán bộ, công nhân viên tham gia để thi công gói thầu số 10 này”- ông Thanh chia sẻ.

Theo ông Thanh, khó khăn nhất được nhà thầu nhận định đó là trong 2 tháng nữa (từ tháng 6) sẽ bước vào mùa mưa. Đây là thời điểm tiến hành dựng cột, kéo dây, ảnh hưởng đến công tác vận chuyển thiết bị, nhất là 14 vị trí cột ở trên núi.

Với kinh nghiệm đã có từ quá trình tham gia thi công nhiều công trình, dự án trọng điểm của nhà nước về năng lượng, trong đó, có đường dây 500kV mạch 3, cùng với sự chuẩn bị từ sớm, phối hợp chặt chẽ của chủ đầu tư và các cấp chính quyền địa phương, bộ, ngành đơn vị thi công tin tưởng sẽ đảm bảo hoàn thành tiến độ, thời gian đóng điện đã được chủ đầu tư và Thủ tướng Chính phủ đề ra.

Ông Thanh khẳng định, công ty quyết tâm với nỗ lực cao nhất, phát huy tinh thần xây dựng mạch 3 với tinh thần mà Thủ tướng Phạm Minh Chính đưa ra “vượt nắng, thắng mưa”, đảm bảo dự án hoàn thành đúng tiến độ, chất lượng công trình. Đồng thời, đảm bảo an toàn kỹ thuật, đưa tinh thần mạch 3 vào mỗi cán bộ, công nhân viên tham gia thi công công trình để dự án 500kV Lào Cai - Vĩnh Yên về đích đúng hẹn.

EVN đề nghị bàn giao hành lang tuyến trong tháng 3

Với vai trò là chủ đầu tư, để đảm bảo tiến độ thi công theo chỉ đạo của Thủ tướng Chính phủ, phát biểu tại Lễ khởi công dự án diễn ra vào sáng 16/3, ông Nguyễn Anh Tuấn - Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) - đã đề nghị các nhà thầu xây lắp tận dụng nguồn lực “4 tại chỗ”, bao gồm cung cấp vật liệu tại chỗ, nhân công tại chỗ, máy móc thi công tại chỗ, đơn vị thi công và lực lượng đền bù thi công tại chỗ.

Đồng thời, khẩn trương huy động đủ nhân lực, thiết bị, chuẩn bị đủ tài chính để triển khai thi công đồng loạt trên toàn tuyến, thi công 24/7, làm 3 ca 4 kíp, thi công cả các ngày nghỉ, ngày lễ, "vượt nắng, thắng mưa", khắc phục mọi khó khăn để đảm bảo chất lượng, an toàn, vệ sinh môi trường và hoàn thành dự án đúng tiến độ yêu cầu trước ngày 31/8/2025.

Đảm bảo đường dây 500kV Lào Cai - Vĩnh Yên sớm về đích
Tổng giám đốc EVN Nguyễn Anh Tuấn (ngoài cùng bên phải) trao tặng quà cho 4 tỉnh có dự án đi qua

Lãnh đạo EVN cũng yêu cầu các đơn vị trong Tập đoàn đang hoạt động trên địa bàn dự án như Công ty Truyền tải điện 1 thuộc Tổng công ty Truyền tải điện Quốc gia; Tổng công ty Điện lực miền Bắc với các Công ty Điện lực: Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc phối hợp chặt chẽ, hỗ trợ Ban Quản lý dự án điện 1 trong quá trình làm việc với các cấp chính quyền địa phương về bồi thường giải phóng mặt bằng… Cùng với đó, lập và thống nhất phương án thi công kéo dây giao chéo với các công trình lưới điện 220kV, 110kV, trung hạ thế... để phục vụ thi công dự án.

Đảm bảo đường dây 500kV Lào Cai - Vĩnh Yên sớm về đích
Tổng giám đốc EVN Nguyễn Anh Tuấn phát biểu tại lễ khởi công dự án vào sáng 16/3

EVN cũng đề nghị lãnh đạo chính quyền địa phương, các sở, ngành của 4 tỉnh nơi dự án đi qua quan tâm, chỉ đạo thực hiện công tác bồi thường giải phóng mặt bằng và tuyên truyền vận động bà con nhân dân sớm bàn giao toàn bộ mặt bằng các vị trí móng cột còn lại và hoàn thành bàn giao hành lang tuyến trong tháng 3/2025 để chủ đầu tư tổ chức triển khai thi công đồng thời trên toàn tuyến, đáp ứng tiến độ của công trình.

Đảm bảo đường dây 500kV Lào Cai - Vĩnh Yên sớm về đích

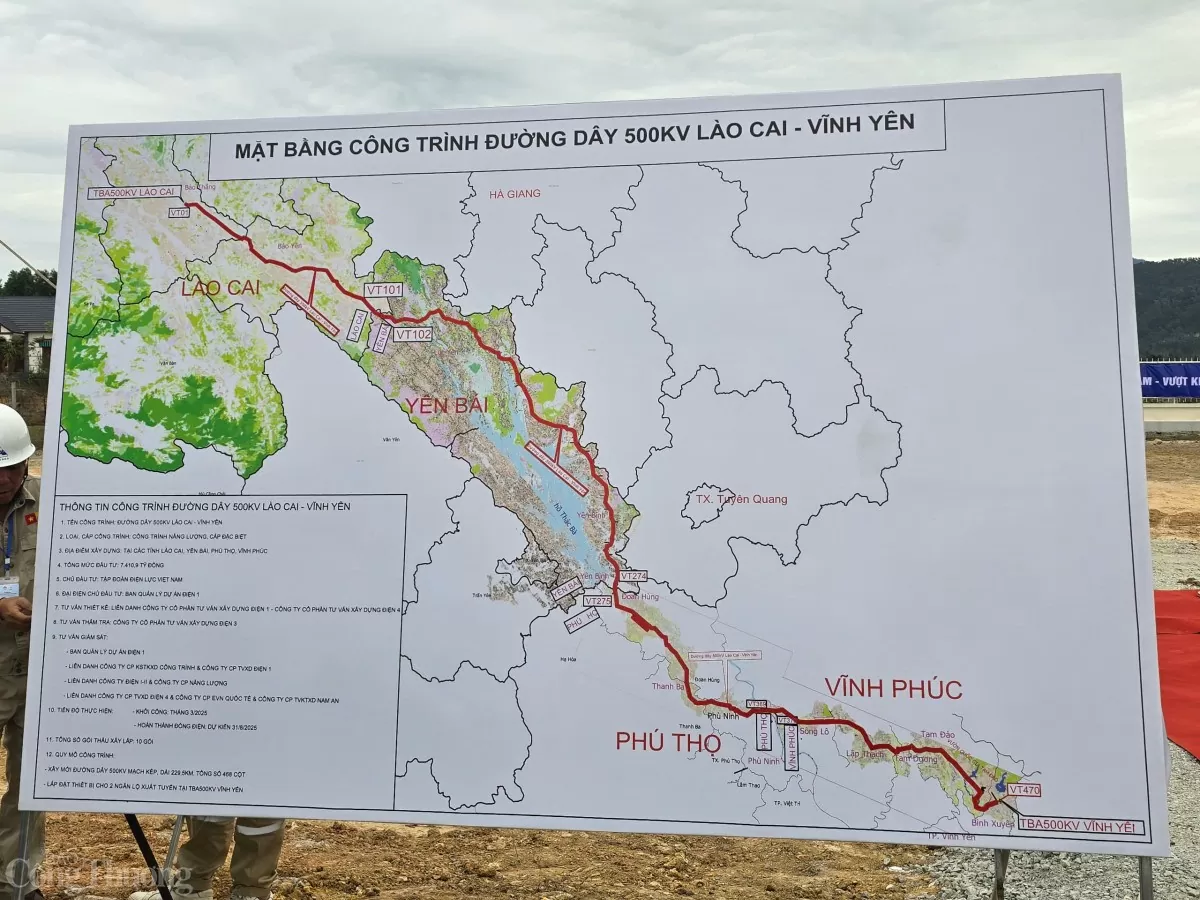

Sơ đồ tổng thể mặt bằng công trình đường dây 500kV Lào Cai - Vĩnh Yên

Đồng thời, lãnh đạo EVN cũng đề nghị Bộ Nông nghiệp và Môi trường xem xét có ý kiến chỉ đạo về thu hồi cây rừng tại các vị trí móng thuộc quản lý của Vườn Quốc gia Tam Đảo để sớm bàn giao mặt bằng thi công công trình.

Sau khi đưa vào vận hành, đường dây 500kV này có khả năng truyền tải khoảng 3.000 MW từ các nhà máy thủy điện ở khu vực Tây Bắc và các tỉnh lân cận lên lưới điện quốc gia và tăng khả năng nhập khẩu điện. Đồng thời, tạo ra mối liên kết mạnh giữa các khu vực trong hệ thống điện, nâng cao khả năng vận hành an toàn và ổn định cho hệ thống điện quốc gia, giảm tổn thất điện năng trong lưới truyền tải, nâng cao hiệu quả sản xuất, kinh doanh điện của EVN.

Dự án sau khi hoàn thành sẽ góp phần bảo đảm cấp điện và an ninh năng lượng cho khu vực miền Bắc, góp phần phát triển kinh tế - xã hội, quốc phòng an ninh, bảo đảm an ninh năng lượng cho tiến trình công nghiệp hóa, hiện đại hóa của đất nước.

Thu Hường
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tập đoàn Điện lực Việt Nam

Tin cùng chuyên mục

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Đề xuất giảm thủ tục trong triển khai điện hạt nhân

Đề xuất giảm thủ tục trong triển khai điện hạt nhân

Bản hùng ca của những người thợ điện thành phố Cảng

Bản hùng ca của những người thợ điện thành phố Cảng

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Anh sẵn sàng hỗ trợ Việt Nam nguồn vốn triển khai JEPT

Anh sẵn sàng hỗ trợ Việt Nam nguồn vốn triển khai JEPT

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Lào Cai: Khách hàng đồng hành cùng chương trình DR

4 tháng 2025, than cấp cho sản xuất điện đạt 15,1 triệu tấn

4 tháng 2025, than cấp cho sản xuất điện đạt 15,1 triệu tấn

Điện lực Hải Phòng:  70 năm tỏa sáng và thành công

Điện lực Hải Phòng: 70 năm tỏa sáng và thành công

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh
