Bắc Giang nâng cao năng lực cấp điện cho mùa nắng nóng năm 2024

Trước tình hình nguồn cung điện năm 2024 có khả năng gặp nhiều khó khăn, hiện PC Bắc Giang và Sở Công Thương đã xây dựng phương án đảm bảo nguồn cung.
Bắc Giang: Mở rộng kết cấu hạ tầng khu công nghiệp Việt - Hàn Bộ Công Thương kiểm tra công tác vận hành lưới truyền tải mùa khô 2024 tại Bắc Giang

Theo dự báo, năm 2024, sản lượng điện thương phẩm của Bắc Giang đạt hơn 6,4 tỷ kWh, tăng hơn 10% so với năm 2023. Do đó, cùng với đầu tư, nâng cấp hệ thống lưới điện trên địa bàn, ngay từ đầu năm 2024, ngành Công Thương đã phối hợp với Công ty Điện lực Bắc Giang (PC Bắc Giang) xây dựng các phương án cung ứng, bảo đảm nguồn điện phục vụ sản xuất và sinh hoạt cho người dân.

Nhu cầu điện cho sản xuất tăng cao

Là một trong những địa phương dẫn đầu cả nước về tăng trưởng sản xuất công nghiệp, năm 2023, lượng điện sử dụng cho công nghiệp, xây dựng của Bắc Giang chiếm khoảng 70% tổng lượng điện tiêu thụ của toàn tỉnh.

Bắc Giang nâng cao năng lực cấp điện cho mùa nắng nóng năm 2024

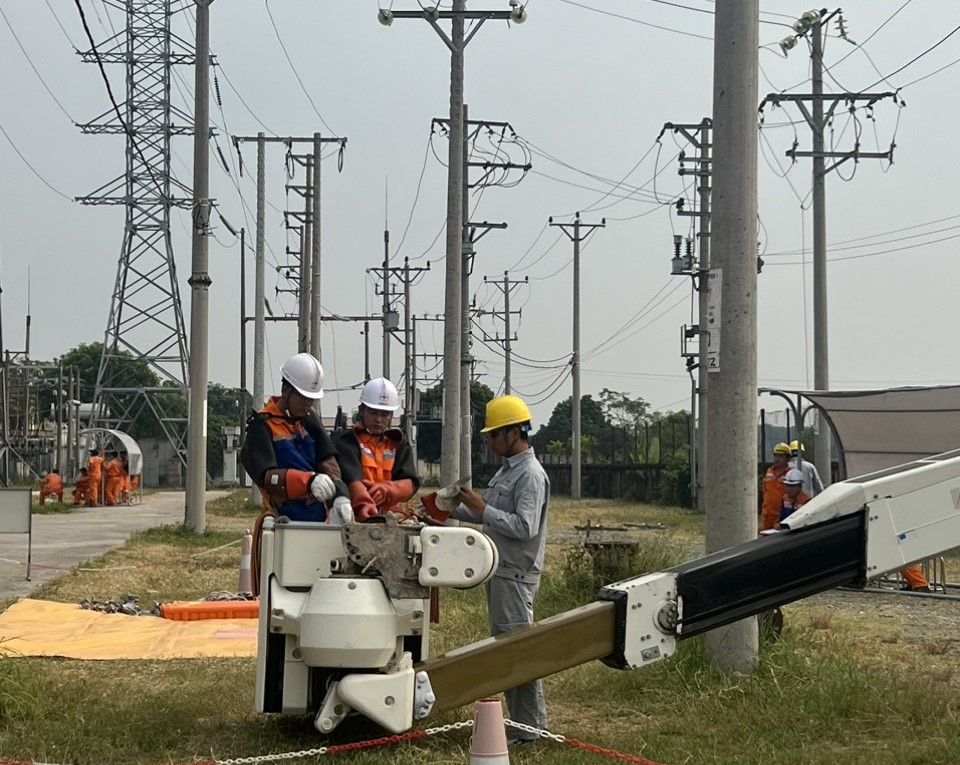

Năm 2023, sản xuất công nghiệp- xây dựng chiếm 70% sản lượng điện tiêu thụ toàn tỉnh (Ảnh: Minh họa)

Tuy nhiên, năm 2023 tỉnh Bắc Giang cũng như nhiều địa phương trong cả nước xảy ra tình trạng thiếu điện. Nhiều doanh nghiệp, khu công nghiệp (KCN), địa phương phải thực hiện tiết giảm điện luân phiên, ảnh hưởng không nhỏ đến hoạt động sản xuất, kinh doanh và đời sống của người dân.

Ông Bạch Hồng Quân, Phó Giám đốc PC Bắc Giang cho biết, năm 2024, sản lượng điện thương phẩm của Bắc Giang đạt hơn 6,4 tỷ kWh, tăng hơn 10% so với năm 2023.

Trước dự báo trên, vừa qua UBND tỉnh Bắc Giang đã ban hành Quyết định số 103/QĐ-UBND phê duyệt phương án cung ứng điện năm 2024 khi hệ thống điện quốc gia thiếu nguồn điện hoặc vận hành trong chế độ cực kỳ khẩn cấp.

Theo đó, sẽ ưu tiên cung cấp điện cho các khách hàng sử dụng điện quan trọng được quy định tại Thông tư số 22/2020/TT-BCT ngày 9/9/2020 của Bộ Công Thương. Cụ thể, ưu tiên cấp điện cho bệnh viện, trường học; các đơn vị lực lượng vũ trang sẵn sàng chiến đấu, thông tin liên lạc. Ưu tiên cấp điện cho bơm nước phục vụ sản xuất nông nghiệp; cấp điện phục vụ bơm nước sạch; phục vụ các hoạt động chính trị - xã hội quan trọng; các hoạt động tiếp xúc cử tri, kỳ họp HĐND các cấp; các kỳ thi tốt nghiệp trung học quốc gia trên địa bàn và bảo đảm điện thực hiện kế hoạch phát triển kinh tế-xã hội 5 năm giai đoạn 2021-2025 của tỉnh.

Theo thống kê, 5 năm gần đây, lượng điện tiêu thụ của tỉnh liên tục tăng, tốc độ tăng trưởng điện thương phẩm đứng tốp đầu cả nước. Giai đoạn 2016-2020, điện thương phẩm tăng trưởng bình quân 21,23%. Điện thương phẩm năm 2022 tăng 18,32% so với năm 2021. Sản lượng điện thương phẩm năm 2023 tăng 12,27% so với năm 2022. Điều này khẳng định sự phát triển kinh tế - xã hội nhanh của tỉnh, đặc biệt là trong lĩnh vực công nghiệp, song cũng tạo sức ép lớn về cung cấp điện.

Nâng cao năng lực cấp điện

Nhằm đảm bảo kế hoạch cung ứng điện của tỉnh cũng như đáp ứng nhu cầu ngày càng tăng của sản xuất và tiêu dùng, năm 2024 PC Bắc Giang đã triển khai 15 dự án xây dựng, nâng cấp, cải tạo lưới điện trung, hạ thế trên địa bàn tỉnh với tổng nguồn vốn hơn 204,5 tỷ đồng. Các dự án hoàn thành đưa vào sử dụng sẽ bảo đảm cung ứng điện phục vụ cho KCN Quang Châu mở rộng (thị xã Việt Yên), Cụm công nghiệp Thanh Vân (Hiệp Hòa), nâng cao chất lượng điện phục vụ nhu cầu sinh hoạt, sản xuất của người dân trên địa bàn.

Bắc Giang nâng cao năng lực cấp điện cho mùa nắng nóng năm 2024
Năm 2024 PC Bắc Giang tiếp tục đầu tư mới cũng như đẩy nhanh công tác sửa chữa, bảo dưỡng đảm bảo cấp điện ổn định, an toàn cho mùa nắng nóng 2024 (Ảnh: Thanh Hương)

Các dự án với các hạng mục chính như: Xây dựng mới 94 trạm biến áp (TBA) (tổng công suất hơn 21,7 nghìn kVA); xây mới, cải tạo gần 200 km đường dây từ hạ thế đến trung thế… Theo PC Bắc Giang, nhằm bảo đảm nguồn điện trong dịp cao điểm nắng nóng năm nay, từ đầu tháng 12/2023, đơn vị đã khởi công 11/15 dự án được giao làm chủ đầu tư và dự kiến hoàn thành vào 31/3/2024.

Hiện đã có 3 dự án hoàn thành đưa vào sử dụng, vượt tiến độ trước 1 tháng gồm: Lưới điện tại các xã Kiên Thành, Tân Sơn, Sơn Hải, Hồng Giang, Tân Lập, Hộ Đáp, Phong Vân, thị trấn Chũ (Lục Ngạn); Lệ Viễn, Đại Sơn, An Lạc, Giáo Liêm (Sơn Động); Đồng Lạc, Canh Nậu, Tân Hiệp, Đồng Tiến, Hồng Kỳ, thị trấn Bố Hạ (Yên Thế).

Theo đại diện PC Bắc Giang, còn một số ít hạng mục tại một số dự án gặp khó khăn trong khâu giải phóng mặt bằng như: Dự án cải tạo, nâng cấp đường dây 474 TBA 110 kV Đức Thắng, đoạn từ cột 56 đến cột 114 để cấp điện cho Cụm công nghiệp Thanh Vân (Hiệp Hòa); dự án xây dựng, cải tạo lưới điện ở 9 xã, thị trấn của huyện Lạng Giang và 6 xã, phường thuộc thị xã Việt Yên… Đơn cử như vướng mắc tại công trình xây dựng TBA Hoàng Mai 10 (công suất 400 kVA) thuộc tổ dân phố Hoàng Mai 3, phường Nếnh (thị xã Việt Yên).

Để bảo đảm tiến độ hoàn thành các dự án, ông Bạch Hồng Quân, cho hay: “Đơn vị sẽ tiếp tục phối hợp với chính quyền các địa phương tuyên truyền, vận động, tạo đồng thuận để các hộ đồng ý giao mặt bằng thi công. Bên cạnh đó, đơn vị chủ động tham mưu cấp có thẩm quyền điều chỉnh phương án xây lắp, bảo đảm hài hòa lợi ích giữa các bên, kịp đưa các công trình vào đóng điện phục vụ sản xuất và dân sinh theo kế hoạch”.

Thu Hường
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Bắc Giang

Có thể bạn quan tâm

Tin mới nhất

Hoàn thành lắp đặt tụ bù 8/8 trạm biến áp 220kV trước mùa nắng nóng ở miền Bắc

Hoàn thành lắp đặt tụ bù 8/8 trạm biến áp 220kV trước mùa nắng nóng ở miền Bắc

Ban Quản lý dự án Truyền tải điện đã hoàn thành lắp đặt tụ bù cho 8/8 trạm biến áp 220kV nhằm tăng cường sự ổn định cấp điện mùa nắng nóng tại miền Bắc.
Ngành điện Việt Nam: Hành trình sau nửa thế kỷ đất nước thống nhất

Ngành điện Việt Nam: Hành trình sau nửa thế kỷ đất nước thống nhất

Sau gần 50 năm đất nước thống nhất, ngành Điện Việt Nam đã có bước phát triển vượt bậc, cung cấp đủ điện cho nền kinh tế, góp phần vào CNH-HĐH đất nước.
PCT1 đảm bảo cấp điện ổn định dịp nghỉ lễ 30/4-1/5 cho khu vực miền Bắc

PCT1 đảm bảo cấp điện ổn định dịp nghỉ lễ 30/4-1/5 cho khu vực miền Bắc

Ngày 26/4, Giám đốc Công ty Truyền tải điện 1 và đoàn công tác đã đi kiểm tra công tác đảm bảo cấp điện dịp nghỉ lễ 30/4-1/5, mùa nắng nóng khu vực miền Bắc.
Ninh Thuận muốn hiện thực hoá các dự án Hydrogen

Ninh Thuận muốn hiện thực hoá các dự án Hydrogen

Ninh Thuận kỳ vọng các dự án Hydrogen không còn là câu chuyện trên giấy mà đi vào thực tế qua sự chung tay giữa cơ quan quản lý và cộng đồng doanh nghiệp.
Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Thị trường năng lượng đang nhiều biến động, việc hỗ trợ kịp thời, tối đa từ các cơ quan, ban ngành sẽ đẩy nhanh tiến độ các dự án năng lượng trọng điểm.

Tin cùng chuyên mục

Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Ngày 27/4/2024, tại Thái Bình, Ban Quản lý dự án Truyền tải điện đã đóng điện thành công Dự án Lắp máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy.
Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Dù có nhiều nỗ lực, song dự án đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối vẫn gặp nhiều khó khăn.
Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Nhiều khách hàng Thủ đô đã sẵn sàng đồng hành cùng EVNHANOI tham gia thực hiện các chương trình tiết kiệm điện để giảm áp lực cung cấp điện trong mùa nắng nóng.
Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng có ý nghĩa vô cùng quan trọng, giúp duy trì liên tục, ổn định, đảm bảo an ninh năng lượng quốc gia.
Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Theo ông Stuart Linsey, Trưởng đại diện Tập đoàn Copenhagen Offshore Partners, Việt Nam là một trong những thị trường tiềm năng nhất trong ngành điện gió châu Á
Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Ông Phạm Hồng Phương – Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) đã có chia sẻ về những vướng mắc trong quá trình thực hiện các dự án trọng điểm.
Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Phó Cục trưởng Cục Điện lực và Năng lượng tái tạo cho biết, việc triển khai các dự án trọng điểm ngành điện đang được diễn ra hết sức khẩn trương.
Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Theo TS. Võ Trí Thành, việc đảm bảo tiến độ các dự án trọng điểm ngành năng lượng của Việt Nam đang đối diện với nhiều thách thức. Áp lực lớn nhất là thời gian.
Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Theo Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, việc phê duyệt Quy hoạch ngành quốc gia là bước phát triển quan trọng của ngành năng lượng và khoáng sản.
Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Các Bộ, ngành, địa phương xác định đồng thuận và quyết liệt thực hiện Kế hoạch thực hiện quy hoạch ngành quốc gia về năng lượng và khoáng sản.
Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Sáng 26/4, Bộ trưởng Nguyễn Hồng Diên chủ trì Hội nghị triển khai Kế hoạch thực hiện các Quy hoạch ngành quốc gia về năng lượng và khoáng sản.
PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

Thực hiện chỉ đạo của Bộ Công Thương, Tập đoàn EVN và Tổng công ty Điện lực miền Bắc, PC Hoà Bình đang nỗ lực triển khai nhiều giải pháp cung cấp điện mùa nắng
Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Ngày 25/4/2024, Đoàn kiểm tra của Bộ Công Thương làm việc với Sở Công Thương Vĩnh Phúc về việc chấp hành pháp luật về Sử dụng năng lượng Tiết kiệm và hiệu quả.
Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 25/4/2024, Phó Thủ tướng Chính phủ Trần Hồng Hà cùng đoàn công tác đã kiểm tra tiến độ sản xuất cột thép cho Dự án đường dây 500kV mạch 3.
Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Bộ Công Thương vừa có văn bản gửi Thủ tướng Chính phủ về việc xây dựng Đề án thí điểm phát triển điện gió ngoài khơi.
Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Ngày 24/4, đoàn công tác tỉnh Lào Cai đã tới làm việc với Công ty Cổ phần EREX (Nhật Bản) và trao đổi về việc thực hiện dự án Nhà máy điện sinh khối Bảo Thắng
Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Eo biển Hormuz là điểm mấu chốt trong dòng chảy dầu quốc tế. Nhiều chuyên gia lo ngại căng thẳng Iran - Israel có thể làm gián đoạn nguồn cung dầu mỏ toàn cầu.
Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Trong bối cảnh nhu cầu sử dụng điện tăng cao, nhằm đảm bảo cấp điện, an ninh năng lượng chương trình điều chỉnh phụ tải điện là giải pháp quan trọng, cấp bách.
Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
