21:04 | 08/12/2022
Trên công trường sửa chữa, thay cách điện đường dây 500 kV Sơn La- Hòa Bình |
Có mặt trên công trình xử lý khoảng cách pha-đất khoảng cột 322-323 thuộc khoảng néo 319-324 của đường dây 500kV 572,562 Nhà máy điện Nghi Sơn 2 – 582,581T500 Hà Tĩnh (Đường dây 500kV Hà Tĩnh-Nho Quan), hình ảnh đầu tiên mà chúng tôi nhìn thấy sự hối hả, nỗ lực của hàng chục cán bộ, công nhân kỹ thuật của Truyền tải Điện Nghệ An thuộc Công ty Truyền tải điện 1, giữa bầu trời đêm đang gấp rút thực hiện các hạng mục sửa chữa của công trình.
Đường dây 500kV Hà Tĩnh – Nho Quan 2 thuộc công trình đường dây 500kV Bắc – Nam (mạch 2) đóng điện vận hành năm 2005, với gần 20 năm vận hành. Nhu cầu phát triển lưới, đến ngày 26/03/2021 đóng điện đường dây 500kV đấu nối Nhà máy điện Nghi Sơn 2 và được đổi tên thành đường dây 500kV 572,562 Nhà máy điện Nghi Sơn 2 – 582,581T500 Hà Tĩnh.
Nhằm mục đích nâng cao tính ổn định, an toàn trong vận hành, Công ty Truyền tải điện 1 đã giao nhiệm vụ cho Truyền tải điện Nghệ An lập phương án, thi công sửa chữa, nâng độ võng dây dẫn tại khoảng néo 319-324 thuộc đường dây 500kV 572,562 Nhà máy điện Nghi Sơn 2 – 582,581T500 Hà Tĩnh.
![]() |

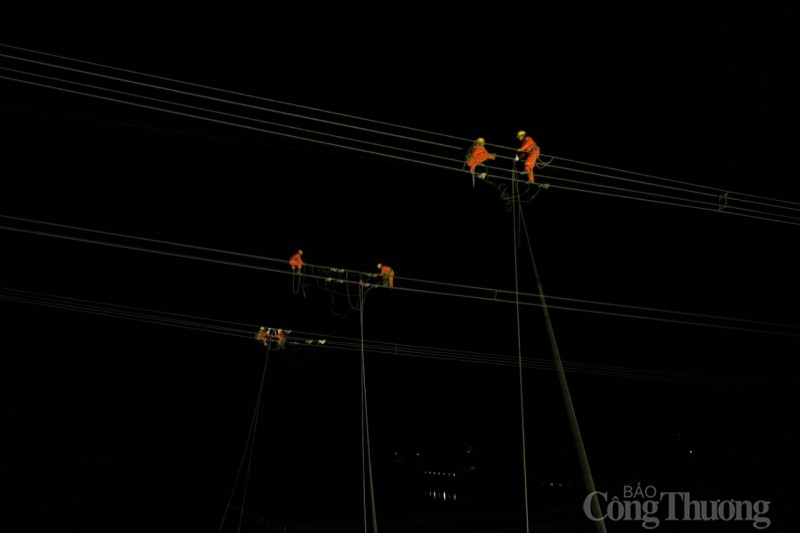

Lực lượng thi công trong điều kiện hết sức khó khăn. Ảnh Thành Vinh |
Công trình gồm 6 vị trí cột với tổng chiều dài 1.986m, thuộc địa bàn xã Khánh Sơn, huyện Nam Đàn, tỉnh Nghệ An. Khu vực thi công đi qua khu vực đồng bằng là nơi người dân tập trung canh tác ruộng lúa, trang trại chăn nuôi gia súc, cùng nhiều tuyến giao thông qua lại, khu vực dân cư đông đúc, nhiều đường dây 0,4kV giao chéo…. Chính những yếu tố đó cũng gây ra nhiều áp lực và khó khăn trong quá trình thi công sửa chữa mà không gây ảnh hưởng tới sinh hoạt và sản xuất của người dân.
Bên cạnh đó, đơn vị thi công sửa chữa cũng gặp các khó khăn như ảnh hưởng của các hình thái thời tiết khác nhau của khu vực miền Trung, đặc biệt phải đảm bảo việc cắt điện để sửa chữa các hạng mục công trình hoàn thành đúng tiến độ mà không làm ảnh hưởng đến quá trình sản xuất và sinh hoạt của người dân.
Trước thách thức đó, Công ty Truyền tải điện 1 đã giao cho Truyền tải điện Nghệ An thực hiện việc xử lý khoảng cách pha - đất khoảng cột 322-323 thuộc khoảng néo 319-324 thuộc đường dây 500kV 572,562 Nhà máy điện Nghi Sơn 2 – 582,581T500 Hà Tĩnh, giúp đảm bảo độ an toàn cho đường dây và hoàn thành khối lượng sửa chữa lớn năm 2022.
Theo đúng tình hình thực tế và độ cấp thiết của đường dây, Công ty Truyền tải Điện 1 đã giao cho Truyền tải điện Nghệ An tổ chức thi công từ chỗ cắt điện dài ngày đối với công tác thay sứ đường dây Nghi Sơn 2 đi Hà Tĩnh mạch 1 và Nho Quan đi Hà Tĩnh mạch 2, thay sứ đường dây, chuyển sang cắt điện thi công ban đêm với thời gian cắt là ngắn nhất từ 23h đêm hôm trước đến 5h sáng ngày hôm sau nhằm đảm bảo đúng tiến độ và đảm bảo không gây ảnh hưởng đến tình hình cung cấp điện trên địa bàn.
![]() |

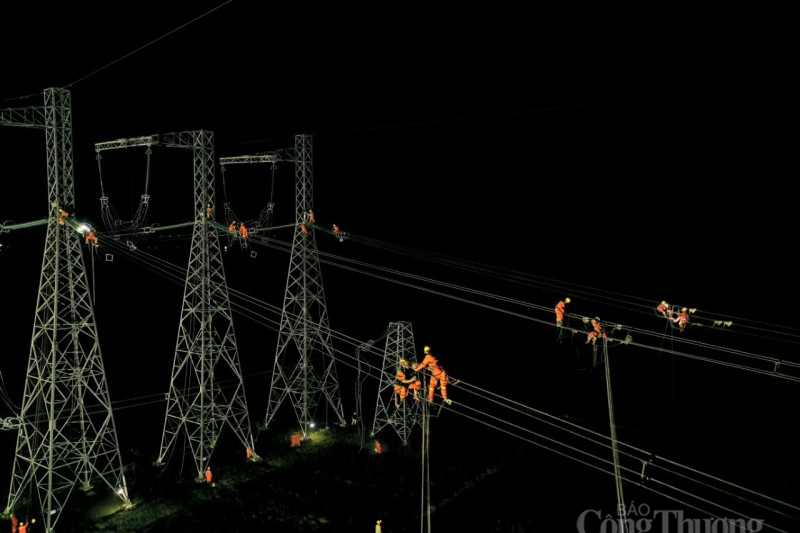

Đơn vị thi công chỉ có 6 giờ đồng hồ để hoàn thành khối lượng công việc rất lớn. Ảnh Thành Vinh |
Ông Phạm Thanh Hải- Phó Giám đốc Truyền tải điện Nghệ An chia sẻ: “Để công tác thi công được an toàn, đơn vị thi công phải cắt điện và làm giàn giáo vượt đường giao thông, phối hợp cùng Công ty Điện lực Nghệ An, Điện lực các huyện và các Tổ quản lý Điện lực địa phương phối hợp cắt điện các đường dây điện lực giao chéo”.
Theo tính toán, đo đạc cho thấy độ võng căng dây (f) theo thực tế vận hành tại khoảng cột: 322-323 (khoảng néo 319-324) chùng hơn thiết kế 2,04m chưa tính theo đến độ võng cho phép căng hơn thiết kế 3%. Tại khoảng cột 322-323 theo tính toán độ dài dây dẫn cần cắt để đưa độ võng về thiết kế ở t0 = 300C.
Sau khi đã nhận lệnh cắt điện đường dây 500kV: 572, 562 Nhà máy điện Nghi Sơn 2 – 582, 581 T500 Hà Tĩnh, đơn vị bắt đầu tiết hành thi công theo kế hoạch. Thực hiện biến pháp an toàn, tiến hành dùng sào, bút thử điện cấp điện áp 500kV kiểm tra không còn điện và làm tiếp địa ngắn mạch 3 pha tại các vị trí 319 về phía vị trí 318 và từ vị trí 324 về phía vị trí 325 đồng thời thực hiện công tác tiếp đất ngay tại các vị trí đã thử. Cùng với đó, đơn vị thi công thực hiện lắp tiếp địa di dộng 3 pha chống cảm ứng từ vị trí 320 đến vị trí 323, nhằm đảm bảo an toàn trong quá trình đơn vị thực hiện công việc.
![]() |

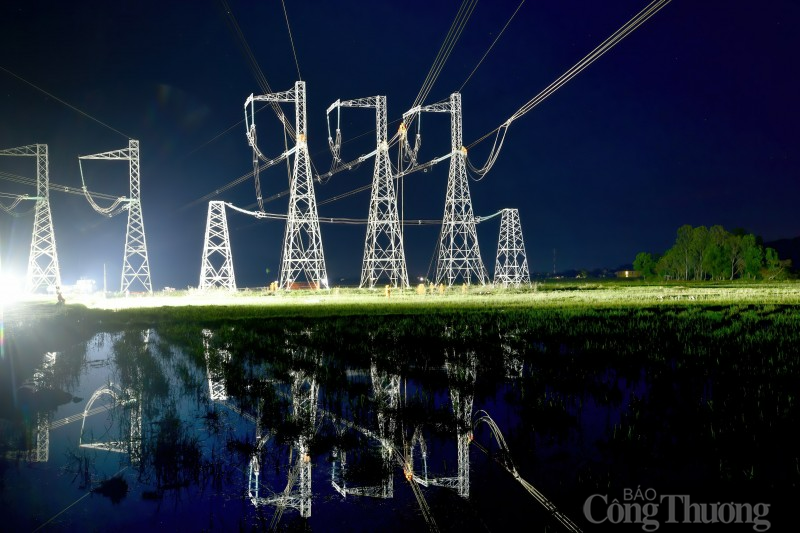

Truyền tải điện Nghệ An phải chiếu đèn phục vụ công tác thi công đêm. Ảnh Thành Vinh |
Cũng theo ông Phạm Thanh Hải, đoạn đường dây đi qua khu vực đông dân cư thường xuyên qua lại, làm việc dưới đường dây tiềm ẩn nhiều rủi ro, việc đảm bảo khoảng cách Pha- Đất hết sức quan trọng trong quá trình vận hành lưới điện 500kV, nhằm bảo đảm đường dây vận hành an toàn trong thời tiết, khí hậu miền Trung nắng, gió, mưa bão khắc nghiệt.
Đặc biệt đường dây 500kV huyết mạch Bắc Nam là đường dây góp phần phát triển kinh tế xã hội và đảm bảo an ninh quốc phòng của đất nước. Việc cắt điện để sửa chữa, bảo dưỡng, nâng độ võng đường dây đảm bảo khoảng cách an toàn pha- đất… là việc làm hết sức cần thiết, được Công ty Truyền tải điện 1 đưa vào kế hoạch hàng năm.
“Trong tình hình đường dây 500kV truyền tải điện từ Nam ra Bắc giải tỏa công suất từ các nhà máy điện Mặt trời, việc cắt điện vào ban ngày A0 không thể bố trí được. Trong giai đoạn này việc cắt điện chỉ có thể thực hiện được vào ban đêm. Quá trình thi công nâng khoảng cách pha – đất, thực hiện ban đêm xuyên suốt và liên tục từ 23h00’ đêm hôm trước tới 5h00’ sáng ngày hôm sau, thực hiện trả điện đúng giờ theo kế hoạch”, ông Hải chia sẻ.
Bên cạnh đó TTĐ Nghệ An đã thực hiện đầy đủ các biện pháp an toàn cũng như công tác chuẩn bị rất chu đáo như: Chuẩn bị ánh sáng đầy đủ, vận chuyển vật tư tập kết tại chân công trình từ một ngày trước do đó tiến độ công trình đã được thực hiện theo đúng kế hoạch. Đảm bảo tuyệt đối an toàn cho người và thiết bị.
![]() |
Giữa đêm tối, tinh thần lao động của những người lính truyền tải vẫn rực sáng. Ảnh Thành Vinh |
Chính sự động viên và chỉ đạo kịp thời của các cấp lãnh đạo công ty Truyền tải điện 1, TTĐ Nghệ An cùng với sự cố gắng của những người “lính Truyền tải điện”, đã giúp công trình sửa chữa, xử lý khoảng cách pha - đất khoảng cột 322-323 thuộc khoảng néo 319-324 thuộc đường dây 500kV 572,562 Nhà máy điện Nghi Sơn 2 – 582,581T500 Hà Tĩnh do TTĐ Nghệ An thực hiện đã hoàn thành trong 6h đồng hồ cắt điện, theo đúng kế hoạch đề ra.
Việc hoàn thành công trình đã đảm bảo vận hành an toàn đường dây 500kV Bắc Nam, và giúp Truyền tải điện Nghệ An, Công ty Truyền tải điện 1 hoàn thành khối lượng sửa chữa lớn năm 2022.
