Đổi mới công tác đầu tư xây dựng
Trong 6 tháng đầu năm 2025, Tổng công ty Điện lực miền Nam (EVNSPC) đã đóng điện thành công 72 công trình lưới điện 110kV, trong đó có 50 công trình hoàn thành trước ngày 30/4/2025. Đây là hoạt động thiết thực chào mừng 50 năm Ngày Giải phóng miền Nam, thống nhất đất nước (30/4/1975 - 30/4/2025) và 50 năm xây dựng, phát triển EVNSPC. Kết quả này không chỉ góp phần chống quá tải hệ thống, mà còn bảo đảm cung cấp điện ổn định, phục vụ phát triển kinh tế - xã hội và đời sống người dân các tỉnh, thành phố phía Nam.

Hạng mục công trình “Ngăn 171, 112 tại Trạm 110kV Phú Quốc, tỉnh An Giang (tỉnh Kiên Giang cũ) thuộc công trình Đường dây 110kV Phú Quốc - Nam Phú Quốc” vừa hoàn thành đóng điện ngày 2/7/2025. Ảnh: EVNSPC.
Xác định đầu tư xây dựng các công trình lưới điện 110kV là nhiệm vụ trọng tâm nhưng cũng đầy thách thức, EVNSPC đã chủ động vào cuộc từ rất sớm. Công tác triển khai dự án gặp nhiều khó khăn do thủ tục đầu tư kéo dài, vướng mắc trong bồi thường giải phóng mặt bằng, cùng với điều kiện thi công phức tạp tại nhiều khu vực có địa hình khó, địa chất yếu. Trước thực tế đó, Đảng ủy và Ban lãnh đạo Tổng công ty đã thường xuyên bám sát công trường, chỉ đạo quyết liệt, kịp thời tháo gỡ các vướng mắc, thể hiện sự đổi mới trong công tác quản lý, điều hành dự án đầu tư xây dựng.
Khác với những năm trước, khi phần lớn các công trình đầu tư xây dựng thường hoàn thành vào cuối năm, năm 2025, EVNSPC đã điều chỉnh chiến lược điều hành, chủ động đẩy nhanh tiến độ ngay từ đầu năm. Tổng công ty đã tận dụng điều kiện thời tiết thuận lợi trong mùa khô để tổ chức thi công, vận chuyển, lắp đặt thiết bị và xây lắp đồng bộ. Sự linh hoạt trong điều hành giúp các đơn vị chủ động kiểm soát tiến độ, phân bổ hợp lý nguồn lực, nhân sự và tài chính.

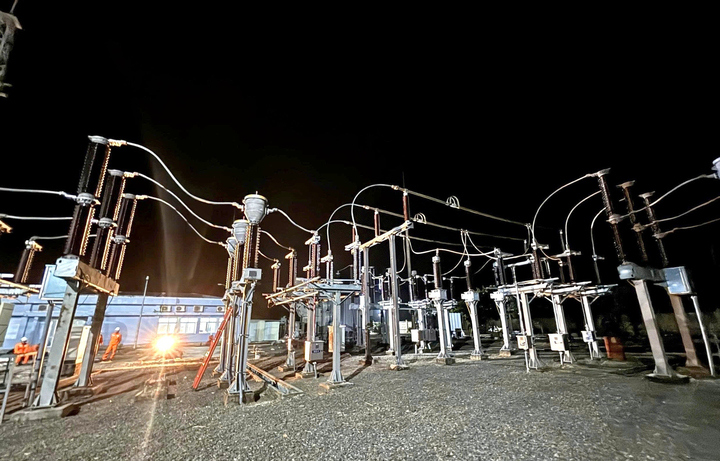

Lộ ra 110kV từ trạm 220kV Chơn Thành 4 mạch tỉnh Đồng Nai mới (tỉnh Bình Phước cũ). Ảnh: EVNSPC.
Ban lãnh đạo EVNSPC, từ Hội đồng thành viên, Ban Tổng giám đốc đến các phòng, ban chuyên môn, đã trực tiếp theo dõi, kiểm tra, đôn đốc tiến độ tại công trường, kể cả vào các ngày nghỉ cuối tuần. Sự vào cuộc quyết liệt này vừa là động lực, vừa là nguồn cổ vũ tinh thần cho các đơn vị thi công, từ đó nâng cao trách nhiệm, đẩy nhanh tiến độ thực hiện từng hạng mục, nhiều nơi tổ chức làm việc liên tục ba ca bốn kíp, không ngại thi công xuyên Tết, ngày lễ.
EVNSPC cũng chú trọng công tác phối hợp với chính quyền địa phương trong tuyên truyền, vận động người dân, tạo sự đồng thuận trong công tác bồi thường, giải phóng mặt bằng. Với những dự án gặp vướng mắc, lãnh đạo Tổng công ty làm việc trực tiếp với lãnh đạo tỉnh, thành phố để bàn giải pháp tháo gỡ kịp thời, đảm bảo mặt bằng thi công được bàn giao đồng bộ.
Tăng tốc đầu tư lưới điện, hoàn thành 72 công trình trong 6 tháng
Nhờ các giải pháp đồng bộ, trong 6 tháng đầu năm 2025, EVNSPC đã khởi công 40 công trình lưới điện 110kV, trong đó có 22 công trình được khởi công sớm nhằm đảm bảo cấp điện cho mùa khô. Tổng công ty cũng hoàn tất đóng điện 72 công trình, bao gồm 9 công trình tồn đọng từ các năm trước do vướng mắc mặt bằng và thủ tục.

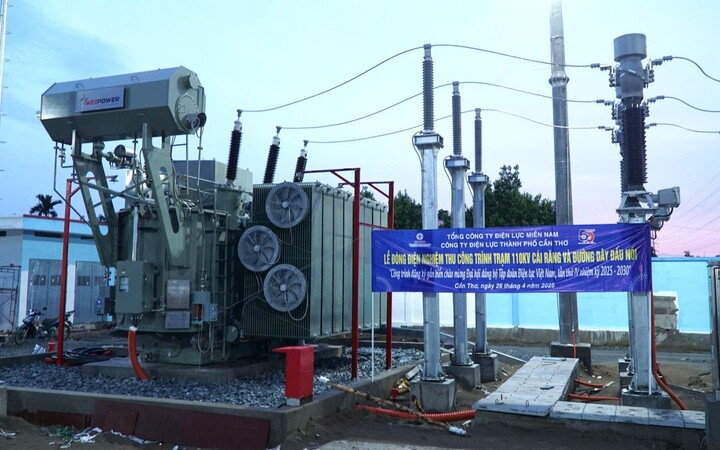

Trạm biến áp 110kV Cái Răng và Đường dây đấu nối (TP. Cần Thơ) đóng điện trước ngày 30/4/2025. Ảnh: EVNSPC.
Nhiều công trình trọng điểm được hoàn thành vượt tiến độ, nổi bật là Trạm biến áp 110kV Cái Răng và Đường dây đấu nối tại TP. Cần Thơ; Trạm 110kV Thanh Bình và Đường dây đấu nối tại tỉnh Đồng Tháp, hai công trình chào mừng Đại hội Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ IV, nhiệm kỳ 2025 - 2030.
Cùng với đó, EVNSPC đã đóng điện thành công 14 công trình trọng điểm giải tỏa công suất, đồng bộ với các trạm 220kV trên địa bàn, điển hình như: Đường dây 110kV Giao Long - Phú Thuận; Trạm 110kV Phú Thuận; Đường dây Ba Tri - Bình Thạnh; Phú Thuận - Bình Đại; Trần Đề - Trạm 220kV Sóc Trăng; Lộ ra từ Trạm 220kV Chơn Thành và Duyên Hải… Những công trình này đóng vai trò quan trọng trong việc nâng cao chất lượng điện năng, giảm tổn thất điện năng và đáp ứng nhu cầu phụ tải đang tăng trưởng nhanh tại các tỉnh phía Nam.
Về nguồn lực tài chính, EVNSPC đã huy động được 7.955 tỷ đồng trong 6 tháng đầu năm, đảm bảo đủ vốn cho phần lớn các dự án trọng điểm. Tỷ lệ giải ngân đạt 63% kế hoạch Tập đoàn giao, trong đó tỷ lệ giải ngân đầu tư thuần đạt 65%, mức cao trong bối cảnh nhiều thách thức trong thủ tục đầu tư, giải phóng mặt bằng.
Những kết quả đạt được trong nửa đầu năm 2025 là minh chứng rõ ràng cho sự đổi mới trong tư duy quản trị, điều hành đầu tư xây dựng của EVNSPC, đồng thời khẳng định cam kết cung cấp điện an toàn, ổn định, chất lượng phục vụ phát triển bền vững vùng kinh tế trọng điểm phía Nam.
