Vĩnh Phúc: Đẩy nhanh tiến độ thi công dự án đường dây và TBA 110kV Tam Dương

Với vai trò là đơn vị giám sát, hiện Công ty Điện lực Vĩnh Phúc đang đôn đốc các đơn vị thi công đẩy nhanh tiến độ dự án đường dây và TBA 110kV Tam Dương.
Vĩnh Phúc ưu tiên cấp điện ổn định cho sản xuất Công ty Điện lực Vĩnh Phúc đảm bảo cung ứng điện mùa mưa bão năm 2023

Với vai trò thành viên thường trực hội đồng nghiệm thu và là đơn vị giám sát C, cũng là đơn vị được thụ hưởng hiệu quả dự án đối với các dự án đầu tư lưới điện 110kV của Tổng Công ty Điện lực miền Bắc, Công ty Điện lực Vĩnh Phúc (PC Vĩnh Phúc) đã và đang phối hợp cùng Ban quản lý dự án phát triển điện lực thực hiện giám sát, đôn đốc các đơn vị thi công để đẩy nhanh tiến độ dự án trên địa bàn.

Dự án “Đường dây 110kV Lập Thạch-Tam Dương” thuộc chương trình hỗ trợ phát triển chính sách ngành điện 3 (DPL3) với quy mô chính xây dựng mới đường dây 110kV tổng chiều dài 13,80km. Dự án được Bộ Công Thương phê duyệt tại Quyết định số 1656/QĐ-BCT ngày 29/6/2021.

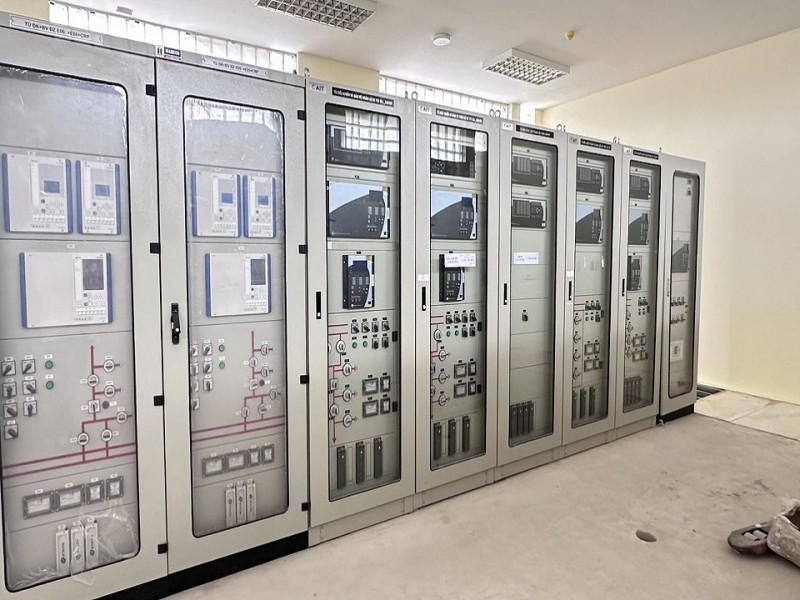

Các máy cắt xuất tuyến trung áp đã lắp đặt tại trạm 110kV Tam Dương
Các máy cắt xuất tuyến trung áp đã lắp đặt tại trạm 110kV Tam Dương (Ảnh: Thạch Thảo)

Mặc dù dự án có tính chất phức tạp với địa hình hướng tuyến khó khăn trong công tác đền bù giải phóng mặt bằng. Song với sự quyết tâm của chủ đầu tư, các đơn vị thi công, sự quan tâm chỉ đạo của UBND tỉnh Vĩnh Phúc, UBND huyện Tam Dương, UBND huyện Lập Thạch và sự phối hợp chặt chẽ của Công ty Điện lực Vĩnh Phúc trong công tác đền bù giải phóng mặt bằng phục vụ thi công dự án, các vướng mắc trong quá trình thi công được kịp thời tháo gỡ vướng mắc và triển khai thuận lợi theo kế hoạch. Dự án được khởi công xây dựng ngày 26/12/2021.

Đến nay dự án đã thi công được 58/61 móng cột; đã dựng được 56/61 cột, kéo dây 55,3/86,5 km đường dây, dự kiến sẽ đóng điện trong cuối tháng 11/2023 phần đường dây.

Trước đó, ngày 28/04/2023, Công ty Điện lực Vĩnh Phúc đã tổ chức đóng điện thành công giai đoạn 1 dự án “Đường dây và 110kV Lập Thạch – Tam Dương” phần lắp đặt thiết bị mở rộng trong TBA 110kV Lập Thạch.

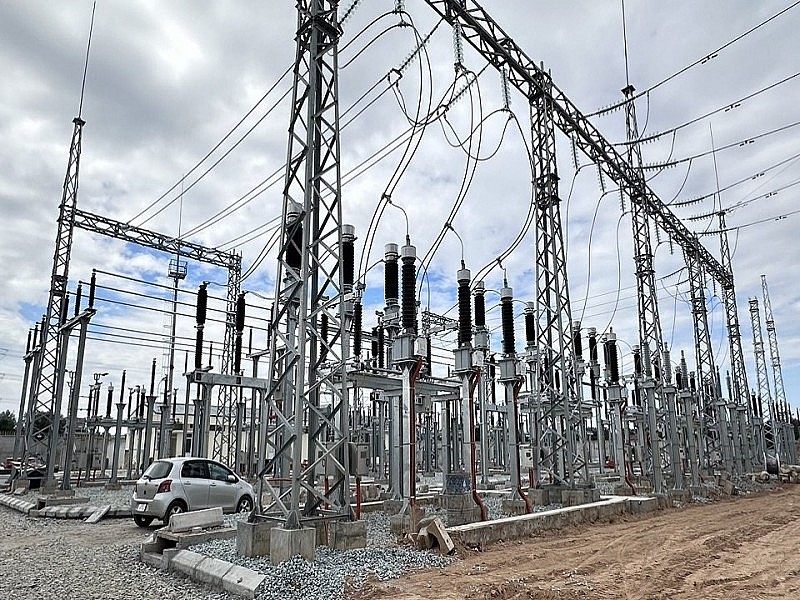

Thiết bị nhất thứ ngoài trời đã được lắp đặt xong tại Trạm 110kV Tam Dương
Thiết bị nhất thứ ngoài trời đã được lắp đặt xong tại Trạm 110kV Tam Dương (Ảnh: Thạch Thảo)

Dự án đầu tư xây dựng “Đường dây và TBA 110kV Tam Dương” thuộc dự án: Phát triển hệ thống phân phối điện vay vốn Ngân hàng phát triển châu Á (ADB) với quy mô chính thực hiện: Xây dựng mới TBA 110kV Tam Dương có công suất 2x63MVA. Trước mắt lắp 01 MBA 63MVA-110/35/22kV, hệ thống thông tin, SCADA kết nối về Trung tâm điều độ hệ thống điện miền Bắc, Trung tâm điều khiển xa tỉnh Vĩnh Phúc theo quy định; thiết kế, lắp đặt thiết bị theo sơ đồ hai thanh cái có thanh cái vòng, trước mặt lắp đặt theo sơ đồ hai thanh cái, các thiết bị, máy biến áp được lắp đặt ngoài trời.

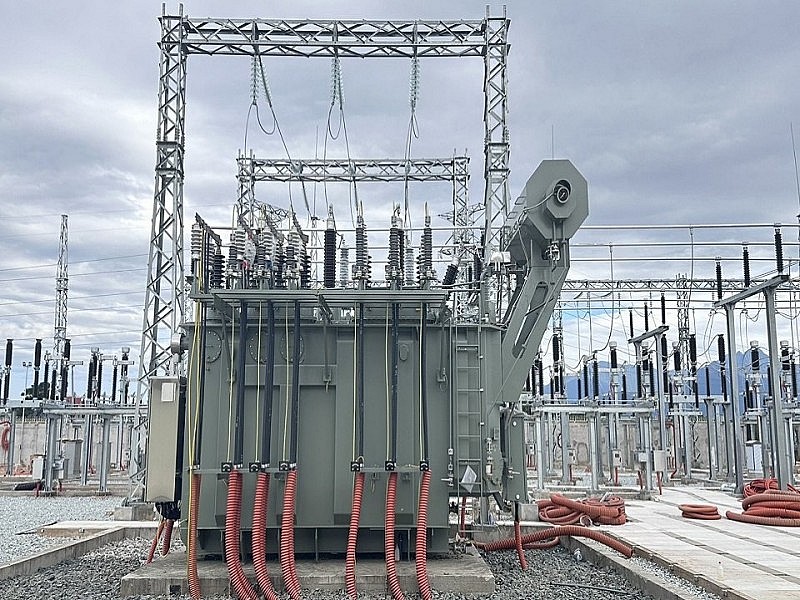

MBA T1-63MVA đã được lắp đặt sẵn sàng đóng điện tại trạm 110kV Tam Dương
MBA T1-63MVA đã được lắp đặt sẵn sàng đóng điện tại trạm 110kV Tam Dương (Ảnh: Thạch Thảo)

Trạm được thiết kế giai đoạn 1 với quy mô xây dựng các MC xuất truyến trung áp, tủ TU, tủ liên lạc 35kV, 22kV là các tủ trọn bộ đặt trong nhà. Điều khiển đóng cắt các lộ đi và lộ tổng bằng các máy cắt đặt trong các tủ trọn bộ 35kV và 22kV thiết kế hiện đại, sử dụng các rơle kỹ thuật số tiêu chuẩn công nghiệp.

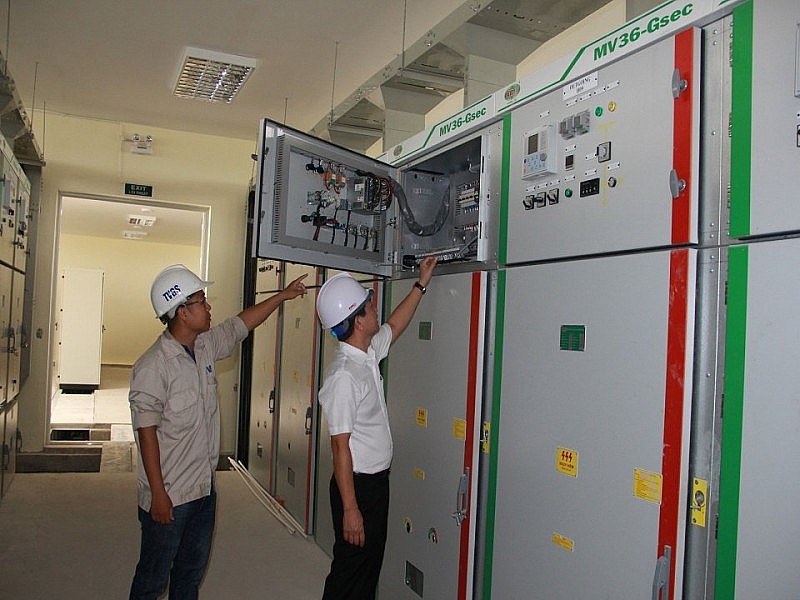

Các máy cắt xuất tuyến trung áp đã lắp đặt tại trạm 110kV Tam Dương

Các tủ điều khiển bảo vệ tại phòng Điều khiển đã lắp đặt tại trạm 110kV Tam Dương (Ảnh: Thạch Thảo)

Trạm 110kV được sử dụng công nghệ điêu khiển máy tính, toàn bộ thiết bị trong trạm được xây dựng kết các tín hiệu SCADA và Camera với máy tính tại trạm và kết nối về Trung tâm điều khiển tại Công ty Điện lực Vĩnh Phúc theo tiêu chí trạm 110kV không người trực.

Dự án được khởi công ngày 12/04/2022, đến nay đã triển khai xây dựng xong nhà trạm, lắp đặt xong các thiết bị nhất thứ, nhị thứ ngoài trời và trong nhà.
Dự kiến đóng điện trạm 110kV Tam Dương trong tháng 12/2023

Thu Hường
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Công ty Điện lực Vĩnh Phúc

Có thể bạn quan tâm

Tin mới nhất

EVNHCMC điều chỉnh ngừng cấp điện khi chưa thanh toán tiền điện

EVNHCMC điều chỉnh ngừng cấp điện khi chưa thanh toán tiền điện

EVNHCMC sẽ ngừng cung cấp điện sau 10 ngày kể từ thông báo đầu tiên nếu khách hàng chưa thanh toán hóa đơn tiền điện và đã nhận đủ 2 lần nhắc nợ theo quy định.
Điện Biên: Nỗ lực bảo đảm điện mùa nắng nóng

Điện Biên: Nỗ lực bảo đảm điện mùa nắng nóng

Điện Biên chủ động bảo đảm điện mùa nắng nóng 2025 với nhiều giải pháp: Đầu tư hạ tầng, tiết kiệm điện, điều chỉnh phụ tải, phát triển điện mặt trời.
Google ký thỏa thuận phát triển điện hạt nhân

Google ký thỏa thuận phát triển điện hạt nhân

Google vừa bắt tay Elementl Power phát triển lò phản ứng hạt nhân nhằm đáp ứng nhu cầu điện từ các trung tâm dữ liệu phục vụ trí tuệ nhân tạo.
PC Lào Cai cùng chủ nhà máy thuỷ điện nâng cao chất lượng vận hành lưới điện

PC Lào Cai cùng chủ nhà máy thuỷ điện nâng cao chất lượng vận hành lưới điện

Công ty Điện lực Lào Cai (PC Lào Cai) cùng các chủ đầu tư nhà máy thuỷ điện chung tay đảm bảo an toàn lưới điện, nâng cao độ tin cậy cung cấp điện...
EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

Tháng 4/2025, EVNNPC đảm bảo cung cấp điện an toàn, ổn định cho 27 tỉnh, đặc biệt dịp lễ 30/-1/5; đẩy mạnh đầu tư, chuyển đổi số, sẵn sàng cho mùa cao điểm hè.

Tin cùng chuyên mục

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chiều 9/5/2025, Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức họp báo công bố chính thức điều chỉnh tăng giá điện từ 2.103,1159 đồng/kWh lên 2.204,06 đồng/kWh.
NSMO ứng dụng AI vận hành hệ thống điện quốc gia

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

Công ty TNHH MTV Vận hành hệ thống điện và thị trường điện Quốc gia (NSMO) đang đẩy mạnh ứng dụng trí tuệ nhân tạo (AI) vào công tác dự báo và điều độ hệ thống.
Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

EVNNPT đang tập trung nguồn lực đẩy nhanh tiến độ cụm dự án truyền tải giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4
Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Theo chuyên gia, mua cao, bán thấp, gánh quá nhiều mục tiêu cùng cơ chế bù chéo kéo dài là những bất cập lớn nhất của giá điện Việt Nam hiện nay.
Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương vừa ban hành quyết định số 1251/QĐ-BCT ngày 6/5/2025 phê duyệt khung giá phát điện nhà máy điện chất thải năm 2025
Khung giá cho thuỷ điện tích năng năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Bộ Công Thương vừa ban hành Quyết định 1198/QĐ-BCT phê duyệt khung giá phát điện cho loại hình nhà máy thuỷ điện tích năng năm 2025
Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực mở rộng xã hội hóa, cụ thể hóa vai trò tư nhân trong đầu tư, vận hành, phát triển nguồn điện theo hướng minh bạch, hiện đại, cạnh tranh.
Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Quy hoạch điện VIII điều chỉnh được ban hành với nhiều nội dung mới, để thực hiện thành công quy hoạch này, cần chú ý những điểm gì?
Lào Cai: Khách hàng đồng hành cùng chương trình DR

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Để đảm bảo cung ứng điện an toàn nắng nóng, Công ty Điện lực Lào Cai đã triển khai nhiều giải pháp, trọng tâm là thực hiện chương trình điều chỉnh phụ tải...
Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Lãnh đạo Tổng công ty Truyền tải điện Quốc gia (EVNNPT) yêu cầu các đơn vị tập trung nguồn lực, đảm bảo truyền tải điện an toàn liên tục cho phát triển kinh tế.
Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Mỗi giây vận hành hệ thống là một phút cam kết để dòng điện quốc gia không gián đoạn trong giờ phút thiêng liêng của đại lễ thống nhất non sông, đất nước.
Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Từ 3h sáng 30/4, tất cả công nhân điện lực đã vào các vị trí chốt trực đảm bảo cấp điện cho lễ diễu binh, diễu hành, các khu vực quan trọng của TP. Hồ Chí Minh.
Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Gần 23h đêm 29/4, những kỹ sư vận hành hệ thống điện miền Nam thuộc Trung tâm Điều độ hệ thống điện miền Nam vẫn đang thức cùng dòng điện.
EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC chính thức hoàn thành 50 công trình điện 110kV, chào mừng 50 năm ngày Giải phóng miền Nam và 50 năm thành lập, phát triển Tổng công ty.
Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Tại Lễ công bố Điều chỉnh Quy hoạch điện VIII, Bộ trưởng Nguyễn Hồng Diên đã có nhiều chỉ đạo quan trọng nhằm triển khai Quyết định của Thủ tướng hiệu quả.
Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Sự cố mất điện bất ngờ ngày 28/4 khiến nhiều hoạt động ở Tây Ban Nha và Bồ Đào Nha và một phần của châu Âu rơi vào cảnh tê liệt.
Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

Với nhiều kết quả đạt được, bên cạnh công tác Đảng, Đảng bộ EVNNPT sẽ quyết tâm xây dựng vận hành lưới điện truyền tải vững mạnh trong nhiệm kỳ mới 2025-2030.
EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

Chào mừng Đại hội Đảng bộ và 50 năm kỷ niệm ngày thống nhất đất nước, EVNNPT đã hoàn thành đóng điện nhiều công trình truyền tải điện.
Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Ngày 28/4/2025, Bộ Công Thương tổ chức Hội nghị công bố Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn tới năm 2050 điều chỉnh.
Toàn văn Quy hoạch điện VIII điều chỉnh

Toàn văn Quy hoạch điện VIII điều chỉnh

Báo Công Thương trân trọng giới thiệu toàn văn Quyết định 768/QĐ-TTg ngày 15/4/2025 của Thủ tướng Chính phủ phê duyệt Điều chỉnh Quy hoạch điện VIII.
Mobile VerionPhiên bản di động
