Vất vả thi công công trình đường dây 500kV trong thời tiết xấu

Hiện nay đã bước vào mùa mưa năm 2020, ở nhiều địa phương mưa to đến rất to khiến cho công tác thi công dự án đường dây 500kV Dốc Sỏi-Pleiku 2 gặp nhiều khó khăn. Tại Gia Lai các đơn vị thi công đang gấp rút đẩy nhanh tiến độ dự kiến kịp tháng 11 sẽ hoàn thành toàn tuyến.

Theo đó, dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm Chủ đầu tư, Ban Quản lý dự án các công trình điện Miền Trung (CPMB) thay mặt EVNNPT quản lý dự án ĐZ 500kV Dốc Sỏi– Pleiku 2 với mục tiêu đầu tư xây dựng để tăng cường năng lực truyền tải của lưới điện 500kV liên kết các miền của hệ thống điện Quốc gia.

Đường dây 500kV Dốc Sỏi-Pleiku 2 đi qua địa phận 03 tỉnh, bao gồm: tỉnh Quảng Ngãi, Kon Tum và tỉnh Gia Lai với tổng chiều dài khoảng 209km có điểm đầu là TBA 500kV Dốc Sỏi và điểm cuối là TBA 500kV Pleiku 2. Đoạn tuyến đi qua địa bàn tỉnh Gia Lai có chiều dài khoảng 41,509 km, gồm 99 vị trí móng trụ điện, tuyến đường dây đi qua 2 huyện: Chư Păh, Ia Grai và TP. Pleiku.

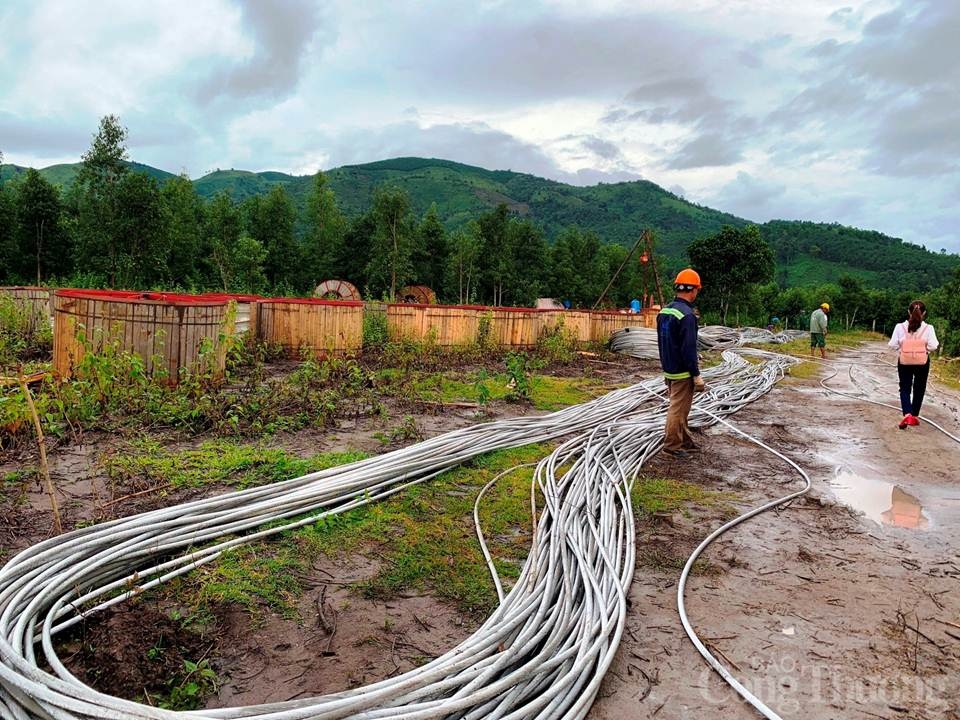

1042-slide1

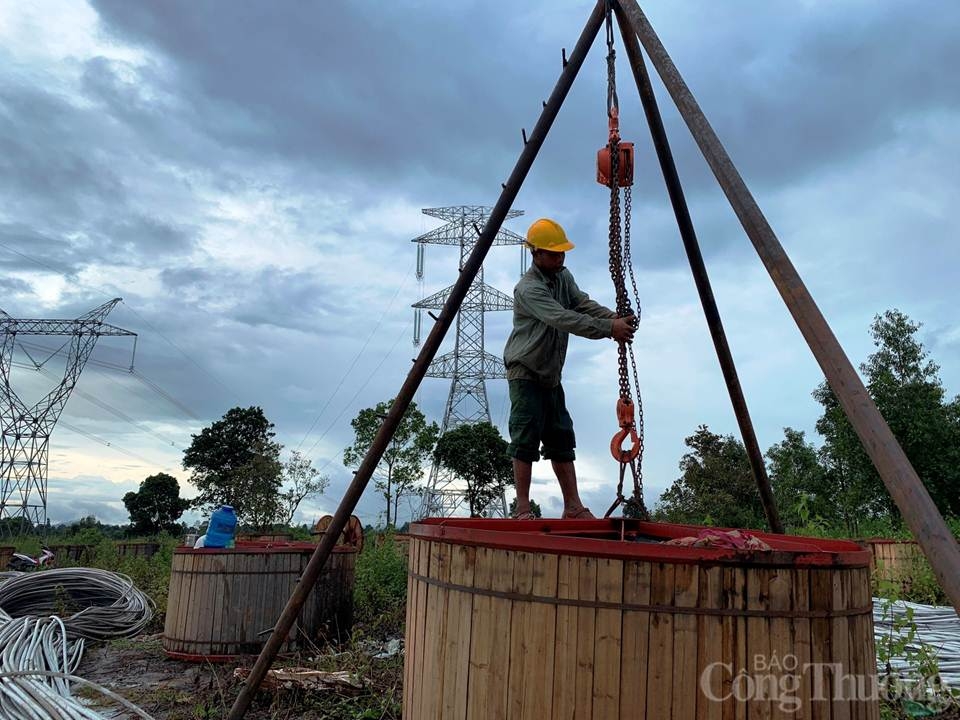

Thời tiết xấu khiến công tác thi công khá vất vả

Tại vị trí thi công, anh Lưu Xuân Thượng- chỉ huy trưởng thi công thuộc Công ty TNHH MTV Xây lắp điện 2 (một trong những đơn vị thi công công trình) cho hay, hiện tại đơn vị đang trong giai đoạn gắn sứ và thi công tại vị trí 356 tại xã Hoà Phú, huyện Chư Păh.

“Anh em vận chuyển vật tư rất khó khăn vì trời mưa liên tục, đất nhão, do đó thay vì xe lớn vận chuyển thì phải nay đi bằng xe nhỏ nên thời gian thi công bị ảnh hưởng”- anh Thượng cho biết.

Anh A Hức- công nhân đang thi công chia sẻ, công nhân rất vất vả vì mưa gió liên tục. Mọi người làm từ 6h30 sáng đến 5h30 chiều, nhiệm vụ thì tuỳ vào từng thời gian công việc song trời mưa gây lầy lội khiến việc kéo cáp và tời dây cực kỳ khó khăn.

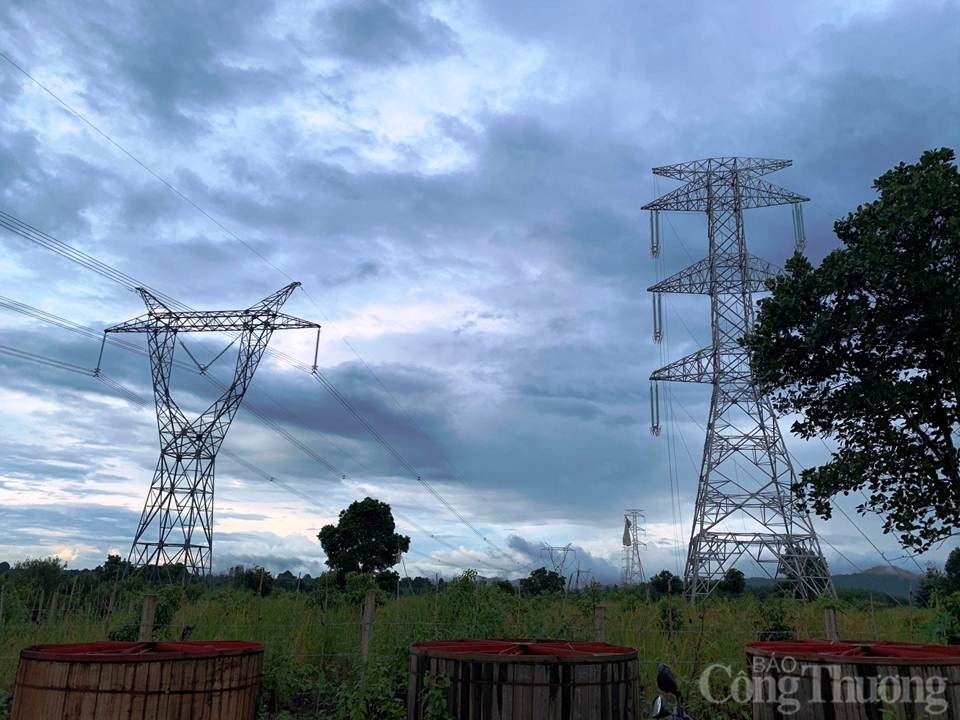

1034-slide1
Đoạn tuyến đi qua địa bàn tỉnh Gia Lai có chiều dài khoảng 41,509 km, gồm 99 vị trí móng trụ điện, tuyến đường dây đi qua 2 huyện: Chư Păh, Ia Grai và TP. Pleiku.

Đại diện Ban Quản lý dự án các công trình điện Miền Trung (CPMB) cho hay, đối với công tác thi công công trình, chính quyền địa phương hỗ trợ hết mức. Các đơn vị thi công vừa phải thi công vừa vận động thuyết phục bà con hỗ trợ tạo điều kiện. Trong thời gian thi công nếu ảnh đến hoa màu và cây cối của người dân đến đâu đơn vị sẽ lập biên bản và tính toán đền bù cho người dân đến đó. Trước đó, đơn vị đã gửi văn bản cho địa phương về công tác đốn hạ cây, nếu bà con không chặt hạ thì chủ đầu tư sẽ hỗ trợ chặt hạ sau đó bà con sẽ thu gom tài sản trên đất.

Một số hình ảnh tại nơi thi công đoạn tuyến đi qua địa bàn tỉnh Gia Lai:

1108-slide1

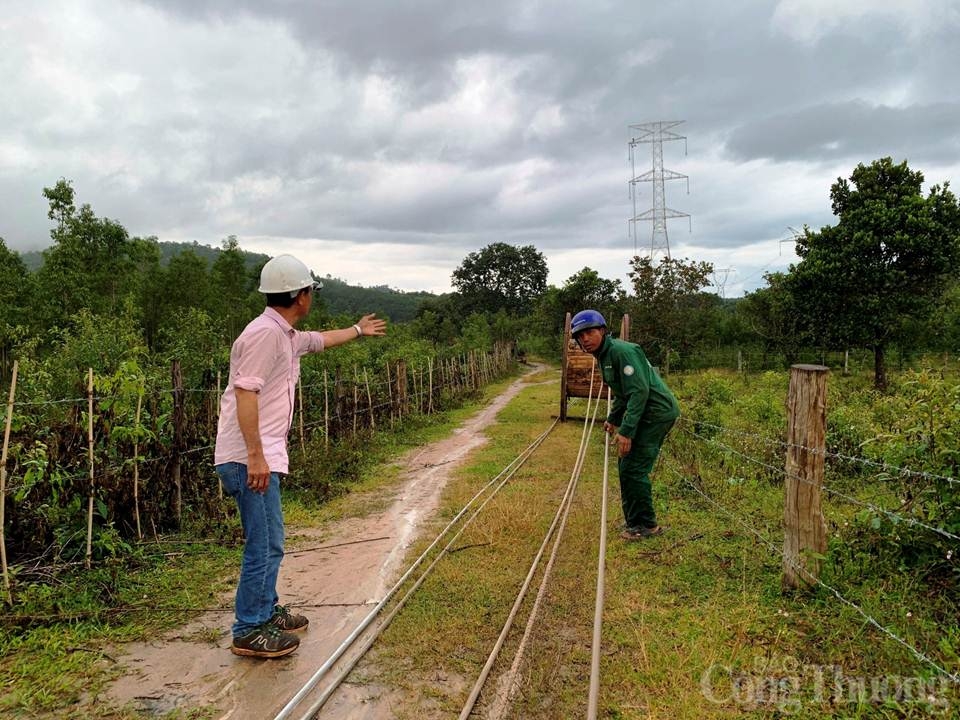

Anh Lưu Xuân Thượng (áo trắng)- chỉ huy trưởng thi công thuộc Công ty TNHH MTV Xây lắp điện 2 đang chỉ đạo công nhân kéo cáp
1058-slide1
Hiện tại thời tiết mưa liên tục khiến công tác thi công gặp nhiều khó khăn
1050-slide1

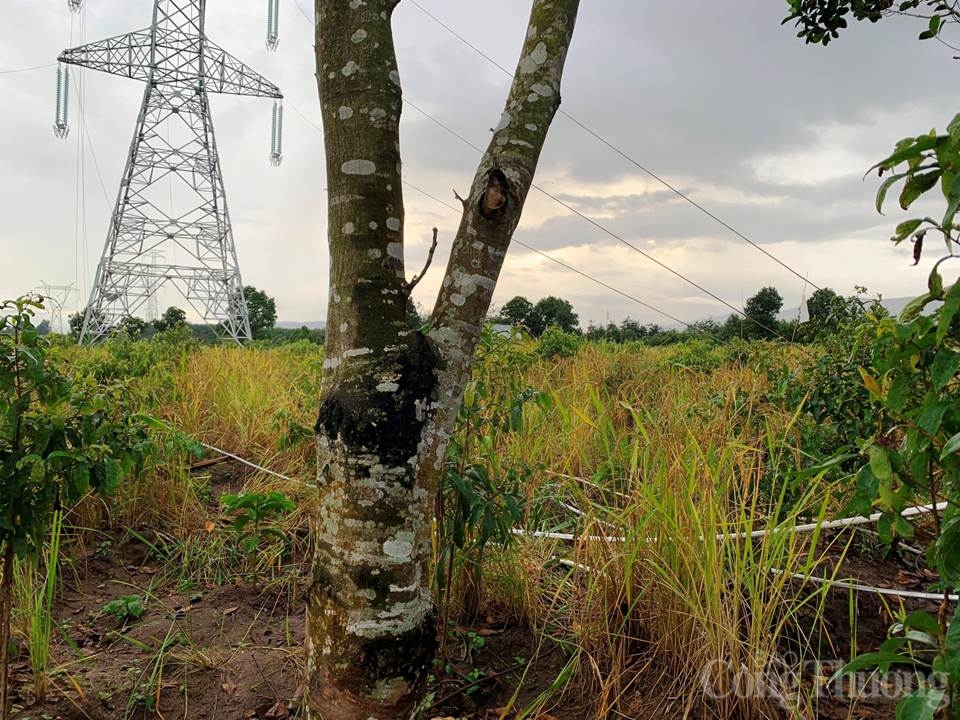

Nếu đường dây làm hư hại hoa màu của người dân, đơn vị thi công sẽ lập biên bản đền bù thiệt hại tại chỗ
1016-slide1

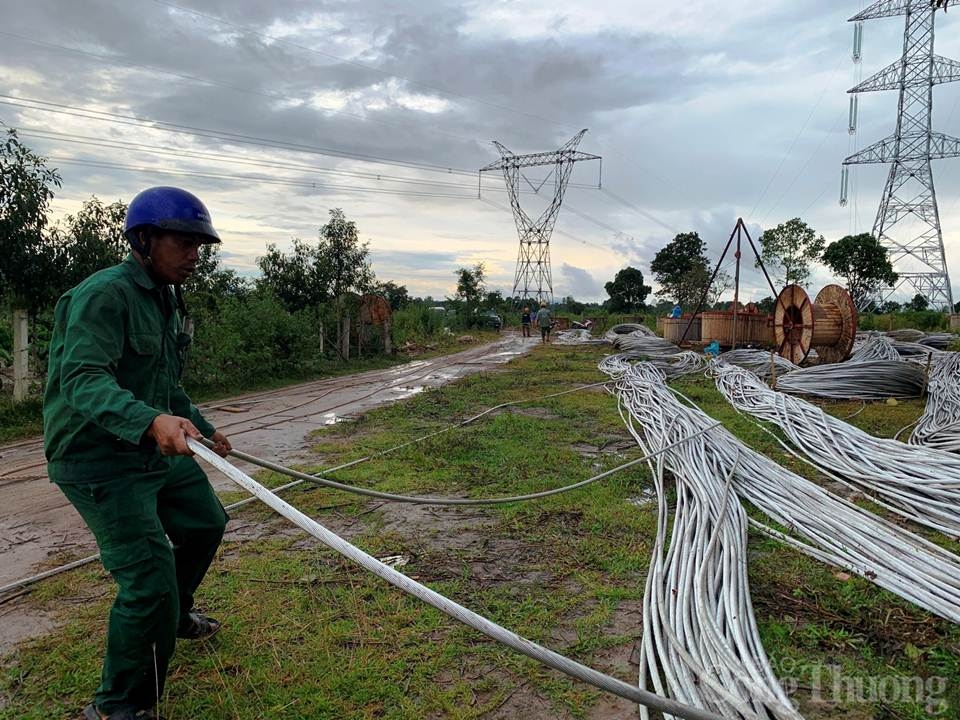

Anh A Chưh đang thực hiện việc tời cáp đến trụ điện
1120-slide1

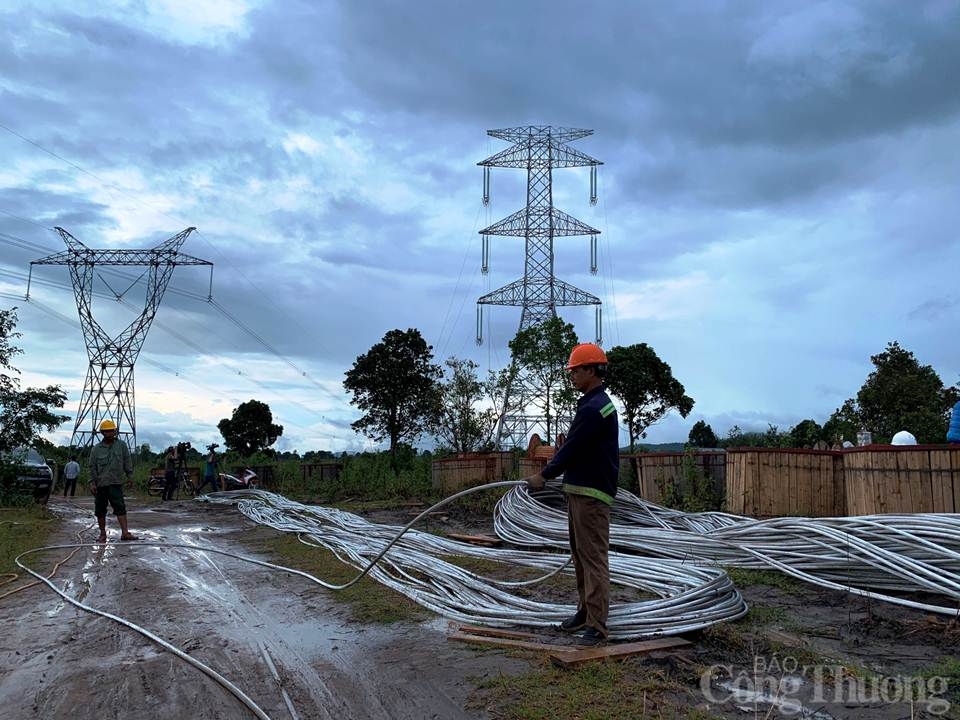

Tất cả đều nổ lực cho kịp tiến độ dự án dự kiến sẽ hoàn thành vào tháng 11 năm nay
Thành Long
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Tin cùng chuyên mục

Ninh Bình: Từ nông thôn mới đến trung tâm công nghiệp hỗ trợ -Bước chuyển mình chiến lược của một vùng đất di sản

Ninh Bình: Từ nông thôn mới đến trung tâm công nghiệp hỗ trợ -Bước chuyển mình chiến lược của một vùng đất di sản

Bộ Công Thương đồng hành cùng doanh nghiệp công nghiệp hỗ trợ chuyển đổi số

Bộ Công Thương đồng hành cùng doanh nghiệp công nghiệp hỗ trợ chuyển đổi số

Tháo gỡ rào cản để phát triển khu công nghiệp xanh

Tháo gỡ rào cản để phát triển khu công nghiệp xanh

Ngành công nghiệp thích ứng ra sao với chuyển đổi xanh, AI?

Ngành công nghiệp thích ứng ra sao với chuyển đổi xanh, AI?

Kỷ niệm 135 năm Ngày sinh Chủ tịch Hồ Chí Minh: Hướng tới ngành hóa chất xanh và bền vững

Kỷ niệm 135 năm Ngày sinh Chủ tịch Hồ Chí Minh: Hướng tới ngành hóa chất xanh và bền vững

Công nghiệp công nghệ số phải xanh và tuần hoàn

Công nghiệp công nghệ số phải xanh và tuần hoàn

Ninh Bình bứt phá thu hút đầu tư công nghiệp hỗ trợ ô tô

Ninh Bình bứt phá thu hút đầu tư công nghiệp hỗ trợ ô tô

Luật Hoá chất sửa đổi: Định hướng hình thành các khu công nghiệp chuyên ngành

Luật Hoá chất sửa đổi: Định hướng hình thành các khu công nghiệp chuyên ngành

4 tháng năm 2025: Chỉ số sản xuất toàn ngành công nghiệp tăng 8,4%

4 tháng năm 2025: Chỉ số sản xuất toàn ngành công nghiệp tăng 8,4%

Cơ hội lớn cho ngành giao thông và công nghiệp hỗ trợ

Cơ hội lớn cho ngành giao thông và công nghiệp hỗ trợ

Bộ Công Thương lấy ý kiến Thông tư hướng dẫn thiết kế cơ sở dự án khai thác khoáng sản

Bộ Công Thương lấy ý kiến Thông tư hướng dẫn thiết kế cơ sở dự án khai thác khoáng sản

PMI ngành sản xuất của Việt Nam tháng 4 giảm còn 45,6 điểm

PMI ngành sản xuất của Việt Nam tháng 4 giảm còn 45,6 điểm

Số hoá trong ngành công nghiệp: Doanh nghiệp sản xuất đã sẵn sàng?

Số hoá trong ngành công nghiệp: Doanh nghiệp sản xuất đã sẵn sàng?

Phát triển công nghiệp thời chiến: Xây nền kinh tế, chi viện tiền tuyến

Phát triển công nghiệp thời chiến: Xây nền kinh tế, chi viện tiền tuyến

Ninh Bình công bố quy hoạch mới, xác định các động lực tăng trưởng trong tình hình mới

Ninh Bình công bố quy hoạch mới, xác định các động lực tăng trưởng trong tình hình mới

5 giải pháp ‘kích hoạt’ tiềm năng ngành công nghiệp hóa chất

5 giải pháp ‘kích hoạt’ tiềm năng ngành công nghiệp hóa chất

Vượt sóng kinh tế thế giới, Việt Nam chủ động bứt phá

Vượt sóng kinh tế thế giới, Việt Nam chủ động bứt phá

Chuẩn hóa thiết kế mỏ: Bộ Công Thương lấy ý kiến dự thảo thông tư mới

Chuẩn hóa thiết kế mỏ: Bộ Công Thương lấy ý kiến dự thảo thông tư mới

Ninh Bình: Chủ động thích ứng chính sách thuế quan mới của Hoa Kỳ, sát cánh cùng doanh nghiệp xuất khẩu

Ninh Bình: Chủ động thích ứng chính sách thuế quan mới của Hoa Kỳ, sát cánh cùng doanh nghiệp xuất khẩu

Tổng hội Cơ khí: Đổi mới tư duy, chủ động hội nhập

Tổng hội Cơ khí: Đổi mới tư duy, chủ động hội nhập
