Trước 30/6: Sẽ đóng điện đường dây 500kV mạch 3 NMNĐ Nam Định - Thanh Hoá và các dự án thành phần

Tập đoàn Điện lực Việt Nam (EVN) cho biết, trước 30/6, sẽ hoàn thành thi công, đóng điện TBA 500kV Thanh Hoá và đường dây 500kV NMNĐ Nam Định - Thanh Hoá.
Thủ tướng Chính phủ kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá Thủ tướng Phạm Minh Chính nêu 5 bài học kinh nghiệm từ đường dây 500kV mạch 3

Báo cáo của EVN cho thấy, đến nay, toàn bộ dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đã hoàn thành 100% công tác giải phóng mặt bằng vị trí cột và khoảng néo.

Về cung cấp cột thép, đến nay đã bàn giao 1019/1177 vị trí cột, đạt 87%. Đang bàn giao 158 vị trí cột, dự kiến hoàn thành bàn giao trước ngày 25/6/2024.

Công tác cung cấp vật tư thiết bị khác (dây dẫn, cách điện, cáp quang, phụ kiện) đã bàn giao 100% cho 3 dự án. Riêng Dự án Đường dây 500kV Quảng Trạch - Quỳnh Lưu vẫn còn 1 số cách điện, phụ kiện chưa bàn giao, Tổng công ty Truyền tải điện quốc gia (EVNNPT) và Ban Quản lý dự án đôn đốc nhà thầu khẩn trương vận chuyển, bàn giao đến công trường trước ngày 25/6/2024 để triển khai lắp đặt đồng bộ.

Về công tác thi công xây dựng, đến nay đã hoàn thành đúc móng cho toàn bộ 1177/1177 vị trí. Hoàn thành lắp dựng 679/1177 vị trí cột, đang lắp dựng 403/1177 vị trí cột. Hoàn thành kéo dây 74/513 khoảng néo, đang thực hiện kéo dây 44/513 khoảng néo.

Trước 30/6: Sẽ đóng điện đường dây 500kV mạch 3 NMNĐ Nam Định - Thanh Hoá và các dự án thành phần

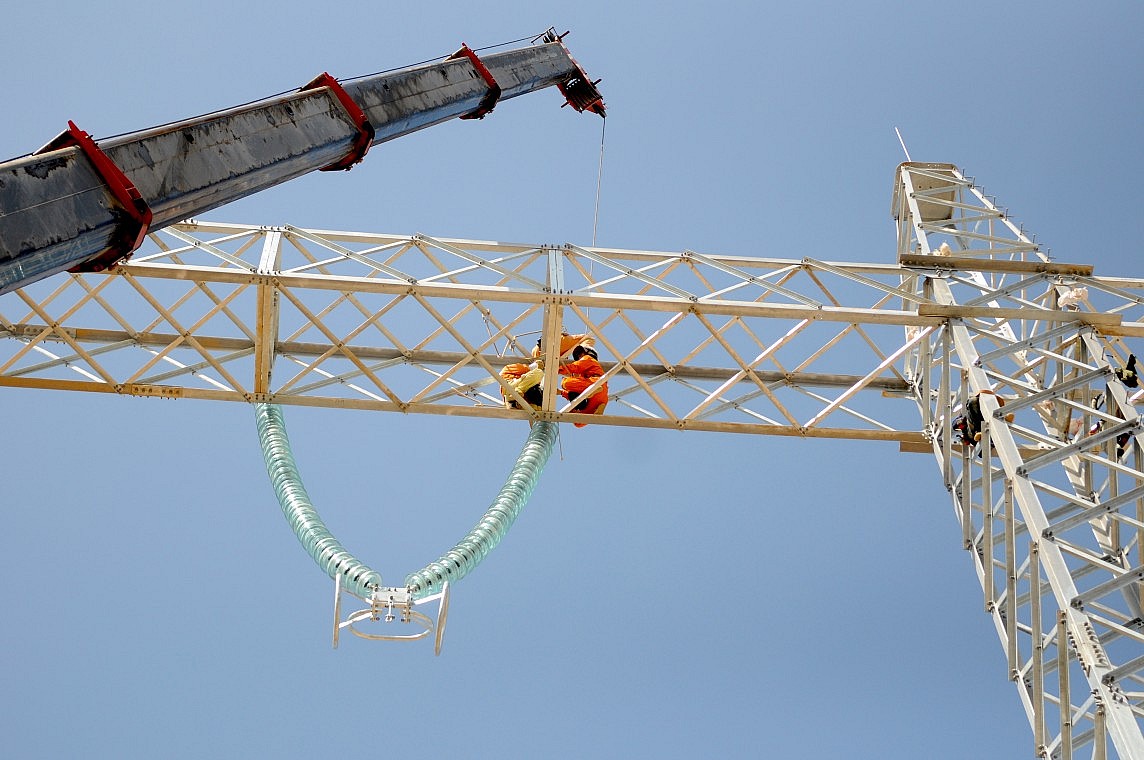

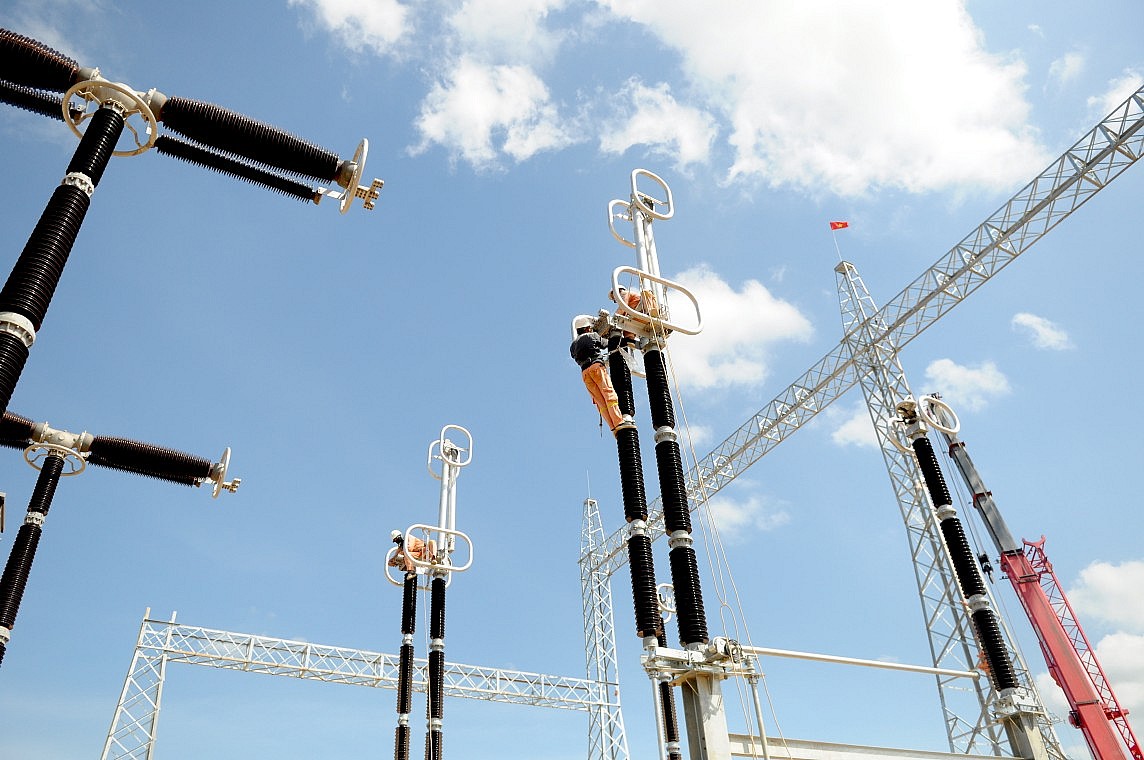

Công nhân điện đang thi công lắp đặt thiết bị tại Trạm biến áp 500kV Thanh Hoá

Theo đại diện chủ đầu tư, hiện dự án còn gặp một số khó khăn về thời tiết vì công tác dựng cột, kéo dây phải làm việc trên cao và yêu cầu thời tiết khô ráo. Tuy nhiên do ảnh hưởng của biến đổi khí hậu nên thời tiết nắng nóng cực đoan, một số ngày có mưa lớn, giông sét gây gián đoạn thi công, ảnh hưởng nghiêm trọng đến tiến độ các dự án.

EVN/EVNNPT đang cùng các lực lượng tham gia dự án tiếp tục nỗ lực, cố gắng khắc phục bất lợi của thời tiết, thực hiện nhiều giải pháp như tranh thủ thời tiết khô ráo để tập kết vật tư thiết bị đến vị trí thi công, điều chỉnh lịch làm việc linh hoạt theo điều kiện thời tiết, bố trí địa điểm ăn nghỉ cho lực lượng thi công gần công trường, tăng cường tối đa thi công bằng cơ giới đối với các vị trí có đường giao thông thuận lợi…

Trước 30/6: Sẽ đóng điện đường dây 500kV mạch 3 NMNĐ Nam Định - Thanh Hoá và các dự án thành phần
Thủ tướng Phạm Minh Chính cùng đoàn công tác kiểm tra thi công TBA 500kV Thanh Hoá chiều 22/6

Khó khăn thứ 2 là về nhân lực dựng cột, kéo dây. Do phải triển khai đồng thời, trong khoảng thời gian ngắn các công việc thi công dựng cột, kéo dây cho các dự án nên cần huy động số lượng lớn nhân lực có trình độ kỹ thuật, kinh nghiệm, tay nghề cao (khoảng 15.000 người, trong khi lực lượng công nhân có tay nghề, chuyên môn của các Nhà thầu chỉ có khoảng 7-8.000 người).

Để khắc phục số lượng nhân công còn thiếu, EVN/EVNNPT đã thực hiện nhiều giải pháp để tăng cường nhân lực hỗ trợ cho các nhà thầu, giảm thiếu ảnh hưởng đến tiến độ các dự án như: Huy động tối đa nhân lực từ các đơn vị trong EVN, Tập đoàn Công nghiệp - Viễn thông Quân đội (Viettel), Tập đoàn dầu khí Quốc gia Việt Nam (PVN), Tập đoàn Bưu chính Viễn thông Việt Nam (VNPT)… tham gia thi công/hỗ trợ thi công công tác dựng cột và kéo dây cho các Dự án.

Đồng thời EVN/EVNNPT cũng yêu cầu tất cả các nhà thầu đang thi công dựng cột, kéo dây trên các công trình khác của EVN điều động nhân lực, máy thi công tập trung cho các dự án mạch 3.

Trước 30/6: Sẽ đóng điện đường dây 500kV mạch 3 NMNĐ Nam Định - Thanh Hoá và các dự án thành phần

Ngoài ra, thực hiện Công điện số 55/CĐ-TTg ngày 01/6/2024 của Thủ tướng Chính phủ về việc huy động các nguồn lực của địa phương để bảo đảm hậu cần và tăng cường hỗ trợ thi công các dự án; Kế hoạch số 235-KH/BCĐCD-TNNT của Ban Chỉ đạo Chiến dịch thanh niên tình nguyện Hè 2024 triển khai Đợt thi đua cao điểm 30 ngày, đêm tình nguyện tham gia các dự án. Đến nay, các tỉnh đoàn nơi có dự án đi qua đã phối hợp với EVN/EVNNPT thành lập được khoảng 300 đội với hơn 4.000 thanh niên tình nguyện. Trọng tâm là cùng với chính quyền địa phương tuyên truyền, vận động người dân bàn giao hành lang tuyến; hỗ trợ tháo dỡ nhà, chặt cây trong hành lang; hỗ trợ điều tiết giao thông khi kéo dây qua các khoảng vượt đường giao thông; động viên, tặng quà cổ vũ tinh thần của công nhân trên công trường.

Khó khăn trong cung cấp cột thép, đến nay còn 158 vị trí cột đang bàn giao. Sở dĩ có sự chậm chễ là do khối lượng cột thép phải chế tạo quá lớn, thời gian giao hàng ngắn… vượt quá năng lực của các Nhà sản xuất. Hiện công tác này đã được tháo gỡ.

Trước 30/6: Sẽ đóng điện đường dây 500kV mạch 3 NMNĐ Nam Định - Thanh Hoá và các dự án thành phần

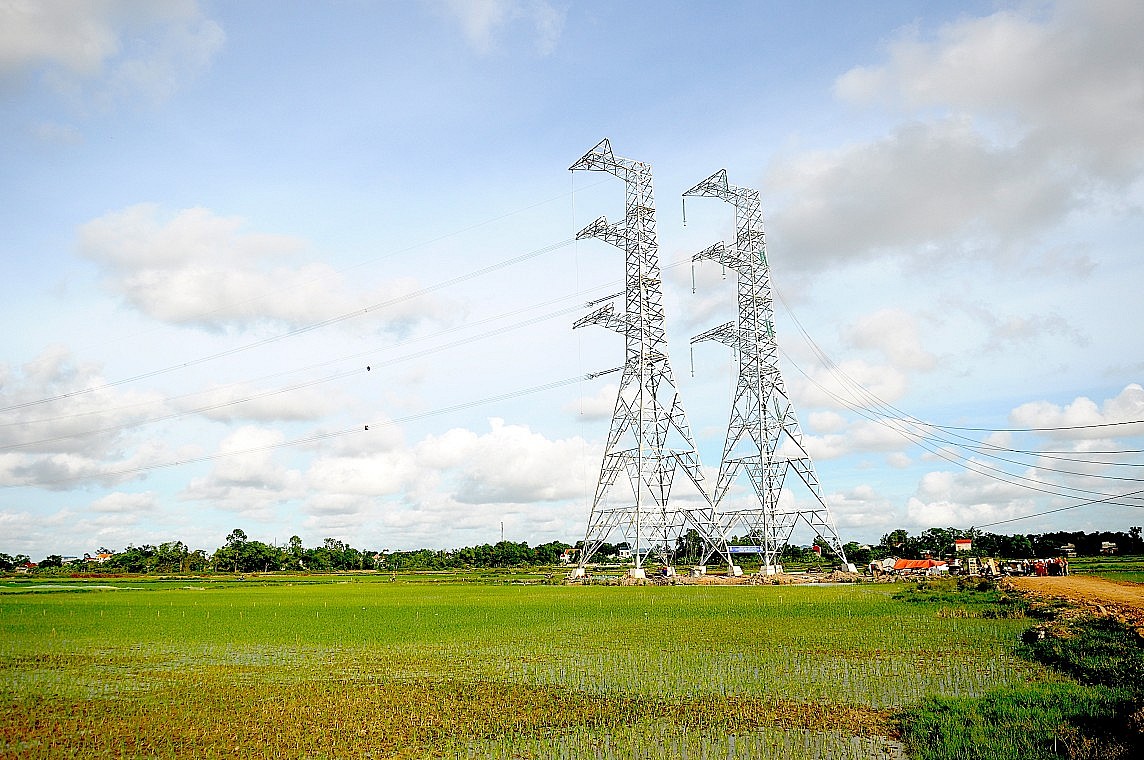

Thi công kéo dây KN 109-117 thuộc dự án đường dây 500kV mạch 3 cung đoạn từ NMNĐ Nam Định 1 - Thanh Hoá tại xã Cầu Lộc, huyện Hậu Lộc, tỉnh Thanh Hóa.

Cho đến thời điểm này, các lãnh đạo của EVN/EVNNPT đều được phân công nhiệm vụ, trực tiếp điều hành các công việc thi công trên công trường, chỉ đạo Ban quản lý dự án/ Tư vấn và các Nhà thầu triển khai thực hiện các công việc theo các mốc tiến độ chi tiết đã được các bên thống nhất, phấn đấu hoàn thành phần lớn khối lượng công việc các Dự án.

Cụ thể, sẽ hoàn thành đóng điện trước 30/6/2024 dự án đường dây 500kV NMNĐ Nam Định 1- Thanh Hoá và các dự án thành phần gồm: Mở rộng sân phân phối TBA 500kV Quảng Trạch (đã hoàn thành đóng điện ngày 8/6/2024); Mở rộng ngăn phân phối tại TBA 500kV Phố Nối (đã hoàn thành đóng điện ngày 18/6/2024); Đường dây nhánh rẽ 220 kV từ Trạm biến áp 500/220kV Thanh Hóa đến đường dây 220 kV Nông Cống - Ba Chè; 06 ngăn lộ 220kV và toàn bộ ngăn lộ 500kV tại trạm 500kV Thanh Hóa.

Các dự án còn lại, EVN/EVNNPT và các nhà thầu tiếp tục nỗ lực thi công hoàn thành, đóng điện từng phần và sau đó tiến hành đóng điện cho toàn tuyến Đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối trong thời gian sớm nhất.

Đình Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tổng Công ty Truyền tải điện Quốc gia

Có thể bạn quan tâm

Tin mới nhất

Hiện thực hóa 4 quy hoạch ngành quốc gia: Khơi thông nguồn lực phát triển đất nước

Hiện thực hóa 4 quy hoạch ngành quốc gia: Khơi thông nguồn lực phát triển đất nước

Việc đẩy nhanh tiến độ thực hiện và hiện thực hóa hiệu quả 4 quy hoạch ngành quốc gia sẽ góp phần chống lãng phí, khơi thông nguồn lực phát triển đất nước.
Bộ Công Thương lấy ý kiến về Dự thảo Nghị định về giấy phép hoạt động điện lực theo Luật Điện lực

Bộ Công Thương lấy ý kiến về Dự thảo Nghị định về giấy phép hoạt động điện lực theo Luật Điện lực

Bộ Công Thương lấy ý kiến về Tờ trình, Dự thảo Nghị định quy định chi tiết một số điều của Luật Điện lực về giấy phép hoạt động điện lực.
70 năm ngành điện Việt Nam và sứ mệnh trong kỷ nguyên vươn mình của dân tộc

70 năm ngành điện Việt Nam và sứ mệnh trong kỷ nguyên vươn mình của dân tộc

Sau 70 năm hình thành và phát triển, ngành điện Việt Nam luôn là một trong những trụ cột an ninh năng lượng, góp phần phát triển kinh tế - xã hội của đất nước.
Bộ Công Thương rốt ráo chuẩn bị đưa Luật Điện lực vào thực thi

Bộ Công Thương rốt ráo chuẩn bị đưa Luật Điện lực vào thực thi

Thứ trưởng Trương Thanh Hoài nhấn mạnh, Bộ Công Thương đang tích cực xây dựng Nghị định, Thông tư hướng dẫn nhằm sớm triển khai hiệu quả Luật Điện lực.
EVN tiếp tục nâng cao chất lượng kinh doanh, dịch vụ khách hàng năm 2025

EVN tiếp tục nâng cao chất lượng kinh doanh, dịch vụ khách hàng năm 2025

Năm 2025, bên cạnh việc đảm bảo cung ứng điện, Tập đoàn Điện lực Việt Nam tiếp tục nâng cao chất lượng kinh doanh, dịch vụ khách hàng.

Tin cùng chuyên mục

Đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống

Đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống

Ngày 21/12/2024, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã tổ chức đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống.
EVNNPT đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2

EVNNPT đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2

Theo EVNNPT, việc hoàn thành đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2 sẽ tăng cường cấp điện cho tỉnh Kiên Giang, đảo ngọc Phú Quốc.
EVNNPT đóng điện Trạm biến áp 220kV Nam Cấm

EVNNPT đóng điện Trạm biến áp 220kV Nam Cấm

Ngày 21/12, EVNNPT đã đóng điện Trạm biến áp 220kV Nam Cấm (Nghệ An), thiết thực chào mừng 70 năm Ngày truyền thống ngành Điện lực Việt Nam.
Tăng cường cấp điện cho Hà Nội qua dự án truyền tải điện hơn 1.600 tỷ đồng

Tăng cường cấp điện cho Hà Nội qua dự án truyền tải điện hơn 1.600 tỷ đồng

UBND thành phố Hà Nội vừa có quyết định chấp thuận chủ trương đầu tư dự án truyền tải điện với tổng vốn hơn 1.600 tỷ đồng.
Công ty Điện lực Cao Bằng: Lan tỏa nghĩa tình ngành điện

Công ty Điện lực Cao Bằng: Lan tỏa nghĩa tình ngành điện

Cứ đến tháng 12 hàng năm cùng với các công ty điện lực trên toàn quốc, Công ty Điện lực Cao Bằng lại có nhiều hoạt động thiết thực nhằm tri ân khách hàng.
Chỉ thị của Bộ Công Thương về bảo đảm cung cấp điện trong các dịp Lễ, Tết và năm 2025

Chỉ thị của Bộ Công Thương về bảo đảm cung cấp điện trong các dịp Lễ, Tết và năm 2025

Bộ trưởng Bộ Công Thương vừa có Chỉ thị số 15/CT-BCT về việc bảo đảm cung cấp điện trong các dịp Lễ, Tết và các sự kiện chính trị, văn hóa lớn trong năm 2025.
EVNGENCO2 tìm kiếm cơ hội hợp tác đầu tư với các dự án, nhà máy điện tại Lào

EVNGENCO2 tìm kiếm cơ hội hợp tác đầu tư với các dự án, nhà máy điện tại Lào

Tổng Công ty Phát điện 2 (EVNGENCO2) tìm kiếm cơ hội hợp tác đầu tư các dự án và cung cấp dịch vụ O&M cho các nhà máy điện tại nước CHDCND Lào.
Tuyên Quang: Hoàn thành các công trình điện, góp phần thúc đẩy kinh tế - xã hội địa phương

Tuyên Quang: Hoàn thành các công trình điện, góp phần thúc đẩy kinh tế - xã hội địa phương

Thời gian qua PC Điện Tuyên Quang tập trung đẩy nhanh tiến độ đầu tư, xây dựng các công trình điện, đáp ứng nhu cầu điện phục vụ phát triển kinh tế địa phương.
Xuất xưởng máy biến áp 500kV lớn nhất do Việt Nam sản xuất

Xuất xưởng máy biến áp 500kV lớn nhất do Việt Nam sản xuất

Ngày16/12, tại Hà Nội, Tổng công ty Thiết bị điện Đông Anh đã tổ chức Lễ xuất xưởng và gắn biển công trình 'Thiết kế, chế tạo máy biến áp 500kV - 3x300MVA'.
EVNNPT tăng cường khả năng truyền tải điện cho nhiều tỉnh miền Trung - Nam

EVNNPT tăng cường khả năng truyền tải điện cho nhiều tỉnh miền Trung - Nam

Với việc hoàn thành đóng điện các dự án nâng công suất trạm biến áp, EVNNPT đã góp phần tăng cường khả năng truyền tải, cung cấp điện cho nhiều địa phương
Hội nghị Người lao động EVNGENCO2 năm 2024: Phát huy quyền dân chủ của người lao động

Hội nghị Người lao động EVNGENCO2 năm 2024: Phát huy quyền dân chủ của người lao động

Hội nghị Người lao động Tổng công ty Phát điện 2 (EVNGENCO2) năm 2024 công khai kết quả sản xuất kinh doanh và phát huy quyền dân chủ của người lao động.
Gỡ vướng năng lượng tái tạo: Doanh nghiệp đánh giá cao 6 nhóm giải pháp của Bộ trưởng Bộ Công Thương

Gỡ vướng năng lượng tái tạo: Doanh nghiệp đánh giá cao 6 nhóm giải pháp của Bộ trưởng Bộ Công Thương

Nhiều doanh nghiệp đồng thuận và đánh giá cao 6 nhóm giải pháp được Bộ trưởng Bộ Công Thương đưa ra tại hội nghị gỡ vướng cho các dự án năng lượng tái tạo.
Nhà máy Thủy điện Quảng Trị tích nước phục vụ sản xuất kinh doanh và cấp nước hạ du năm 2025

Nhà máy Thủy điện Quảng Trị tích nước phục vụ sản xuất kinh doanh và cấp nước hạ du năm 2025

Nhà máy Thủy điện Quảng Trị tích nước để đảo bảo sử dụng nguồn nước hiệu quả phục vụ sản xuất kinh doanh và cấp nước cho hạ du mùa khô năm 2025.
Hoà lưới thành công tổ máy 2 thuỷ điện Ialy mở rộng vượt tiến độ 18 ngày

Hoà lưới thành công tổ máy 2 thuỷ điện Ialy mở rộng vượt tiến độ 18 ngày

Tối ngày 13/12/2024, tổ máy số 2 của công trình Nhà máy Thủy điện Ialy mở rộng chính thức được đóng điện hòa lưới thành công, hoàn thành vượt tiến độ 18 ngày.
Nhà máy điện Phú Mỹ 2.2 kỷ niệm 20 năm hoạt động

Nhà máy điện Phú Mỹ 2.2 kỷ niệm 20 năm hoạt động

Tối ngày 13/12, tại TP. Hồ Chí Minh, Công ty TNHH Năng lượng Mê Kông tổ chức Lễ kỷ niệm 20 năm hoạt động của Nhà máy điện Phú Mỹ 2.2.
Long An và EVNNPT tìm giải pháp gỡ vướng hàng loạt dự án truyền tải điện

Long An và EVNNPT tìm giải pháp gỡ vướng hàng loạt dự án truyền tải điện

Trước những khó khăn vướng mắc liên quan đến các dự án truyền tải điện, UBND tỉnh Long An và EVNNPT đã họp bàn tìm giải pháp tháo gỡ.
Đánh thức giấc mơ

Đánh thức giấc mơ 'ngủ đông' điện hạt nhân: Bài 5 - Xây dựng nguồn nhân lực tự chủ - cách nào?

Để đánh thức giấc mơ điện hạt nhân, việc đào tạo nguồn nhân lực vẫn là vấn đề hàng đầu. Các chuyên gia khuyến nghị gì?
Công ty Điện lực Lạng Sơn: Tặng tivi, lắp đèn năng lượng mặt trời trong Tháng tri ân khách hàng

Công ty Điện lực Lạng Sơn: Tặng tivi, lắp đèn năng lượng mặt trời trong Tháng tri ân khách hàng

Với chủ đề: “Đồng hành cùng khách hàng sử dụng điện an toàn, tiết kiệm và hiệu quả”, Công ty Điện lực Lạng Sơn đã triển khai Tháng tri ân khách hàng năm 2024.
Yên Bái: Đốc thúc tiến độ khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên

Yên Bái: Đốc thúc tiến độ khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên

Tỉnh Yên Bái và Tập đoàn Điện lực Việt Nam đã họp bàn để đốc thúc triển khai khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên đảm bảo đúng tiến độ.
Bộ Công Thương và EU làm việc tại Cần Thơ, Trà Vinh về phát triển năng lượng

Bộ Công Thương và EU làm việc tại Cần Thơ, Trà Vinh về phát triển năng lượng

Ngày 12 và 13/12, đoàn công tác Bộ Công Thương và Phái đoàn Liên minh châu Âu (EU) đã làm việc với TP. Cần Thơ và Trà Vinh về phát triển năng lượng tái tạo.
Xem thêm
Mobile VerionPhiên bản di động
