Hướng tới Đại hội Đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ 2 nhiệm kỳ 2015-2020

Thủy điện Lai Châu: Sẵn sàng về đích

Với sự kiện đóng cống dẫn dòng, tích nước vào ngày 20/6/2015, công trình thủy điện Lai Châu đã gần như hoàn thiện, chuẩn bị sẵn sàng cho việc phát điện tổ máy số 1 vào cuối năm nay.

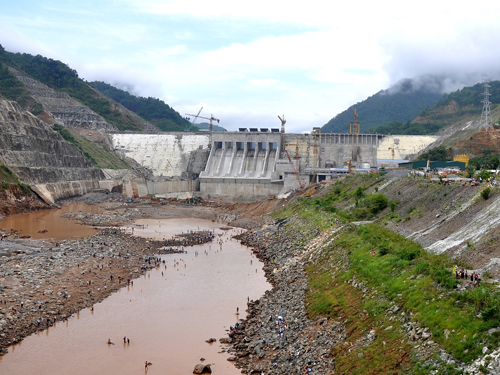

Thủy điện Lai Châu đã đóng cống tích nước

Hoàn thành cơ bản công trình

Ông Phạm Hồng Phương - Giám đốc Ban quản lý dự án Thủy điện Sơn La - Lai Châu cho biết, năm 2015, Thủy điện Lai Châu có hai mốc tiến độ quan trọng gồm đóng cống dẫn dòng tích nước và phát điện tổ máy số 1. Để đóng cống tích nước phải hoàn thành 3 cụm công việc, đó là hoàn thành việc di chuyển toàn bộ hộ dân dưới cốt ngập lên khu tái định cư mới, thu dọn lòng hồ, bảo tồn lưu giữ các giá trị, di sản văn hóa vùng lòng hồ; hoàn thành cơ bản và thông xe tuyến đường giao thông tránh ngập Nậm Nhùn - Mường Tè - Pắc Ma; hoàn thành cơ bản công tác xây dựng các hạng mục chính bảo đảm đúng tiến độ và chất lượng công trình...

Đối với công tác xây dựng, đến nay, các hạng mục chính của thủy điện Lai Châu đã cơ bản hoàn thành. Cụ thể đào hố móng đạt 100%, đổ bê tông RCC đạt 100%, đổ bê thông thông thường đạt 98%, khoan phun chống thấm đạt trên 90%, lắp đặt thiết bị đạt gần 50% (20.000/39.000 tấn thiết bị). Giá trị đã giải ngân của công trình đến cuối tháng 3/2015 là trên 18.000 tỷ đồng.

Theo đánh giá của Hội đồng nghiệm thu nhà nước các công trình xây dựng, chất lượng các bộ phận hạng mục công trình được nghiệm thu cơ bản theo yêu cầu kỹ thuật. Các kết quả thí nghiệm kiểm tra bê tông về cường độ kéo, nén đạt yêu cầu thiết kế; việc thu dọn lòng hồ, di dân tái định cư, bảo tồn các giá trị văn hóa... đã hoàn tất, vì vậy, hội đồng đã cho phép chủ đầu tư được đóng cống dẫn dòng, tích nước hồ chứa công trình.

Chuẩn bị cho phát điện

Theo ông Phương, các đơn vị thi công lắp đặt tổ máy đang nỗ lực triển khai công việc, khắc phục mọi khó khăn về thời tiết nắng nóng, tăng nhân lực ở cả ba ca nhằm bảo đảm tiến độ theo yêu cầu kế hoạch.

Liên quan tới việc lắp đặt các tổ máy, ông Trần Xuân Dục - Phó Chỉ huy trưởng công trình Lilama Lai Châu - cho biết, tổ máy 1 hiện đã hoàn thiện lắp đặt buồng xoắn, côn lùn, giếng tua-bin; đang tiến hành cắt tẩy mài và sơn dặm vá... Về lắp đặt rô-to, tuabin cũng đã hoàn thành nhiều cấu kiện và đang khẩn trương thực hiện các phần việc còn lại phấn đấu đến tháng 8 sẽ hoàn thiện, bàn giao, nghiệm thu, vận hành thử trước khi phát điện tổ máy 1 vào tháng 12 năm nay. Đồng thời, các thiết bị tổ máy 2 và 3 cũng đang được khẩn trương lắp đặt.

Đối với một công trình thủy điện có 5 mốc quan trọng thì thủy điện Lai Châu đã xong mốc thứ 4. Như vậy từ nay đến cuối năm, sẽ tập trung hoàn thành cho xong ba phần việc để phát điện tổ máy số 1 gồm lắp đặt thiết bị, các bên tập trung mua sắm, vận chuyển thiết bị còn lại phục vụ cho lắp đặt và hoàn thành đường dây 500 kV để tải điện cho nhà máy” - ông Phương chia sẻ thêm.

Nhà máy Thủy điện Lai Châu có công suất lắp đặt 1.200 MW, khi đi vào vận hành sẽ cung cấp gần 4,7 tỷ kWh cho hệ thống điện quốc gia, phục vụ phát triển kinh tế - xã hội. Đồng thời góp phần giảm lũ, cấp nước cho hạ du, phát triển kinh tế - xã hội vùng Tây Bắc.
TIN LIÊN QUAN
Công nhân thủy điện Lai Châu qua ảnh
Chính thức đóng cống dẫn dòng Thủy điện Lai Châu

Đình Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Lai Châu

Tin cùng chuyên mục

Chi tiết giá điện kinh doanh, sinh hoạt sau điều chỉnh

Chi tiết giá điện kinh doanh, sinh hoạt sau điều chỉnh

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

PC Hải Phòng: Từ nguồn sáng tiên phong đến doanh nghiệp số

PC Hải Phòng: Từ nguồn sáng tiên phong đến doanh nghiệp số

Vì sao cần lập Quỹ thúc đẩy sử dụng năng lượng tiết kiệm, hiệu quả

Vì sao cần lập Quỹ thúc đẩy sử dụng năng lượng tiết kiệm, hiệu quả

Tìm hiểu Cuộc thi Tuyên truyền viên tiết kiệm điện 2025

Tìm hiểu Cuộc thi Tuyên truyền viên tiết kiệm điện 2025

Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Đề xuất giảm thủ tục trong triển khai điện hạt nhân

Đề xuất giảm thủ tục trong triển khai điện hạt nhân

Bản hùng ca của những người thợ điện thành phố Cảng

Bản hùng ca của những người thợ điện thành phố Cảng

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Anh sẵn sàng hỗ trợ Việt Nam nguồn vốn triển khai JEPT

Anh sẵn sàng hỗ trợ Việt Nam nguồn vốn triển khai JEPT

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Lào Cai: Khách hàng đồng hành cùng chương trình DR

4 tháng 2025, than cấp cho sản xuất điện đạt 15,1 triệu tấn

4 tháng 2025, than cấp cho sản xuất điện đạt 15,1 triệu tấn

Điện lực Hải Phòng:  70 năm tỏa sáng và thành công

Điện lực Hải Phòng: 70 năm tỏa sáng và thành công

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4
