Thuỷ điện A Vương vận hành an toàn trong đợt mưa lũ do ảnh hưởng của bão số 4

X.H

X.H

Tính đến 19h00 ngày 29/9, hồ Thủy điện A Vương đã vận hành an toàn, chứa toàn bộ 124,5 triệu m3 nước của đợt mưa lũ vào hồ, cắt giảm lũ hiệu quả cho hạ du.

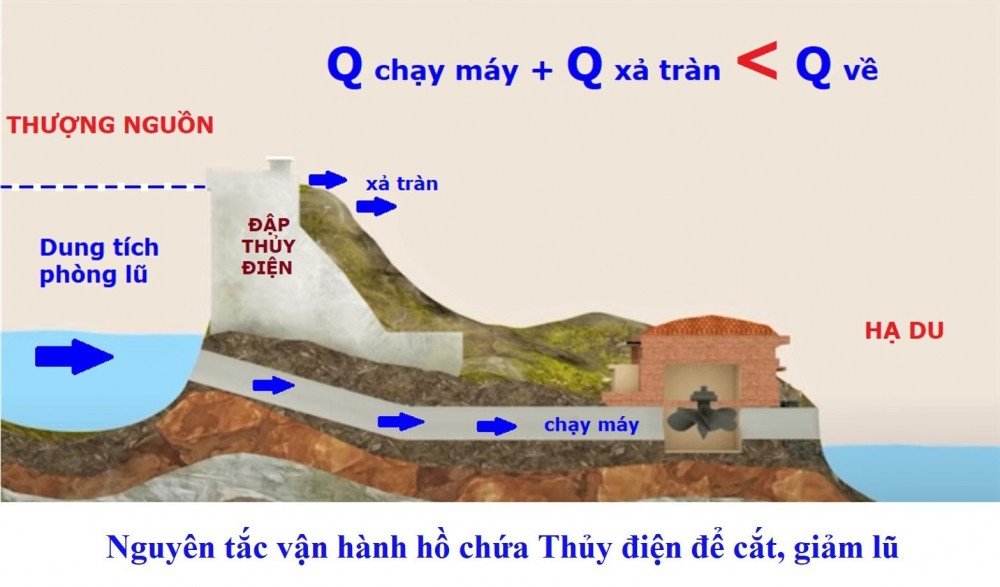

Thủy điện A Vương chủ động ứng phó trước mùa mưa bão

Trong đợt mưa lũ do ảnh hưởng của bão số 4 (Noru), tính đến 19h00 ngày 29/9, hồ Thủy điện A Vương đã vận hành an toàn, chứa toàn bộ 124,5 triệu m3 nước của đợt mưa lũ vào hồ, không xả tràn hồ chứa, cắt giảm lũ hiệu quả cho hạ du.

Do ảnh hưởng trực tiếp của bão số 4 (Noru) tại địa phương tỉnh Quảng Nam, từ ngày 27-29/9 trên lưu vực hồ chứa thủy điện A Vương đã xảy ra các đợt mưa lớn diện rộng với tổng lượng mưa trung bình trên lưu vực 314 mm, đỉnh lũ đến hồ vào lúc 6h00 ngày 28/9 đạt 2220,8 m3/s.

Thực hiện ứng phó thiên tai, vận hành hồ chứa an toàn cho công trình, cho hạ du theo các phương án đã xây dựng, tuân thủ đúng quy định vận hành liên hồ chứa được Thủ tướng Chính phủ ban hành, Công ty tổ chức trực ban 24/24h, tăng cường ca trực vận hành, sửa chữa, trực chỉ huy tại nhà máy, đập, theo dõi chặt chẽ tình hình thời tiết, diễn biến mưa lũ, bản tin cảnh báo, dự báo, quan trắc lượng mưa, mực nước hạ du trên lưu vực sông Vu Gia – Thu Bồn. Xây dựng các kịch bản vận hành hồ theo nhiều tình huống nhằm cắt, giảm một phần hoặc toàn bộ lượng nước của đợt mưa lũ trên lưu vực vào hồ, không xả tràn nhằm giảm lũ hiệu quả cho hạ du.

Song song với đó, Công ty đã phát hệ thống loa cảnh báo tại vùng hạ du, phối hợp cùng Đài truyền thanh huyện Đại Lộc, tỉnh Quảng Nam phát bản tin trên hệ thống loa truyền thanh huyện theo quy chế đã ký kết, gửi email báo cáo xác nhận hoàn thành đến Ban Chỉ huy phòng chống thiên tai và tìm kiếm cứu nạn tỉnh Quảng Nam, Sở Công Thương tỉnh Quảng Nam, Ban Chỉ huy phòng chống thiên tai và tìm kiếm cứu nạn các huyện vùng hạ du liên quan.

Với phương án vận hành đã được chuẩn bị chu đáo, đúng quy trình, trong đợt mưa lũ do ảnh hưởng trực tiếp của bão số 4 (Noru) từ ngày 27 - 29/9 này, hồ chứa Thủy điện A Vương đã chứa toàn bộ 124,5 triệu m3 nước trên lưu vực vào hồ, không xả tràn hồ chứa, cắt giảm lũ hiệu quả cho hạ du; Kết thúc đợt mưa lũ mực nước hồ đạt 378,57 mét (so với mực nước dâng bình thường 380 mét).

Đến 19h00 ngày 29/9 khi mực nước ở hạ du xuống dưới báo động 1, hồ Thủy điện A Vương thực hiện hạ dần mực nước hồ về mực nước cao nhất trước lũ 376 m, chuẩn bị dung tích phòng lũ để ứng phó với các đợt mưa lũ tiếp theo. Qua đây càng thấy rõ lợi ích tổng hợp của các hồ Thủy điện trong việc phát điện đảm bảo an ninh năng lượng Quốc gia; Cấp nước chống hạn cho vào mùa khô; Tham gia cắt, giảm lũ hiệu quả cho hạ du vào mùa mưa.

X.H
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Thủy điện A Vương

Có thể bạn quan tâm

Tin mới nhất

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Sáng nay (20/4), tại huyện Mường Tè, Công ty Điện lực Lai Châu tổ chức diễn tập phòng, chống thiên tai, cứu nạn, xử lý sự cố lưới điện và an toàn lao động...
Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Công ty TNHH Thuỷ điện Cam Ly mong muốn Lâm Đồng sớm xem xét, chấp thuận cho nhận chuyển nhượng lại dự án Thuỷ điện Cam Ly để triển khai dự án đúng tiến độ.
PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

Trong 2 ngày 18 và 19/4, Điện lực Nga Sơn thuộc PC Thanh Hóa đã cấp điện an toàn, ổn định phục vụ Lễ hội Mai An Tiêm năm 2024.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Luật Điên lực 2004 và 2 lần sửa đổi đã tạo khuôn khổ pháp lý để ngành điện Việt Nam phát triển mạnh mẽ, vươn lên tóp đầu khu vực.
Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Theo Tổng công ty Truyền tải điện quốc gia, đường dây 500kV mạch 3 hoàn thành đúc móng được 663/1.177 vị trí cột, công tác dựng côt tiến hành khẩn trương.

Tin cùng chuyên mục

EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN vừa có văn bản chỉ đạo các đơn vị thành viên tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện năm 2024 và các năm tiếp theo.
Cần chia sẻ trách nhiệm trong cung ứng điện năm 2024 khi thiếu nguồn

Cần chia sẻ trách nhiệm trong cung ứng điện năm 2024 khi thiếu nguồn

Nhiều địa phương đã ban hành Kế hoạch cung ứng điện năm 2024 khi hệ thống điện quốc gia thiếu nguồn hoặc vận hành ở chế độ khẩn cấp.
NPTS chủ động phối hợp với các PTC đảm bảo cấp điện cho mùa khô năm 2024

NPTS chủ động phối hợp với các PTC đảm bảo cấp điện cho mùa khô năm 2024

Nhằm đảm bảo cấp điện trong mùa khô 2024, NPTS đã chủ động phối hợp với các PTC để thực hiện thí nghiệm định kỳ, xử lý khiếm khuyết trên lưới truyền tải.
Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Ngay sau khi nhận được kiến nghị của chủ đầu tư dự án Nhà máy Thủy điện Cam Ly tại TP. Đà Lạt, Uỷ ban nhân dân tỉnh Lâm Đồng đã vào cuộc chỉ đạo gỡ khó.
Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Chỉ còn 1 tháng rưỡi nữa là đường dây 220kV Nậm Sum- Nông Cống phải hoàn thành đóng điện nhưng hiện vẫn còn nhiều vướng mắc giải phóng mặt bằng.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Sau 20 năm thực thi Luật Điện lực, hệ thống điện Việt Nam đã phát triển vững chắc. Thành quả này có đóng góp quan trọng của Bộ Công Thương.
Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Nhằm đảm bảo cấp điện an toàn, ổn định trong mùa mưa bão năm 2024, hiện công tác bảo dưỡng, sửa chữa, phương án ứng phó sự cố đã được PC Hà Giang hoàn tất.
Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Một doanh nghiệp tư nhân muốn đầu tư xây dựng nhà máy điện rác xử lý 500 tấn/ngày, tổng mức đầu tư khoảng 3.000 – 3.500 tỷ đồng tại tỉnh Trà Vinh.
TP. Hồ Chí Minh đảm bảo cấp điện trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5

TP. Hồ Chí Minh đảm bảo cấp điện trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5

Ngành điện TP. Hồ Chí Minh không thực hiện các công tác trên lưới có cắt điện, làm mất điện khách hàng liên tục trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5.
PC Sơn La: Nâng cao khả năng ứng phó mất điện trên diện rộng

PC Sơn La: Nâng cao khả năng ứng phó mất điện trên diện rộng

PC Sơn La diễn tập sự cố, đảm bảo cung ứng điện, ứng phó với những bất lợi và diễn biến phức tạp của thời tiết trong thời gian tới.
Gỡ vướng dự án đường dây 220kV Nậm Sum - Nông Cống

Gỡ vướng dự án đường dây 220kV Nậm Sum - Nông Cống

Tập đoàn Điện lực Việt Nam và tỉnh Thanh Hóa đã họp tìm giải pháp gỡ vướng dự án đường dây 220kV Nậm Sum - Nông Cống.
2 dự án truyền tải điện tại Long An tắc chủ trương đầu tư

2 dự án truyền tải điện tại Long An tắc chủ trương đầu tư

Mặc dù đã có nhiều lần làm việc trực tiếp nhưng đến nay, 2 dự án truyền tải điện tại Long An vẫn chưa được UBND tỉnh này phê duyệt chủ trương đầu tư.
EVNNPT tìm vốn cho dự án điện nghìn tỷ ở Thái Bình

EVNNPT tìm vốn cho dự án điện nghìn tỷ ở Thái Bình

Tổng công ty Truyền tải điện Quốc gia (EVNNPT) vừa có thông báo mời thu xếp vốn Dự án Trạm biến áp 500kV Thái Bình và đấu nối theo hình thức cạnh tranh.
Hà Giang: Quý I/2024, sản lượng điện thương phẩm đạt 106,6 triệu kWh

Hà Giang: Quý I/2024, sản lượng điện thương phẩm đạt 106,6 triệu kWh

Công ty Điện lực Hà Giang cho biết, điện thương phẩm Quý I/2024 đạt 106,6 triệu kWh, giảm so với kế hoạch đề ra.
3 tháng đầu năm 2024 sản lượng điện truyền tải đạt gần 55 tỷ KWh, tăng 12,4%

3 tháng đầu năm 2024 sản lượng điện truyền tải đạt gần 55 tỷ KWh, tăng 12,4%

Tổng công ty Truyền tải điện quốc gia cho biết, 3 tháng đầu năm 2024 sản lượng điện truyền tải thực hiện 54,950 tỷ kWh, tăng 12,4% so cùng kỳ năm 2023.
EVN đốc thúc 2 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

EVN đốc thúc 2 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 13/4/2024, tại Hưng Yên, đoàn công tác của EVN/EVNNPT đã đi kiểm tra, đôn đốc việc cung cấp cột thép cho Dự án đường dây 500kV mạch 3.
Không cắt điện dịp Lễ Giổ tổ Hùng Vương, chiến thắng 30/4 và ngày quốc tế lao động

Không cắt điện dịp Lễ Giổ tổ Hùng Vương, chiến thắng 30/4 và ngày quốc tế lao động

Tập đoàn Điện lực Việt Nam (EVN) vừa có chỉ đạo các đơn vị không được cắt điện dịp Lễ Giổ tổ Hùng Vương, 30/4 và ngày quốc tế lao động
Lộ trình áp dụng thí điểm và cách tính giá điện 2 thành phần cho khách hàng sản xuất, kinh doanh

Lộ trình áp dụng thí điểm và cách tính giá điện 2 thành phần cho khách hàng sản xuất, kinh doanh

Cơ quan chức năng vừa thông tin về lộ trình áp dụng thí điểm đối với khách hàng theo cơ chế giá điện hai (2) thành phần gồm giá công suất và giá điện năng
Khen thưởng đột xuất cho 3 đơn vị thi công đường dây 500kV mạch 3

Khen thưởng đột xuất cho 3 đơn vị thi công đường dây 500kV mạch 3

Tập đoàn Điện lực Việt Nam (EVN) và Công đoàn EVN đã khen thưởng đột xuất cho 3 đơn vị thi công đường dây 500kV mạch 3 có thành tích vượt trội.
Gấp rút hoàn thiện đúc móng dựng cột Đường dây 500kV mạch 3

Gấp rút hoàn thiện đúc móng dựng cột Đường dây 500kV mạch 3

Trong 2 ngày 11-12/4, lãnh đạo Tập đoàn Điện lực Việt Nam tiếp tục tới kiểm tra, đôn đốc tiến độ thi công đường dây 500kV mạch 3 tại Hà Tĩnh, Nghệ An, Thanh Hoá
