Thông tin mới nhất về tiến độ đường dây 500kV mạch 3 đến ngày 17/6

Đến ngày 17/6, các đường dây 500kV mạch 3 đã hoàn thành lắp dựng 604 vị trí cột, đang lắp dựng 423/1177 vị trí cột.
Chung sức đồng lòng đưa dự án đường dây 500kV mạch 3 về đích Dự án đường dây 500kV mạch 3 - vinh dự và trách nhiệm

Báo cáo của Tập đoàn Điện lực Việt Nam (EVN) cho thấy, đến nay các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đã hoàn thành bàn giao mặt bằng cho toàn bộ 1177/1177 vị trí móng cột; 99,6% hành lang tuyến (511/513 khoảng néo), còn 2 khoảng néo (KN) chưa bàn giao tại Nghệ An và Nam Định.

Về công tác cung cấp cột thép, toàn bộ các dự án có 75 gói thầu do 18 nhà thầu/liên danh nhà thầu thực hiện, tương ứng gần 139 ngàn tấn thép. Trong đó có 965 vị trí cột sản xuất trong nước và 212 vị trí cột nhập khẩu từ Trung Quốc.

Đến nay đã bàn giao 971/1177 vị trí cột, đạt 83%. Hiện đang bàn giao 188 vị trí cột, 18 vị trí cột còn lại dự kiến hoàn thành bàn giao trước ngày 20/6//2024.

Các vật tư, phụ kiện như dây dẫn, cách điện, cáp quang đã cơ bản hoàn thành bàn giao. Một số cách điện, phụ kiện còn lại của Dự án Đường dây 500kV Quảng Trạch - Quỳnh Lưu đang được EVNNPT và Ban Quản lý dự án đôn đốc nhà thầu khẩn trương vận chuyển, bàn giao đến công trường trước ngày 20/6/2024 để triển khai lắp đặt đồng bộ.

Đối với công tác thi công xây dựng, đến ngày 17/6, đã hoàn thành đúc móng cho toàn bộ 1177/1177 vị trí. Hoàn thành lắp dựng 604/1177 vị trí cột, đang lắp dựng 423/1177 vị trí cột. Hoàn thành kéo dây 53/513 khoảng néo, đang thực hiện kéo dây 40/513 khoảng néo.

Trong đó, Dự án ĐZ 500kV NMNĐ Nam Định I - Thanh Hóa đã hoàn thành đúc móng toàn bộ 180/180 vị trí. Hoàn thành lắp dựng 175/180 vị trí cột, đang lắp dựng 5/180 vị trí cột. Hoàn thành kéo dây 39/74 khoảng néo, đang kéo dây 20/74 khoảng néo.

Về bàn giao cột thép, dây dẫn, cách điện, cáp quang và phụ kiện đã hoàn thành 100%

Dự án ĐZ 500kV NMNĐ Nam Định I - Phố Nối đã hoàn thành đúc móng toàn bộ 334/334 vị trí. Hoàn thành lắp dựng 185/334 vị trí cột, đang lắp dựng 124/334 vị trí cột. Hoàn thành kéo dây 2/144 khoảng néo, đang kéo dây 14/144 khoảng néo.

Về bàn giao cột thép, dây dẫn, cách điện, cáp quang và phụ kiện, đã hoàn thành 100%

Dự án ĐZ 500 kV Quỳnh Lưu - Thanh Hóa đã hoàn thành đúc móng toàn bộ 200/200 vị trí. Hoàn thành lắp dựng 62/200 vị trí cột, đang lắp dựng 93/200 vị trí cột. Hoàn thành kéo dây 2/98 khoảng néo, đang kéo dây 1/98 khoảng néo.

Về cung cấp dây dẫn, cáp quang đã hoàn thành 100% khối lượng. Riêng phần cột thép đã bàn giao 369/463 cột, đang giao 80 cột; 14 cột còn lại dự kiến giao trước 20/6/2024. Phần cách điện và phụ kiện mới bàn giao 98% tổng số bát của cách điện néo; giao 55% tổng số bát cách điện đỡ; đã giao 86% tổng số bộ của phụ kiện néo; đã giao 76% tổng số bộ của phụ kiện đỡ. Phần còn lại dự kiến bàn giao trước 20/6/2024.

Dự án ĐZ 500 kV Quảng Trạch - Quỳnh Lưu đã hoàn thành đúc móng toàn bộ 463/463 vị trí. Hoàn thành lắp dựng 182/463 vị trí cột, đang lắp dựng 201/463 vị trí cột. Hoàn thành kéo dây 10/197 khoảng néo, đang kéo dây 5/197 khoảng néo.

Với dự án này, công tác cung cấp dây dẫn, cách điện, cáp quang và phụ kiện, đã hoàn thành 100%. Riêng phần cột thép đã bàn giao 127/200 cột; đang giao 69 cột; 04 cột còn lại dự kiến giao trước 20/6/2024.

Thông tin mới nhất về tiến độ đường dây 500kV mạch 3 đến ngày 17/6

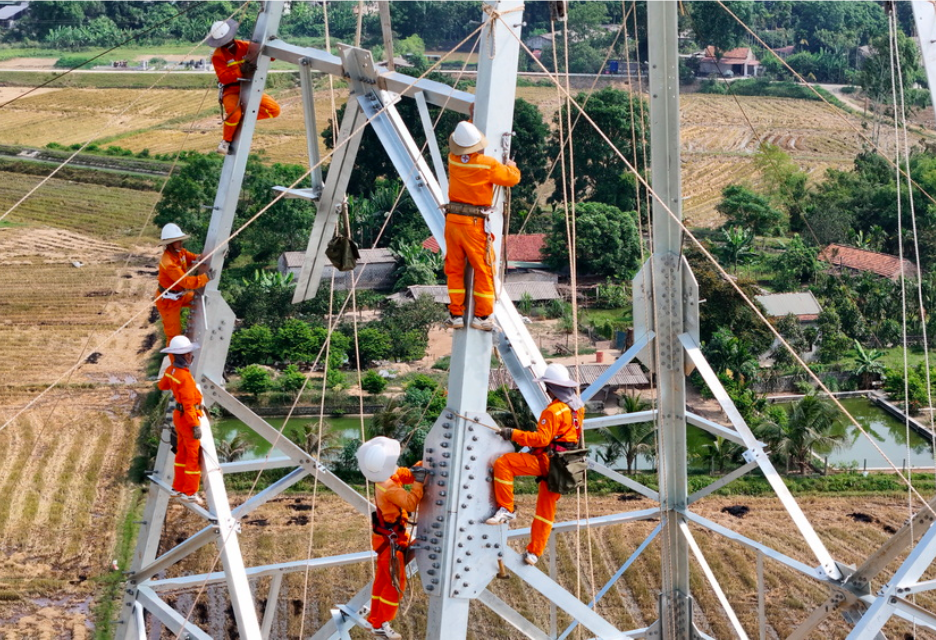

Công nhân ngành điện đang chạy đua với thời gian để hỗ trợ các nhà thầu nhằm đưa đường dây 500kV mạch 3 về đích đúng hẹn.

Hiện, EVN/EVNNPT đang cùng các lực lượng tham gia dự án tiếp tục nỗ lực, cố gắng khắc phục khó khăn, bất lợi của thời tiết, thực hiện nhiều giải pháp như tranh thủ thời tiết khô ráo để tập kết vật tư thiết bị đến vị trí thi công, điều chỉnh lịch làm việc linh hoạt theo điều kiện thời tiết, tăng cường tối đa thi công bằng cơ giới đối với các vị trí có thể sử dụng máy cơ giới, phấn đấu đưa dự án hoàn thành trước ngày 30/6/2024 theo đúng chỉ đạo của Thủ tướng Chính phủ giao nếu điều kiện thời tiết thuận lợi.

Nhằm kiểm tra tiến độ Dự án Đường dây 500kV mạch 3, trong 2 ngày từ 17-18/6, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên – Phó trưởng ban Thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng cùng đoàn công tác sẽ kiểm tra thực địa, động viên lực lượng thi công tại công trường.
Đình Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Hoà lưới thành công tổ máy 1 công trình Nhà máy Thủy điện Ialy mở rộng

Hoà lưới thành công tổ máy 1 công trình Nhà máy Thủy điện Ialy mở rộng

Theo Tập đoàn Điện lực Việt Nam (EVN), công trình Nhà máy Thủy điện Ialy mở rộng đã hòa điện thành công vào lưới điện quốc gia chỉ sau gần 3 năm triển khai.
EVNCPC chủ động ứng phó với mưa lớn khu vực Trung Bộ

EVNCPC chủ động ứng phó với mưa lớn khu vực Trung Bộ

Trước tình hình mưa lũ tại miền Trung, thực hiện chỉ đạo của Bộ Nông nghiệp và Phát triển nông thôn, EVNCPC ra công điện ứng phó với mưa lớn khu vực Trung Bộ.
Lai Châu chấp thuận chủ trương đầu tư Trạm biến áp 220kV gần 430 tỷ đồng

Lai Châu chấp thuận chủ trương đầu tư Trạm biến áp 220kV gần 430 tỷ đồng

UBND tỉnh Lai Châu vừa có quyết định chấp thuận chủ trương đầu tư, đồng thời chấp thuận nhà đầu tư Dự án Trạm biến áp 220kV Pắc Ma.
Tổng Giám đốc EVNNPC làm việc với UBND tỉnh và PC Sơn La

Tổng Giám đốc EVNNPC làm việc với UBND tỉnh và PC Sơn La

Đây là sự phối hợp hiệu quả giữa EVNNPC và UBND tỉnh Sơn La trong việc đảm bảo an ninh năng lượng, góp phần phát triển bền vững kinh tế - xã hội của địa phương.
Công ty Thủy điện Quảng Trị: Tăng cường ứng dụng khoa học công nghệ trong chuyển đổi số

Công ty Thủy điện Quảng Trị: Tăng cường ứng dụng khoa học công nghệ trong chuyển đổi số

Năm 2024, Công ty Thủy điện Quảng Trị đã tăng cường ứng dụng khoa học công nghệ trong chuyển đổi số để tối ưu quy trình, nâng cao năng suất lao động.

Tin cùng chuyên mục

Nâng cao kỹ năng nghề truyền tải: Hiệu quả từ đường dây 500kV mạch 3

Nâng cao kỹ năng nghề truyền tải: Hiệu quả từ đường dây 500kV mạch 3

Việc tham gia thi công đường dây 500kV mạch 3 đã đem lại nhiều kinh nghiệm cho các công nhân truyền tải, quan trọng hơn là cơ hội nâng cao kỹ năng nghề nghiệp.
Quốc hội sẽ biểu quyết thông qua Luật Điện lực (sửa đổi) vào ngày 30/11

Quốc hội sẽ biểu quyết thông qua Luật Điện lực (sửa đổi) vào ngày 30/11

Theo chương trình Kỳ họp thứ 8, Quốc hội khóa XV đợt 2 được Quốc hội thông qua ngày 21/11, Quốc hội sẽ biểu quyết thông qua Luật Điện lực (sửa đổi) vào 30/11.
Bộ Công Thương phê duyệt Kế hoạch cung cấp điện quốc gia năm 2025

Bộ Công Thương phê duyệt Kế hoạch cung cấp điện quốc gia năm 2025

Bộ Công Thương đã ban hành Quyết định số 3047/QĐ-BCT ngày 15/11/2024 về việc phê duyệt Kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2025.
Bài 5: Kinh nghiệm quốc tế và kỳ vọng

Bài 5: Kinh nghiệm quốc tế và kỳ vọng

Trước tốc độ tăng trưởng nhu cầu điện, các nước đều có những cơ chế đặc thù. Luật Điện lực (sửa đổi) của Việt Nam được kỳ vọng sẽ tạo ra bước phát triển mới.
Bài 4: Từ kết quả giám sát đến yêu cầu sửa đổi toàn diện Luật Điện lực

Bài 4: Từ kết quả giám sát đến yêu cầu sửa đổi toàn diện Luật Điện lực

Luật Điện lực (sửa đổi) đã giải quyết cơ bản các điểm nghẽn được chỉ ra trong báo cáo giám sát thực thi chính sách phát triển năng lượng 2016-2021 của Quốc hội.
Bài 3: Các chuyên gia, nhà quản lý, đại biểu Quốc hội nói gì?

Bài 3: Các chuyên gia, nhà quản lý, đại biểu Quốc hội nói gì?

Luật Điện lực (sửa đổi) sớm ban hành sẽ giúp "khơi thông các điểm nghẽn về chính sách, pháp luật, cải cách ngành điện hiệu quả hơn, đáp ứng nhu cầu phát triển".
Đưa điện về khu tái định cư Kho Vàng, Nậm Tông vượt tiến độ 45 ngày

Đưa điện về khu tái định cư Kho Vàng, Nậm Tông vượt tiến độ 45 ngày

Công ty Điện lực Lào Cai đã hoàn thành công trình cấp điện tái thiết cho khu dân cư thôn Kho Vàng, xã Cốc Lầu và thôn Nậm Tông, xã Nậm Lúc.
Bài 2: Sửa đổi Luật để tạo đột phá về thể chế

Bài 2: Sửa đổi Luật để tạo đột phá về thể chế

Sửa đổi Luật Điện lực nhằm tạo đột phá về thể chế, tháo gỡ các vướng mắc, phát triển nguồn, lưới điện, tạo bệ phóng vững chắc phát triển kinh tế - xã hội.
Ứng dụng UAV và công nghệ AI: Bước đột phá trong quản lý vận hành lưới điện truyền tải

Ứng dụng UAV và công nghệ AI: Bước đột phá trong quản lý vận hành lưới điện truyền tải

Ứng dụng thiết bị bay không người lái (UAV) và công nghệ lidar trong công tác quản lý vận hành đường dây đã đạt được những kết quả ấn tượng.
PC Lào Cai:

PC Lào Cai: 'Thần tốc' đưa điện lưới quốc gia về khu tái định cư Làng Nủ

Công ty Điện lực Lào Cai (PC Lào Cai) đã chính thức đóng điện công trình cấp điện tái thiết cho khu dân cư thôn Làng Nủ, xã Phúc Khánh, huyện Bảo Yên.
PC Đắk Nông: Cải thiện và nâng cao độ tin cậy cung cấp điện phục vụ phát triển kinh tế

PC Đắk Nông: Cải thiện và nâng cao độ tin cậy cung cấp điện phục vụ phát triển kinh tế

Công ty Điện lực Đắk Nông (PC Đắk Nông) triển khai giải pháp nâng cao độ tin cậy cung cấp điện phục vụ phát triển kinh tế địa phương những tháng cuối năm 2024.
Hiệu quả quản lý lưới truyền tải từ ứng dụng UAV và công nghệ Lidar

Hiệu quả quản lý lưới truyền tải từ ứng dụng UAV và công nghệ Lidar

Ứng dụng thiết bị bay không người lái và ứng dụng công nghệ lidar trong công tác quản lý vận hành đường dây truyền tải đã đạt được những kết quả ấn tượng.
Nghệ An phê duyệt chủ trương đầu tư 2 dự án lưới điện truyền tải 220kV

Nghệ An phê duyệt chủ trương đầu tư 2 dự án lưới điện truyền tải 220kV

UBND tỉnh Nghệ An vừa ban hành 2 quyết định phê duyệt chủ trương đầu tư và chấp thuận nhà đầu tư 2 dự án lưới điện truyền tải 220kV trên địa bàn.
Ngành điện TP. Hồ Chí Minh: Nâng cao năng suất lao động nhờ phát triển lưới điện thông minh, chuyển đổi số

Ngành điện TP. Hồ Chí Minh: Nâng cao năng suất lao động nhờ phát triển lưới điện thông minh, chuyển đổi số

Nhờ phát triển lưới điện thông minh và chuyển đổi số toàn diện, ngành điện TP. Hồ Chí Minh đạt được nhiều kết quả nổi bật trong tất cả các mặt hoạt động.
Bộ trưởng Nguyễn Hồng Diên đề xuất 3 kịch bản cung ứng điện cho năm 2025

Bộ trưởng Nguyễn Hồng Diên đề xuất 3 kịch bản cung ứng điện cho năm 2025

Tại buổi họp kế hoạch cung ứng điện, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã có những chỉ đạo cụ thể, sát sao xác định rõ các yêu cầu cho từng đơn vị.
Bộ trưởng Nguyễn Hồng Diên: Nhiệm vụ hàng đầu là bảo đảm cung ứng điện trong mọi tình huống

Bộ trưởng Nguyễn Hồng Diên: Nhiệm vụ hàng đầu là bảo đảm cung ứng điện trong mọi tình huống

Ngày 14/11, tại Hà Nội, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã chủ trì cuộc họp về kế hoạch cung ứng điện năm 2025.
EVNCPC triển khai nhiều hoạt động trong ‘Tháng tri ân khách hàng 2024’

EVNCPC triển khai nhiều hoạt động trong ‘Tháng tri ân khách hàng 2024’

EVNCPC triển khai ‘Tháng tri ân khách hàng 2024’ với các hoạt động phong phú, thiết thực để tri ân chân thành, sâu sắc đến khách hàng sử dụng điện.
Bộ Công Thương xây dựng 3 kịch bản cung cấp điện năm 2025

Bộ Công Thương xây dựng 3 kịch bản cung cấp điện năm 2025

Để cung cấp điện năm 2025, các đơn vị chức năng thuộc Bộ Công Thương đã xây dựng 3 kịch bản tăng trưởng phụ tải.
Hà Giang: Chú trọng đảm bảo an toàn hành lang lưới điện

Hà Giang: Chú trọng đảm bảo an toàn hành lang lưới điện

Theo kế hoạch đến 31/12/2024, ngành Điện Hà Giang sẽ thực hiện xử lý xong các điểm vi phạm khoảng cách pha đất, đảm bảo an toàn hành lang lưới điện.
Tháng tri ân khách hàng năm 2024 của EVN có gì đặc biệt?

Tháng tri ân khách hàng năm 2024 của EVN có gì đặc biệt?

Tháng tri ân khách hàng năm 2024 của EVN có chủ đề “Đồng hành cùng khách hàng sử dụng điện an toàn, tiết kiệm và hiệu quả”.
Xem thêm
Mobile VerionPhiên bản di động
