Chủ tịch UBND tỉnh Thanh Hóa Đỗ Minh Tuấn vừa ký Văn bản số 17838/UBND-CN về việc không xem xét đề nghị của Công ty Cổ phần đầu tư thương mại và Du lịch Hoàng Sơn (gọi tắt là Công ty Hoàng Sơn) về việc gia hạn thời gian hoàn thành hồ sơ, thủ tục thực hiện dự án Nhà máy điện năng lượng mặt trời tại xã Kiên Thọ, huyện Ngọc Lặc.
Dự án Nhà máy điện năng lượng mặt trời Kiên Thọ, huyện Ngọc Lặc do Công ty Hoàng Sơn làm chủ đầu tư có tổng vốn đầu tư khoảng 2.681 tỷ đồng, được UBND tỉnh Thanh Hóa chấp thuận chủ trương đầu tư từ ngày 25/1/2017.

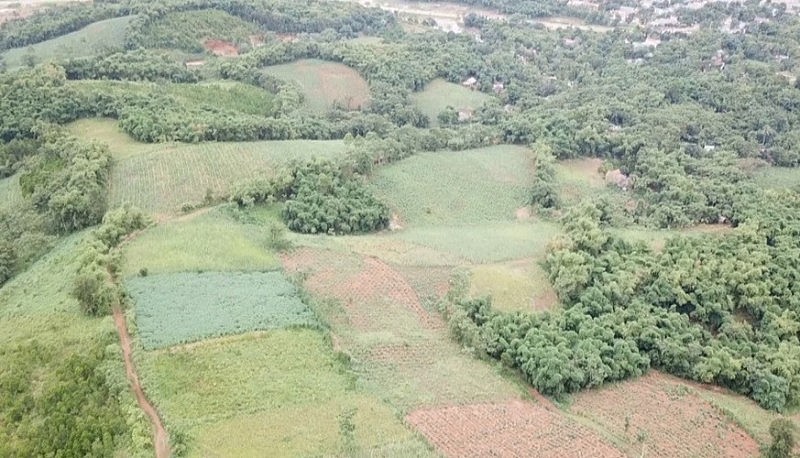

Dự án Nhà máy điện năng lượng mặt trời tại xã Kiên Thọ của Công ty Hoàng Sơn sau nhiều lần gia hạn vẫn "án binh bất động". Ảnh Thiên Vân |
Dự án có tổng diện tích đất dự kiến sử dụng của dự án này khoảng 150ha. Công suất thiết kế của nhà máy điện năng lượng mặt trời này là 90MW. Dự án gồm nhà điều hành 3 tầng (khoảng 500m2), nhà xưởng kết hợp kho (20.000m2), móng đặt tấm pin năng lượng mặt trời (1.080.000m2) và một số công trình hạ tầng kỹ thuật, phụ trợ khác.
Theo đúng tiến độ thì dự án được khởi công từ quý I/2017 và đưa vào sử dụng từ quý IV/2019. Tuy nhiên, chủ đầu tư đã không triển khai như kế hoạch, khiến khu đất bỏ hoang trong nhiều năm.
Tháng 2/2021, Công ty Hoàng Sơn đã có văn bản cam kết về tiến độ thực hiện dự án. Theo đó, công ty này cam kết chuyển tiền để giải phóng mặt bằng vào quý II/2021; khởi công xây dựng trong quý III/2021 và hoàn thành xây dựng nhà máy để đóng điện trong quý IV/2022.
Đến tháng 4/2021, UBND tỉnh Thanh Hóa đã đồng ý gia hạn thời gian đến hết ngày 30/9/2021 để Công ty Hoàng Sơn hoàn thiện hồ sơ, thủ tục thực hiện dự án nhà máy điện năng lượng mặt trời tại xã Kiên Thọ, huyện Ngọc Lặc. Tuy nhiên, cho đến nay, Công ty Hoàng Sơn vẫn không thực hiện tiến độ đúng cam kết.
Sau khi xem xét, UBND tỉnh Thanh Hóa thống nhất với đề xuất của Sở Kế hoạch và Đầu tư về việc không xem xét đề nghị của Công ty Hoàng Sơn về việc gia hạn thời gian hoàn thành hồ sơ, thủ tục thực hiện dự án Nhà máy điện năng lượng mặt trời tại xã Kiên Thọ.
UBND tỉnh Thanh Hóa giao Sở Kế hoạch và Đầu tư thông báo việc các quyết định trước đây đã hết hiệu lực pháp lý và không được UBND tỉnh gia hạn đến nhà đầu tư, không giải quyết các hồ sơ, thủ tục, công việc liên quan đến dự án.
