Tập trung mọi nguồn lực triển khai dự án cao tốc Diễn Châu-Bãi Vọt và đường dây 500 kV mạch 3

Phó Thủ tướng Trần Hồng Hà yêu cầu các địa phương, chủ đầu tư, đơn vị thi công... tiếp tục triển khai nghiêm túc, hiệu quả các dự án theo chỉ đạo của Thủ tướng.
Khắc phục hậu quả tai nạn giao thông đặc biệt nghiêm trọng trên Cao tốc Nội Bài - Lào Cai Quảng Bình- Quảng Trị: Tăng tốc tiến độ tái định cư cho người dân bị ảnh hưởng dự án cao tốc

Đẩy nhanh tiến độ các dự án, đảm bảo cung ứng điện cho miền Bắc

Sáng 17/2, Phó Thủ tướng Chính phủ Trần Hồng Hà và đoàn công tác đã đi kiểm tra tiến độ thi công đoạn cao tốc Diễn Châu-Bãi Vọt thuộc dự án cao tốc Bắc-Nam phía Đông giai đoạn 2017-2020 và đường dây 500 kV Quảng Trạch-Quỳnh Lưu thuộc dự án đường dây 500 kV mạch 3 Quảng Trạch-Phố Nối.

Tập trung mọi nguồn lực triển khai dự án cao tốc Diễn Châu-Bãi Vọt và đường dây 500 kV mạch 3

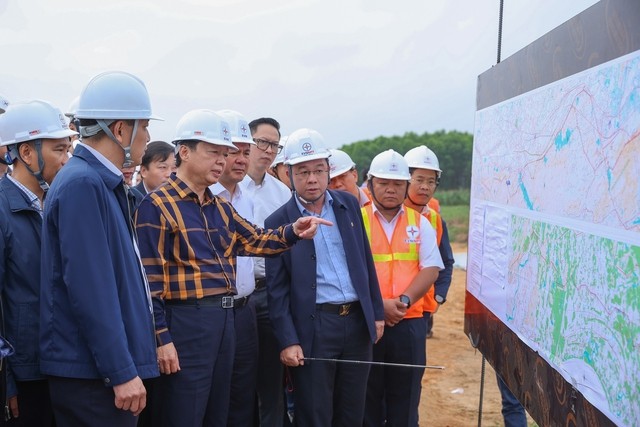

Phó Thủ tướng Trần Hồng Hà kiểm tra tiến độ dự án cao tốc Diễn Châu-Bãi Vọt tại vị trí nút giao với Quốc lộ 46B - Ảnh: VGP/Nhật Bắc

Tham gia cùng đoàn có Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, Bộ trưởng Bộ Giao thông vận tải Nguyễn Văn Thắng, Bộ trưởng Bộ Tài nguyên và Môi trường Đặng Quốc Khánh, lãnh đạo các bộ, ngành, cơ quan Trung ương và địa phương.

Trên công trường, Phó Thủ tướng Trần Hồng Hà ghi nhận nỗ lực, trách nhiệm, cố gắng và những kết quả đạt được của các bộ, ngành, cơ quan, chủ đầu tư, ban quản lý dự án, nhà thầu và đội ngũ cán bộ, công nhân, người lao động trong triển khai các dự án.

Phó Thủ tướng yêu cầu các địa phương, chủ đầu tư, đơn vị thi công, tư vấn giám sát... tiếp tục triển khai nghiêm túc, hiệu quả các chỉ đạo của Thủ tướng Chính phủ với các dự án cao tốc Diễn Châu-Bãi Vọt và đường dây 500 kV mạch 3, theo đúng tinh thần "chỉ bàn làm, không bàn lùi, ăn tranh thủ, ngủ khẩn trương, vượt nắng, thắng mưa, làm việc 3 ca, 4 kíp, xuyên lễ, xuyên Tết", bảo đảm tiến độ, chất lượng, kỹ thuật, mỹ thuật các dự án, bảo đảm an toàn, vệ sinh, môi trường, phòng, chống tham nhũng, tiêu cực, lãng phí.

Tập trung mọi nguồn lực triển khai dự án cao tốc Diễn Châu-Bãi Vọt và đường dây 500 kV mạch 3

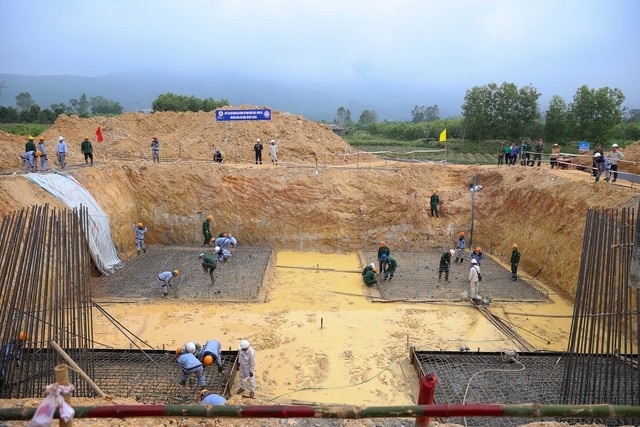

Phó Thủ tướng Trần Hồng Hà nghe báo cáo tiến độ thi công đường điện 500 kV Quảng Trạch-Quỳnh Lưu thuộc dự án đường dây 500 kV mạch 3 Quảng Trạch-Phố Nối - Ảnh: VGP/Nhật Bắc

Dự kiến sau khi đi thị sát hiện trường, Phó Thủ tướng sẽ chủ trì cuộc họp với các bộ, ngành, cơ quan, đơn vị, địa phương liên quan về việc triển khai 2 dự án trọng điểm nói trên để tiếp tục giải quyết các khó khăn, vướng mắc và xử lý các đề xuất, kiến nghị.

Với đường dây 500 kV Quảng Trạch-Quỳnh Lưu, Phó Thủ tướng đã kiểm tra tiến độ thi công tại vị trí 345 thuộc xã Nam Thanh, huyện Nam Đàn, tỉnh Nghệ An và vị trí 175 thuộc xã Cẩm Thạch, huyện Cẩm Xuyên, Hà Tĩnh; tặng quà, động viên, thăm hỏi cán bộ, công nhân, người lao động tham gia dự án.

Dự án đường dây 500 kV mạch 3 kéo dài gồm 4 dự án thành phần, có chiều dài 514 km nối từ Quảng Trạch (Quảng Bình) tới Phố Nối (Hưng Yên) với tổng vốn đầu tư khoảng 23.000 tỷ đồng (gần 1 tỷ USD). Các dự án này đều khởi công tháng 10/2023 và tháng 1/2024.

Tập trung mọi nguồn lực triển khai dự án cao tốc Diễn Châu-Bãi Vọt và đường dây 500 kV mạch 3
Phó Thủ tướng Trần Hồng Hà động viên cán bộ, công nhân, người lao động trên công trường đường dây 500 kV Quảng Trạch-Quỳnh Lưu - Ảnh: VGP/Nhật Bắc

Đường dây này được Thủ tướng Phạm Minh Chính yêu cầu phải hoàn thành vào tháng 6/2024, để tăng cung ứng điện cho miền Bắc, tránh tình trạng thiếu điện cục bộ như thời điểm đầu hè năm 2023.

Trước đó, trong hai ngày 27-28/01/2024, Thủ tướng Chính phủ đã trực tiếp kiểm tra công trường và chủ trì cuộc họp trực tuyến với 9 địa phương có dự án đi qua (Hưng Yên, Hải Dương, Thái Bình, Nam Định, Ninh Bình, Thanh Hóa, Nghệ An, Hà Tĩnh, Quảng Bình).

Ngay sau cuộc họp, các bộ, ngành, địa phương, Tập đoàn Điện lực Việt Nam (EVN), Tổng Công ty Truyền tải điện quốc gia (EVNNPT) và các Ban Quản lý dự án các công trình điện miền Bắc, miền Trung đã chủ động, khẩn trương triển khai ngay các nội dung công việc theo kết luận của Thủ tướng Chính phủ.

Công tác thi công được triển khai đồng loạt trên toàn tuyến; nhiều khó khăn, vướng mắc cũng đã được các đơn vị phối hợp giải quyết; các đơn vị thi công cũng thực hiện đúng cam kết với Thủ tướng.

Theo báo cáo của EVNNPT, đến nay, tổng cộng đã thực hiện bàn giao mặt bằng được 1.114/1.180 (94%) vị trí móng cột. Từ ngày 28/01/2024 đến hết ngày 16/02/2024 đã hoàn thành đúc móng thêm 38 vị trí, triển khai thi công thêm 421 vị trí móng; bàn giao thêm 733 vị trí móng cột.

Tập trung mọi nguồn lực triển khai dự án cao tốc Diễn Châu-Bãi Vọt và đường dây 500 kV mạch 3
Công tác thi công đường dây 500 kV mạch 3 được triển khai đồng loạt trên toàn tuyến - Ảnh: VGP/Nhật Bắc

Đáng chú ý, EVNNPT, các nhà thầu đã tích cực, chủ động liên hệ, làm việc với chính quyền tất cả các tỉnh, huyện và một số xã để phát huy, tận dụng nguồn lực tại chỗ nhằm thực hiện công tác "4 tại chỗ" theo chỉ đạo của Thủ tướng, bao gồm cung cấp vật liệu tại chỗ, nhân công tại chỗ, máy móc thi công tại chỗ, đơn vị thi công và lực lượng đền bù thi công tại chỗ. Như tại vị trí 345, Phó Thủ tướng được các đơn vị báo cáo là có 45 lao động người địa phương tham gia thi công.

Tuy nhiên, vướng mắc lớn nhất hiện nay với dự án là thủ tục chuyển đổi đất rừng, đường tạm phục vụ thi công của từng dự án thành phần; công tác thi công có những khó khăn về huy động máy móc thiết bị…

Tập trung mọi nguồn lực, thi công "3 ca 4 kíp"

Sáng cùng ngày, Phó Thủ tướng Trần Hồng Hà đã đi kiểm tra tiến độ dự án cao tốc Diễn Châu-Bãi Vọt tại vị trí nút giao với Quốc lộ 46B; tặng quà, động viên, thăm hỏi cán bộ, công nhân, người lao động trên công trường.

Cùng với đoạn Cam Lâm-Vĩnh Hảo, đoạn Diễn Châu - Bãi Vọt là dự án thành phần cao tốc Bắc-Nam dự kiến hoàn thành trong năm 2024.

Trước đó, trong Chỉ thị số 06/CT-TTg ngày 15/2/2024 đôn đốc thực hiện nhiệm vụ trọng tâm sau kỳ nghỉ Tết Nguyên đán Giáp Thìn 2024, Thủ tướng Chính phủ đã yêu cầu tăng cường kiểm tra, đôn đốc các chủ đầu tư, nhà thầu tập trung nguồn lực, tổ chức thi công "3 ca, 4 kíp" bảo đảm hoàn thành 2 dự án thành phần đoạn Diễn Châu-Bãi Vọt, Cam Lâm-Vĩnh Hảo theo đúng tiến độ yêu cầu.

Dự án Diễn Châu-Bãi Vọt có chiều dài 49,3 km đi qua 2 tỉnh Nghệ An và Hà Tĩnh, là dự án BOT với tổng mức đầu tư 13.339 tỷ đồng, thời gian thi công dự kiến 3 năm, hoàn thành tháng 5/2024, thời gian thu phí và vận hành khai thác 16 năm 6 tháng.

Tập trung mọi nguồn lực triển khai dự án cao tốc Diễn Châu-Bãi Vọt và đường dây 500 kV mạch 3
Phó Thủ tướng Trần Hồng Hà tặng quà của Thủ tướng Chính phủ và động viên cán bộ, công nhân, người lao động trên công trường - Ảnh: VGP/Nhật Bắc

Đến nay, dự án đã cơ bản hoàn thành công tác giải phóng mặt bằng; giá trị sản lượng của các nhà thầu là 6.157/8.595 tỷ đồng, tương đương 72% giá trị hợp đồng.

Thời gian qua, Bộ Giao thông vận tải đã thường xuyên kiểm tra, kiểm điểm tiến độ và chỉ đạo đôn đốc nhà đầu tư, và các đơn vị thi công tập trung mọi nguồn lực, thi công "3 ca 4 kíp" để bù lại thời gian đầu của dự án (khoảng 18/36 tháng) chưa thi công do doanh nghiệp dự án vướng thủ tục ký hợp đồng tín dụng. Do đó, năm 2023, các nhà thầu thi công có chuyển biến, đạt được kết quả nhất định, tuy nhiên tiến độ một số hạng mục chưa đáp ứng được yêu cầu.

Với các kiến nghị của nhà đầu tư và địa phương liên quan tới việc đầu tư ngay nhánh trái hầm Thần Vũ (giai đoạn 1 hiện nay chỉ xây dựng nhánh phải, còn nhánh trái dự kiến đầu tư sau) và xây dựng thêm các nút giao để mở ra không gian phát triển mới, phát huy tối đa hiệu quả dự án, Phó Thủ tướng Trần Hồng Hà ghi nhận, đề nghị các chủ thể nghiên cứu kỹ lưỡng, tính toán hiệu quả tổng thể và báo cáo cụ thể hơn tại cuộc họp sau khi thị sát hiện trường.

Đỗ Nga

Có thể bạn quan tâm

Tin mới nhất

Thương mại song phương Việt Nam - Ấn Độ dự kiến vượt mức 15 tỷ USD

Thương mại song phương Việt Nam - Ấn Độ dự kiến vượt mức 15 tỷ USD

Năm 2024, kim ngạch thương mại song phương giữa Việt Nam - Ấn Độ vượt mốc 15 tỷ USD, tiếp tục khẳng định vai trò trụ cột trong hợp tác kinh tế giữa hai nước.
Bộ trưởng Nguyễn Hồng Diên: Đổi mới xây dựng thể chế, tạo đột phá của đột phá để ngành Công Thương vươn mình

Bộ trưởng Nguyễn Hồng Diên: Đổi mới xây dựng thể chế, tạo đột phá của đột phá để ngành Công Thương vươn mình

Năm 2025, ngành Công Thương tập trung đổi mới, ưu tiên xây dựng thể chế; xác định đây là nhiệm vụ 'đột phá của đột phá' thúc đẩy công nghiệp, thương mại.
Ngành Công Thương về đích năm 2024: Hàng loạt thành tích ấn tượng

Ngành Công Thương về đích năm 2024: Hàng loạt thành tích ấn tượng

Sản xuất công nghiệp và xuất nhập khẩu về đích vượt mục tiêu đặt ra, ngành Công Thương đột phá trong triển khai nhiệm vụ năm 2024.
Ảnh: Bộ Công Thương tổ chức Hội nghị Tổng kết công tác năm 2024, triển khai nhiệm vụ năm 2025

Ảnh: Bộ Công Thương tổ chức Hội nghị Tổng kết công tác năm 2024, triển khai nhiệm vụ năm 2025

Chiều 23/12, tại Hà Nội, Bộ Công Thương đã tổ chức Hội nghị Tổng kết công tác năm 2024 và triển khai nhiệm vụ ngành Công Thương năm 2025.
Đúc rút thực tiễn kịp thời để thúc đẩy sản xuất, kinh doanh

Đúc rút thực tiễn kịp thời để thúc đẩy sản xuất, kinh doanh

Điểm lại những phát biểu của các đồng chí Thứ trưởng Bộ Công Thương trong năm 2024 về thúc đẩy công nghiệp, thương mại, hội nhập kinh tế quốc tế...

Tin cùng chuyên mục

Nhật Bản sẵn sàng hỗ trợ đào tạo nhân lực cho dự án điện hạt nhân Việt Nam

Nhật Bản sẵn sàng hỗ trợ đào tạo nhân lực cho dự án điện hạt nhân Việt Nam

Các doanh nghiệp, trường đại học của Nhật Bản đều bày tỏ vui mừng khi Việt Nam tái khởi động dự án nhà máy điện hạt nhân và mong muốn sẵn sàng hợp tác.
Bộ Kinh tế, Thương mại và Công nghiệp Nhật Bản chia sẻ nhiều kinh nghiệm về phát triển điện hạt nhân

Bộ Kinh tế, Thương mại và Công nghiệp Nhật Bản chia sẻ nhiều kinh nghiệm về phát triển điện hạt nhân

Đại diện Bộ Kinh tế, Thương mại và Công nghiệp Nhật Bản đã giải đáp nhiều nội dung Bộ trưởng Bộ Công Thương Việt Nam quan tâm về việc phát triển điện hạt nhân.
Ảnh: Bộ trưởng Nguyễn Hồng Diên làm việc với doanh nghiệp, trường học Nhật Bản về phát triển điện hạt nhân

Ảnh: Bộ trưởng Nguyễn Hồng Diên làm việc với doanh nghiệp, trường học Nhật Bản về phát triển điện hạt nhân

Bộ trưởng Nguyễn Hồng Diên đề nghị Nhật Bản hợp tác với Việt Nam phát triển điện hạt nhân trên cơ sở hai bên cùng có lợi, vì mục tiêu phát triển của mỗi nước.
Bộ trưởng Nguyễn Hồng Diên làm việc với doanh nghiệp, trường học Nhật Bản về hợp tác phát triển điện hạt nhân

Bộ trưởng Nguyễn Hồng Diên làm việc với doanh nghiệp, trường học Nhật Bản về hợp tác phát triển điện hạt nhân

Ngày 20/12, tại Nhật Bản, Bộ trưởng Nguyễn Hồng Diên cùng Đoàn Bộ Công Thương đã có buổi làm việc với nhóm doanh nghiệp/trường đại học Nhật Bản về điện hạt nhân
Bộ trưởng Nguyễn Hồng Diên đồng chủ trì Kỳ họp lần thứ 7 Uỷ ban hỗn hợp Việt Nam - Nhật Bản

Bộ trưởng Nguyễn Hồng Diên đồng chủ trì Kỳ họp lần thứ 7 Uỷ ban hỗn hợp Việt Nam - Nhật Bản

Ngày 20/12, Kỳ họp lần thứ 7 Uỷ ban hỗn hợp Việt Nam - Nhật Bản về hợp tác công nghiệp, thương mại và năng lượng đã diễn ra tại Tokyo, Nhật Bản.
CHÙM ẢNH: Kỳ họp lần thứ 7 Uỷ ban hỗn hợp Việt Nam-Nhật Bản về hợp tác công nghiệp, thương mại và năng lượng

CHÙM ẢNH: Kỳ họp lần thứ 7 Uỷ ban hỗn hợp Việt Nam-Nhật Bản về hợp tác công nghiệp, thương mại và năng lượng

Ngày 20/12 (theo giờ Nhật Bản), Kỳ họp lần thứ 7 Uỷ ban hỗn hợp Việt Nam – Nhật Bản về hợp tác công nghiệp, thương mại và năng lượng đã diễn ra tại Nhật Bản.
Bộ trưởng Nguyễn Hồng Diên dự và phát biểu tại Diễn đàn đồng sáng tạo kinh tế ASEAN - Nhật Bản

Bộ trưởng Nguyễn Hồng Diên dự và phát biểu tại Diễn đàn đồng sáng tạo kinh tế ASEAN - Nhật Bản

Sáng 20/12, tại Tokyo (Nhật Bản), Diễn đàn đồng sáng tạo kinh tế ASEAN - Nhật Bản lần thứ hai đã diễn ra. Bộ trưởng Nguyễn Hồng Diên tham dự và có bài phát biểu
Bộ trưởng Nguyễn Hồng Diên: Thương vụ phải là

Bộ trưởng Nguyễn Hồng Diên: Thương vụ phải là 'sứ giả' kinh tế, là cầu nối thu hút đầu tư bền vững

Giao nhiệm vụ cho các Thương vụ Việt Nam tại châu Á, châu Phi, Bộ trưởng Nguyễn Hồng Diên đề nghị, Thương vụ không chỉ kết nối thương mại mà còn kết nối đầu tư.
Chùm ảnh: Hội nghị Tham tán thương mại, Trưởng Cơ quan Thương vụ khu vực châu Á - châu Phi năm 2024

Chùm ảnh: Hội nghị Tham tán thương mại, Trưởng Cơ quan Thương vụ khu vực châu Á - châu Phi năm 2024

Chiều 19/12, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã chủ trì Hội nghị Tham tán thương mại, Trưởng Chi nhánh Thương vụ khu vực thị trường châu Á - châu Phi.
Bộ trưởng Nguyễn Hồng Diên chủ trì Hội nghị Tham tán thương mại khu vực châu Á - châu Phi năm 2024

Bộ trưởng Nguyễn Hồng Diên chủ trì Hội nghị Tham tán thương mại khu vực châu Á - châu Phi năm 2024

Chiều 19/12, Bộ trưởng Nguyễn Hồng Diên đã chủ trì Hội nghị Tham tán thương mại, Trưởng Chi nhánh Thương vụ khu vực thị trường châu Á - châu Phi.
Bộ trưởng Nguyễn Hồng Diên chủ trì Diễn đàn Doanh nghiệp Việt Nam - Nhật Bản năm 2024

Bộ trưởng Nguyễn Hồng Diên chủ trì Diễn đàn Doanh nghiệp Việt Nam - Nhật Bản năm 2024

Trong khuôn khổ chuyến công tác tại Nhật Bản, sáng 19/12, Bộ trưởng Nguyễn Hồng Diên đã chủ trì Diễn đàn Doanh nghiệp Việt Nam - Nhật Bản năm 2024.
Bộ trưởng Nguyễn Hồng Diên tìm hiểu thị trường tại Tập đoàn HiteJinro - chi nhánh Nhật Bản

Bộ trưởng Nguyễn Hồng Diên tìm hiểu thị trường tại Tập đoàn HiteJinro - chi nhánh Nhật Bản

Chiều 18/12, Bộ trưởng Nguyễn Hồng Diên cùng Đoàn công tác Bộ Công Thương tới tìm hiểu thị trường tại đại diện chi nhánh Tập đoàn HiteJinro tại Tokyo, Nhật Bản.
Thư chúc mừng của Bộ trưởng Nguyễn Hồng Diên gửi Cựu chiến binh, Cựu quân nhân ngành Công Thương

Thư chúc mừng của Bộ trưởng Nguyễn Hồng Diên gửi Cựu chiến binh, Cựu quân nhân ngành Công Thương

Nhân dịp 80 năm ngày thành lập Quân đội nhân dân Việt Nam, Bộ trưởng Nguyễn Hồng Diên đã gửi thư chúc mừng đến Cựu chiến binh, Cựu quân nhân ngành Công Thương.
Bộ trưởng Nguyễn Hồng Diên: Tuyệt đối không bỏ trống, làm gián đoạn hoạt động kiểm tra, kiểm soát thị trường

Bộ trưởng Nguyễn Hồng Diên: Tuyệt đối không bỏ trống, làm gián đoạn hoạt động kiểm tra, kiểm soát thị trường

Bộ trưởng Nguyễn Hồng Diên chỉ đạo, Quản lý thị trường cần nêu cao tinh thần, tuyệt đối không bỏ trống, làm gián đoạn hoạt động kiểm tra, kiểm soát thị trường.
Tổng cục Quản lý thị trường tổng kết công tác năm 2024, triển khai nhiệm vụ năm 2025

Tổng cục Quản lý thị trường tổng kết công tác năm 2024, triển khai nhiệm vụ năm 2025

Sáng ngày 17/12, tại trụ sở Bộ Công Thương, Tổng cục Quản lý thị trường đã tổ chức Hội nghị tổng kết công tác năm 2024 và triển khai nhiệm vụ năm 2025.
Xuất xưởng máy biến áp 500kV lớn nhất do Việt Nam sản xuất

Xuất xưởng máy biến áp 500kV lớn nhất do Việt Nam sản xuất

Ngày16/12, tại Hà Nội, Tổng công ty Thiết bị điện Đông Anh đã tổ chức Lễ xuất xưởng và gắn biển công trình 'Thiết kế, chế tạo máy biến áp 500kV - 3x300MVA'.
Bộ Công Thương thu hồi giấy phép phân phối rượu của Công ty TNHH Thương mại Xuyên Việt Logistics

Bộ Công Thương thu hồi giấy phép phân phối rượu của Công ty TNHH Thương mại Xuyên Việt Logistics

Ngày 13/12, Bộ Công Thương ban hành Quyết định số 3293/QĐ-BCT về việc thu hồi giấy phép phân phối rượu của Công ty TNHH Thương mại Xuyên Việt Logistics.
Hợp tác Việt Nam - Quảng Tây (Trung Quốc): Mở ra chương mới trong hợp tác kinh tế thương mại

Hợp tác Việt Nam - Quảng Tây (Trung Quốc): Mở ra chương mới trong hợp tác kinh tế thương mại

Hội nghị tổng kết năm 2024 tại Quảng Tây đánh dấu bước tiến trong hợp tác kinh tế thương mại Việt - Trung, thúc đẩy thông quan, đầu tư và phát triển bền vững.
Hợp tác kinh tế Việt Nam - Ba Lan: Cầu nối hợp tác từ giáo dục đến kinh tế số

Hợp tác kinh tế Việt Nam - Ba Lan: Cầu nối hợp tác từ giáo dục đến kinh tế số

Mới đây, Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long đã tiếp Quốc vụ khanh Bộ Ngoại giao Cộng hòa Ba Lan, thúc đẩy hợp tác kinh tế song phương.
Bộ trưởng Nguyễn Hồng Diên nêu 2 nguyên tắc, 6 quan điểm, 6 giải pháp gỡ khó cho các dự án năng lượng tái tạo

Bộ trưởng Nguyễn Hồng Diên nêu 2 nguyên tắc, 6 quan điểm, 6 giải pháp gỡ khó cho các dự án năng lượng tái tạo

Đưa ra giải pháp gỡ khó cho các dự án năng lượng tái tạo, Bộ trưởng Nguyễn Hồng Diên nêu 6 giải pháp, dựa trên 2 nguyên tắc, 6 quan điểm chỉ đạo của Chính phủ.
