Chủ nhật 20/04/2025 19:37

Tăng tốc dự án TBA 220kV Khu kinh tế Nghi Sơn và đường dây đấu nối

EVNNPT đang tập trung nguồn lực, quyết tâm hoàn thành Dự án Trạm biến áp 220kV Khu kinh tế Nghi Sơn và đường dây đấu nối trong tháng 10/2024.

Ngày 4/10/2024, tại Thanh Hóa, Ban Thường vụ Đảng ủy Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã đi kiểm tra công trường và làm việc với các đơn vị liên quan về Dự án Trạm biến áp 220kV Khu kinh tế Nghi Sơn và đường dây đấu nối.

Trạm biến áp 220kV khu kinh tế Nghi Sơn đặt tại khu đất đồi gần khu công nghiệp Ferocrom thuộc phường Hải Thượng, thị xã Nghi Sơn, tỉnh Thanh Hóa. Đường dây đấu nối 220kV đi qua địa phận phường Hải Thượng, thị xã Nghi Sơn, tỉnh Thanh Hóa.

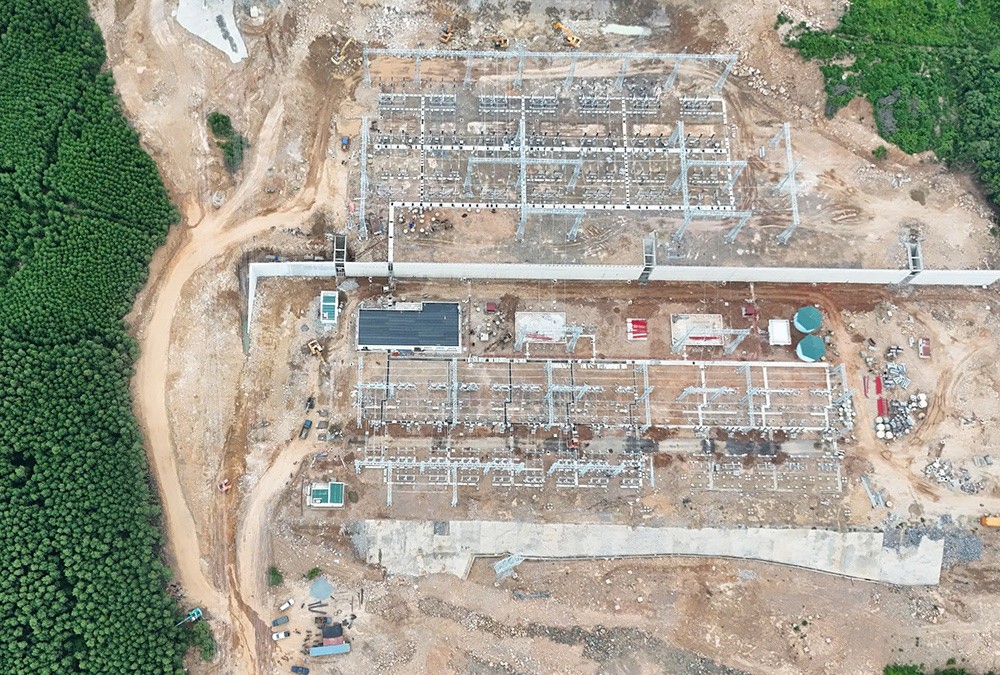

Toàn cảnh Trạm biến áp 220kV Khu kinh tế Nghi Sơn (Ảnh: Lê Linh)

Dự án có quy mô xây dựng mới TBA 220/110kV gồm 2 máy biến áp công suất 250MVA. Phía 220kV: Thiết kế sơ đồ 2 hệ thống thanh cái có máy cắt liên lạc gồm 7 ngăn lộ. Phía 110kV, sơ đồ 2 hệ thống thanh cái có thanh cái vòng: lắp đặt 14 ngăn lộ; Xây dựng mới đường dây 220kV 4 mạch, tổng chiều dài khoảng 4,1km; Xây dựng đường dây 22kV, 1 mạch, dài khoảng 800m để cấp điện tự dùng cho trạm.

Theo chỉ đạo của Ban Thường vụ Đảng ủy Tập đoàn Điện lực Việt Nam, dự án phải hoàn thành trong tháng 10/2024 để đáp ứng điện cho khu kinh tế Nghi Sơn và phụ cận.

Báo cáo tại buổi làm việc, ông Lê Xuân Hòa – Giám đốc Ban Quản lý dự án các công trình điện miền Trung (CPMB) cho biết: Thời gian qua, toàn công trường đã rất nỗ lực, cố gắng để đẩy nhaanh tiến độ Dự án. Đến nay phần trạm biến áp đang san gạt và lu đầm hoàn thiện mặt bằng trạm. Phần xây dựng như nhà điều khiển, nhà nghỉ ca, nhà bơm cứu hỏa… đã hoàn thành 95-99% các hạng mục.

Lắp đặt xà, thanh cái, cột cổng, trụ thiết bị: đã lắp xong trên sân 220kV, sân 110kV lắp xong 80%, lắp đặt vật tư thiết bị nhất thứ đang lắp đặt thiết bị sân 220kV với 127/127 thiết bị gồm máy cắt, dao cách ly và TI 110kV: 197/240 thiết bị gồm DCL và TI, đang lắp đặt dây dẫn trong ngăn lộ.

Công trình đang thí nghiệm các thiết bị nhất thứ, đang triển khai thi công kéo rải cáp nhị thứ. Hệ thống PCCC đã lắp đặt xong hệ thống điện, các loại bơm, đang thi công lắp đặt đường ống, chưa lắp giàn phun máy biến áp do chưa lắp đặt máy biến áp.

Ông Nguyễn Tuấn Tùng – Bí thư Đảng ủy, Chủ tịch HĐTV EVNNPT chủ trì buổi làm việc (Ảnh: Lê Linh)

Tại buổi kiểm tra công trường, ông Nguyễn Tuấn Tùng - Bí thư Đảng ủy, Chủ tịch HĐTV EVNNPT nhấn mạnh: Mục tiêu của dự án nhằm cung cấp điện, đáp ứng nhu cầu tăng trưởng phụ tải của hệ thống điện cho Khu kinh tế Nghi Sơn và tỉnh Thanh Hóa, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia. Cùng với đó Dự án giúp giảm tổn thất điện năng trong lưới điện truyền tải, tăng hiệu quả sản xuất kinh doanh chung cho hệ thống điện.

Với tính chất quan trọng và cấp bách của dự án, Ban Thường vụ Đảng ủy Tập đoàn Điện lực Việt Nam đã ban hành Nghị quyết số 260-NQ/ĐU (ngày 20/9/2024) yêu cầu đẩy nhanh tiến độ dự án và hoàn thành trong tháng 10/2024.

Tại cuộc họp, ông Nguyễn Tuấn Tùng đề nghị Ban Tổng giám đốc chỉ đạo CPMB tập trung mọi nguồn lực đảm bảo tiến độ thi công và hoàn thành đóng điện Dự án ngày 25/10/2024 theo đúng tinh thần chỉ đạo của Ban Thường vụ Đảng uỷ Tập đoàn.

Ông Nguyễn Tuấn Tùng giao Đảng uỷ CPMB, lãnh đạo CPMB tập trung chỉ đạo, điều hành các phòng chức năng, các nhà thầu huy động mọi nguồn lực đẩy nhanh tiến độ thi công các hạng mục còn lại của dự án với quyết tâm cao nhất đóng điện dự án ngày 25/10/2024.

Chủ động phối hợp với các nhà thầu thi công làm việc với các chính quyền địa phương để đẩy nhanh tiến độ hoàn thành chuyển đổi mục đích sử dụng đất rừng của dự án. Tăng cường công tác kiểm tra, giám sát đảm bảo chất lượng xây dựng công trình theo đúng thiết kế. Phối hợp với PTC1 tổ chức nghiệm thu hoàn thành xây dựng dự án theo đúng quy định; rà soát, hoàn thiện công tác chuẩn bị sản xuất, sẵn sàng tiếp nhận vận hành trạm biến áp và các đường dây đấu nối ngay sau khi hoàn thành, đóng điện...

Tại cuộc họp đại diện nhà thầu cam kết đang huy động tối đa lực lượng, phương tiện, máy móc, nhân lực để quyết tâm hoàn thành đóng điện công trình ngày 25/10/2024, vượt trước so với tiến độ chỉ đạo của Đảng ủy EVN và Đảng ủy EVNNPT giao.

Thu Hường
Bài viết cùng chủ đề: Tổng Công ty Truyền tải điện Quốc gia

Tin cùng chuyên mục

Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài 3 - Quyết tâm về đích đúng hạn

PC Đắk Lắk: Đảm bảo cung cấp điện ổn định mùa khô năm 2025

Bộ Công Thương đốc thúc xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII

EVN hưởng ứng Cuộc thi tuyên truyền viên tiết kiệm điện 2025

PC Lào Cai: Khắc phục suy hao cáp quang, đảm bảo đường truyền ổn định

Các dự án năng lượng tái tạo chuyển tiếp đóng góp gần 5,75 tỷ kWh

Thế giới đang ươm mầm tương lai năng lượng như thế nào?

Tiềm năng điện gió ngoài khơi Việt Nam: Đến lúc bứt phá

Nhu cầu điện tăng, Mỹ huy động mọi nguồn năng lượng

Thu hồi giấy phép phân phối xăng dầu của Công ty CP Dầu khí Nam Long

Doanh nghiệp xăng dầu phải số hóa hoàn toàn trước ngày 30/4/2025

Đường dây 500kV Lào Cai – Vĩnh Yên: Bài 2 - Chung sức gỡ nút thắt mặt bằng

Đường dây 500kV Lào Cai – Vĩnh Yên. Bài 1: Những người thợ bám rừng kết nối nguồn sáng

NSMO gấp rút triển khai phương án cung cấp điện mùa nắng nóng

EVNNPC: Đóng điện Trạm biến áp 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên – Bắc Giang

Nhiệt điện Nghi Sơn ứng dụng nhiều công nghệ mới trong hiệu chỉnh Lò hơi - Tuabin

Sắp diễn ra diễn đàn và triển lãm quốc tế năng lượng

Đầu tư năng lượng sạch tại Anh tăng tốc nhờ cải cách lưới điện

Chuyển đổi năng lượng: Ai dẫn dắt, ai hưởng lợi?

Lưới điện truyền tải không bị ảnh hưởng bởi cháy rừng tại Kim Bảng
