Tạm ngừng mua điện của Nhà máy thủy điện Thượng Nhật

Trước thông tin Thủy điện Thượng Nhật tiếp tục tích nước trái phép, không chấp hành công điện khẩn chống bão số 13 của UBND tỉnh Thừa Thiên Huế, lãnh đạo tỉnh này đã xử lý kịp thời, kiên quyết, thể hiện trách nhiệm của địa phương đồng hành với Bộ Công Thương trong công tác phối hợp điều hành thuỷ điện.

Dự án thủy điện Thượng Nhật do Công ty Cổ phần đầu tư thủy điện Miền Trung Việt Nam làm chủ đầu tư. Dự án đang thi công xây dựng, chưa được phép tích nước vận hành. Quy trình vận hành hồ chứa thủy điện Thượng Nhật được UBND tỉnh Thừa Thiên Huế phê duyệt tại Quyết định số 2807/QĐ-UBND ngày 01/11/2019.

Theo Sở Công Thương Thừa Thiên Huế, chủ đầu tư đang thực hiện các điều kiện để xin được tích nước vận hành theo quy định. Cụ thể, ngày 16/10/2020, UBND tỉnh Thừa Thiên Huế đã ban hành văn bản về xử lý việc tích nước và các nội dung tồn tại của công trình Nhà máy thủy điện Thượng Nhật, yêu cầu Công ty Cổ phần đầu tư thủy điện Miền Trung Việt Nam triển khai thực hiện đối với việc tích nước hồ chứa thuỷ điện Thượng Nhật: 05 cửa van đập tràn thủy điện Thượng Nhật về trạng thái mở hoàn toàn để lượng nước đến hồ bằng lượng nước qua tràn về hạ du. Việc vận hành cửa van đập tràn để tích nước chỉ được thực hiện khi có sự đồng ý của UBND tỉnh.

Ngày 20/10, Sở Công Thương tỉnh Thừa Thiên Huế đã ban hành Văn bản về khắc phục hậu quả mưa lũ đặc biệt lớn triển khai ứng phó với mưa lũ lớn, lũ quét, sạt lở đất chỉ đạo dự án thuỷ điện Thượng Nhật tiếp tục thực hiện vận hành mở tất cả các cửa van đập tràn ở trạng thái mở hoàn toàn và ngày 27/10 Sở Công Thương đã ban hành Văn bản gửi Tổng Công ty điện lực Miền Trung đề nghị chưa mua điện của công trình thủy điện Thượng Nhật cho đến khi được UBND tỉnh Thừa Thiên Huế đồng ý cho tích nước vận hành.

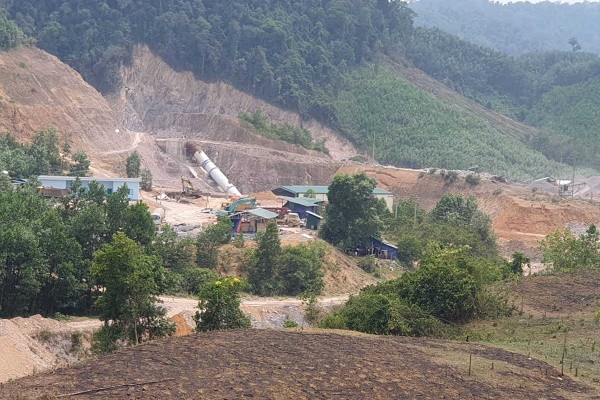

3119-thuong-nhat
Thừa Thiên Huế đang tiếp tục chỉ đạo, giám sát chủ đầu tư dự án thủy điện Thượng Nhật trong việc khắc phục thực hiện các tồn tại dể đảm bảo điều kiện xin tích nước vận hành theo quy định

Ngày 12/11, ứng phó với bão số 13, UBND tỉnh Thừa Thiên Huế đã ban hành Công điện số 22/CĐ chỉ đạo các đơn vị trên địa bàn, theo đó chỉ đạo các công trình thủy điện chưa được phép tích nước phải duy trì các cửa van ở trạng thái mở hoàn toàn.

Ngày 13/11, theo báo cáo của chính quyền địa phương về việc thủy điện Thượng Nhật không thực hiện chỉ đạo của tỉnh về ứng phó với bão số 13, UBND tỉnh đã yêu cầu chủ đầu tư thực hiện các chỉ đạo của tỉnh và chủ đầu tư đã nâng hoàn toàn 05 cửa van duy trì ở trạng thái mở hoàn toàn.

Theo ông Nguyễn Văn Phương - Phó Chủ tịch UBND tỉnh Thừa Thiên Huế - sau khi tiếp cận thông tin, tỉnh đã chỉ đạo cử lực lượng công an đến Thủy điện Thượng Nhật (xã Thượng Nhật, huyện Nam Đông) lập biên bản xử lý hành vi tích nước trái phép, không chấp hành công điện khẩn chống bão số 13 của UBND tỉnh.

“Nếu cần chúng tôi sẽ cho cưỡng chế việc mở 5 cửa xả nước ở thủy điện này" - ông Phương chia sẻ.

Hiện nay, Sở Công Thương tỉnh Thừa Thiên Huế đang tiếp tục chỉ đạo, giám sát chủ đầu tư trong việc khắc phục thực hiện các tồn tại dể đảm bảo điều kiện xin tích nước vận hành theo quy định và thực hiện nghiêm chỉ đạo của UBND tỉnh về ứng phó với bão số 13 đảm bảo an toàn cho công trình.

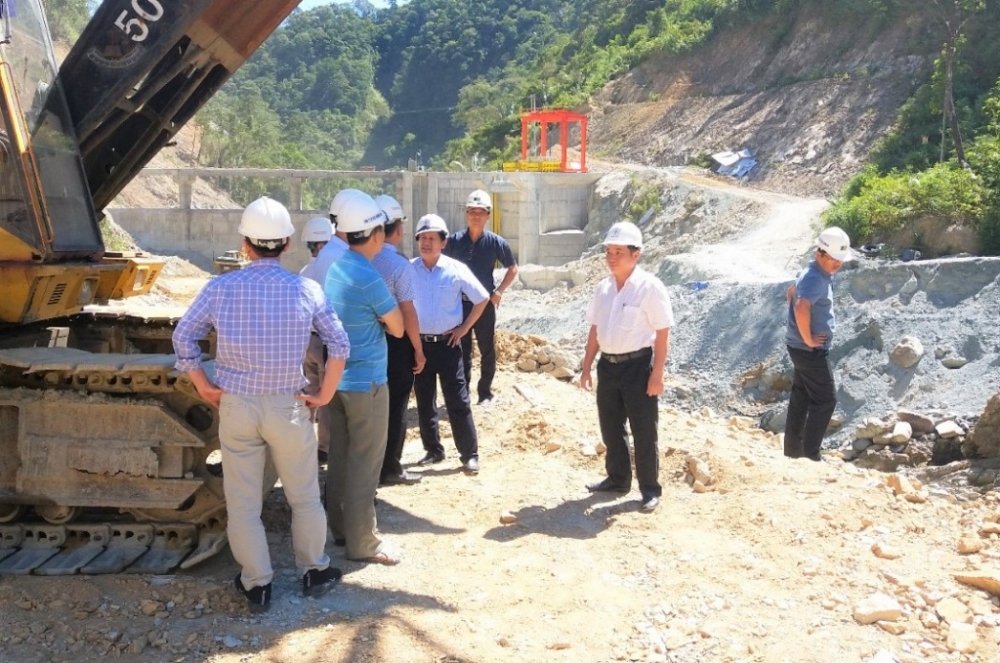

3739-1156-2-13
Thừa Thiên Huế đã xử lý kịp thời, kiên quyết, đề cao vai trò, trách nhiệm trong công tác phối hợp điều hành thuỷ điện

Về phía Bộ Công Thương, ngày 14/11/2020, Cục Điện lực và Năng lượng tái tạo cũng đã ban hành công văn hỏa tốc số 1842/ĐL-TĐ; theo đó yêu cầu Công ty Cổ phần Đầu tư thủy điện Miền Trung Việt Nam (chủ đầu tư Nhà máy thủy điện Thượng Nhật) dừng ngay việc tích nước, đồng thời mở hoàn toàn 05 cửa van đập tràn Dự án thủy điện Thượng Nhật theo quy trình vận hành hồ chứa đã được UBND tỉnh Thừa Thiên Huế phê duyệt tại Quyết định số 2870/QĐ-UBND tỉnh ngày 01/9/2019 để đưa mực nước hồ chứa về cao trình +114 (bằng cao trình ngưỡng tràn). Việc tích nước hồ chứa chỉ được thực hiện khi có văn bản đồng ý của UBND tỉnh Thừa Thiên Huế. Khẩn trương báo cáo chi tiết, đầy đủ về Cục Điện lực và Năng lượng tái tạo các nội dung liên quan: Công tác quản lý chất lượng công trình, công tác nghiệm thu đưa công trình vào sử dụng, nghiệm thu tích nước hồ chứa và các điều kiện đảm bảo các nội dung: Công tác quản lý chất lượng công trình; công tác nghiệm thu đưa công trình vào sử dụng, nghiệm thu tích nước hồ chứa và các điều kiện đảm bảo công trình được đưa vào vận hành phát điện, bán điện; kết quả thực hiện công tác đền bù, giải phóng mặt bằng, di dân tái định cư, trồng rừng thay thế…; tiến độ thực hiện dự án cho đến thời điểm hiện tại. Đặc biệt, đảm bảo chế độ báo cáo, thông tin, liên lạc thường xuyên, thông suốt với Ban Chỉ huy phòng, chống thiên tai và tìm kiếm cứu nạn tỉnh Thừa Thiên - Huế, huyện Nam Đông và xã Thượng Nhật để kịp thời tiếp nhận các chỉ đạo về công tác ứng phó thiên tai cho công trình theo quy định.

Bên cạnh đó, công văn 1842/ĐL-TĐ cũng yêu cầu Tổng công ty Điện lực miền Trung không mua điện của nhà máy thủy điện Thượng Nhật khi chưa đủ điều kiện theo quy định và khẩn trương báo cáo chi tiết quá trình thực hiện công tác kiểm tra các điều kiện đối với bên bán điện (Công ty Cổ phần đầu tư thủy điện Miền Trung Việt Nam) theo quy định hiện hành. Có văn bản báo cáo gửi về Cục Điện lực và Năng lượng tái tạo.

Sáng ngày 14/11/2020, tại Công điện số 23/CĐ-UBND về việc an toàn công trình và an toàn hạ du Nhà máy thủy điện Thượng Nhật, Chủ tịch UBND tỉnh Thừa Thiên Huế cũng yêu cầu Công ty Cổ phần Đầu tư thủy điện Miền Trung Việt Nam vận hành mở 05 cửa van của nhà máy thủy điện Thượng Nhật về trạng thái mở hoàn toàn để đảm bảo an toàn công trình và an toàn hạ du. Giám đốc công an tỉnh chỉ đạo công an huyện Nam Đông và công an xã Thượng Nhật giám sát 24/24 giờ việc chấp hành mở hoàn toàn 05 cửa van nhà máy thủy điện Thượng Nhật. Công điện này đề nghị Tổng công ty Điện lực miền Trung ngừng mua điện nhà máy thủy điện Thượng Nhật cho đến khi nhà máy tuân thủ đầy đủ các quy định về quản lý an toàn đập. Chủ đầu tư nhà máy thủy điện Thượng Nhật phải có phương án đảm bảo an toàn tính mạng, tài sản của nhà máy. Sở Công Thương, UBND huyện Nam Đông theo dõi việc chấp hành nội dung của công điện này, kịp thời báo cáo UBND tỉnh chỉ đạo.

Thực tế cho thấy, trong các đợt lũ lớn lịch sử vừa qua, các hạng mục trên công trình thủy điện lớn như Hương Điền, Bình Điền, Tả Trạch, A Lưới… vẫn đảm bảo an toàn. Trong những ngày xảy ra mưa lũ lớn, lãnh đạo tỉnh phân công, thường xuyên theo dõi diễn biến mưa lũ, mực nước và quy trình vận hành của các hồ thủy điện thông qua hệ thống camera tại Ban Chỉ huy PCTT&TKCN tỉnh Thừa Thiên Huế. Từ đó có sự điều hành, chỉ đạo vận hành điều tiết, xả lũ một cách hợp lý, nhằm đảm bảo an toàn công trình; đồng thời cảnh báo kịp thời đến các địa phương, ban ngành có phương án bảo vệ an toàn tính mạng, tài sản nhân dân vùng hạ du.

Hầu Tỷ
Bài viết cùng chủ đề: Thủy điện

Tin mới nhất

Tập trung mọi nguồn lực đẩy nhanh tiến độ dự án đường dây 500kV mạch 3

Tập trung mọi nguồn lực đẩy nhanh tiến độ dự án đường dây 500kV mạch 3

Sáng ngày 21/1 tại TP Đà Nẵng, Ban Quản lý dự án các công trình điện Miền Trung (CPMB) đã có cuộc họp điều độ nhằm đẩy nhanh tiến độ đường dây 500kV mạch 3 đoạn Quảng Trạch – Vũng Áng và Quảng Trạch – Dốc Sỏi.
EVN: Thích ứng an toàn, đảm bảo cung cấp điện

EVN: Thích ứng an toàn, đảm bảo cung cấp điện

Trên cơ sở những kết quả đạt được năm 2021, năm 2022, Tập đoàn Điện lực Việt Nam (EVN) sẽ tiếp tục thích ứng linh hoạt với dịch bệnh và điều kiện thực tế để quản lý vận hành hệ thống điện, đảm bảo cung cấp đủ điện cho nền kinh tế trong giai đoạn bình thường mới.
Nghệ An: Gỡ “nút thắt” giải tỏa công suất nhà máy thuỷ điện

Nghệ An: Gỡ “nút thắt” giải tỏa công suất nhà máy thuỷ điện

Việc giải tỏa công suất nguồn thủy điện nhỏ ở Nghệ An sẽ góp phần đảm bảo an ninh cung cấp điện. Do đó, một số dự án truyền tải điện phục vụ giải toả công suất nguồn điện này cần được thống nhất các phương án xây dựng để đưa vào vận hành đồng bộ.
EVN và Trung ương Đoàn Thanh niên hợp tác tuyên truyền sử dụng điện hiệu quả

EVN và Trung ương Đoàn Thanh niên hợp tác tuyên truyền sử dụng điện hiệu quả

Ngày 18/01/2022 tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) và Trung ương Đoàn Thanh niên Cộng sản Hồ Chí Minh (TWĐTN) đã tổ chức Lễ ký kết Thỏa thuận hợp tác giai đoạn 2022 - 2026.
Trà Vinh: Khánh thành nhà máy điện gió 100 MW

Trà Vinh: Khánh thành nhà máy điện gió 100 MW

Nhà máy điện gió Đông Hải 1 (Đông Hải, Duyên Hải, Trà Vinh) với tổng mức đầu tư gần 5000 tỷ đồng, có tổng công suất 100 MW, quy mô 25 trụ gió, khi đi vào hoạt động sẽ bổ sung khoảng 330 triệu kWh năng lượng xanh hàng năm.

Tin cùng chuyên mục

Công suất nguồn điện Việt Nam đứng đầu khu vực Asean

Công suất nguồn điện Việt Nam đứng đầu khu vực Asean

Đây là thông tin được Tập đoàn Điện lực Việt Nam (EVN) đưa ra tại Hội nghị tổng kết công tác năm 2021, triển khai nhiệm vụ năm 2022 ngày 14/1/2022.
EVN: Đảm bảo điện với mức tăng trưởng 7,6% năm 2022

EVN: Đảm bảo điện với mức tăng trưởng 7,6% năm 2022

Tập đoàn Điện lực Việt Nam (EVN) cho biết, năm 2022, toàn đơn vị sẽ tiếp tục triển khai các giải pháp nhằm đảm bảo cung cấp đủ điện cho phát triển kinh tế với mức tăng dự kiến 7,6%.
Bộ Công Thương sẽ trình Quy hoạch Điện VIII trong quý I/2022

Bộ Công Thương sẽ trình Quy hoạch Điện VIII trong quý I/2022

Quy hoạch điện VIII, công tác thanh kiểm tra các dự án điện mặt trời, kế hoạch cung cấp điện 2022… là các nội dung được lãnh đạo các đơn vị chức năng Bộ Công Thương thông tin tại cuộc họp báo thường kỳ của Bộ Công Thương diễn ra chiều 12/1.
Các nhà máy điện không phải trả kinh phí đấu nối vào lưới truyền tải điện

Các nhà máy điện không phải trả kinh phí đấu nối vào lưới truyền tải điện

Liên quan đến thủ tục đấu nối từ nhà máy điện lên hệ thống truyền tải điện quốc gia có phải trả kinh phí hay không? phóng viên đã có cuộc trao đổi với ông Lưu Việt Tiến – Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) để rõ hơn về vấn đề này.
Xã hội hóa lưới điện truyền tải: Huy động tối đa nguồn lực

Xã hội hóa lưới điện truyền tải: Huy động tối đa nguồn lực

Để đảm bảo an ninh năng lượng, việc gỡ “nút thắt” lưới điện truyền tải đang là nhiệm vụ cấp thiết. Trong đó, thúc đẩy xã hội hóa lưới điện truyền tải nhằm huy động nguồn vốn đầu tư cho phát triển lưới điện có vai trò quan trọng, đảm bảo vận hành an toàn hệ thống điện trong những năm tới.
Kiến nghị "ứng dụng hệ thống lưu trữ năng lượng" đang được Bộ Công Thương xử lý

Kiến nghị "ứng dụng hệ thống lưu trữ năng lượng" đang được Bộ Công Thương xử lý

Văn phòng Chính phủ vừa có công văn số 39/PC-VPCP, chuyển báo cáo Thủ tướng Chính phủ kết quả “Hội thảo khoa học ứng dụng hệ thống lưu trữ năng lượng và công nghệ nâng cao hiệu suất cho các dự án năng lượng tái tạo của Việt Nam và một số đề xuất, kiến nghị” của Tạp chí Năng lượng Việt Nam đến Bộ Công Thương để xem xét, xử lý theo quy định.
Đóng điện TBA 220kV nối cấp trong trạm biến áp 500kV Phố Nối

Đóng điện TBA 220kV nối cấp trong trạm biến áp 500kV Phố Nối

Ngày 8/1/2022, Ban QLDA các công trình điện miền Bắc (NPMB) phối hợp với các đơn vị liên quan đóng điện trạm biến áp 220kV nối cấp trong trạm biến áp 500kV Phố Nối.
PC Hóc Môn: Nâng cao độ tin cậy cung cấp điện và chất lượng dịch vụ khách hàng

PC Hóc Môn: Nâng cao độ tin cậy cung cấp điện và chất lượng dịch vụ khách hàng

Ông Nguyễn Duy Quốc Việt - Phó Tổng giám đốc Tổng công ty Điện lực TP. Hồ Chí Minh yêu cầu như vậy, tại Hội nghị “Tổng kết công tác sản xuất kinh doanh, công tác công đoàn 2021 và triển khai phương hướng nhiệm vụ 2022” của Công ty Điện lực Hóc Môn (PC Hóc Môn), diễn ra chiều ngày 7/1/2022.
EVNHCMC: Ưu tiên cấp điện cho các nhà máy sản xuất oxy phòng chống dịch Covid-19

EVNHCMC: Ưu tiên cấp điện cho các nhà máy sản xuất oxy phòng chống dịch Covid-19

Trước tình hình dịch Covid-19 còn diễn biến phức tạp ở khu vực phía Nam và cả nước, đặc biệt là nguy cơ biến chủng Omicron xâm nhập vào Việt Nam, Tổng công ty Điện lực TP. HCM (EVNHCMC) đã khẩn trương thực hiện các công tác đảm bảo cung cấp điện cho TP. HCM, ưu tiên cao nhất đối với các cơ sở phòng chống dịch cũng như các nhà máy sản xuất oxy phục vụ công tác điều trị Covid-19.
Bộ Công Thương đã đảm bảo đủ năng lượng cho phát triển đất nước

Bộ Công Thương đã đảm bảo đủ năng lượng cho phát triển đất nước

Với chức năng quản lý ngành, năm 2021 cũng như giai đoạn vừa qua, Bộ Công Thương đã có nhiều nỗ lực để đảm bảo đủ năng lượng cho phát triển kinh tế - xã hội của đất nước, bảo đảm an ninh năng lượng quốc gia.
Đóng điện vận hành đường dây 500kV Tây Hà Nội – Thường Tín

Đóng điện vận hành đường dây 500kV Tây Hà Nội – Thường Tín

Sau nhiều nỗ lực của chủ đầu tư và các đơn vị liên quan, ngày 5/1/2022, dự án Đường dây 500kV Tây Hà Nội – Thường Tín đã hoàn thành đóng điện, đưa công trình vào vận hành.
Hoàn thành dự án đường dây 220kV Quảng Ngãi – Quy Nhơn

Hoàn thành dự án đường dây 220kV Quảng Ngãi – Quy Nhơn

Sau nhiều nỗ lực của chính quyền và chủ đầu tư, ngày 31/12/2021, Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện cung đoạn đường dây 220kV Quảng Ngãi – Phù Mỹ, qua đó hoàn thành toàn bộ dự án Đường dây 220kV Quảng Ngãi – Quy Nhơn.
Kéo dây vượt biển công trình đường dây 220kV Kiên Bình - Phú Quốc

Kéo dây vượt biển công trình đường dây 220kV Kiên Bình - Phú Quốc

Tổng công ty Điện lực miền Nam (EVNSPC) và các đơn vị thi công vừa tổ chức xuất quân kéo dây vượt biển công trình đường dây 220kV Kiên Bình - Phú Quốc (Kiên Giang). Đây là một trong các công trình trọng điểm cấp quốc gia tăng cường khả năng cung cấp điện tăng cho TP. Phú Quốc.
Trạm biến áp 500kV Pleiku 2 được nâng công suất lên 1.350MVA

Trạm biến áp 500kV Pleiku 2 được nâng công suất lên 1.350MVA

Ngày 29/12, Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện thành công máy biến áp 500kV AT1 Trạm biến áp 500kV Pleiku 2 từ 450MVA lên 900MVA, nâng công suất của trạm lên 1.350MVA.
Tháo gỡ khó khăn dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín

Tháo gỡ khó khăn dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín

Nhằm tháo gỡ khó khăn cho dự án Đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín, ngày 28/12, Văn phòng Ban Chỉ đạo Quốc gia về phát triển điện lực (Ban chỉ đạo) cùng đoàn công tác đã có buổi làm việc với UBND tỉnh Hà Nam.
Phát triển xe nhiên liệu sạch: Cần "bệ đỡ" từ chính sách

Phát triển xe nhiên liệu sạch: Cần "bệ đỡ" từ chính sách

Theo thông báo của Văn phòng Chính phủ mới đây, thời gian tới Bộ Công Thương và các bộ, ngành liên quan nghiên cứu, đề xuất chính sách cho phát triển xe nhiên liệu sạch, trong đó có ôtô điện.
EVNNPC: Điểm sáng chăm sóc và tri ân khách hàng

EVNNPC: Điểm sáng chăm sóc và tri ân khách hàng

Xác định khách hàng là trung tâm và tiếp tục xây dựng một hình ảnh, niềm tin về doanh nghiệp vì khách hàng, trong năm 2021, Tổng công ty điện lực miền Bắc (EVNNPC) tiếp tục triển khai nhiều nhiệm vụ, giải pháp nhằm phục vụ khách hàng tốt hơn.
Hoàn thành dự án nâng công suất TBA 220kV Phù Mỹ

Hoàn thành dự án nâng công suất TBA 220kV Phù Mỹ

Ngày 27/12, Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan nghiệm thu và đóng điện dự án Lắp máy biến áp số 2 công suất 125MVA, trạm biến áp 220kV Phù Mỹ (Bình Định), hoàn thành toàn bộ dự án.
EVNHCMC: Đảm bảo điện phục vụ cho sản xuất, tiêu dùng Tết Nguyên đán

EVNHCMC: Đảm bảo điện phục vụ cho sản xuất, tiêu dùng Tết Nguyên đán

Thực hiện chỉ đạo của Bộ Công Thương, Tập đoàn Điện lực Việt Nam, Tổng công ty Điện lực TP. Hồ Chí minh (EVNHCMC) đã và đang triển khai các giải pháp đảm bảo điện phục vụ cho các khách hàng trong dịp Tết Dương lịch và Tết Nguyên đán Nhâm Dần 2022.
Nhiệt điện Thái Bình 2: Phấn đấu hòa lưới tổ máy số 1 vào 30/4/2022

Nhiệt điện Thái Bình 2: Phấn đấu hòa lưới tổ máy số 1 vào 30/4/2022

Phó Thủ tướng Lê Văn Thành đề nghị chủ đầu tư ưu tiên tối đa nhân lực, vốn, thiết bị để đảm bảo có thể hoà lưới tổ máy số 1 Nhà máy Nhiệt điện Thái Bình 2 trước ngày 30/4/2022, rút ngắn thêm hơn 1 tháng.
Xem thêm
Mobile VerionPhiên bản di động
