Nỗ lực thực hiện công tác đầu tư phát triển, nâng cấp lưới điện
Thời gian qua, tỉnh Quảng Nam được ngành điện ưu tiên bố trí kinh phí rất lớn cho đầu tư xây dựng phát triển, nâng cấp lưới điện so với bình quân chung khu vực miền Trung – Tây Nguyên. Trung bình 5 năm gần đây, vốn đầu tư 596 tỷ đồng/năm tại Quảng Nam; trong đó đầu tư mạnh cho lưới 110kV, trung áp.

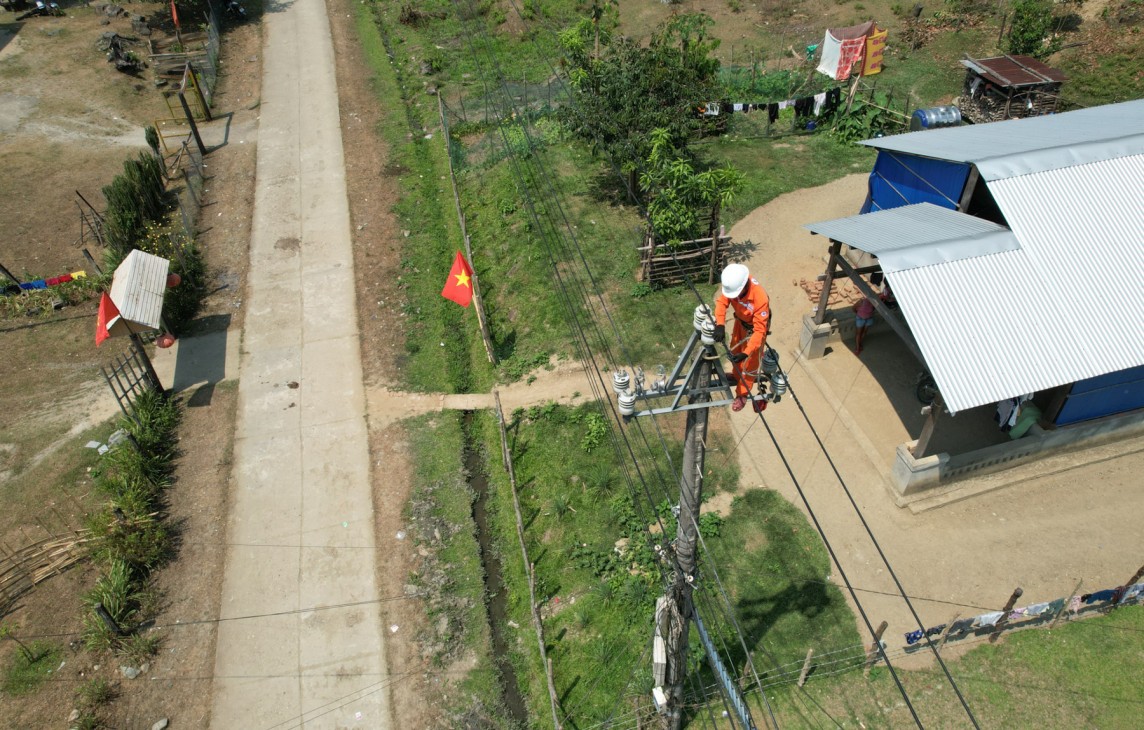

Lãnh đạo PC Quảng Nam kiểm tra, đôn đốc đẩy nhanh tiến độ, đảm bảo chất lượng các dự án, công trình xây dựng lưới điện. Ảnh: V.H |
Năm 2023, Công ty Điện lực Quảng Nam (PC Quảng Nam) đầu tư xây dựng mới, nâng cấp lưới điện với tổng vốn hơn 270,5 tỷ đồng. Kết thúc năm, công ty giải ngân đạt 95% kế hoạch vốn. Cùng với đó, công ty tích cực phối hợp, hỗ trợ các ban quản lý đầu tư của Tổng công ty Điện lực miền Trung (EVNCPC), ngành Công Thương và các địa phương, triển khai thực hiện sớm đưa vào khai thác các dự án xây dựng mới lưới điện 110kV, trung hạ áp trên địa bàn; nhất là các dự án cấp điện mới cho trung tâm huyện/thị xã/thành phố, các doanh nghiệp, khu dân cư mới, vùng lõm điện ở vùng sâu, vùng cao…
Điển hình, công ty đã thực hiện đầu tư xây dựng, tổ chức nghiệm thu đóng điện 11km đường dây trung áp 22kV mạch kép cấp điện cho công ty SGI VINA tại khu công nghiệp Chu Lai sớm hơn 1,5 tháng so với cam kết nhà đầu tư. Công ty cũng đã kịp thời nghiệm thu, đóng điện dự án cải tạo và phát triển lưới điện trung hạ áp khu vực trung tâm huyện lỵ, thị xã, thành phố thuộc tỉnh Quảng Nam (KfW3.2) tại Núi Thành, Điện Bàn, Tam Kỳ và Hội An; đóng điện 22km đường dây trung, hạ áp và 7 trạm biến áp đưa điện lưới đến 589 hộ dân ở vùng núi cao, hẻo lánh trong dịp Tết Giáp Thìn 2024.

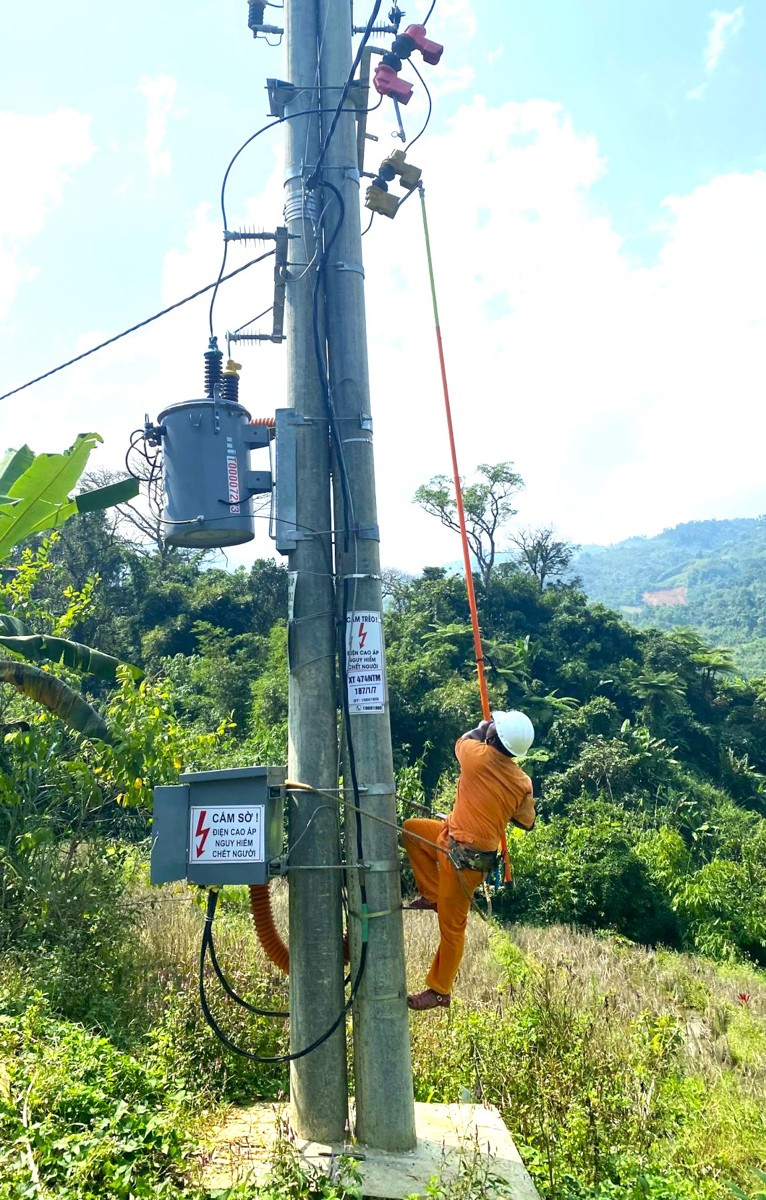

589 hộ dân ở vùng núi cao, hẻo lánh được cấp điện lưới trong dịp tết Giáp Thìn 2024. Ảnh: ĐLTM |
Với sự nỗ lực không ngừng, thời gian qua PC Quảng Nam đã đáp ứng đầy đủ, an toàn và chất lượng điện phục vụ phát triển kinh tế - xã hội, đảm bảo quốc phòng - an ninh của tỉnh nhà. Năm 2023, PC Quảng Nam đã thực hiện đạt và vượt kế hoạch tất cả các chỉ tiêu đầu tư xây dựng và đấu thầu EVNCPC giao; đảm bảo đúng thủ tục quy định về công tác quản lý dự án. Qua các đợt kiểm tra, EVNCPC đã ghi nhận điều này.
Quyết liệt triển khai các dự án lưới điện
Ông Lưu Đức Lợi – Phó Giám đốc PC Quảng Nam cho biết, năm 2024, Công ty có kế hoạch thực hiện 129 công trình với tổng vốn hơn 244,3 tỷ đồng; trong đó vốn vay tín dụng thương mại chiếm 63,5% (hơn 155,2 tỷ đồng).
Tất cả các công trình kế hoạch năm 2024 đã sớm được hoàn thành thủ tục dự án, đấu thầu qua mạng cũng như đăng ký nhu cầu vật tư thiết bị từ tháng 9/2023. Trong quý I, công ty đã thực hiện hoàn thành tất cả chỉ tiêu đầu tư xây dựng được CPC giao; trong đó thực hiện giá trị phiếu giá là 61,8 tỷ đồng, đạt 25,3% kế hoạch vốn; giá trị giải ngân là 30,6 tỷ đồng, đạt 12,5% kế hoạch vốn; hoàn thành kiểm kê, áp giá đền bù 96,6% vị trí móng cột.
Công nhân điện lực căng mình trên cao giữa nắng nóng để xây dựng mới, nâng cấp lưới điện nhằm đảm bảo cấp điện mùa nắng nóng. |
Để đạt yêu cầu về đầu tư xây dựng, PC Quảng Nam tập trung nhiều giải pháp, trong đó thực hiện chặt chẽ công tác đôn đốc, giám sát thi công để kịp thời phát hiện, kiểm soát các nguy cơ ảnh hưởng đến chất lượng và an toàn vận hành, phát sinh các điểm xung yếu trên lưới điện. Công ty phát huy vai trò của người đứng đầu, các cá nhân có liên quan; tiếp tục định kỳ hàng tháng họp giao ban tiến độ để rà soát đánh giá kết quả thực hiện, kịp thời xử lý các vướng mắc.
“PC Quảng Nam tiếp tục nỗ lực vượt khó, quyết liệt triển khai, đẩy nhanh tiến độ công tác đầu tư xây dựng nhằm nâng cao chất lượng lưới điện, chống quá tải, đáp ứng nhu cầu điện dự báo tăng cao trong mùa nắng nóng và đề phòng khả năng mùa mưa bão đến sớm hơn mọi năm. Đồng thời, thực hiện đạt tối đa các chỉ tiêu đầu tư xây dựng do EVNCPC giao; đảm bảo tiến độ hoàn thành nghiệm thu đóng điện các công trình theo kế hoạch và bảo đảm đúng quy định về an toàn trong công tác đầu tư xây dựng”, ông Lưu Đức Lợi – Phó Giám đốc PC Quảng Nam nói.
PC Quảng Nam đã cơ bản hoàn thành nhiệm vụ chuyển đổi số lĩnh vực đầu tư xây dựng giai đoạn 2021-2023 đáp ứng tiến độ đặt ra. Cụ thể, đạt 100% số lượng các gói thầu thực hiện theo hình thức chào hàng cạnh tranh và đấu thầu rộng rãi được tổ chức đấu thầu qua mạng; trên 95% hồ sơ dự án các công trình điện từ năm 2019 đến nay đã được quản lý dưới dạng hồ sơ điện tử trên chương trình đầu tư xây dựng; thực hiện 100% chữ ký số đối với các nội dung về công tác quản lý dự án (tờ trình, thẩm định, phê duyệt...); thực hiện ứng dụng nhật ký công trình điện tử, áp dụng công nghệ AI trong phân tích hình ảnh để đánh giá chất lượng trong các bước thi công theo tiến độ của EVNCPC. Công ty cũng đã triển khai hồ sơ thiết kế các công trình trên nền tảng số; hoàn thiện cơ sở dữ liệu của hệ thống danh sách bao gồm các nguyên liệu thô, thành phần và linh kiện (vật tư thiết bị) cần thiết để xây dựng công trình theo tiến độ của EVNCPC. |
