Longform
11/07/2024 11:50
Những 'chiến binh dũng cảm' trên công trường đường dây 500kV mạch 3

11/07/2024 11:50

Mặc nắng gắt, nhiệt độ thân cột “nóng bỏng tay” hay mưa dông những người thợ truyền tải điện vẫn đu mình trên cao, đẩy nhanh tiến độ thi công lắp dựng cột.
Những “Chiến binh dũng cảm” trên công trường đường dây 500kV mạch 3

Những “Chiến binh dũng cảm” trên công trường đường dây 500kV mạch 3

Chiến dịch thi đua nước rút hoàn thành các hạng mục của dự án đường dây 500kV mạch 3 từ Quảng Trạch về Phố Nối đang dần kết thúc. Ngay tại các vị trí làm việc, đội ngũ cán bộ kỹ sư, công nhân lao động Công ty Truyền tải điện 1 (PTC1) đang tập trung cao độ để đảm bảo thi công với chất lượng và công tác an toàn cao nhất.

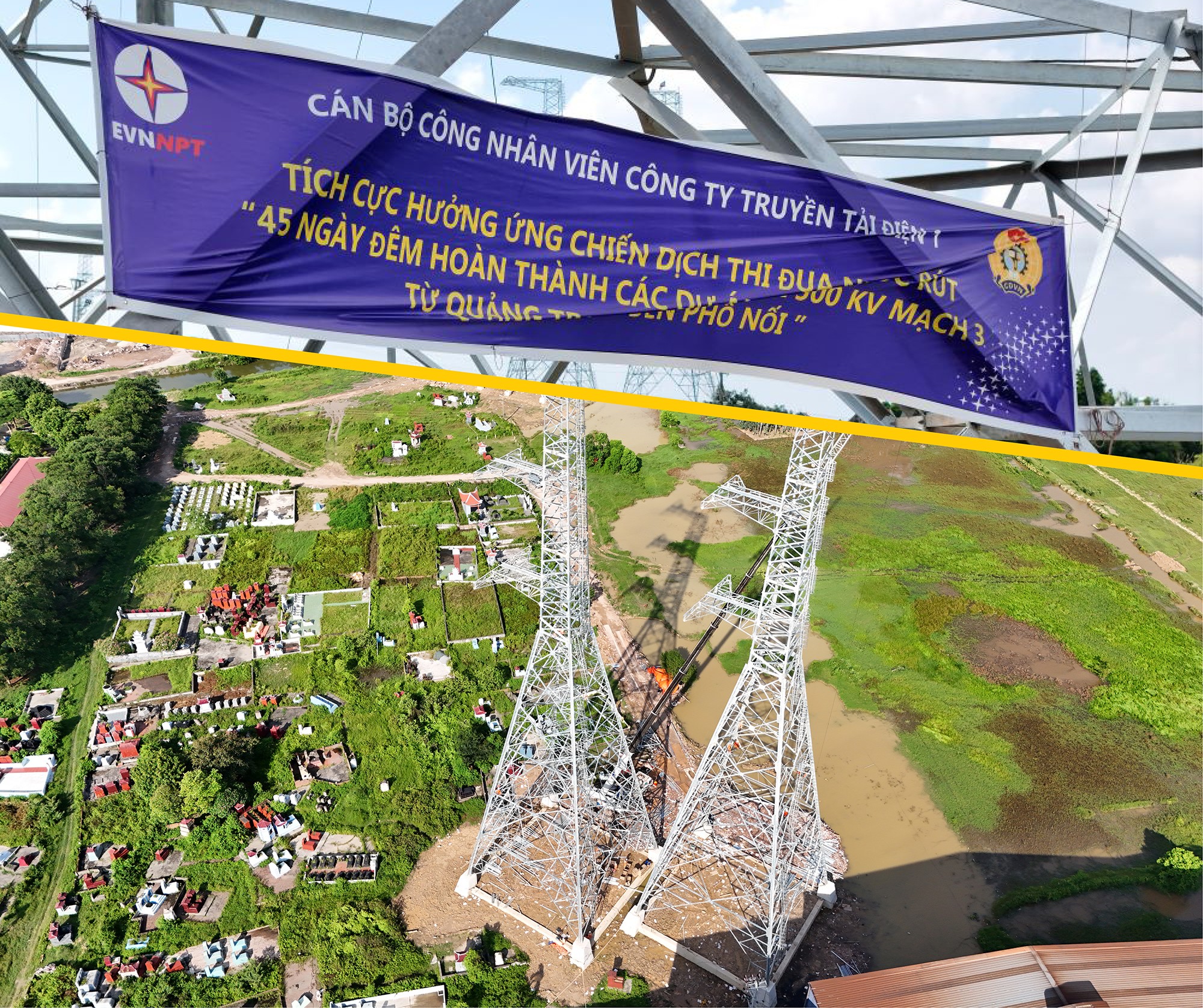

Chúng tôi có mặt tại vị trí 298 dự án đường dây 500kV mạch 3 đoạn Nhà máy nhiệt điện (NMNĐ) Nam Định 1- Phố Nối trong khi các lực lượng thi công đến từ Truyền tải điện (TTĐ) Hòa Bình, TTĐ Đông Bắc 2 thuộc PTC1 đang hoàn tất những phần việc cuối cùng cùng của công đoạn lắp dựng cột, sẵn sàng cho công tác kéo dây.

Trao đổi với phóng viên Báo Công Thương, ông Phan Đông Minh – Phó giám đốc TTĐ Hòa Bình cho biết, chúng tôi bắt đầu có mặt và thi công vị trí này từ ngày 12/6, đây là vị trí được đánh giá khó khăn nhất của cung đoạn NMNĐ Nam Định 1- Phố Nối, bởi mặt bằng thi công không có, xung quanh 3 mặt là hồ nước, đầm lầy, nghĩa trang và nhà máy kết cấu thép. Chỉ có một con đường nhỏ đi vào khu vực thi công, toàn bộ vật tư thiết bị, cột, thanh cái… phải tập kết phía ngoài cách hàng trăm mét.

Đây là cột néo 2 thân với độ cao 74m, trọng lượng nặng 292 tấn, do không có mặt bằng để lắp dựng mảng cho làm liên hoàn nên tiến độ bị ảnh hưởng, công nhân rất vất vả và mất sức nhiều hơn cho công tác vận chuyển thiết bị vào chân cột’- ông Minh chia sẻ.

Theo ông Phan Đông Minh, hiện miền Bắc đang bước vào mùa mưa bão, hình thái thời tiết thường xuyên thay đổi, nắng nóng gay gắt nhưng mưa dông ngay được, nhiều lúc công nhân đang thi công trên cột cao, nắng gắt, thanh cột đang nóng bỏng tay, mưa dông bất chợt kéo đến, công nhân không thể kịp xuống trú tránh và phải tiếp tục thi công trên cao, đáng ngại nhất hiện tượng mưa dông kèm theo sấm sét, điều này sẽ ảnh hưởng lớn để an toàn của người lao động.

Do vậy, chúng tôi luôn phải xây dựng các biện pháp an toàn để công nhân yên tâm thi công trên cao’- ông Minh cho hay.

Được biết, hiện TTĐ Hòa Bình có 58 CBCNV, đơn vị đã huy động 44 người tăng cường cho dự án đường dây 500kV mạch 3. Theo đó, đơn vị được giao nhiệm vụ lắp dựng cột tại vị trí 9 (huyện Hải Hậu, Nam Định) và vị trí 298 (thị xã Mỹ Hào, Hưng Yên). Các anh vừa tham gia thi công dự án vừa phải đảm bảo công tác quản lý vận hành khối lượng đường dây, TBA hiện hữu. Do vậy khối lượng và áp lực công việc rất lớn.

Anh Nguyễn Văn Vịnh – Đội trưởng Đội TTĐ Lạc Sơn (TTĐ Hòa Bình) cho biết, từ trước đến nay chúng tôi thuần túy làm công tác quản lý, vận hành lưới điện, đây là lần đầu tiên tham gia lắp dựng cột, vì thế chúng tôi phải mất một thời gian làm quen với việc đọc bản vẽ thiết kế, phân loại các thiết bị, vật tư cũng như lên phương án, biện pháp thi công nhất là trong điều kiện cả 2 vị trí TTĐ Hòa Bình thực hiện gồm vị trí 09 và 298 đều nằm trên khu vực đồng ruộng, đầm lầy.

Đơn cử như tại vị trí 298 do vị trí nằm ở khu vực hồ nước và đầm lầy, mặt bằng thi công hạn chế, lực lượng thi công đã phải dùng những dây cáp thép phi 11 làm dây tăng trong quá trình lắp dựng cột.

Trong quá trình lắp dựng cột của cả vị trí 09 và 298 chúng tôi đều gặp thời tiết khắc nghiệt, công nhân leo trèo cao, nhiệt độ ngoài trời nhiều lúc 40 đến trên 40 độ C thì thanh cột nhiệt độ còn cao hơn thế, anh em lắp các thanh cái nóng bỏng tay’- anh Vịnh chia sẻ.

Để đẩy nhanh tiến độ, một ngày làm việc trên công trường của lực lượng thi công bắt đầu từ 5h30 và kết thúc vào khoảng 12h trưa, do vậy từ 4h sáng các anh đã phải thức dậy để chuẩn bị. Mặc dù ngoài trời nắng nóng, những người thợ truyền tải điện vẫn phải treo mình trên cột cao làm việc liên tục 5-6h đồng hồ, có hôm các anh thi công đến 11h trưa là phải xuống vì nhiều người bị say nắng. Buổi chiều công việc tiếp tục bắt đầu từ 14h và kết thúc vào lúc 18h30, có những hôm còn muộn hơn.

Những “Chiến binh dũng cảm” trên công trường đường dây 500kV mạch 3

Những “Chiến binh dũng cảm” trên công trường đường dây 500kV mạch 3

Là cán bộ tham gia ngay từ đầu dự án triển khai, với vai trò là tư vấn, giám sát thi công, nghiệm thu rồi trực tiếp thi công lắp dựng cột, anh Đỗ Hồng Thành – Phòng kỹ thuật TTĐ Đông Bắc 2 cho biết, ngoài nhiệm vụ chính là tư vấn, giám sát (thay mặt chủ đầu tư là Ban Quản lý dư án các công trình điện miền Bắc) thì chúng tôi cũng tham gia trực tiếp vào quá trình thi công.

Theo đó, tại vị trí 298, TTĐ Đông Bắc 2 có 9 cán bộ, công nhân kỹ sư tham gia. Anh Thành chia sẻ: ‘Khó khăn lớn nhất từ trước đến nay là TTĐ Đông Bắc 2 chưa một lần được giao nhiệm vụ tư vấn giám sát hay quản lý, vận hành đối với đường dây 500kV mà chỉ gói gọn trong đường dây 220kV'.

Mặc dù thiếu kinh nghiệm giám sát đường dây 500kV, nhưng với sự hỗ trợ hướng dẫn từ các phòng ban chức năng của PTC1, anh em đã tiếp nhận và hoàn thành tốt nhiệm vụ được PTC1 và Tổng công ty Truyền tải điện Quốc gia (EVNNPT) giao’- anh Thành nhấn mạnh.

Được biết, lực lượng quản lý, vận hành đường dây của TTĐ Đông Bắc 2 chỉ có 24 người và chỉ có duy nhất 1 Đội TTĐ quản lý hơn 300km đường dây 220kV.

Chúng tôi đã cắt cử 8 cán bộ tham gia Tổ tư vấn giám sát, còn lại 16 CBCNV (gồm cả 2 lái xe, 2 Đội trưởng) tất cả 100% quân số được huy động tăng cường cho công trình đường dây 500kV mạch 3. Ngoài ra, chúng tôi vẫn phải thực hiện tốt nhiệm vụ đảm bảo quản lý, vận hành hơn 300km đường dây 220kV hiện có của đơn vị’- anh Thành cho biết thêm.

Tại thời điểm phóng viên có mặt, trời vừa tạnh sau một cơn mưa dông, giữa nắng hè gay gắt, mặt đất hơi nóng bốc lên giữa đầm lầy trộn lẫn mùi bùn thật chẳng dễ thở chút nào. Chưa dứt câu chuyện, một cơn mưa dông khác lại kéo đến, lực lượng thi công trên cao vẫn tiếp tục công việc đang dang dở.

Anh Thành cho hay, để công nhân yên tâm làm việc trong điều kiện thời tiết khắc nghiệt như vậy, nhất là mỗi khi dông, sét, chúng tôi luôn có các phương án, biện pháp thi công, đảm bảo an toàn nghiêm ngặt cho người lao động.

Tất cả những khó khăn chủ quan về điều kiện thời tiết và cá nhân, anh em đều quyết tâm cao nhất cố gắng hoàn thành nhiệm vụ’- anh Thành cười nói.

Nói về thuận lợi, theo anh Thành, sau khi dự án hoàn thành TTĐ Đông Bắc 2 được giao quản lý 108 vị trí nằm trên địa bàn 2 tỉnh Hải Dương và Hưng Yên. ‘Do được tham gia vào khâu giám sát thi công từ thời điểm đúc móng, tiếp địa, dựng cột cho đến kéo dây và nghiệm thu, nhờ đó, những khiếm khuyết của thiết bị, khiếm khuyết của quá trình thi công, chúng tôi đã kịp thời phát hiện và điều chỉnh. Đây cũng là những thuận lợi cho quá trình quản lý vận hành sau này’- anh Thành khẳng định.

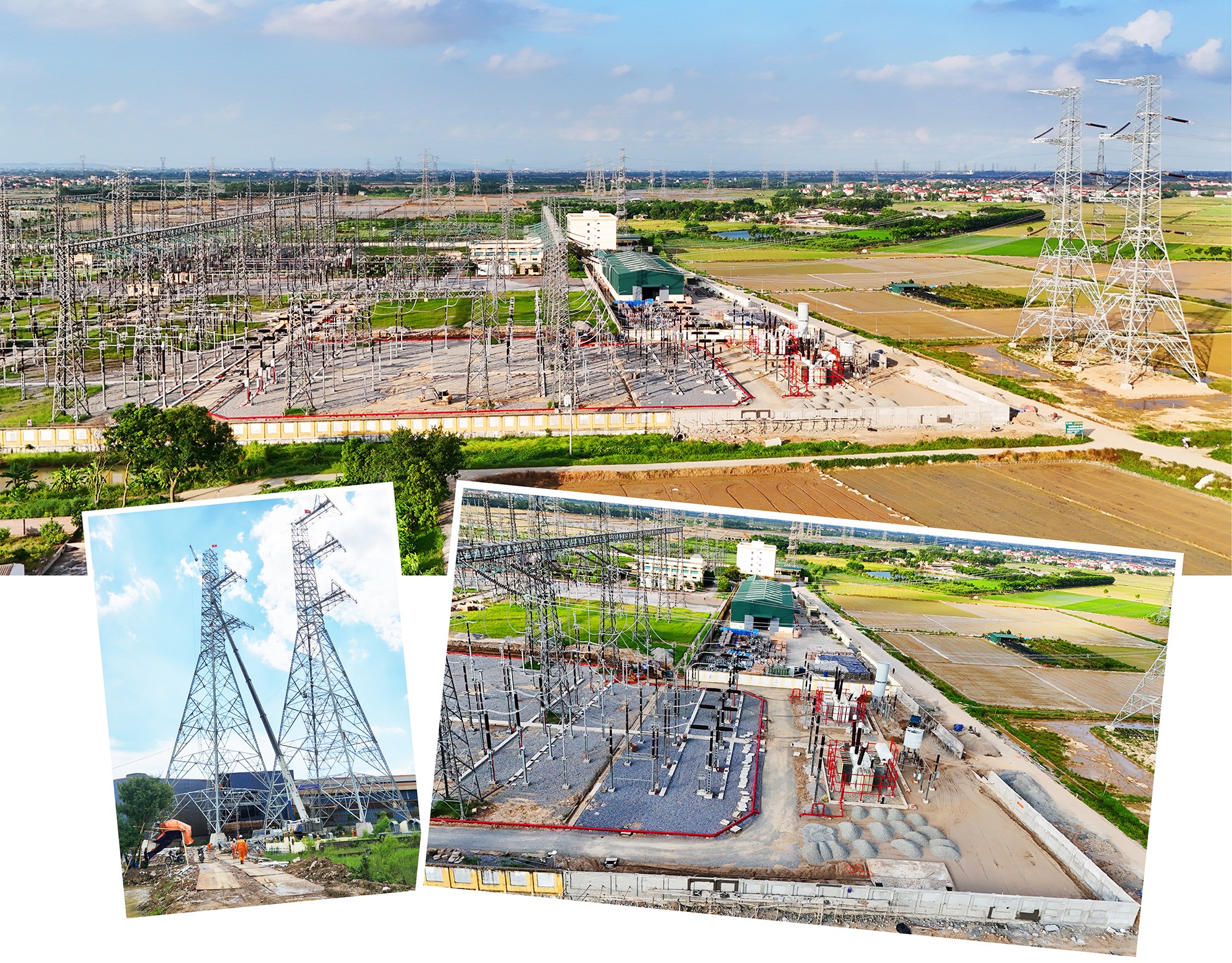

Từ vị trí 289 chúng tôi đến với TBA 500kV Phối Nối (Hưng Yên), đây là điểm cuối cùng của công trình 500kV mạch 3. Theo đó, hạng mục Mở rộng ngăn lộ 585, 586 TBA 500kV Phố Nối và đoạn tuyến đường dây từ 2 phần ngăn lộ mở rộng đến vị trí 319 Dự án đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I - Phố Nối, đã hoàn thành đóng điện vào ngày 18/6, vượt trước tiến độ 2 ngày so với yêu cầu của EVNNPT.

Anh Lê Văn Hiếu- Trực chính TBA 500kV Phối Nối không khỏi nhớ lại những ngày tham gia tăng cường cho dự án.

Những “Chiến binh dũng cảm” trên công trường đường dây 500kV mạch 3

Đó là chưa kể đến môi trường làm việc tiềm ẩn nhiều nguy cơ rủi ro, do yêu cầu tiến độ hoàn thành gấp, khối lượng công việc lớn, trên cao máy cẩu vẫn làm việc lắp dựng thiết bị, công tác nghiệm thu các thiết bị ở dưới cán bộ kỹ thuật vẫn phải tiến hành.

Nói về ấn tượng của mình khi tham gia dự án, anh Lê Văn Hiếu cười nói: ‘Chưa bao giờ TBA 500kV Phố Nối được đón tiếp nhiều nhà báo đến thăm và viết bài đến vậy. Nhờ đó chúng tôi có cơ hội để chia sẻ thông tin, qua đó xã hội, người dân có thể thấu hiểu những khó khăn, vất vả, đặc thù nghề nghiệp của những người thợ điện’.

Những “Chiến binh dũng cảm” trên công trường đường dây 500kV mạch 3

Những “Chiến binh dũng cảm” trên công trường đường dây 500kV mạch 3

Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối do EVNNPT làm chủ đầu tư. Đây là các Dự án trọng điểm quốc gia, được phê duyệt tại Quy hoạch điện VIII nhằm tăng cường năng lực truyền tải điện trên trục đường dây 500 kV Bắc - Trung, góp phần tăng cường cung cấp điện cho miền Bắc, đảm bảo lưới điện vận hành an toàn, liên tục, ổn định. Dự án có chiều dài 519 km đi qua địa bàn 9 tỉnh (Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên) với tổng số 1.177 vị trí móng cột và tổng mức đầu tư khoảng 22.300 tỷ đồng.

Bên cạnh nhiệm vụ chính được giao là tư vấn giám sát và quản lý vận hành, PTC1 còn được giao nhiệm vụ hỗ trợ thi công dựng cột tại 36 vị trí và kéo dây 2 khoảng néo.

Hơn 600 “chiến binh dũng cảm” đến từ Thủ đô Hà Nội, các vùng miền núi phía Tây Bắc, Đông Bắc và miền duyên hải Bắc bộ đã hội tụ tại các vị trí thi công của dự án đường dây 500kV mạch 3, sẵn sàng vượt qua gian nan thử thách.

Địa hình có những vị trí gọi là hiểm hóc, thời tiết khắc nghiệt mưa nắng thất thường của mùa nóng tháng 7, đã không hề làm nao núng ý chí quyết chiến quyết thắng của những người lính truyền tải điện. Tính đến ngày 08/07/2024, Công ty Truyền tải điện 1 đã hoàn thành thi công dựng cột tại 18 vị trí.

Khi tôi có mặt vị trí 298 thuộc đường dây 500kV Nam Định 1 - Phố Nối, tọa lạc trên địa bàn tỉnh Hưng Yên vào ngày 8/7. Sau 26 ngày dầm mưa dãi nắng, ăn tranh thủ, ngủ khẩn trương, với tinh thần quyết tâm cao độ và ý chí kiên cường, tập thể cán bộ công nhân viên PTC1 nói chung, đặc biệt là CBCNV TTĐ Hòa Bình và TTĐ Đông Bắc 2 đã và đang nỗ lực thực hiện những công đoạn cuối cùng để hoàn thành vị trí này.

Những “Chiến binh dũng cảm” trên công trường đường dây 500kV mạch 3

Cờ Tổ Quốc đỏ tươi nhiệt huyết, cờ ngành điện xanh thắm hướng đến tương lai tung bay trên các đỉnh cột sừng sững giữa bầu trời bao la của Tổ quốc đã dấy lên niềm tự hào của mỗi cán bộ, kỹ sư, công nhân lao động Công ty Truyền tải điện 1, họ đã hiến dâng sức lực và trí tuệ của mình và cả sự hy sinh thầm lặng để thắp sáng niềm tin đem lại vinh quang cho ngành điện Việt Nam.

Những “Chiến binh dũng cảm” trên công trường đường dây 500kV mạch 3

Những “Chiến binh dũng cảm” trên công trường đường dây 500kV mạch 3

Những “Chiến binh dũng cảm” trên công trường đường dây 500kV mạch 3

Nội dung: Thu Hường

Đồ họa: Hồng Thịnh

Thu Hường - Hồng Thịnh

Có thể bạn quan tâm

EVNNPT đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2

EVNNPT đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2

Theo EVNNPT, việc hoàn thành đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2 sẽ tăng cường cấp điện cho tỉnh Kiên Giang, đảo ngọc Phú Quốc.
EVNNPT tăng cường khả năng truyền tải điện cho nhiều tỉnh miền Trung - Nam

EVNNPT tăng cường khả năng truyền tải điện cho nhiều tỉnh miền Trung - Nam

Với việc hoàn thành đóng điện các dự án nâng công suất trạm biến áp, EVNNPT đã góp phần tăng cường khả năng truyền tải, cung cấp điện cho nhiều địa phương
Long An và EVNNPT tìm giải pháp gỡ vướng hàng loạt dự án truyền tải điện

Long An và EVNNPT tìm giải pháp gỡ vướng hàng loạt dự án truyền tải điện

Trước những khó khăn vướng mắc liên quan đến các dự án truyền tải điện, UBND tỉnh Long An và EVNNPT đã họp bàn tìm giải pháp tháo gỡ.
