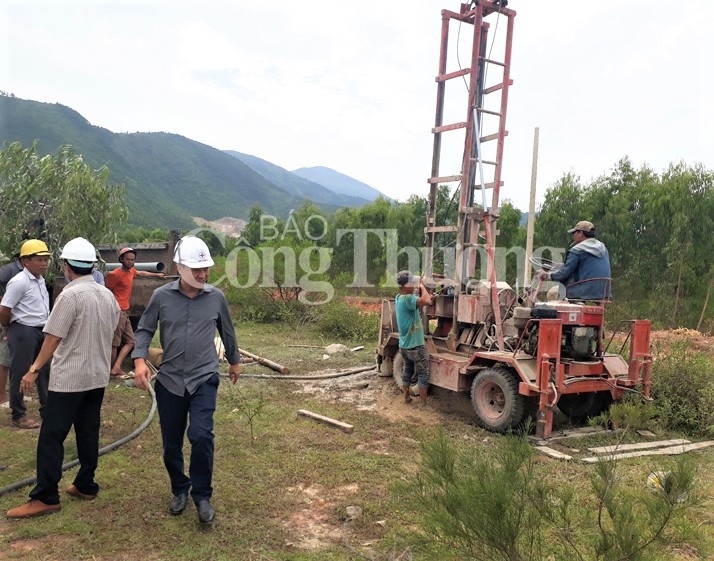

Lãnh đạo tỉnh Quảng Bình cùng các Sở, ngành liên quan kiểm tra thực tế Trung tâm điện lực Quảng Trạch |
Theo UBND huyện Quảng Trạch, hiện địa phương đã ban hành các thông báo thu hồi đất với tổng số hộ được thông báo thu hồi cả 3 đợt là 302 hộ gia đình, cá nhân và 6 tổ chức. Việc kiểm đếm, lập phương án bồi thường, hỗ trợ và trình phê duyệt phương án bồi thường hỗ trợ GPMB dự án đang được các đơn vị tiếp tục triển khai. Tuy nhiên, hiện vẫn còn 19 hộ dân có công trình xây dựng và diện tích cây trồng, cây cảnh chưa thống nhất được phương án kiểm đếm, bồi thường.
Đối với khu tái định cư, Ban Quản lý Dự án ODA huyện Quảng Trạch đã bàn giao mặt bằng cho đơn vị thi công. Tuy nhiên, hiện mới chỉ có 2 hạng mục đang được thi công gồm hệ thống thoát nước và đường giao thông. Còn 3 hạng mục như san nền, điện và cấp nước vẫn chưa được động thổ thi công.
Tại buổi làm việc với Ban Quản lý Dự án Điện 2 (Tập đoàn Điện lực Việt Nam), đại diện lãnh đạo các Sở, ngành và địa phương đã có nhiều ý kiến đề xuất phương án đẩy nhanh tiến độ GPMB, bảo đảm an ninh trật tự tại khu vực đang thi công, quan tâm hỗ trợ sinh kế, tăng cường công tác an sinh xã hội nhằm tạo sự đồng thuận trong nhân dân đối với việc triển khai dự án Trung tâm Điện lực Quảng Trạch.
Đơn vị thi công triển khai các hạng mục xây dựng khu tái định cư của dự án |
Sau chuyến kiểm tra thực tế tại hiện trường, ông Nguyễn Xuân Quang - Phó Chủ tịch Thường trực UBND tỉnh Quảng Bình cho biết, dự án Trung tâm Điện lực Quảng Trạch có ý nghĩa quan trọng không chỉ đối với tỉnh Quảng Bình mà còn quan trọng đối với an ninh năng lượng quốc gia. “Do vậy, thời gian tới các Ban, ngành lưu ý một số nhiệm vụ trọng tâm như sớm hoàn thiện phương án bồi thường, hỗ trợ GPMB; tập trung phối hợp, bảo đảm an ninh trật tự tại các khu vực đang thi công; đẩy nhanh tiến độ thi công khu tái định cư để ổn định sinh hoạt, sản xuất cho người dân; quan tâm vấn đề an sinh xã hội, hỗ trợ, tạo việc làm cho người dân khu vực triển khai dự án; chú trọng công tác tuyên truyền, vận động, tạo sự đồng thuận cao đối với việc triển khai dự án; tập trung giải quyết dứt điểm những phần việc tồn đọng liên quan đến GPMB thời gian qua”, Phó Chủ tịch Thường trực UBND Quảng Bình nhấn mạnh.
