Hối hả trên công trường thi công Nhà máy Nhiệt điện Quảng Trạch 1

Nhà máy Nhiệt điện Quảng Trạch 1 được coi là dự án năng lượng quan trọng nhằm đáp ứng nhu cầu điện năng quốc gia sau năm 2025.
Người dân chặn đường xe chở vật liệu thi công dự án Nhiệt điện Quảng Trạch I Dự án Trung tâm điện lực Quảng Trạch: Còn vướng mắc trong khâu giải phóng mặt bằng Các dự án tại Trung tâm điện lực Quảng Trạch: Đẩy nhanh tiến độ, chú trọng đến yếu tố môi trường

Nhà máy Nhiệt điện Quảng Trạch 1 (tỉnh Quảng Bình) đang được coi là dự án năng lượng quan trọng nhằm đáp ứng nhu cầu điện năng quốc gia sau năm 2025.

Đầu tháng 3/2024, tại công trường Nhà máy Nhiệt điện Quảng Trạch 1 (xã Quảng Đông, huyện Quảng Trạch, Quảng Bình), hàng ngàn công nhân và kỹ sư đang tập trung cao độ để đẩy nhanh tiến độ dự án trọng điểm này.

Hối hả trên công trường thi công Nhà máy Nhiệt điện Quảng Trạch 1

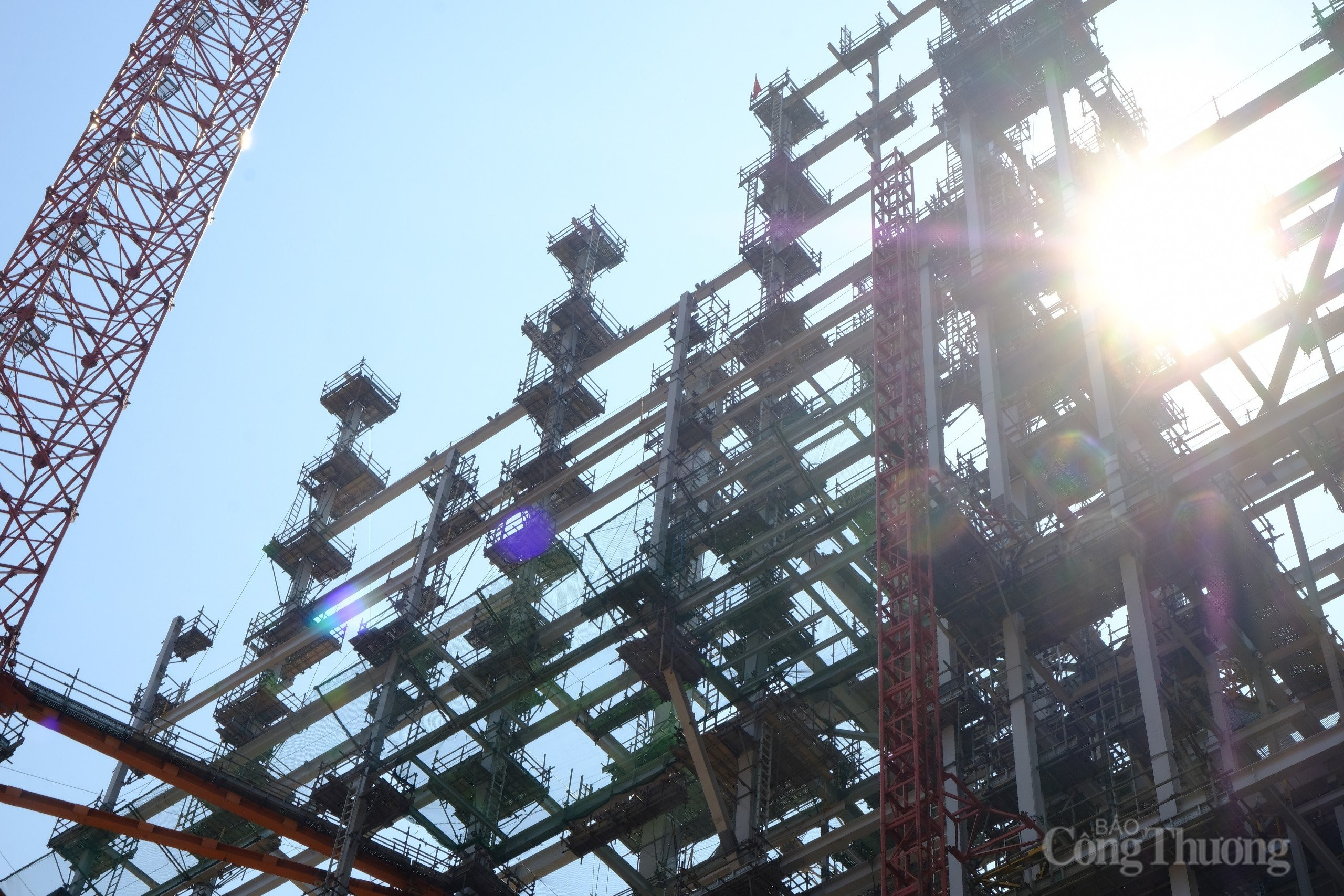

Công nhân thi công tại Nhà máy Nhiệt điện Quảng Trạch 1

Không khí lao động hăng say bao phủ cả không gian. Hàng trăm phương tiện thiết bị đang miệt mài thi công, sẵn sàng hoàn thành dự án vào năm 2026.

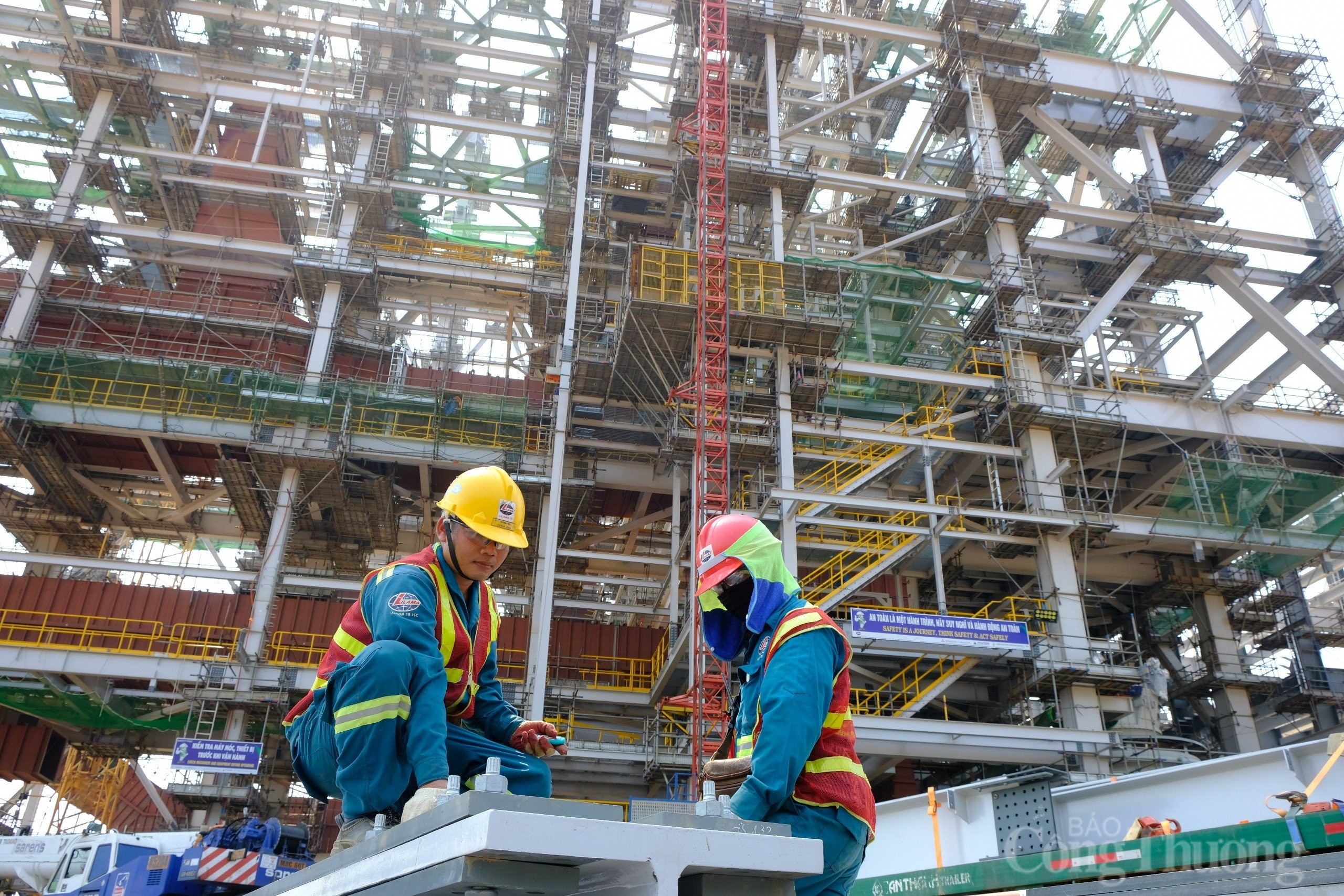

Khu vực thi công kết cấu lò hơi Tuabin 1 do Công ty LILAMA đảm nhận, đang chứng kiến sự hối hả của khoảng 2.000 công nhân, trong đó có 200 kỹ sư và 1.800 công nhân, cùng hàng trăm máy móc phương tiện kỹ thuật lớn nhỏ. Mục tiêu là hoàn thành lắp đặt kết cấu lò hơi Tuabin 1 vào tháng 8/2024.

Kỹ sư Nguyễn Ngọc Giáp, Trưởng Ban an toàn Ban quản lý dự án Nhà máy Nhiệt điện Quảng Trạch 1, cho biết hiện dự án đang tập trung nhiều nhân lực và thiết bị thi công. Hiện có khoảng 1.000 công nhân cùng hàng trăm cán bộ kỹ sư đang chạy đua với thời gian để hoàn thành dự án.

Anh Mai Đức Toàn, phụ trách Giám sát thi công tại Tuabin1 cho biết: “Ở đây ngoài đảm bảo tiến độ của chủ đầu tư đưa ra, chúng tôi luôn đặt khâu an toàn là trên hết. Vì thế tất cả các khâu thi công đều được quây cảnh báo xung quanh khu vực làm việc. Cùng với đó là có người cảnh giới để phát loa cảnh báo những người không phận sự đi vào khu vực thi công”.

Hối hả trên công trường thi công Nhà máy Nhiệt điện Quảng Trạch 1

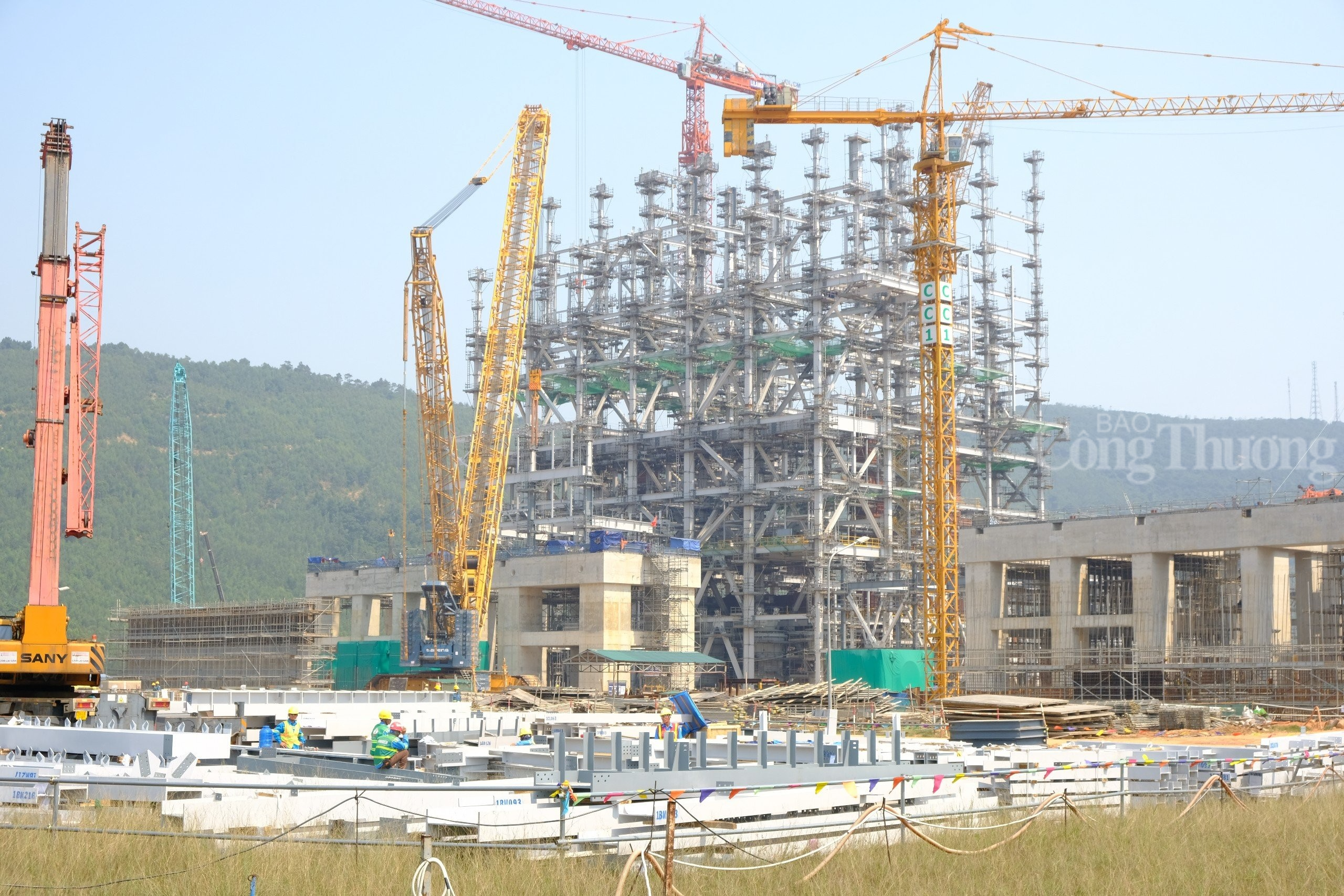

Công trường thi công 2 tổ máy tại Nhà máy Nhiệt điện Quảng Trạch 1

Theo báo cáo của Ban điều hành dự án, đến thời điểm này tiến độ thi công nhà máy đạt 52% khối lượng. Mục tiêu trong năm 2024, sẽ phấn đấu hoàn thành lắp đặt kết cấu thép nhà Tuabin 1 tại khu vực nhà máy chính vào tháng 8 và hoàn thành lắp đặt ống dẫn khói trong tháng 12.

Với hệ thống làm mát, dự án đang tập trung máy móc trang thiết bị để thi công, phấn đấu đến tháng 7/2024 sẽ hoàn thành kết cấu bê tông trạm bơm nước. Phấn đấu đến hết năm 2024, hoàn thành lắp đặt 80% chiều dài tuyến ống nước làm mát.

Cùng với đó, hệ thống cung cấp nước ngọt và hệ thống xử lý nước sẽ hoàn thành lắp đặt thiết bị trong năm nay. Riêng kho than, phấn đấu lắp dựng 50% khối lượng kết cấu mái; bãi thải xỉ hoàn thành công tác đào đắp 60% khối lượng, phấn đấu hoàn thành để phát điện tổ máy 1 tháng 5/2026 và tổ máy 2 phát điện tháng 10/2026.

Hối hả trên công trường thi công Nhà máy Nhiệt điện Quảng Trạch 1
Theo Ban Quản lý Dự án Điện 2, Nhà máy Nhiệt điện Quảng Trạch 1 đã điều chỉnh công suất từ 1200MW lên 1403MW

Tuy nhiên, hiện dự án đang gặp một số khó khăn cần được UBND tỉnh Quảng Bình sớm có ý kiến chỉ đạo các sở, ngành, địa phương nhằm đẩy nhanh công tác đền bù, giải phóng mặt bằng, để sớm bàn giao cho nhà thầu triển khai thi công đạt tiến độ trong thời gian tới.

Với tầm quan trọng của dự án Nhà máy Nhiệt điện Quảng Trạch 1 là một trong những dự án trọng điểm của tỉnh, có vai trò quan trọng trong việc thúc đẩy, tạo sự đột phá mạnh mẽ về năng lượng để phát triển kinh tế - xã hội, tỉnh Quảng Bình quyết tâm cao nhất để dự án về đích đúng tiến độ, góp phần chuyển dịch cơ cấu kinh tế, tăng nguồn thu cho ngân sách bền vững cho địa phương trong thời gian tới.

Ngày 15/5/2023, Quy hoạch điện VIII đã được Thủ tướng chính phủ phê duyệt, trong đó đã cập nhật quy mô công suất của Nhà máy Nhiệt điện Quảng Trạch 1 và Nhà máy Nhiệt điện Quảng Trạch 2 sử dụng nhiên liệu khí hóa lỏng (LNG).

Theo Ban Quản lý Dự án Điện 2, Nhà máy Nhiệt điện Quảng Trạch 1 đã điều chỉnh công suất từ 1200MW lên 1403MW. Đồng thời, Nhà máy Nhiệt điện Quảng Trạch 2 đã chuyển đổi nhiên liệu từ than sang khí hóa lỏng. Những thay đổi này đòi hỏi EVNPMB2 phải thực hiện các thủ tục pháp lý liên quan, bao gồm việc cập nhật quy mô công suất vào Quy hoạch phát triển điện lực Quốc gia và điều chỉnh báo cáo nghiên cứu khả thi của Nhà máy Nhiệt điện Quảng Trạch 1.

Việc chuyển đổi Nhà máy Nhiệt điện Quảng Trạch 2 từ than sang khí (LNG) với gam công suất thay đổi sẽ ảnh hưởng đến việc đầu tư xây dựng các hạng mục dùng chung của Trung tâm điện lực Quảng Trạch. Bên cạnh đó, việc điều chỉnh Dự án đầu tư Nhà máy Nhiệt điện Quảng Trạch 1 là cần thiết, nhằm tối ưu hiệu quả đầu tư và tận dụng tối đa tiềm năng của địa điểm về diện tích đất, vận chuyển nhiên liệu, cung cấp nước, giảm thiểu tối đa ảnh hưởng đến việc xây dựng dự án.

Hiện nay, EVNPMB2 đang phối hợp với đơn vị tư vấn để hoàn thiện và dự kiến trình EVN trước ngày 23/6/2023 và trình Ủy ban Quản lý vốn nhà nước tại doanh nghiệp, Bộ Công Thương trong tháng 7/2023.

Hối hả trên công trường thi công Nhà máy Nhiệt điện Quảng Trạch 1
Theo báo cáo của Ban điều hành dự án, đến thời điểm này tiến độ thi công nhà máy đạt 52% khối lượng
Hối hả trên công trường thi công Nhà máy Nhiệt điện Quảng Trạch 1
Nhà Nhiệt điện Quảng Trạch 1 đang thi công
Hối hả trên công trường thi công Nhà máy Nhiệt điện Quảng Trạch 1
Nhà máy Nhiệt điện Quảng Trạch 1 là một trong những dự án trọng điểm của tỉnh Quảng Bình

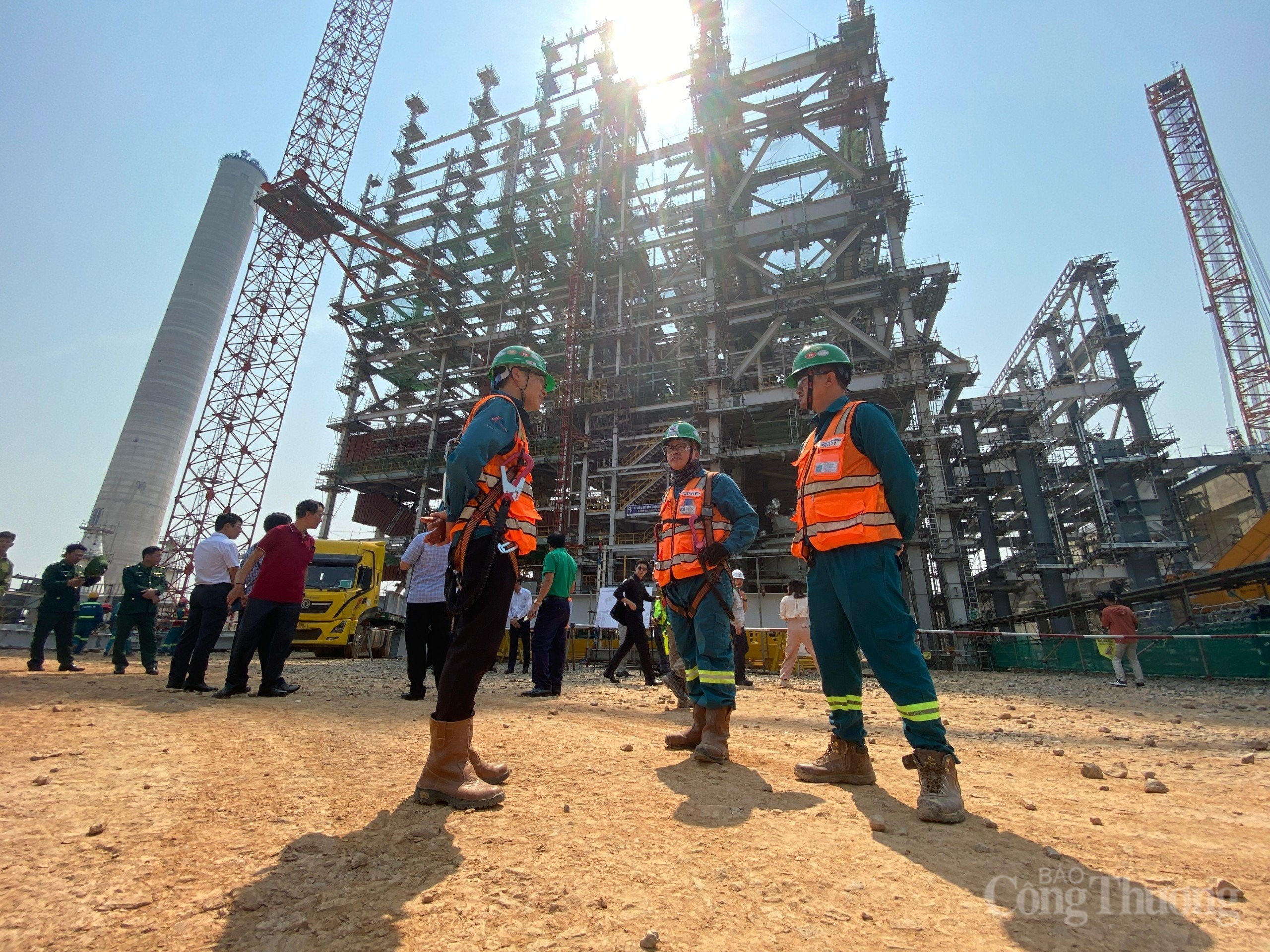

Hối hả thi công hoàn thành tiến độ nhà máy nhiệt điện Quảng Trạch 1
Công nhân, kỹ sư, giám sát tích cực thi công dự án
Hối hả trên công trường thi công Nhà máy Nhiệt điện Quảng Trạch 1
Dự án đang gặp một số vướng mắc liên quan đến đền bù giải phóng mặt bằng

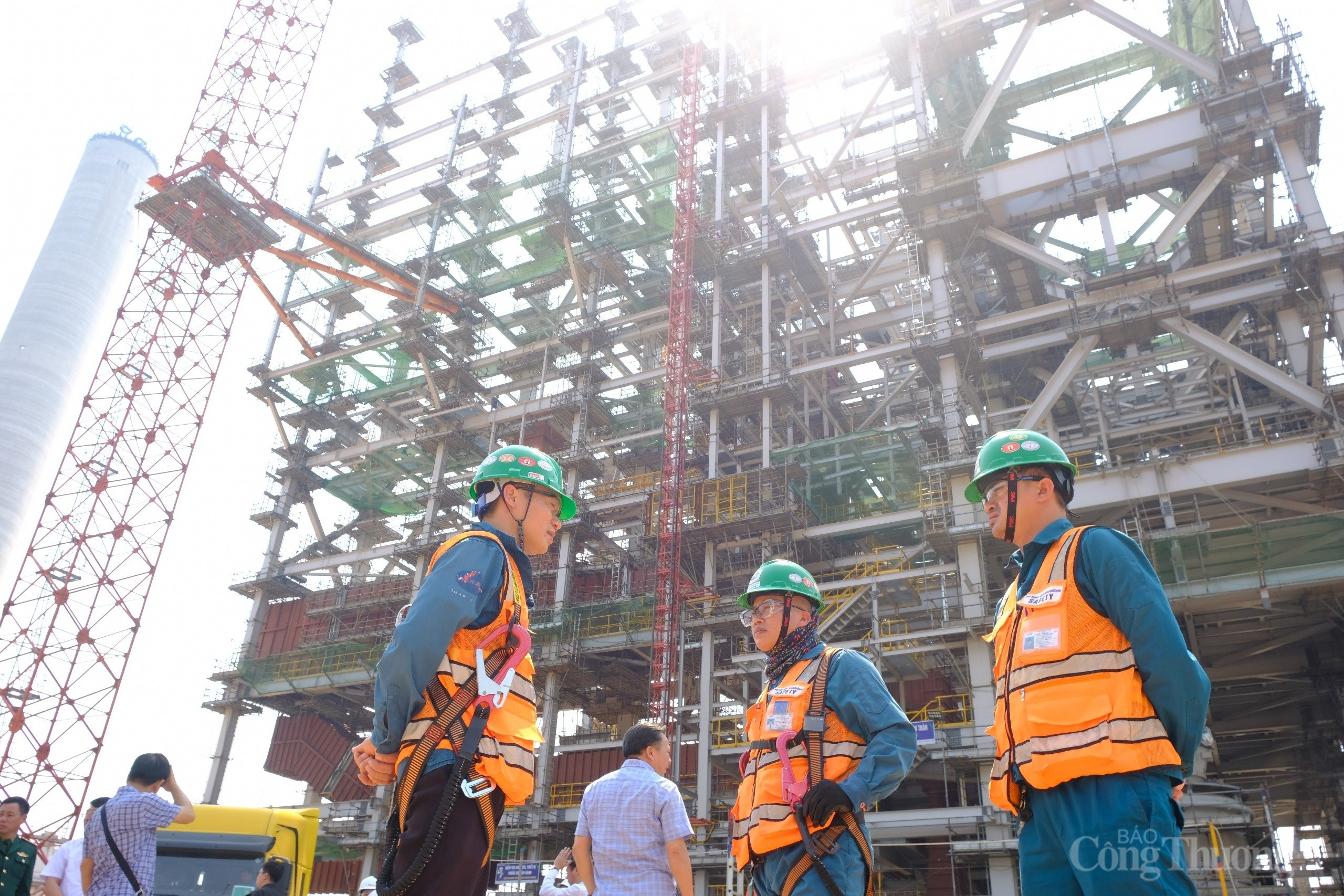

Hối hả thi công hoàn thành tiến độ nhà máy nhiệt điện Quảng Trạch 1
Hiện có khoảng 1.000 công nhân cùng hàng trăm cán bộ kỹ sư đang chạy đua với thời gian để hoàn thành dự án
Hối hả trên công trường thi công Nhà máy Nhiệt điện Quảng Trạch 1
Nhà máy Nhiệt điện Quảng Trạch 1 là trọng tâm, đang được coi là dự án năng lượng quan trọng nhằm đáp ứng nhu cầu điện năng quốc gia sau năm 2025.
Thế Duy - Hòa Bình
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Thị trường năng lượng đang nhiều biến động, việc hỗ trợ kịp thời, tối đa từ các cơ quan, ban ngành sẽ đẩy nhanh tiến độ các dự án năng lượng trọng điểm.
Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Ngày 27/4/2024, tại Thái Bình, Ban Quản lý dự án Truyền tải điện đã đóng điện thành công Dự án Lắp máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy.
Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Nhiều khách hàng Thủ đô đã sẵn sàng đồng hành cùng EVNHANOI tham gia thực hiện các chương trình tiết kiệm điện để giảm áp lực cung cấp điện trong mùa nắng nóng.
Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng có ý nghĩa vô cùng quan trọng, giúp duy trì liên tục, ổn định, đảm bảo an ninh năng lượng quốc gia.
Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Theo ông Stuart Linsey, Trưởng đại diện Tập đoàn Copenhagen Offshore Partners, Việt Nam là một trong những thị trường tiềm năng nhất trong ngành điện gió châu Á

Tin cùng chuyên mục

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Dù có nhiều nỗ lực, song dự án đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối vẫn gặp nhiều khó khăn.
Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Ông Phạm Hồng Phương – Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) đã có chia sẻ về những vướng mắc trong quá trình thực hiện các dự án trọng điểm.
Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Phó Cục trưởng Cục Điện lực và Năng lượng tái tạo cho biết, việc triển khai các dự án trọng điểm ngành điện đang được diễn ra hết sức khẩn trương.
Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Theo TS. Võ Trí Thành, việc đảm bảo tiến độ các dự án trọng điểm ngành năng lượng của Việt Nam đang đối diện với nhiều thách thức. Áp lực lớn nhất là thời gian.
Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Theo Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, việc phê duyệt Quy hoạch ngành quốc gia là bước phát triển quan trọng của ngành năng lượng và khoáng sản.
Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Các Bộ, ngành, địa phương xác định đồng thuận và quyết liệt thực hiện Kế hoạch thực hiện quy hoạch ngành quốc gia về năng lượng và khoáng sản.
Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Sáng 26/4, Bộ trưởng Nguyễn Hồng Diên chủ trì Hội nghị triển khai Kế hoạch thực hiện các Quy hoạch ngành quốc gia về năng lượng và khoáng sản.
PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

Thực hiện chỉ đạo của Bộ Công Thương, Tập đoàn EVN và Tổng công ty Điện lực miền Bắc, PC Hoà Bình đang nỗ lực triển khai nhiều giải pháp cung cấp điện mùa nắng
Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Ngày 25/4/2024, Đoàn kiểm tra của Bộ Công Thương làm việc với Sở Công Thương Vĩnh Phúc về việc chấp hành pháp luật về Sử dụng năng lượng Tiết kiệm và hiệu quả.
Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 25/4/2024, Phó Thủ tướng Chính phủ Trần Hồng Hà cùng đoàn công tác đã kiểm tra tiến độ sản xuất cột thép cho Dự án đường dây 500kV mạch 3.
Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Bộ Công Thương vừa có văn bản gửi Thủ tướng Chính phủ về việc xây dựng Đề án thí điểm phát triển điện gió ngoài khơi.
Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Ngày 24/4, đoàn công tác tỉnh Lào Cai đã tới làm việc với Công ty Cổ phần EREX (Nhật Bản) và trao đổi về việc thực hiện dự án Nhà máy điện sinh khối Bảo Thắng
Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Eo biển Hormuz là điểm mấu chốt trong dòng chảy dầu quốc tế. Nhiều chuyên gia lo ngại căng thẳng Iran - Israel có thể làm gián đoạn nguồn cung dầu mỏ toàn cầu.
Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Trong bối cảnh nhu cầu sử dụng điện tăng cao, nhằm đảm bảo cấp điện, an ninh năng lượng chương trình điều chỉnh phụ tải điện là giải pháp quan trọng, cấp bách.
Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.
Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Việc nhập khẩu khí tự nhiên hóa lỏng (LNG) của Nga vẫn là nguồn đảm bảo an ninh năng lượng cho Liên minh châu Âu (EU).
Xem thêm
Mobile VerionPhiên bản di động
