Dự án Trạm biến áp 220kV Vũ Thư và đấu nối do Tổng công ty Truyền tải điện quốc gia (EVNNPT) làm chủ đầu tư, Ban Quản lý dự án các công trình điện miền Bắc (NPMB) quản lý điều hành dự án, Công ty Truyền tải điện 1 (PTC1) tiếp nhận vận hành.
Trạm biến áp 220kV Vũ Thư và đường dây đấu nối đều nằm trên địa bàn các xã thuộc huyện Vũ Thư, tỉnh Thái Bình. Dự án có tổng mức đầu tư gần 400 tỷ đồng với quy mô xây dựng mới trạm biến áp 220/110/22kV. Xây dựng mới đường dây 220kV 4 mạch đấu nối dài khoảng 1,9 km. Dự án được khởi công cuối năm 2023.
![]() |

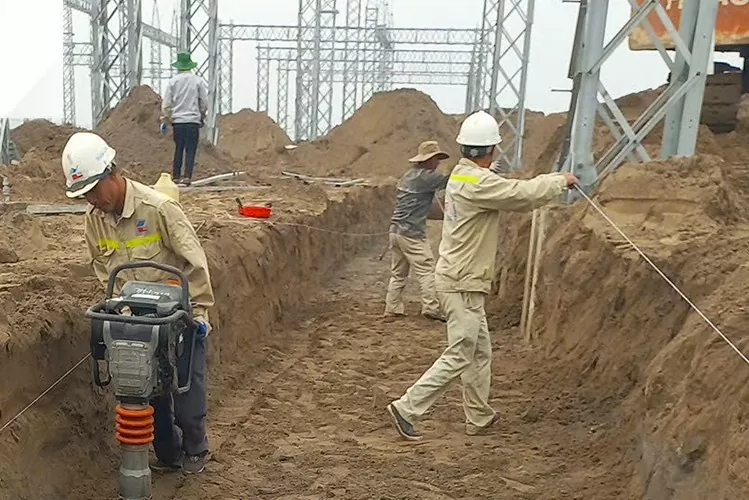

Công nhân đang thi công Trạm biến áp 220kV Vũ Thư |
Dự án sau khi hoàn thành có nhiệm vụ tiếp nhận điện năng 220kV từ nguồn lưới điện quốc gia và từ Nhà máy nhiệt điện Thái Bình để cung cấp điện 110kV cho khu vực phía Nam của tỉnh Thái Bình gồm huyện Vũ Thư, thành phố Thái Bình và khu vực lân cận, đáp ứng nhu cầu điện năng ngày càng phát triển của tỉnh Thái Bình và khu vực.
Đồng thời giúp nâng cao độ tin cậy cung cấp điện của tỉnh Thái Bình, chống quá tải cho lưới điện 110kV, đồng thời giảm tổn thất công suất và điện năng trên lưới điện 110kV của khu vực; nâng cao năng lực truyền tải và giảm tổn thất cho lưới điện khu vực.
Theo báo cáo của NPMB, đến nay phần xây dựng bao gồm: Nhà điều khiển, nhà nghỉ ca, nhà thường trực, tường rào, PCCC, móng trụ đỡ thiết bị… đã cơ bản hoàn thành. Mương cáp đạt khoảng 60% khối lượng, dự kiến hoàn thành trong tháng 2/2025; tiếp địa đang thi công đạt 10% khối lượng. Phần đường dây 220kV đấu nối đã thành dựng cột 7/7 vị trí cột và đang tổ chức hoàn thiện kéo dây.
Máy biến áp 220kV - 250MV đã chuyển thân máy đến công trường ngày 25/12/2025, hiện đang triển khai lắp đặt trụ thiết bị/thiết bị nhất thứ. NPMB đang triển đưa ra mục tiêu lắp đặt tủ bảng nhị thứ, tủ thông tin từ ngày 3/3/2025; kéo rải đấu nối cáp nhị thứ từ ngày 5/3/2025.
![]() |
Tổng giám đốc EVNNPT Phạm Lê Phú họp với các đơn vị tại công trường |
Phát biểu tại buổi kiểm tra công trường ngày 5/2, Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận và đánh giá cao những nỗ lực của NPMB và các nhà thầu tham gia dự án đã rất nỗ lực để hoàn thành khối lượng lớn công việc đề ra.
Theo ông Phú, mặc dù khối lượng công việc còn lại không nhiều nhưng đòi hỏi kỹ thuật cao đó là công tác lắp đặt máy biến áp và thí nghiệm hiệu chỉnh. Vì vậy, các đơn vị cần tập trung cao độ, huy động tối đa nguồn lực đặt quyết tâm hoàn thành dự án trước ngày 30/4/2025 để thiết thực chào mừng 50 năm Giải phóng miền Nam thống nhất đất nước, thiết thực chào mừng thành công Đại hội Đảng bộ EVNNPT lần thứ IV và chào mừng Đại hội Đảng bộ tỉnh Thái Bình nhiệm kỳ 2025-2030.
