Hoàn thành nâng công suất TBA 220kV Sơn Hà |
Việc đóng điện thành công máy biến áp AT1 – 600MVA Dự án Nâng công suất Trạm biến áp 500kV Quảng Ninh đã đặt dấu ấn cho công tác hoàn thành toàn bộ dự án nâng công suất Trạm biến áp 500kV Quảng Ninh.
Đây là dự án năng lượng cấp đặc biệt, nhóm B với tổng mức đầu tư gần 280 tỷ đồng do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban Quản lý Dự án các công trình điện miền Bắc quản lý điều hành dự án, Công ty CP Tư vấn xây dựng Điện 4 thiết kế, Công ty Truyền tải điện 1 tiếp nhận vận hành.

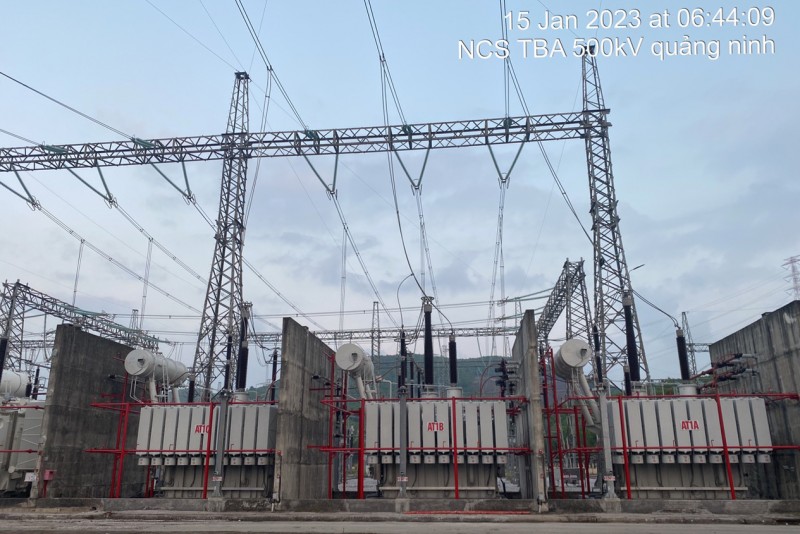

Công tác đóng điện thành công MBA AT1-600MVA đã đánh dấu việc hoàn thành dự án nâng công suất TBA 500kV Quảng Ninh |
Dự án được triển khai trong khuôn viên TBA 500kV Quảng Ninh hiện hữu thuộc xã Thống Nhất, thành phố Hạ Long, tỉnh Quảng Ninh.
Dự án nâng công suất TBA 500 kV Quảng Ninh có quy mô chính gồm: thay thế 2 máy biến áp 500kV- 600MVA; thay thế dao cách ly, biến dòng điện hiện hữu của 9 ngăn lộ 220kV; tháo dỡ, di chuyển thiết bị 35kV sang đấu nối phía 22kV để cấp điện cho máy biến áp tự dùng; tháo dỡ, thu hồi 1 máy biến áp tự dùng 35/0,4 kV; bổ sung 1 máy biến áp 22/0,4 kV đấu nối phía 22 kV; bổ sung biến điện áp phía 35kV của máy biến áp AT1.
Ban QLDA các công trình điện điện miền Bắc cùng các đơn vị liên quan họp nghiệm thu dự án |
Dự án cũng trang bị hệ thống giám sát dầu online cho 2 máy kháng điện 500kV hiện hữu; trang bị bổ sung hệ thống camera giám sát phục vụ công tác quản lý, vận hành trạm. Hệ thống điều khiển, bảo vệ đo lường sẽ bổ sung khai báo cấu hình cho các máy biến áp 500kV và thiết bị lắp mới và hoàn thiện mạch điều khiển và bảo vệ cho phù hợp với quy mô dự án.
Việc hoàn thành nâng công suất Trạm biến áp 500kV Quảng Ninh giúp tăng cường đảm bảo điện cho tỉnh Quảng Ninh và khu vực; đảm bảo truyền tải công suất các nhà máy điện khu vực Đông Bắc theo yêu cầu vận hành hệ thống điện; chống quá tải cho TBA 500 kV Quảng Ninh, đáp ứng nhu cầu phát triển kinh tế, xã hội cho tỉnh Quảng Ninh và khu vực lân cận.
