Đoàn kiểm tra Bộ Công Thương làm việc tại Hà Tĩnh về an toàn thực phẩmPV Power Ha Tinh – một thập kỷ vì dòng điện quốc gia |
Theo báo cáo của ngành điện, hiện Hà Tĩnh được cấp nguồn từ trạm biến áp (TBA) T500kV Hà Tĩnh có công suất 375 MVA và TBA 220kV Hưng Đông với công suất 500 MVA. Ngoài ra, lưới điện còn được nhận nguồn từ 7 nhà máy điện đấu nối lưới điện 110kV và lưới điện phân phối với tổng công suất 155,9 MW.
Trong giai đoạn 2021 – 2023, công suất tăng trưởng trung bình của Hà Tĩnh đạt 9,21%. Sản lượng điện thương phẩm trung bình đạt khoảng 9,5%/năm. Dự báo cả giai đoạn 2021 – 2025, nhu cầu công suất tăng trung bình 11,25%/năm, điện thương phẩm đến năm 2025 dự kiến đạt khoảng 1.617 triệu kWh, tăng trưởng bình quân trên 8,25%/năm.
Để tăng cường điện cho Hà Tĩnh trong các năm tới, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và ngành điện đã, đang đầu tư nhiều dự án lưới điện trên địa bàn, trong đó có TBA 220kV Vũng Áng.
Mục tiêu dự án nhằm đảm bảo khả năng cung cấp điện cho Khu kinh tế Vũng Áng và lân cận; tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia; hạn chế tổn thất công suất trong lưới truyền tải, tăng hiệu quả sản xuất kinh doanh của Tập đoàn Điện lực Việt Nam (EVN) và EVNNPT.
Dự án Trạm biến áp gồm các hạng mục công trình phục vụ hoạt động của trạm: Nhà điều khiển trung tâm; nhà thường trực bảo vệ; nhà trạm bơm; nhà chứa chất thải; hệ thống đường giao thông nội bộ; thiết bị phân phối 22kV, 110kV, 220kV và máy biến áp được đặt ngoài trời…
Phần đường dây đấu nối sẽ xây dựng đường dây 220kV, 02 mạch, có chiều dài khoảng 13,4 km từ ngăn xuất tuyến tại sân phân phối 220kV Nhà máy Nhiệt điện Vũng Áng I đến thanh cái 220kV tại TBA 220kV Vũng Áng. Xây dựng đường dây 35(22) kV, 01 mạch, dài khoảng 129 m đấu nối với lưới điện địa phương để cấp điện tự dùng cho trạm.

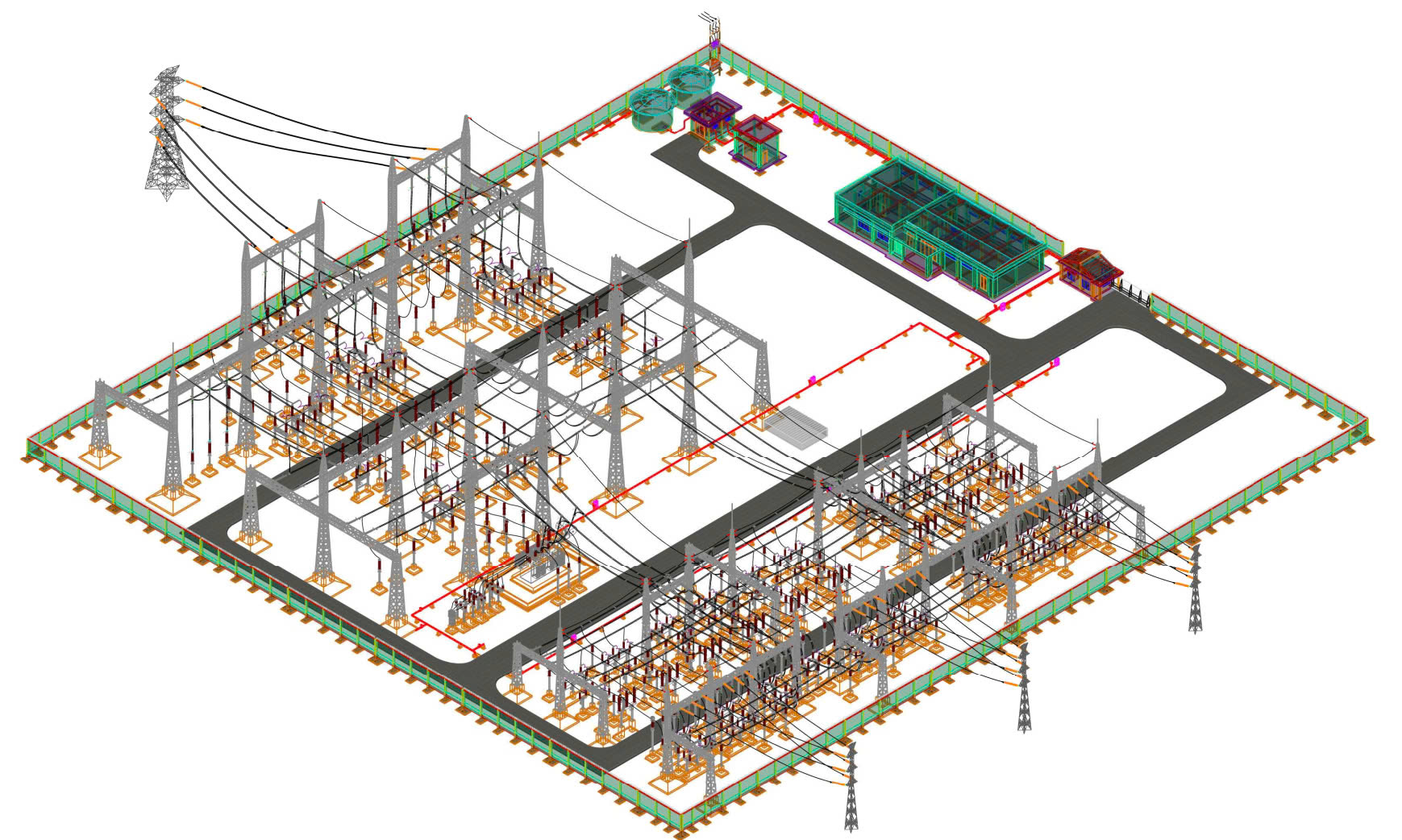

Phối cảnh Trạm biến áp 220kV Vũng Áng |
Trạm biến áp 220 kV Vũng Áng được xây dựng tại địa phận xóm Trại, phường Kỳ Thịnh, thị xã Kỳ Anh, tỉnh Hà Tĩnh. Đường dây 220 kV đấu nối đi qua địa phận xã Kỳ Lợi, phường Kỳ Thịnh và phường Kỳ Trinh của thị xã Kỳ Anh, tỉnh Hà Tĩnh.
Theo kế hoạch dự kiến, toàn bộ công trình sẽ hoàn thiện việc thi công và đóng điện trong năm 2025.
Theo quyết định của Ban Quản lý khu kinh tế tỉnh Hà Tĩnh, nhà đầu tư được giao đầu tư triển khai dự án là EVNNPT.
EVNNPT có trách nhiệm thực hiện dự án theo đúng mục tiêu, quy mô đầu tư, tiến độ và các nội dung khác quy định tại Quyết định chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư và các nội dung trong Hồ sơ đề xuất dự án; chịu trách nhiệm về vốn; thực hiện đầy đủ các quy định và thủ tục của pháp luật về quy hoạch, xây dựng, đất đai, môi trường, quốc phòng – an ninh, phòng chống cháy nổ và các quy định, thủ tục liên quan khác theo quy định của pháp luật Việt Nam...
Ban Quản lý Khu kinh tế tỉnh Hà Tĩnh cũng giao các ban chuyên môn theo chức năng, nhiệm vụ được giao, thường xuyên theo dõi, đôn đốc, hướng dẫn, hỗ trợ Nhà đầu tư thực hiện dự án kịp thời, đảm bảo chất lượng, tiến độ và các nội dung khác có liên quan; đồng thời thực hiện chức năng quản lý nhà nước đối với dự án theo quy định của pháp luật.
