Gỡ vướng giải phóng mặt bằng dự án Nhiệt điện Quảng Trạch

Dự án cơ sở hạ tầng Trung tâm Điện lực Quảng Trạch, huyện Quảng Trạch, tỉnh Quảng Bình hiện nay còn vướng mắc ở một số khâu trong công tác giải phóng mặt bằng.
Quảng Bình: Độc đáo lễ hội đập trống của người Ma Coong Quảng Bình: 1.185 tân binh lên đường bảo vệ Tổ quốc Quảng Bình: Có 13 cơ quan chuyên môn sau khi sắp xếp

Vướng mặt bằng ở một số hạng mục

Theo Ban Quản lý dự án Điện 2 (EVNPMB2) đối với công tác giải phóng mặt bằng dự án Nhà máy Nhiệt điện (NMNĐ) Quảng Trạch I đến thời điểm hiện tại, công tác bồi thường, giải phóng mặt bằng đã hoàn thành và bàn giao cho nhà thầu thi công các hạng mục: NMNĐ Quảng Trạch I, cảng nhập than, sân phân phối, đường ống cấp thoát nước làm mát, băng tải than, đường ra cảng than, hệ thống bơm nước hồi, các khu phụ trợ, kênh thoát nước hoàn trả, đường ống cấp nước ngọt.

Cụ thể, tại hạng mục bãi xỉ (gói thầu số 14), công tác công tác bồi thường, giải phóng mặt bằng bắt đầu triển khai từ năm 2011, tổng diện tích khu vực thi công bãi xỉ là 44 ha, đến nay đã bàn giao mặt bằng được 42,35 ha. Tuy nhiên, đến thời điểm hiện tại còn 1,65 ha chưa bàn giao mặt bằng do vướng mắc về xác định giá đất và phương án bồi thường của một số hộ dân.

Đại diện Ban Quản lý dự án Điện 2 cho biết, tiến độ tổng thể dự án đến nay đạt 82,8%, các bên đang đẩy nhanh tiến độ để hòa lưới tổ máy 1 vào tháng 8/2025, phát điện thương mại các tổ máy vào năm 2026.

Trong đó, hạng mục tuyến ống nước ngọt hiện đã hoàn thành bàn giao mặt bằng tuyến đạt 17.669m /17.669m. Dự kiến hoàn thành đưa vào sử dụng từ 15/3. Hạng mục Khu nhà trực vận hành dự kiến hoàn thành toàn bộ công trình vào quý I/2026. Hạng mục kho than dự kiến hoàn thành hạng mục vào tháng 8/2025.

Đối với hạng mục Bãi thải xỉ đã triển khai thi công từ tháng 8/2024, tuy nhiên do vướng mắc về mặt bằng nên tiến độ thực hiện đã bị chậm khoảng 03 tháng, hiện nay EVNPMB2 đang đôn đốc nhà thầu đẩy nhanh tiến độ triển khai, dự kiến đủ điều kiện để thực hiện thải xỉ thử nghiệm trong tháng 8/2025, hoàn thành hạng mục vào tháng 10/2025. Hạng mục Kênh nhận nước làm mát đã triển khai thi công từ tháng 8/2024, hiện nay EVNPMB2 đang quyết liệt đôn đốc nhà thầu huy động tối đa nhân lực thiết bị để đảm bảo hoàn thành phần kênh nhận đảm bảo đủ điều kiện cấp nước phục vụ chạy thử vào tháng 13/4/2025, hoàn thành hạng mục vào tháng 10/2025.

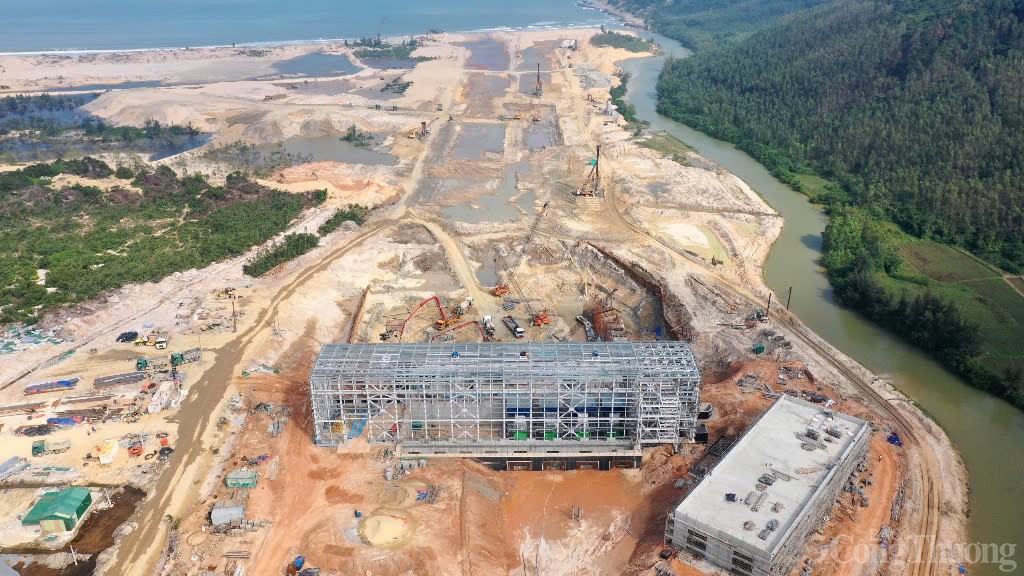

Dự án Trung tâm Điện lực Quảng Trạch
Dự án Nhà máy Nhiệt điện Quảng Trạch I đang được thi công

Ngoài ra, đối với dự án Dự án nhà máy nhiệt điện LNG Quảng Trạch II là dự án được điều chỉnh chủ trương đầu tư. Ban quản lý KKT đã chấp thuận điều chỉnh chủ trương đầu tư tại Quyết định số 1155/QĐ-KKT ngày 04/9/2024. Dự án đã bắt đầu triển khai thực hiện công tác BTGPMB từ tháng 9 năm 2022, đến nay còn 05 hộ chưa nhận tiền hỗ trợ hoa màu.Các hạng mục phục vụ thi công (điện thi công, kênh thoát nước hoàn trả, san nền nhà máy, cổng hàng rào nhà máy) cơ bản hoàn thành.

Hiện nay, dự án đang triển khai công tác lập dự án đầu tư theo quyết định điều chỉnh. Theo dự kiến sẽ phát điện thương mại đợt 1 vào quý IV năm 2028 và hoàn thành dự ấn vào năm 2030.

Bên cạnh đó, đối với công tác bố trí tái định cư, ngày 10/11/2024, EVNPMB2 đã có Văn bản số 10700/EVNPMB2- KTAT thống nhất chủ trương về quy mô, tổng mức đầu tư giai đoạn 4 và xây dựng Bến neo đậu tàu thuyền phục vụ ngư dân tại khu tái định cư, để UBND huyện Quảng Trạch triển khai thực hiện theo quy định.

Đẩy nhanh tiến độ giải phóng mặt bằng

Ban Quản lý dự án Điện 2 cho biết, việc chậm bàn giao mặt bằng thi công các hạng mục phụ trợ đã nêu ở trên làm ảnh hưởng đến tiến chung độ dự án và khó có thể hoàn thành mốc tiến độ hòa lưới phát điện tổ máy số 1 dự án Quảng Trạch I vào ngày 02/9/2025 theo chỉ đạo của Thủ tướng Chính phủ tại Chỉ thị số 01/CT-TTg ngày 03/01/2025.

Để thúc đẩy tiến độ dự án và giảm thiểu thiệt hại về kinh tế cho chủ đầu tư do bị nhà thầu phạt về chậm bàn giao mặt bằng, Ban Quản lý dự án Điện 2 đã đề nghị UBND tỉnh Quảng Bình chỉ đạo các sở, ban ngành, UBND huyện Quảng Trạch, khẩn trương đẩy nhanh thực hiện công tác xác định giá đất cụ thể, lập và công khai phương án bồi thường; vận động người dân nhận tiền trước và bàn giao mặt bằng đối với Bãi thải xỉ. Ban QLDA Điện 2 sẽ chỉ đạo nhà thầu tập trung nhân lực, thiết bị thi công tháng 8/2025.

Đồng thời, đề nghị UBND huyện Quảng Trạch, Hội đồng GPMB huyện Quảng Trạch có giải pháp để rút ngắn thời gian hoàn thiện phương án bồi thường để trình phê duyệt phương án đối với Khu vực chòm 1,2,3, NMNĐ LNG Quảng Trạch II, bàn giao mặt bằng trong tháng 2/2025 để phục vụ đưa cát lên bờ và triển khai xây dựng Nhà máy Nhiệt điện Quảng Trạch II.

Đối với công tác bố trí tái định cư, Ban Quản lý dự án Điện 2 đề nghị UBND huyện Quảng Trạch/Ban QLDA ODA Quảng Trạch triển khai đầu tư xây dựng giai đoạn 4. Chỉ đạo Ban QLDA ODA hoàn thành xây dựng các Khu tái định cư; Hội đồng GPMB huyện Quảng Trạch bố trí các hộ đủ điều kiện đã được duyệt vào khu tái định cư để bàn giao mặt bằng cho các nhà thầu thi công. Dự án nhà máy nhiệt điện LNG Quảng Trạch II, Ban Quản lý Dự án Điện 2 mong muốn tiếp tục nhận được sự quan tâm chỉ đạo các sở ban ngành để hỗ trợ, tạo điều kiện thuận lợi trong quá trình thực hiện.

Tại buổi kiểm tra công tác bồi thường, giải phóng mặt bằng tại Dự án Trung tâm Điện lực Quảng Trạch vừa qua, ông Trần Phong- Chủ tịch UBND tỉnh Quảng Bình cho biết: “Dự án Trung tâm Điện lực Quảng Trạch có ý nghĩa đặc biệt quan trọng trong việc bảo đảm an ninh năng lượng Quốc gia và sự phát triển kinh tế - xã hội của tỉnh. Do đó, các sở, ngành, địa phương liên quan cần phối hợp chặt chẽ với chủ đầu tư để kịp thời tháo gỡ khó khăn, vướng mắc, đẩy nhanh tiến độ bồi thường, giải phóng mặt bằng”.

Đối với những vướng mắc còn tồn tại, Chủ tịch UBND tỉnh Quảng Bình yêu cầu huyện Quảng Trạch khẩn trương rà soát kỹ tính pháp lý của 19 thửa đất do UBND xã Quảng Đông quản lý mà các hộ dân tự ý sản xuất để có phương án xử lý dứt điểm; đồng thời tiếp tục đẩy mạnh công tác tuyên truyền, vận động tạo sự đồng thuận, thống nhất trong nhân dân nhằm bàn giao mặt bằng cho dự án, trường hợp cần thiết thì thực hiện phương án cưỡng chế, bảo vệ thi công; kiên quyết xử lý nghiêm đối tượng chống đối, cản trở thi công, làm ảnh hưởng đến tiến độ của dự án.

Ông Trần Phong cũng yêu cầu chính quyền xã Quảng Đông phối hợp với Ban Quản lý dự án Điện 2 sớm hoàn thành các hạng mục cơ sở vật chất ở Đình làng Vịnh Sơn mới tại khu tái định cư để người dân có nơi sinh hoạt tín ngưỡng. Ban Quản lý dự án Điện 2 khẩn trương chỉ đạo đơn vị thi công hoàn thành hạng mục đường ống nước ngọt phục vụ Dự án Trung tâm Điện lực Quảng Trạch.

Dự án NMNĐ Quảng Trạch II được Thủ tướng Chính phủ quyết định chủ trương đầu tư tại Quyết định số 215/QĐ-TTg ngày 18/02/2021, sử dụng nhiên liệu than. Dự án có công suất 1.200MW, với tổng vốn đầu tư 48.156 tỷ đồng; áp dụng công nghệ nhiệt điện ngưng hơi sử dụng lò hơi đốt than phun với thông số hơi trên siêu tới hạn.

Thành Long
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tỉnh Quảng Bình

Có thể bạn quan tâm

Tin mới nhất

Hoàn thành sửa chữa đường dây 500kV Thăng Long – Quảng Ninh

Hoàn thành sửa chữa đường dây 500kV Thăng Long – Quảng Ninh

Sau bão Yagi, Truyền tải điện Đông Bắc 1 khẩn trương sửa chữa đường dây 500kV Thăng Long – Quảng Ninh, đảm bảo vận hành an toàn trước cao điểm mùa khô 2025.
PC Bắc Giang đảm bảo điện ổn định dịp lễ 30/4 -1/5

PC Bắc Giang đảm bảo điện ổn định dịp lễ 30/4 -1/5

Công ty Điện lực Bắc Giang triển khai đồng bộ các giải pháp kỹ thuật, tăng cường nhân lực, đảm bảo cấp điện an toàn, liên tục dịp lễ 30/4–1/5 phục vụ nhân dân.
NSMO: Nhanh chóng xử lý sự cố trạm biến áp phía Nam, cấp điện trở lại bình thường

NSMO: Nhanh chóng xử lý sự cố trạm biến áp phía Nam, cấp điện trở lại bình thường

NSMO đã nhanh chóng xử lý sự cố, khôi phục trở lại trạng thái vận hành bình thường và cấp điện lại cho các phụ tải của hệ thống điện Quốc gia
Quyết tâm không để thiếu điện cao điểm mùa khô và cả năm 2025

Quyết tâm không để thiếu điện cao điểm mùa khô và cả năm 2025

Đây là chỉ đạo của Thủ tướng Phạm Minh Chính tại Công điện số 49 về việc triển khai quyết liệt, đồng bộ, hiệu quả các giải pháp bảo đảm cung ứng điện.
Trung Quốc củng cố vị thế cường quốc điện sạch toàn cầu

Trung Quốc củng cố vị thế cường quốc điện sạch toàn cầu

Tổng sản lượng điện sạch tại Trung Quốc trong quý I/2025 đạt hơn 951 terawatt giờ, mức cao nhất trong lịch sử cho quý đầu năm, tăng 19% so với cùng kỳ năm 2024.

Tin cùng chuyên mục

Đại hội Đảng bộ Công ty TNHH MTV Môi trường - TKV

Đại hội Đảng bộ Công ty TNHH MTV Môi trường - TKV

Đại hội Đảng bộ Công ty Môi trường - TKV nhiệm kỳ 2025-2030 thành công, đề ra mục tiêu đổi mới, phát huy sức mạnh tập thể, đáp ứng yêu cầu phát triển ngành Than
NSMO: Diễn tập xử lý sự cố OpenOTS đảm bảo cấp điện dịp lễ 30/4 - 1/5

NSMO: Diễn tập xử lý sự cố OpenOTS đảm bảo cấp điện dịp lễ 30/4 - 1/5

Để đảm bảo cấp điện an toàn cho dịp lễ 30/4-1/5, NSMO đã tổ chức công tác diễn tập xử lý sự cố trên hệ thống mô phỏng OpenOTS tại Đà Nẵng.
Chuẩn bị ban hành thông tư mới về giá bán lẻ điện bình quân

Chuẩn bị ban hành thông tư mới về giá bán lẻ điện bình quân

Bộ Công Thương đang xây dựng Thông tư hướng dẫn tính giá bán lẻ điện bình quân, bảo đảm minh bạch, kế thừa quy định cũ và cập nhật thực tiễn điều hành mới.
Phát động cuộc thi viết tiết kiệm điện lần 3 năm 2025

Phát động cuộc thi viết tiết kiệm điện lần 3 năm 2025

Với chủ đề “An toàn - tiết kiệm, kinh nghiệm sẻ chia”, cuộc thi viết tiết kiệm điện năm 2025 kỳ vọng khơi dậy ý thức cộng đồng trong sử dụng điện bền vững.
Thổ Nhĩ Kỳ mở rộng thăm dò năng lượng tại Biển Đen

Thổ Nhĩ Kỳ mở rộng thăm dò năng lượng tại Biển Đen

Thổ Nhĩ Kỳ hiện nhập khẩu hơn 90% nhu cầu năng lượng. Chính phủ nước này đang nỗ lực cắt giảm hóa đơn nhập khẩu và tăng cường an ninh nguồn cung năng lượng.
Ma-rốc chuẩn bị mời thầu dự án nhà ga LNG

Ma-rốc chuẩn bị mời thầu dự án nhà ga LNG

Ma-rốc dự định trong vài ngày tới sẽ công bố mời thầu phát triển nhà ga khí tự nhiên hóa lỏng (LNG) gần thành phố Nador, thuộc khu vực Địa Trung Hải phía Đông.
Chụp CT cho lò hơi: Công nghệ TempVision giúp tiết kiệm hàng chục tỷ đồng cho nhà máy nhiệt điện

Chụp CT cho lò hơi: Công nghệ TempVision giúp tiết kiệm hàng chục tỷ đồng cho nhà máy nhiệt điện

Công nghệ TempVision đột phá giám sát ngọn lửa buồng đốt, giúp tăng hiệu suất lò hơi và tiết kiệm nhiên liệu tại nhà máy nhiệt điện Việt Nam, Indonesia.
Bộ Công Thương nêu 7 giải pháp đảm bảo cung cấp điện

Bộ Công Thương nêu 7 giải pháp đảm bảo cung cấp điện

Ông Nguyễn Thế Hữu - Phó Cục trưởng Cục Điện lực, Bộ Công Thương đã nêu 7 giải pháp để đảm bảo cung cấp điện năm 2025 cũng như giai đoạn 2026 - 2030.
Đóng điện 6 công trình điện 110kV chào mừng 50 năm thành lập EVNSPC

Đóng điện 6 công trình điện 110kV chào mừng 50 năm thành lập EVNSPC

6 công trình điện 110kV tại Kiên Giang, Bình Thuận, Tây Ninh, Bình Dương, Sóc Trăng, Cà Mau được EVNSPC đưa vào vận hành dịp kỷ niệm 50 năm ngày thành lập.
Nhiều giải pháp thúc đẩy tiết kiệm điện mùa nắng nóng

Nhiều giải pháp thúc đẩy tiết kiệm điện mùa nắng nóng

Các chuyên gia, nhà quản lý đã đưa ra nhiều biện pháp để người dân, doanh nghiệp khu vực phía Nam có thể thích ứng, tiết kiệm điện hiệu quả trong mùa nắng nóng.
Đến 2035, Việt Nam sẽ có hơn 10.600 MW thuỷ điện tích năng

Đến 2035, Việt Nam sẽ có hơn 10.600 MW thuỷ điện tích năng

Trong giai đoạn từ nay đến 2030, Việt Nam sẽ có 3.600 MW từ thuỷ điện tích năng và giai đoạn 2031 - 2035 sẽ có thêm khoảng hơn 7.000 MW từ nguồn pin nước này.
Lưới điện thông minh: Xu thế hay bắt buộc?

Lưới điện thông minh: Xu thế hay bắt buộc?

Sự phát triển của lưới điện thông minh và tích hợp năng lượng tái tạo không chỉ là xu thế công nghệ mà còn là một lựa chọn chiến lược cho tương lai năng lượng.
Chi tiết các dự án điện khí LNG và sử dụng khí trong nước đến 2035

Chi tiết các dự án điện khí LNG và sử dụng khí trong nước đến 2035

Theo Quy hoạch điện VIII điều chỉnh vừa được Thủ tướng Chính phủ phê duyệt, tổng công suất nguồn điện sử dụng khí dự kiến đạt khoảng hơn 51.000 MW vào năm 2035.
Vương quốc Anh đẩy mạnh phát triển năng lượng gió

Vương quốc Anh đẩy mạnh phát triển năng lượng gió

Vương quốc Anh là một trong những quốc gia sản xuất điện gió trên bờ và ngoài khơi lớn nhất thế giới, với nhiều dự án được triển khai trong ba thập kỷ qua.
Khẩn trương triển khai thực hiện Điều chỉnh Quy hoạch điện VIII

Khẩn trương triển khai thực hiện Điều chỉnh Quy hoạch điện VIII

Ngày 18/4, Bộ Công Thương đã có văn bản hỏa tốc đề nghị các địa phương, doanh nghiệp liên quan xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII.
Thẩm tra sơ bộ Luật Sử dụng năng lượng tiết kiệm và hiệu quả (sửa đổi)

Thẩm tra sơ bộ Luật Sử dụng năng lượng tiết kiệm và hiệu quả (sửa đổi)

Sáng 19/4, Thường trực Ủy ban KHCN&MT đã thẩm tra Dự án Luật sửa đổi bổ sung một số điều của Luật Sử dụng năng lượng tiết kiệm và hiệu quả (dự án).
Quy hoạch điện VIII điều chỉnh: Hướng đi chiến lược cho phát triển năng lượng

Quy hoạch điện VIII điều chỉnh: Hướng đi chiến lược cho phát triển năng lượng

Với tầm nhìn dài hạn, Quy hoạch điện VIII điều chỉnh mở ra hướng đi chiến lược, định hình hệ sinh thái năng lượng tái tạo và công nghệ cao tại Việt Nam.
Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài 3 - Quyết tâm về đích đúng hạn

Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài 3 - Quyết tâm về đích đúng hạn

Dù vẫn còn những khó khăn nhưng chủ đầu tư và các nhà thầu khẳng định sẽ quyết tâm đưa Dự án đường dây 500 kV Lào Cai - Vĩnh Yên về đích đúng hạn.
PC Đắk Lắk: Đảm bảo cung cấp điện ổn định mùa khô năm 2025

PC Đắk Lắk: Đảm bảo cung cấp điện ổn định mùa khô năm 2025

Công ty Điện lực Đắk Lắk đẩy mạnh việc cung ứng điện ổn định nhằm đảm bảo cho sản xuất nông nghiệp, kinh doanh, sinh hoạt của người dân trong mùa khô năm 2025.
Bộ Công Thương đốc thúc xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII

Bộ Công Thương đốc thúc xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII

Ngày 18/4, Bộ Công Thương đã có văn bản hỏa tốc đề nghị các địa phương, doanh nghiệp liên quan xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII.
Mobile VerionPhiên bản di động
