EVNNPT thông tin về sự cố Trạm biến áp 220kV Cai Lậy

Lúc 21h ngày 31/8, tại Trạm biến áp 220kV Cai Lậy (thuộc Công ty Truyền tải điện 4 – Tổng công ty Truyền tải điện Quốc gia) đã xảy ra sự cố máy biến áp AT1, T3.
Nghệ An phê duyệt chủ trương và nhà đầu tư Dự án Trạm biến áp 220kV Nam Cấm Nam Định sẽ có thêm Trạm biến áp 220kV vốn đầu tư gần 730 tỷ đồng

Ngay sau khi sự cố xảy ra, Công ty Truyền tải điện 4 đã tách máy biến áp ra khỏi hệ thống để đảm bảo vận hành an toàn hệ thống truyền tải điện quốc gia. Thông báo cho Cảnh sát Phòng cháy chữa cháy tại thị xã Cai Lậy để phối hợp chữa cháy, khoanh vùng các khu vực đảm bảo an toàn để bàn giao cho đơn vị PCCC địa phương làm việc, đồng thời tiến hành khôi phục các hệ thống không bị ảnh hưởng bởi sự cố.

Tại thời điểm sự cố, sơ bộ thông tin ban đầu đã xảy ra sét đánh vào đầu trụ cáp ngầm 22kV phía ngoài trạm sau đó lan truyền vào Trạm biến áp Cai Lậy gây sự cố MBA 110kV của Trạm biến áp Cai Lậy. Thời điểm này khu vực xảy ra mưa lớn, giông sét.

EVNNPT thông tin về sự cố Trạm biến áp 220kV Cai Lậy

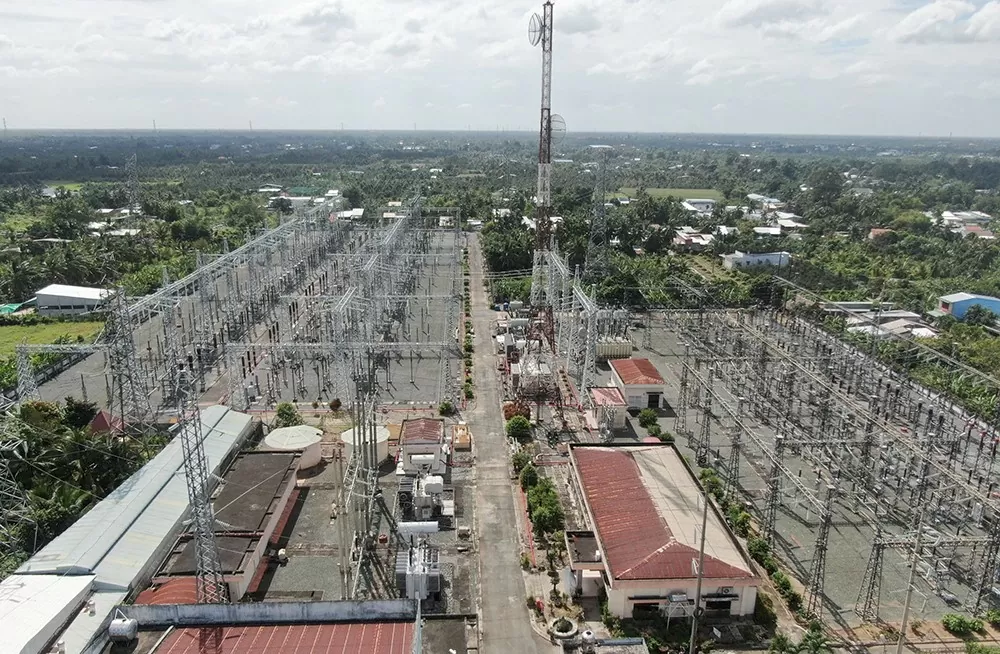

Trạm biến áp 220kV Cai Lậy

Khi biết tin, lực lượng Cảnh sát Phòng cháy chữa cháy Công an tỉnh Tiền Giang, Công an thị xã Cai Lậy phối hợp với Công ty Truyền tải điện 4, Trung tâm Điều độ hệ thống điện miền Nam, Tổng công ty Điện lực miền Nam để xử lý sự cố.

Sự cố không gây thiệt hại về người, Tổng công ty Truyền tải điện quốc gia (EVNNPT) đang phối hợp với Trung tâm Điều độ hệ thống điện miền Nam và Tổng công ty Điện lực miền Nam để khôi phục cấp điện cho khu vực. Đồng thời EVNNPT đã huy động máy biến áp dự phòng để thay thế trong thời gian sớm nhất nhằm đảm bảo an toàn hệ thống điện.

Trạm biến áp 220kV Cai Lậy nằm trên địa bàn thị xã Cai Lậy, tỉnh Tiền Giang, được đưa vào vận hành năm 1997. Trạm có 02 máy biến áp 220kV (AT1 và AT2), tổng công suất 375MVA; 02 máy biến áp 110kV (T3 và T4) tổng công suất 80MVA.

Nguyên Vũ
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Công ty truyền tải điện 4

Có thể bạn quan tâm

Tin mới nhất

Điện Biên: Nỗ lực bảo đảm điện mùa nắng nóng

Điện Biên: Nỗ lực bảo đảm điện mùa nắng nóng

Điện Biên chủ động bảo đảm điện mùa nắng nóng 2025 với nhiều giải pháp: Đầu tư hạ tầng, tiết kiệm điện, điều chỉnh phụ tải, phát triển điện mặt trời.
Google ký thỏa thuận phát triển điện hạt nhân

Google ký thỏa thuận phát triển điện hạt nhân

Google vừa bắt tay Elementl Power phát triển lò phản ứng hạt nhân nhằm đáp ứng nhu cầu điện từ các trung tâm dữ liệu phục vụ trí tuệ nhân tạo.
PC Lào Cai cùng chủ nhà máy thuỷ điện nâng cao chất lượng vận hành lưới điện

PC Lào Cai cùng chủ nhà máy thuỷ điện nâng cao chất lượng vận hành lưới điện

Công ty Điện lực Lào Cai (PC Lào Cai) cùng các chủ đầu tư nhà máy thuỷ điện chung tay đảm bảo an toàn lưới điện, nâng cao độ tin cậy cung cấp điện...
EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

Tháng 4/2025, EVNNPC đảm bảo cung cấp điện an toàn, ổn định cho 27 tỉnh, đặc biệt dịp lễ 30/-1/5; đẩy mạnh đầu tư, chuyển đổi số, sẵn sàng cho mùa cao điểm hè.
Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chiều 9/5/2025, Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức họp báo công bố chính thức điều chỉnh tăng giá điện từ 2.103,1159 đồng/kWh lên 2.204,06 đồng/kWh.

Tin cùng chuyên mục

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

Công ty TNHH MTV Vận hành hệ thống điện và thị trường điện Quốc gia (NSMO) đang đẩy mạnh ứng dụng trí tuệ nhân tạo (AI) vào công tác dự báo và điều độ hệ thống.
Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

EVNNPT đang tập trung nguồn lực đẩy nhanh tiến độ cụm dự án truyền tải giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4
Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Theo chuyên gia, mua cao, bán thấp, gánh quá nhiều mục tiêu cùng cơ chế bù chéo kéo dài là những bất cập lớn nhất của giá điện Việt Nam hiện nay.
Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương vừa ban hành quyết định số 1251/QĐ-BCT ngày 6/5/2025 phê duyệt khung giá phát điện nhà máy điện chất thải năm 2025
Khung giá cho thuỷ điện tích năng năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Bộ Công Thương vừa ban hành Quyết định 1198/QĐ-BCT phê duyệt khung giá phát điện cho loại hình nhà máy thuỷ điện tích năng năm 2025
Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực mở rộng xã hội hóa, cụ thể hóa vai trò tư nhân trong đầu tư, vận hành, phát triển nguồn điện theo hướng minh bạch, hiện đại, cạnh tranh.
Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Quy hoạch điện VIII điều chỉnh được ban hành với nhiều nội dung mới, để thực hiện thành công quy hoạch này, cần chú ý những điểm gì?
Lào Cai: Khách hàng đồng hành cùng chương trình DR

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Để đảm bảo cung ứng điện an toàn nắng nóng, Công ty Điện lực Lào Cai đã triển khai nhiều giải pháp, trọng tâm là thực hiện chương trình điều chỉnh phụ tải...
Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Lãnh đạo Tổng công ty Truyền tải điện Quốc gia (EVNNPT) yêu cầu các đơn vị tập trung nguồn lực, đảm bảo truyền tải điện an toàn liên tục cho phát triển kinh tế.
Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Mỗi giây vận hành hệ thống là một phút cam kết để dòng điện quốc gia không gián đoạn trong giờ phút thiêng liêng của đại lễ thống nhất non sông, đất nước.
Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Từ 3h sáng 30/4, tất cả công nhân điện lực đã vào các vị trí chốt trực đảm bảo cấp điện cho lễ diễu binh, diễu hành, các khu vực quan trọng của TP. Hồ Chí Minh.
Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Gần 23h đêm 29/4, những kỹ sư vận hành hệ thống điện miền Nam thuộc Trung tâm Điều độ hệ thống điện miền Nam vẫn đang thức cùng dòng điện.
EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC chính thức hoàn thành 50 công trình điện 110kV, chào mừng 50 năm ngày Giải phóng miền Nam và 50 năm thành lập, phát triển Tổng công ty.
Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Tại Lễ công bố Điều chỉnh Quy hoạch điện VIII, Bộ trưởng Nguyễn Hồng Diên đã có nhiều chỉ đạo quan trọng nhằm triển khai Quyết định của Thủ tướng hiệu quả.
Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Sự cố mất điện bất ngờ ngày 28/4 khiến nhiều hoạt động ở Tây Ban Nha và Bồ Đào Nha và một phần của châu Âu rơi vào cảnh tê liệt.
Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

Với nhiều kết quả đạt được, bên cạnh công tác Đảng, Đảng bộ EVNNPT sẽ quyết tâm xây dựng vận hành lưới điện truyền tải vững mạnh trong nhiệm kỳ mới 2025-2030.
EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

Chào mừng Đại hội Đảng bộ và 50 năm kỷ niệm ngày thống nhất đất nước, EVNNPT đã hoàn thành đóng điện nhiều công trình truyền tải điện.
Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Ngày 28/4/2025, Bộ Công Thương tổ chức Hội nghị công bố Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn tới năm 2050 điều chỉnh.
Toàn văn Quy hoạch điện VIII điều chỉnh

Toàn văn Quy hoạch điện VIII điều chỉnh

Báo Công Thương trân trọng giới thiệu toàn văn Quyết định 768/QĐ-TTg ngày 15/4/2025 của Thủ tướng Chính phủ phê duyệt Điều chỉnh Quy hoạch điện VIII.
Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

Trong không khí tưng bừng kỷ niệm 50 năm ngày thống nhất đất nước, EVN và các nhà thầu cũng đang thi đua trên công trường đường dây 500kV Lào Cai - Vĩnh Yên.
Mobile VerionPhiên bản di động
