Đường dây 500 kV Sông Hậu - Đức Hòa trên đường về đích

PV

PV

Nhằm thúc đẩy nhanh tiến độ thi công đường dây (ĐD) 500 kV Sông Hậu - Đức Hòa, mới đây, Chủ tịch HĐTV Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Đặng Phan Tường đã tới kiểm tra hiện trường, đánh giá tiến độ và chỉ đạo các đơn vị quản lý thi công tập trung phấn đấu đưa công trình hoàn thành vào cuối năm 2019.
duong day 500 kv song hau duc hoa tren duong ve dich

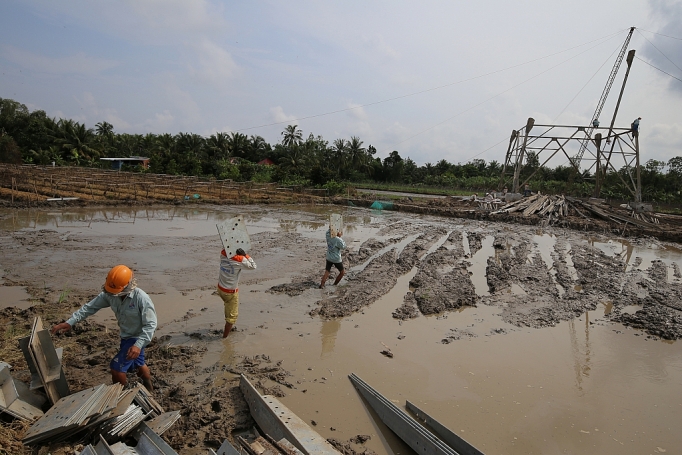

Đơn vị thi công đang nỗ lực hoàn thành lắp đặt trụ cột

Đường dây 500 kV Sông Hậu - Đức Hòa do EVNNPT làm chủ đầu tư, được xây dựng nhằm mục đích truyền tải công suất của các nhà máy điện (NMĐ) Sông Hậu 1 và Sông Hậu 2 từ khu vực miền Tây Nam bộ về trung tâm phụ tải Thành phố Hồ Chí Minh và các tỉnh lân cận. Hiện nay, giai đoạn 1 của dự án đang được Ban Quản lý dự án các công trình điện miền Nam (SPMB) và các đơn vị liên quan khẩn trương tăng tốc để hoàn thành trong tháng 12/2019, theo đúng tinh thần chỉ đạo của EVNNPT.

Kiểm tra tại vị trí cột 05, 06, ông Đặng Phan Tường cho biết: đây là 2 cột điện cao nhất ở Việt Nam từ trước tới nay. Cột có chiều cao 175 m, 2 cột cách nhau 1.378 m. Dự án đang được các đơn vị gấp rút triển khai thi công để có thể đóng điện giai đoạn 1 dự án trong tháng 12/2019.

Do việc thi công lắp dựng cột cũng như kéo dây tại 02 vị trí này rất khó khăn, phức tạp, cần nhiều thời gian nên việc hoàn thành khoảng néo có 02 cột này ảnh hưởng rất lớn đến tiến độ chung của cả dự án. EVNNPT đã chỉ đạo SPMB (đơn vị quản lý dự án) và Công ty Truyền tải điện 4 (đơn vị tư vấn giám sát, sẽ tiếp nhận đường dây để quản lý vận hành) tập trung phối hợp và hỗ trợ Công ty CP Xây lắp điện 1 (PCC1) thi công đúng tiến độ và đảm bảo chất lượng cho 2 vị trí này, cũng như toàn bộ dự án.

duong day 500 kv song hau duc hoa tren duong ve dich

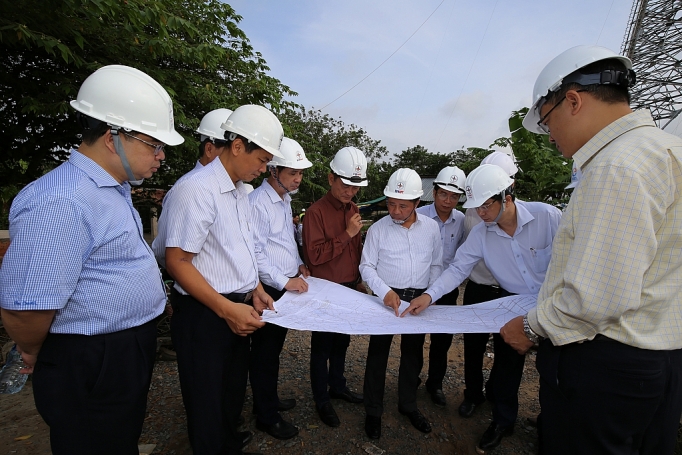

Kiểm tra tiến độ thi công 2 vị trí cột 05, 06 vượt sông Hậu của đường dây 500 kV Sông Hậu - Đức Hòa

Theo ông Võ Hồng Quang - Phó Tổng Giám đốc PCC1: Do vị trí 2 cột gần bờ sông, nên mặt bằng thi công rất chật hẹp, khó khăn cho việc tập kết vật liệu, ảnh hưởng lớn đến quá trình thi công, mỗi vị trí có hơn 1.000m3 bê tông nên mất gần 4 tháng mới đổ xong móng cột. Để vận chuyển cột (trọng lượng khoảng 800 tấn/cột) đến vị trí, PCC1 đã phải thuê xà lan loại lớn để vận chuyển và sử dụng 2 xe cẩu, 01 xe 450 tấn và 01 xe 50 tấn để phục vụ thi công. Tuy nhiên, xe cẩu 45 tấn cũng chỉ hỗ trợ thi công lắp dựng cột đến độ cao 100 m. Phần cột cao hơn, PCC1 phải lắp dựng thủ công. Điều đáng nói là khi thi công trên cao, do ảnh hưởng của gió nên cột có độ rung lớn, gây rất nhiều khó khăn cho quá trình thi công. Vừa kết hợp phương tiện và sử dụng biện pháp thủ công, mỗi vị trí cột PCC1 phải lắp dựng trong vòng 2 tháng mới hoàn thành.

Khoảng cách giữa 2 cột 05 và 06 vượt sông Hậu là 1.378 m, nhưng cả khoảng néo kéo dây dài gần 2.900m. Trong khi đó sông Hậu là đường vận chuyển quốc tế do Cảng vụ miền Nam quản lý. Đoạn sông này thường xuyên có tàu lớn di chuyển, việc thi công kéo dây dẫn, dây chống sét, cáp quang sẽ được PCC1 sử dụng thiết bị bay Navi plycam để rải dây mồi phục vụ kéo dây cho khoảng cột này. “Chúng tôi đang phấn đấu hoàn thành kéo dây khoảng cột này trước ngày 15/12/2019 để bàn giao cho chủ đầu tư chuẩn bị đóng điện giai đoạn 1” - Ông Quang nhấn mạnh.

duong day 500 kv song hau duc hoa tren duong ve dich

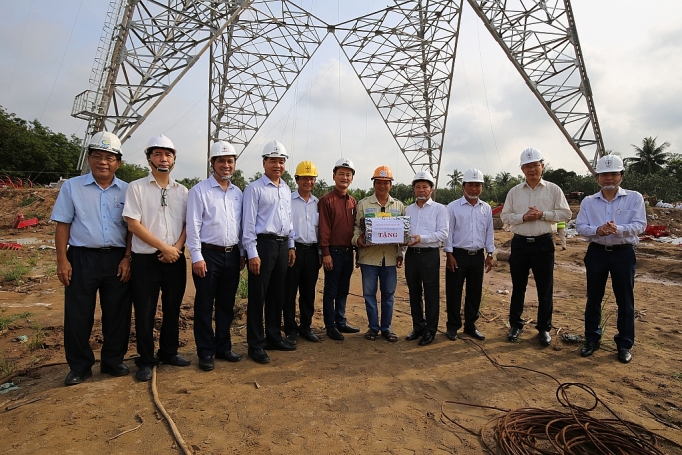

Ông Đặng Phan Tường tặng quà động viên công nhân
Ông Trương Hữu Thành - Giám đốc SPMB cho biết: ĐD 500 kV Sông Hậu - Đức Hòa có chiều dài 133 km, được thiết kế 02 mạch, dây dẫn phân pha 4 dây loại ACSR 600/76, riêng các khoảng vượt sông Hậu và sông Tiền sử dụng dây dẫn tăng cường lực phân pha 4 dây loại AACSR 635/117. Hiện nay, SPMB đang tập trung hoàn thành đóng điện giai đoạn 1 ĐD 500 kV Sông Hậu - Đức Hòa vào giữa tháng 12/2019 để cấp điện phục vụ Nhà máy nhiệt điện Sông Hậu 1 phát điện thử nghiệm. Giai đoạn 1 dài 36,65 km, bao gồm 78 vị trí, đến nay các nhà thầu thi công đã đúc xong 78/78 vị trí móng, dựng xong 64/78 cột và đang tiến hành kéo dây. Với giai đoạn 2 còn 96,35 km, với 190 vị trí cột, SPMB đã bàn giao được 24 vị trí móng, phê duyệt phương án bồi thường cho 164 hộ, đang kiểm đếm áp giá đền bù cho 1.958 hộ dân và dự kiến đóng điện giai đoạn 2 vào cuối năm 2020
PV
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: đường dây 500kV

Tin mới nhất

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.

Tin cùng chuyên mục

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Việc nhập khẩu khí tự nhiên hóa lỏng (LNG) của Nga vẫn là nguồn đảm bảo an ninh năng lượng cho Liên minh châu Âu (EU).
Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Mới đây, Bộ Công Thương đã ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện.
Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Dịp cao điểm hè 2024, Điện lực Tuyên Quang thực hiện nhiều giải pháp nhằm tuyên truyền cho nhân dân, khách hàng trên địa bàn sử dụng điện an toàn, tiết kiệm.
Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Công nghệ động cơ đốt trong được coi là "chìa khóa" quan trọng mở ra cơ hội giúp ổn định nguồn năng lượng tái tạo và tiến gần hơn tới mục tiêu Net Zero.
EVN kiến nghị gì để phát triển điện khí?

EVN kiến nghị gì để phát triển điện khí?

Nhằm đẩy nhanh tiến độ các dự án điện khí cũng như quá trình thương thảo hợp đồng, Tập đoàn Điện lực Việt Nam mới đây đã gửi một số kiến nghị tới Thủ tướng.
Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Tính đến thời điểm này, dự án Nhiệt điện Quảng Trạch 1 đã đạt tiến độ tổng thể khoảng 56,76% khối lượng.
EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI cho biết, đơn vị đã chuẩn bị các phương án đảm bảo điện an toàn, liên tục, ổn định phục vụ các hoạt động văn hoá thể thao và lễ hội trong dịp nghỉ lễ.
Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa đã có giải pháp cấp điện hè 2024, trước mắt sẽ đảm bảo điện an toàn, ổn định phục vụ khách hàng trong thời gian nghỉ Lễ ngày 30/4-1/5
Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Sáng 22/4 tại Hà Nội, Bộ Công Thương phối hợp với Hội Nhà báo Việt Nam tổ chức Lễ phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng TK&HQ 2024.
Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương đã hoàn thành dự thảo Nghị định quy định về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG để lấy ý kiến rộng rãi.
Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Tỉnh Thanh Hóa đang nỗ lực triển khai dự án đường dây 500kV mạch 3 và quyết tâm bàn giao dự án vào ngày 30/6/2024 theo chỉ đạo của Thủ tướng Chính phủ.
Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Sáng nay (20/4), tại huyện Mường Tè, Công ty Điện lực Lai Châu tổ chức diễn tập phòng, chống thiên tai, cứu nạn, xử lý sự cố lưới điện và an toàn lao động...
Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Lễ Phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng tiết kiệm và hiệu quả năm 2024 sẽ diễn ra tại trụ sở Bộ Công Thương (Hà Nội) vào sáng 22/4.
Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Công ty TNHH Thuỷ điện Cam Ly mong muốn Lâm Đồng sớm xem xét, chấp thuận cho nhận chuyển nhượng lại dự án Thuỷ điện Cam Ly để triển khai dự án đúng tiến độ.
Trung Quốc lập kỷ lục toàn cầu về sản xuất và sử dụng năng lượng điện gió

Trung Quốc lập kỷ lục toàn cầu về sản xuất và sử dụng năng lượng điện gió

Theo tổ chức nghiên cứu năng lượng Ember, các trang trại điện gió của Trung Quốc lập kỷ lục toàn cầu khi đã sản xuất hơn 100 terawatt giờ điện trong tháng 3.
Liệu giá dầu thế giới có tiếp tục xô đổ kỷ lục trong những ngày tới?

Liệu giá dầu thế giới có tiếp tục xô đổ kỷ lục trong những ngày tới?

Các chuyên gia dự báo OPEC và chính phủ các nước sẽ cố giữ giá dầu ở quanh mức 90 USD/thùng trong năm nay, nếu căng thẳng Iran - Israel hạ nhiệt.
PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

Trong 2 ngày 18 và 19/4, Điện lực Nga Sơn thuộc PC Thanh Hóa đã cấp điện an toàn, ổn định phục vụ Lễ hội Mai An Tiêm năm 2024.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Luật Điên lực 2004 và 2 lần sửa đổi đã tạo khuôn khổ pháp lý để ngành điện Việt Nam phát triển mạnh mẽ, vươn lên tóp đầu khu vực.
Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Theo Tổng công ty Truyền tải điện quốc gia, đường dây 500kV mạch 3 hoàn thành đúc móng được 663/1.177 vị trí cột, công tác dựng côt tiến hành khẩn trương.
EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN vừa có văn bản chỉ đạo các đơn vị thành viên tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện năm 2024 và các năm tiếp theo.
