“Dù có trèo lên núi mắc điện cũng phải làm”

Đó là khẳng định của ông Thiều Kim Quỳnh – Phó tổng giám đốc Tổng công ty Điện lực Miền Bắc (EVN NPC) khi chia sẻ về quyết tâm cung ứng điện đầy đủ, chất lượng và an toàn cho các khu công nghiệp (KCN) Thái Nguyên. Sự quyết tâm đó đã  làm nên “kỳ tích” khi hầu hết các dự án cấp điện cho các khu công nghiệp đều về đích sớm hơn rất nhiều so với mục tiêu ban đầu.
“Dù có trèo lên núi mắc điện cũng phải làm”
Hầu hết các dự án cấp điện cho các kcn ở Thái Nguyên đều về đích sớm hơn rất nhiều so với mục tiêu ban đầu

Do đang trong giai đoạn phát triển mạnh về công nghiệp, Thái Nguyên có nhu cầu sử dụng điện khá lớn. Trước đây, cả tỉnh chỉ có 1 trạm biến áp (TBA) 220kV Thái Nguyên cấp điện cho phụ tải. Đường dây (ĐZ) 110kV Thái Nguyên- Sóc Sơn phải cấp điện cho rất nhiều TBA 110kV trên địa bàn tỉnh, về lâu dài sẽ không thể đáp ứng được nhu cầu điện cho sử dụng. Do vậy, EVN NPC đã đầu tư xây dựng một số TBA quan trọng nhằm bảo đảm hoạt động của các KCN, nhất là các nhà đầu tư lớn đang có nhu cầu đặt nhà máy sản xuất - kinh doanh tại Thái Nguyên như Samsung, LG…. Đặc biệt, việc cấp điện cho Công ty Samsung Vina và cụm các nhà máy phụ trợ cho công ty này tại các KCN của Thái Nguyên thực sự trở thành thách thức với ngành điện.

Ông Thiều Kim Quỳnh – Phó tổng giám đốc EVN NPC - cho biết, với nhiều dự án đòi hỏi thời gian thi công nhanh, chất lượng thi công tốt, những người xây dựng cơ sở hạ tầng cho các KCN Thái Nguyên nói chung và những người làm điện nói riêng đã làm nên “kỳ tích” khi đáp ứng đầy đủ tất cả những yêu cầu này.

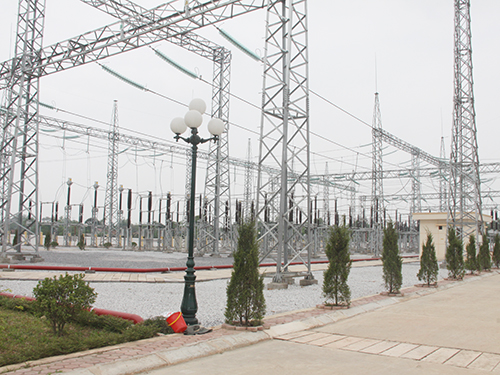

Cụ thể, ngày 3/10/2014, EVN NPC đã đóng điện thành công và hòa lưới quốc gia TBA 220kV Phú Bình và trạm 110kV Yên Bình 2. Hai dự án này đều thuộc danh mục các dự án trọng điểm, có nhiệm vụ cung cấp điện cho KCN Yên Bình, tỉnh Thái Nguyên. Liên tục sau đó, để đáp ứng nhu cầu sử dụng điện không ngừng gia tăng của Samsung và các đơn vị sản xuất phụ tùng đi kèm, EVN NPC đã tiếp tục đưa vào vận hành một loạt các dự án khác như MBA T3 TBA 110kV Yên Bình 2, TBA 110kV Yên Bình 2… Cho đến nay, tổng công suất lắp đặt của các trạm biến áp phục vụ cho riêng nhu cầu sử dụng của Samsung là 315MVA.

Ông Dương Ngọc Long – Chủ tịch UBND tỉnh Thái Nguyên:

Đóng góp vào sự phát triển của Thái Nguyên không thể không nói đến vai trò của EVN NPC với những quyết định kịp thời trong việc đầu tư điện, đặc biệt là cho dự án của Samsung. Với nhu cầu điện càng ngày càng tăng nhanh, EVN NPC vẫn bảo đảm không để xảy ra tình trạng vì thiếu điện mà ảnh hưởng đến sản xuất của doanh nghiệp.

“Chưa một nhà đầu tư nào có thể làm xong TBA 220kV trong một năm rưỡi. Thế nhưng EVN NPC đã hoàn thành xây dựng TBA 220kV chỉ sau 11 tháng. Đến giờ phút này, tất cả các công trình đều bảo đảm cung cấp điện ổn định lâu dài cho nhu cầu sử dụng của nhà đầu tư” – ông Quỳnh chia sẻ.

Đánh giá về các dự án điện của EVN NPC, ông Kim Yong Seok – Giám đốc tổ hợp sản xuất của Sam sung - cho hay: Khi đầu tư vào Việt Nam, điều Samsung lo lắng nhất chính là nguồn điện. Mặc dù kế hoạch cung ứng điện cho Samsung luôn được ưu tiên nhưng chúng tôi vẫn rất lo ngại bởi thời gian thực hiện các dự án này quá ngắn. Tuy nhiên, khi chứng kiến các dự án điện liên tục được đưa vào vận hành, chúng tôi thực sự ngạc nhiên và vui mừng. EVN NPC đã đáp ứng điện đầy đủ, kịp thời và chất lượng cho các dự án của chúng tôi.

Ông Dương Ngọc Long - Chủ tịch UBND tỉnh Thái Nguyên - cho biết thêm, mặc dù nhu cầu sử dụng điện của Samsung tăng rất cao trong thời gian ngắn nhưng ngành điện đã cung cấp đầy đủ và kịp thời. Bên cạnh đó, EVN NPC cũng đáp ứng đủ điện cho sản xuất và dân sinh trên địa bàn toàn tỉnh.

Theo yêu cầu mới của Samsung, hiện nay, EVN NPC đang tiếp tục triển khai các dự án như lắp MBA T3 TBA 110kV Yên Bình 2; xây dựng TBA 110kV Yên Bình 3; xây dựng TBA 110kV Phú Bình; lắp MBA AT2 TBA 220kV Phú Bình; mở rộng ngăn lộ 110kV TBA 220kV Phú Bình và các đường dây đấu nối… Việc Samsung mở rộng sản xuất không chỉ làm gia tăng nhu cầu điện của riêng Samsung mà còn kéo theo sự gia tăng nhu cầu điện của các dịch vụ phụ trợ xung quanh. Có thể nói, nếu nhu cầu điện của Samsung tăng lên 60% thì các dịch vụ phụ trợ xung quanh phát triển lên 40%. Đây là thách thức cho ngành điện.

Hồng Hà - Kiều Nga
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Thái Nguyên

Có thể bạn quan tâm

Tin mới nhất

Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Nhiều khách hàng Thủ đô đã sẵn sàng đồng hành cùng EVNHANOI tham gia thực hiện các chương trình tiết kiệm điện để giảm áp lực cung cấp điện trong mùa nắng nóng.
Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng có ý nghĩa vô cùng quan trọng, giúp duy trì liên tục, ổn định, đảm bảo an ninh năng lượng quốc gia.
Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Theo ông Stuart Linsey, Trưởng đại diện Tập đoàn Copenhagen Offshore Partners, Việt Nam là một trong những thị trường tiềm năng nhất trong ngành điện gió châu Á
Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Ông Phạm Hồng Phương – Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) đã có chia sẻ về những vướng mắc trong quá trình thực hiện các dự án trọng điểm.
Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Phó Cục trưởng Cục Điện lực và Năng lượng tái tạo cho biết, việc triển khai các dự án trọng điểm ngành điện đang được diễn ra hết sức khẩn trương.

Tin cùng chuyên mục

Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Theo TS. Võ Trí Thành, việc đảm bảo tiến độ các dự án trọng điểm ngành năng lượng của Việt Nam đang đối diện với nhiều thách thức. Áp lực lớn nhất là thời gian.
Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Theo Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, việc phê duyệt Quy hoạch ngành quốc gia là bước phát triển quan trọng của ngành năng lượng và khoáng sản.
Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Các Bộ, ngành, địa phương xác định đồng thuận và quyết liệt thực hiện Kế hoạch thực hiện quy hoạch ngành quốc gia về năng lượng và khoáng sản.
Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Sáng 26/4, Bộ trưởng Nguyễn Hồng Diên chủ trì Hội nghị triển khai Kế hoạch thực hiện các Quy hoạch ngành quốc gia về năng lượng và khoáng sản.
PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

Thực hiện chỉ đạo của Bộ Công Thương, Tập đoàn EVN và Tổng công ty Điện lực miền Bắc, PC Hoà Bình đang nỗ lực triển khai nhiều giải pháp cung cấp điện mùa nắng
Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Ngày 25/4/2024, Đoàn kiểm tra của Bộ Công Thương làm việc với Sở Công Thương Vĩnh Phúc về việc chấp hành pháp luật về Sử dụng năng lượng Tiết kiệm và hiệu quả.
Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 25/4/2024, Phó Thủ tướng Chính phủ Trần Hồng Hà cùng đoàn công tác đã kiểm tra tiến độ sản xuất cột thép cho Dự án đường dây 500kV mạch 3.
Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Bộ Công Thương vừa có văn bản gửi Thủ tướng Chính phủ về việc xây dựng Đề án thí điểm phát triển điện gió ngoài khơi.
Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Ngày 24/4, đoàn công tác tỉnh Lào Cai đã tới làm việc với Công ty Cổ phần EREX (Nhật Bản) và trao đổi về việc thực hiện dự án Nhà máy điện sinh khối Bảo Thắng
Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Eo biển Hormuz là điểm mấu chốt trong dòng chảy dầu quốc tế. Nhiều chuyên gia lo ngại căng thẳng Iran - Israel có thể làm gián đoạn nguồn cung dầu mỏ toàn cầu.
Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Trong bối cảnh nhu cầu sử dụng điện tăng cao, nhằm đảm bảo cấp điện, an ninh năng lượng chương trình điều chỉnh phụ tải điện là giải pháp quan trọng, cấp bách.
Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.
Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Việc nhập khẩu khí tự nhiên hóa lỏng (LNG) của Nga vẫn là nguồn đảm bảo an ninh năng lượng cho Liên minh châu Âu (EU).
Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Mới đây, Bộ Công Thương đã ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện.
Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Dịp cao điểm hè 2024, Điện lực Tuyên Quang thực hiện nhiều giải pháp nhằm tuyên truyền cho nhân dân, khách hàng trên địa bàn sử dụng điện an toàn, tiết kiệm.
Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Công nghệ động cơ đốt trong được coi là "chìa khóa" quan trọng mở ra cơ hội giúp ổn định nguồn năng lượng tái tạo và tiến gần hơn tới mục tiêu Net Zero.
Xem thêm
Mobile VerionPhiên bản di động
