Dự án Nhà máy nhiệt điện Nghi Sơn 1: Tiến độ, chất lượng phải song hành!

“Đến nay, mặc dù một số hạng mục của dự án Nhà máy nhiệt điện Nghi Sơn 1 chậm tiến độ so với dự kiến, song chủ đầu tư - EVN và các nhà thầu thi công vẫn cam kết phấn đấu đưa vào vận hành thương mại tổ máy số 1 vào qúy IV năm 2013 và tổ máy số 2 vào qúy II năm 2014” – ông Nguyễn Xô Viết, Trưởng ban quản lý dự án Nhiệt điện 2– báo cáo với Thứ trưởng Bộ Công Thương Hoàng Quốc Vượng tại công trường.
Thứ trưởng Hoàng Quốc Vượng và đoàn công tác Bộ Công Thương làm việc tại công trình

Thứ trưởng Hoàng Quốc Vượng và đoàn công tác Bộ Công Thương làm việc tại công trình

CôngThương - Tầm vóc một công trình trọng điểm quốc gia

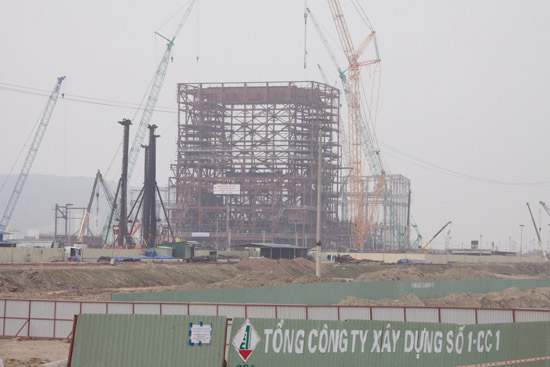

Theo tỉnh lộ 513 nối Quốc lộ 1A vào công trường nhà máy nhiệt điện Nghi Sơn 1, từ xa đã thấy lò hơi số 1 của nhà máy hiện lên bề thế, những giàn cẩu khổng lồ mang những khối cấu kiện thép lừng lững xoay giữa nền trời, như khẳng định tầm vóc của một công trình trọng điểm quốc gia. Làm việc trong tiếng máy ì ầm là hơn 1.000 cán bộ, công nhân và hàng trăm xe máy, thiết bị của các nhà thầu đang nỗ lực bám đuổi tiến độ thi công.

Báo cáo với Thứ trưởng Bộ Công Thương Hoàng Quốc Vượng và đoàn công tác của Bộ ngay tại công trường, ông Nguyễn Xô Viết - Trưởng Ban Quản lý (BQL) Dự án Nhiệt điện 2 – cho biết, Dự án Nhà máy Nhiệt điện Nghi Sơn 1 do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, được xây dựng trên diện tích 350 ha thuộc Khu Kinh tế Nghi Sơn, nằm trong địa bàn xã Hải Hà và Hải Thượng thuộc huyện Tĩnh Gia- Thanh Hóa.

Tầm vóc một công trình trọng điểm quốc gia

Dự án có tổng vốn đầu tư hơn 22.000 tỷ đồng, trong đó sử dụng 85% vốn vay ODA của Chính phủ Nhật Bản. Nhà máy gồm 2 tổ máy, công suất thiết kế 600 MW, khi hoàn thành sẽ cung cấp khoảng 3,6 tỷ kWh sản lượng điện mỗi năm. Nhà máy sử dụng nhiên liệu than, công nghệ nhiệt điện ngưng hơi truyền thống và công nghệ đốt hiện đại phù hợp với than Antraxit của Việt Nam. Theo kế hoạch, Nhà máy Nhiệt điện Nghi Sơn 1 sẽ hoàn thành và đưa vào vận hành thương mại tổ máy số 1 vào quý IV năm 2013 và đến quý II năm 2014 sẽ đưa tổ máy số 2 vào hoạt động.

“Dự án này có ý nghĩa quan trọng bởi không chỉ bảo đảm cung cấp điện an toàn và kinh tế phục vụ hoạt động sản xuất công nghiệp tại Khu Kinh tế Nghi Sơn mà còn góp phần thúc đẩy phát triển kinh tế - xã hội của tỉnh Thanh Hóa nói riêng và cả khu vực Bắc Trung bộ nói chung” – ông Viết nhấn mạnh.

Tiến độ phải đi đôi với chất lượng

Để đáp ứng được yêu cầu về tiến độ và chất lượng công trình, ông Nguyễn Xô Viết cho hay, sau khi hoàn thành công tác đền bù, giải phóng mặt bằng, BQL Dự án Nhiệt điện 2, trực tiếp là BQL Dự án Nhiệt điện Nghi Sơn đã tăng cường chỉ đạo các nhà thầu chính, thầu phụ huy động tối đa nhân lực, thiết bị phương tiện làm thêm giờ cả ngày lễ. Chính vì thế tiến độ chung của nhà máy đang được thực hiện tốt, chất lượng bảo đảm.

Theo đó, đến thời điểm hiện nay, công tác giải phóng mặt bằng cho cả Trung tâm Điện lực Nghi Sơn đã hoàn thành đạt 100%. Công tác đóng cọc móng đã hoàn thành 4.830/5.995 trụ cọc, bằng khoảng 81% kế hoạch. Móng bê tông của khu vực máy phát  số 1, nhà điều hành trung tâm, khu vực lò hơi, bunker… cũng đã hoàn thành 32,5% tổng khối lượng.

Đặc biệt, công tác thiết kế đạt trên 90%, cơ bản đáp ứng được yêu cầu đề ra. Bên cạnh đó, việc chế tạo, mua sắm các thiết bị, như: tua-bin máy phát, lò hơi, đuôi lò, hệ thống vận chuyển than... cũng đang được thực hiện theo đúng tiến độ.

Trên cơ sở tiến độ thi công thực tế, Ban QLDA đã xây dựng kế hoạch với một số mốc tiến độ chính của gói thầu. Ví như, tổ máy số 1, ngày 22/2 sẽ lắp đặt bình ngưng và nâng bao hơi; ngày 7/9 lắp đặt hệ thống nén nước lò hơi; đốt lò tổ máy vào ngày 02/2/2013; hòa lưới lần đầu vào ngày 29/3/2013 và cấp Chứng nhận kiểm định (PAC) vào tháng 10/2013.

Cùng với đó, Ban QLDA cũng sẽ tiến hành các công việc chính trong kế hoạch xây dựng tổ máy số 2 với mục tiêu cấp PAC vào cuối tháng 2/2014.

Để đạt được những mục tiêu này, ngoài nỗ lực trong công tác thiết kế thi công, công tác vệ sinh, an toàn lao động cũng hết sức quan trọng. Chính vì vậy, BQL dự án đã thành lập hội đồng kiểm tra, giám sát 24/24h công tác vệ sinh, an toàn lao động và bố trí tại các điểm tập trung phòng, chống cháy đầy đủ phương tiện cứu hỏa, cứu thương để đảm bảo an toàn tuyệt đối cho người và phương tiện thi công.

Thứ trưởng Hoàng Quốc Vượng đánh giá cao nỗ lực của chủ đầu tư và các đơn vị liên quan tại dự án Nhà máy nhiệt điện Nghi Sơn 1. Tuy nhiên, theo Thứ trưởng, việc đảm bảo tiến độ xây dựng phải đi đôi với đảm bảo chất lượng công trình. Thứ trưởng nhấn mạnh: “Đây là một dự án trọng điểm quốc gia, nên việc đảm bảo chất lượng của dự án không đơn giản dừng lại ở trách nhiệm của các bên tham gia ký hợp đồng mà nó đặc biệt quan trọng đối với việc đảm bảo nguồn cung điện cho giai đoạn 2013-2015 trong khi một số dự án khác có khả năng chậm tiến độ”.

Thứ trưởng yêu cầu trong thời gian tới, chủ đầu tư và các nhà thầu tiếp tục huy động tối đa nguồn nhân, vật lực tập trung cho công tác thi công xây dựng. Bên cạnh đó, Thứ trưởng cũng mong muốn các cấp chính quyền địa phương tích cực, chủ động phối hợp với chủ đầu tư và các đơn vị thi công tháo gỡ khó khăn, vướng mắc để đảm bảo tiến độ và chất lượng của công trình quan trọng này.

Hoàng Châu

baocongthuong.com.vn
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Tin mới nhất

Điểm mới trong Dự thảo Nghị định về cơ chế giá bán lẻ điện bình quân

Điểm mới trong Dự thảo Nghị định về cơ chế giá bán lẻ điện bình quân

Bộ Công Thương vừa hoàn thành Dự thảo Nghị định quy định cơ chế, thời gian điều chỉnh, căn cứ lập và điều chỉnh giá bán lẻ điện bình quân với nhiều điểm mới.
Thanh Hóa khởi công dự án thủy điện 420 tỷ đồng

Thanh Hóa khởi công dự án thủy điện 420 tỷ đồng

Công ty CP Mường Lát đã khởi công xây dựng Dự án thủy lợi kết hợp thủy điện Tén Tằn có tổng mức đầu tư 420 tỷ đồng tại huyện Mường Lát, tỉnh Thanh Hóa.
VCCI góp ý dự thảo Nghị định quy định chi tiết Luật Điện lực

VCCI góp ý dự thảo Nghị định quy định chi tiết Luật Điện lực

VCCI vừa có văn bản góp ý Dự thảo Nghị định quy định chi tiết một số điều của Luật Điện lực về phát triển điện năng lượng tái tạo, điện năng lượng mới.
Chỉ thị của Bộ Công Thương về đẩy mạnh tiêu thụ nhiên liệu sinh học tại Việt Nam

Chỉ thị của Bộ Công Thương về đẩy mạnh tiêu thụ nhiên liệu sinh học tại Việt Nam

Chỉ thị số 16/CT-BCT ngày 26/12/2024 về đẩy mạnh thực hiện các giải pháp thúc đẩy tiêu thụ nhiên liệu sinh học tại Việt Nam vừa được Bộ Công Thương ban hành.
Thúc đẩy tiết kiệm năng lượng cho người dân thành phố Đà Nẵng

Thúc đẩy tiết kiệm năng lượng cho người dân thành phố Đà Nẵng

Dự án tiết kiệm năng lượng đã mang đến những kết quả tích cực sau 5 năm triển khai cho người dân trên địa bàn thành phố Đà Nẵng.

Tin cùng chuyên mục

Bình Thuận hướng đến mục tiêu trung tâm năng lượng quốc gia như thế nào?

Bình Thuận hướng đến mục tiêu trung tâm năng lượng quốc gia như thế nào?

Bình Thuận đã đề ra các giải pháp và tập trung tổ chức triển khai thực hiện quyết liệt, đồng bộ để khai thác tốt tiềm năng năng lượng tại địa phương.
Vượt khủng hoảng lớn nhất lịch sử, Petrovietnam tăng trưởng ngoạn mục

Vượt khủng hoảng lớn nhất lịch sử, Petrovietnam tăng trưởng ngoạn mục

Đứng trước khủng hoảng lớn nhất lịch sử của tập đoàn, song từ 2020 đến nay, Tập đoàn Dầu khí Việt Nam (Petrovietnam) đã có bước phục hồi và tăng trưởng vượt bậc
Các vụ lừa đảo, mạo danh điện lực tại miền Trung – Tây Nguyên tăng

Các vụ lừa đảo, mạo danh điện lực tại miền Trung – Tây Nguyên tăng

Các vụ việc mạo danh nhân viên điện lực để lừa đảo, hay thông báo giả mạo về việc ngừng cung cấp điện tại miền Trung – Tây Nguyên có xu hướng gia tăng.
Bộ Công Thương: Sẽ thu hồi các khoản giá FIT ưu đãi đối với dự án điện hưởng không đúng quy định

Bộ Công Thương: Sẽ thu hồi các khoản giá FIT ưu đãi đối với dự án điện hưởng không đúng quy định

Theo Bộ Công Thương, đối với các dự án điện hưởng giá FIT ưu đãi không đúng quy định sẽ bị thu hồi các khoản giá này, thông qua bù trừ thanh toán tiền mua điện.
Thi công dự án trạm biến áp 220kV Sầm Sơn và đường dây đấu nối

Thi công dự án trạm biến áp 220kV Sầm Sơn và đường dây đấu nối

Ngày 25/12, tại Thanh Hóa, đơn vị thi công triển khai thi công dự án trạm biến áp 220kV Sầm Sơn và đường dây đấu nối 220kV Thanh Hoá – Sầm Sơn.
Tổng công ty Đông Bắc 30 năm đảm bảo an ninh năng lượng quốc gia

Tổng công ty Đông Bắc 30 năm đảm bảo an ninh năng lượng quốc gia

Sáng 25/12, Tổng công ty Đông Bắc tổ chức Lễ kỷ niệm 30 năm ngày truyền thống (27/12/1994 - 27/12/2024).
Thủ tục hành chính rườm rà gây khó cho doanh nghiệp năng lượng vào thị trường carbon

Thủ tục hành chính rườm rà gây khó cho doanh nghiệp năng lượng vào thị trường carbon

Tham gia vào thị trường carbon không chỉ là nghĩa vụ pháp lý mà còn mở ra cơ hội cho doanh nghiệp năng lượng. Tuy nhiên vẫn còn nhiều khó khăn.
Bà Rịa - Vũng Tàu, Đồng Nai: Ưu tiên đảm bảo cung cấp điện toàn hệ thống dịp lễ, Tết

Bà Rịa - Vũng Tàu, Đồng Nai: Ưu tiên đảm bảo cung cấp điện toàn hệ thống dịp lễ, Tết

Công ty Điện lực Bà Rịa – Vũng Tàu, Đồng Nai đã ban hành văn bản yêu cầu các đơn vị điện lực, xí nghiệp trực thuộc đảm bảo cung cấp điện an toàn dịp lễ, Tết.
Đảm bảo an ninh năng lượng quốc gia: 7 nhóm giải pháp chiến lược từ PGS.TS. Vũ Trọng Lâm

Đảm bảo an ninh năng lượng quốc gia: 7 nhóm giải pháp chiến lược từ PGS.TS. Vũ Trọng Lâm

An ninh năng lượng luôn được xem là huyết mạch của sự phát triển kinh tế-xã hội và nâng cao chất lượng cuộc sống, PGS.TS. Vũ Trọng Lâm đưa ra 7 nhóm giải pháp.
Tập trung nguồn lực cho dự án sửa đổi Luật Sử dụng năng lượng tiết kiệm và hiệu quả

Tập trung nguồn lực cho dự án sửa đổi Luật Sử dụng năng lượng tiết kiệm và hiệu quả

Tại Kỳ họp thứ 9, diễn ra vào tháng 6/2025, dự kiến Bộ Công Thương sẽ trình Quốc hội cho ý kiến dự thảo Luật Sử dụng năng lượng tiết kiệm và hiệu quả (sửa đổi).
Nga mong muốn trở thành quốc gia dẫn đầu trong xây dựng nhà máy điện hạt nhân

Nga mong muốn trở thành quốc gia dẫn đầu trong xây dựng nhà máy điện hạt nhân

Theo đặc phái viên của Điện Kremlin, Liên bang Nga đang mong muốn trở thành quốc gia đi đầu trong xây dựng nhà máy điện hạt nhân và đang tham gia vào 10 dự án.
Mô hình kho LNG trung tâm: Giải pháp chống lãng phí đầu tư cơ sở hạ tầng năng lượng quốc gia

Mô hình kho LNG trung tâm: Giải pháp chống lãng phí đầu tư cơ sở hạ tầng năng lượng quốc gia

Mô hình kho LNG trung tâm được coi là giải pháp tối ưu hóa hạ tầng kho chứa, cảng biển; tăng hiệu quả, chống lãng phí đầu tư cơ sở hạ tầng năng lượng quốc gia.
Hiện thực hóa 4 quy hoạch ngành quốc gia: Khơi thông nguồn lực phát triển đất nước

Hiện thực hóa 4 quy hoạch ngành quốc gia: Khơi thông nguồn lực phát triển đất nước

Việc đẩy nhanh tiến độ thực hiện và hiện thực hóa hiệu quả 4 quy hoạch ngành quốc gia sẽ góp phần chống lãng phí, khơi thông nguồn lực phát triển đất nước.
Đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống

Đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống

Ngày 21/12/2024, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã tổ chức đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống.
EVNNPT đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2

EVNNPT đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2

Theo EVNNPT, việc hoàn thành đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2 sẽ tăng cường cấp điện cho tỉnh Kiên Giang, đảo ngọc Phú Quốc.
Bộ Công Thương lấy ý kiến về Dự thảo Nghị định về giấy phép hoạt động điện lực theo Luật Điện lực

Bộ Công Thương lấy ý kiến về Dự thảo Nghị định về giấy phép hoạt động điện lực theo Luật Điện lực

Bộ Công Thương lấy ý kiến về Tờ trình, Dự thảo Nghị định quy định chi tiết một số điều của Luật Điện lực về giấy phép hoạt động điện lực.
EVNNPT đóng điện Trạm biến áp 220kV Nam Cấm

EVNNPT đóng điện Trạm biến áp 220kV Nam Cấm

Ngày 21/12, EVNNPT đã đóng điện Trạm biến áp 220kV Nam Cấm (Nghệ An), thiết thực chào mừng 70 năm Ngày truyền thống ngành Điện lực Việt Nam.
70 năm ngành điện Việt Nam và sứ mệnh trong kỷ nguyên vươn mình của dân tộc

70 năm ngành điện Việt Nam và sứ mệnh trong kỷ nguyên vươn mình của dân tộc

Sau 70 năm hình thành và phát triển, ngành điện Việt Nam luôn là một trong những trụ cột an ninh năng lượng, góp phần phát triển kinh tế - xã hội của đất nước.
Chung tay tìm giải pháp đẩy nhanh các dự án điện khí LNG

Chung tay tìm giải pháp đẩy nhanh các dự án điện khí LNG

Ngày 20/12, tại Hà Nội, Tạp chí Luật sư Việt Nam đã tổ chức Toạ đàm với chủ đề tháo gỡ điểm nghẽn pháp lý để phát triển các dự án điện khí LNG.
Bộ Công Thương rốt ráo chuẩn bị đưa Luật Điện lực vào thực thi

Bộ Công Thương rốt ráo chuẩn bị đưa Luật Điện lực vào thực thi

Thứ trưởng Trương Thanh Hoài nhấn mạnh, Bộ Công Thương đang tích cực xây dựng Nghị định, Thông tư hướng dẫn nhằm sớm triển khai hiệu quả Luật Điện lực.
Xem thêm
Mobile VerionPhiên bản di động
