Kon Tum: Nhà máy nước trăm tỷ xây xong để đó, hàng chục nghìn người dân “khát” nước sạch |
Dự án hồ chứa nước Đăk Pokei được UBND tỉnh Kon Tum phê duyệt vào năm 2018 với tổng vốn thực hiện là hơn 553 tỷ đồng. Dự án được giao cho Ban quản lý dự án đầu tư xây dựng các công trình nông nghiệp và phát triển nông thôn tỉnh Kon Tum làm chủ đầu tư.
Dự án hồ chứa nước Đăk Pokei (tỉnh Kon Tum) khi xây dựng được kỳ vọng sẽ cấp nước tưới cho hơn 2.000 ha đất sản xuất nông nghiệp, phục vụ nước sinh hoạt cho hơn 35.000 nhân khẩu |
Theo kế hoạch, hồ chứa nước Đăk Pokei khi đi vào hoạt động sẽ đảm bảo cung cấp nước tưới ổn định cho 2.000 ha đất sản xuất nông nghiệp của xã Đăk Bla (TP Kon Tum) và xã Đăk Ruồng, Đăk Tờ Re (huyện Kon Rẫy) nằm trong vùng hưởng lợi. Bên cạnh đó, cung cấp nguồn nước sinh hoạt cho hơn 35.000 nhân khẩu.
Cụ thể, giai đoạn 1 (từ 2018 - 2020) tập trung đầu tư các hạng mục để đáp ứng được việc cung cấp nước tưới cho 1.600 ha lúa nước, hoa màu, cây công nghiệp và nước sinh hoạt cho 15.000 nhân khẩu tại khu vực xã Đăk Ruồng, Đăk Tờ Re.
Tổng mức đầu tư giai đoạn này là hơn 434 tỷ đồng. Trong đó, ngân sách Trung ương thuộc chương trình mục tiêu ứng phó biến đổi khí hậu và tăng trưởng xanh là hơn 321 tỷ đồng và hơn 113 tỷ đồng tiền ngân sách địa phương.

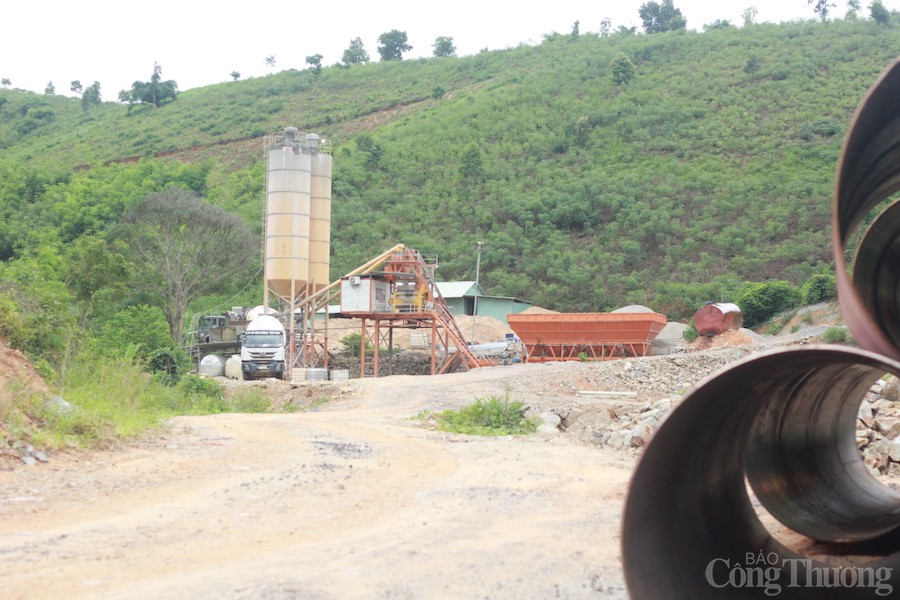

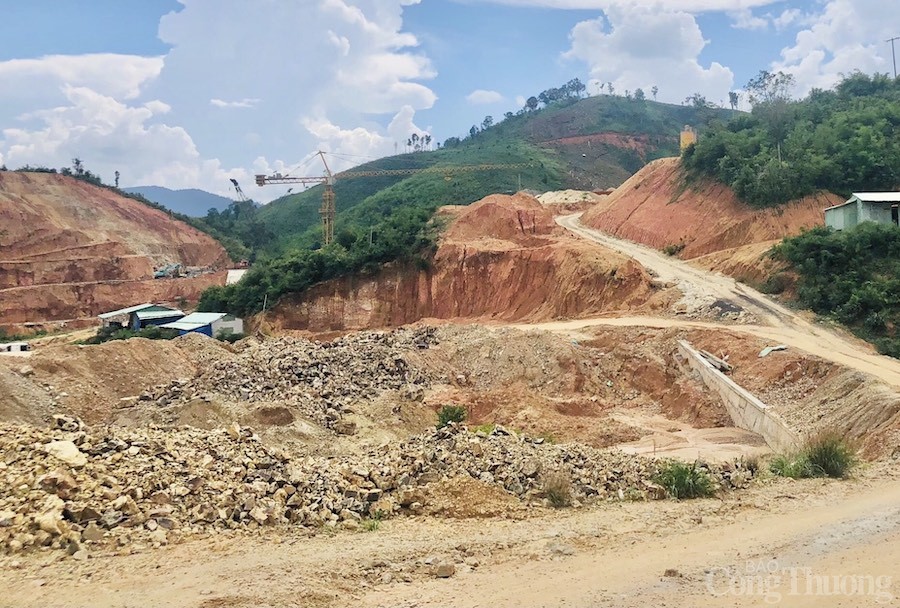

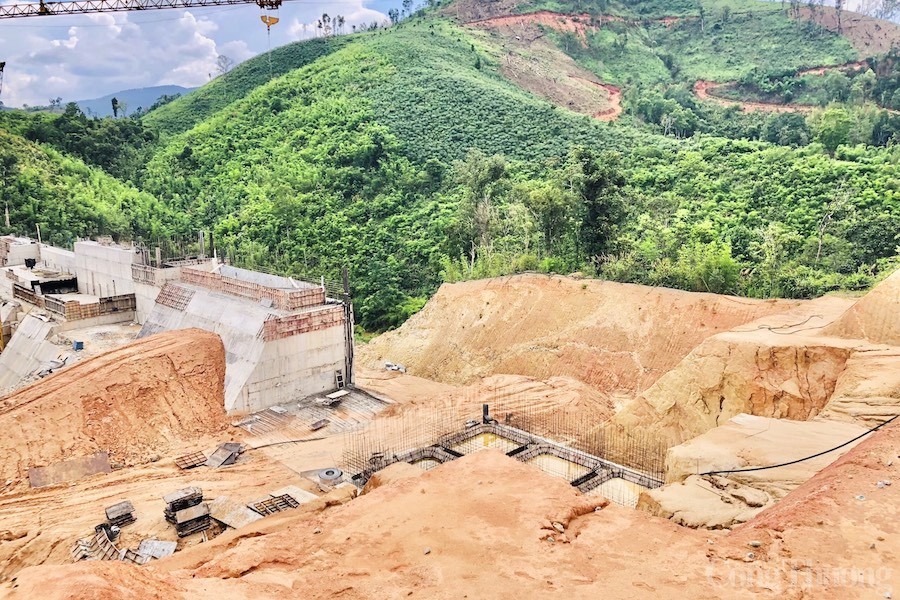

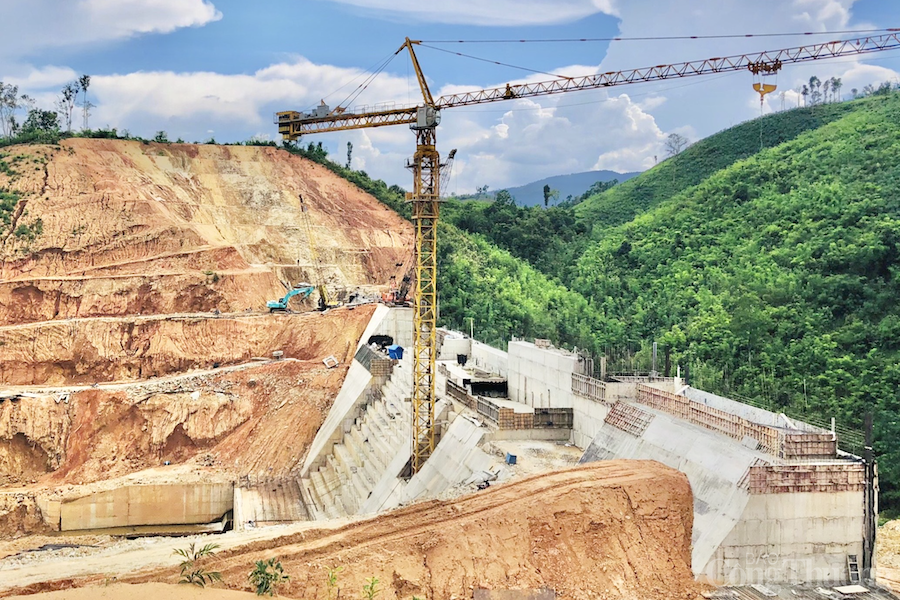

Dự án hồ chứa nước Đăk Pokei dự kiến đi vào hoat động giai đoạn 1 vào năm 2020 nhưng đến nay công trình vẫn còn ngổn ngang |
Còn giai đoạn 2 có tổng mức đầu tư là hơn 118 tỷ đồng được dự kiến triển khai từ sau năm 2020 khi đã cân đối được nguồn nhằm phát huy tối đa hiệu quả của công trình. Giai đoạn sau 2020 tiếp tục đầu tư các hạng mục còn lại để đáp ứng việc cung cấp nước tưới thêm cho 400 ha lúa nước, hoa màu… và nước sinh hoạt cho 20.000 nhân khẩu tại khu vực xã Đăk Bla.

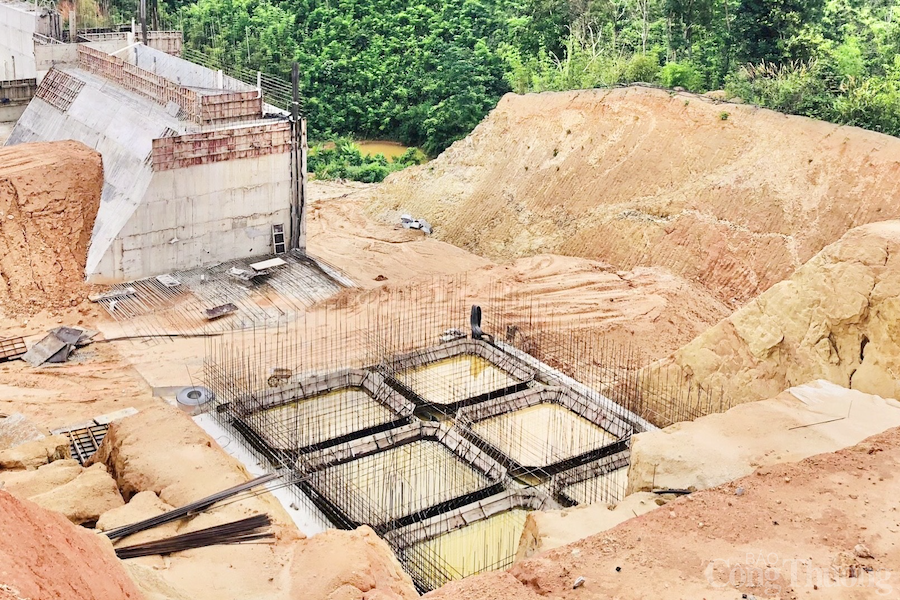

Đến nay công trình mới hoàn thành được một số hạng mục trụ móng |
Tuy nhiên, sau nhiều năm trông chờ, đến nay, người dân vẫn chưa được hưởng lợi từ dự án.
Chị Y Cleoh (SN 1980, thôn 12, xã Đăk Ruồng, huyện Kon Rẫy, Kon Tum) cho hay, người dân nơi đây đã nghe về Dự án hồ chứa nước Đăk Pokei đã lâu. Do đó, bà con luôn ngóng chờ công trình sớm hoàn thành để bà con có nước sạch sử dụng và tưới cho cây trồng. Tuy nhiên, sau nhiều năm chờ đợi, đến nay dự án vẫn chưa mang nước sạch về cho người dân.
“Tôi ở đây nhiều năm rồi, nhưng mỗi đợt khô hạn lại thiếu nước tưới và sử dụng hàng ngày. Để có nước sử dụng gia đình phải đào giếng. Tuy nhiên, nước nhiễm phèn nên chỉ tắm, giặt giũ được chứ không thể ăn uống. Những ngày mưa, gia đình chuẩn bị thùng, xô chậu để hứng nước rồi sử dụng dần”, chị Y Cleoh nói.
Đại diện Chủ đầu tư dự án cho biết đơn vị này đã có kiến nghị để xin điều chỉnh dự án, trong đó, kéo dài đến hết 2025 mới hoàn thành giai đoạn 1 (so với kế hoạch ban đầu là năm 2020) |
Tương tự, chị Y Loan (SN 1992) cho biết, gia đình chị đang sử dụng nước từ dự án nước sạch của huyện Kon Rẫy. Tuy nhiên, có những ngày mưa nước bị đục, vàng nên không thể ăn uống được. Để có nước, gia đình chị phải xin của hàng xóm để sử dụng trong sinh hoạt hàng ngày.
“Chúng tôi mong muốn các cấp chính quyền quan tâm, đẩy nhanh tiến độ thi công. Từ đó bà con sớm có nước để sử dụng và tưới cho cây trồng nhằm phát triển kinh tế”, chị Y Loan bộc bạch.
Ông Đinh Ngọc Hải, Chủ tịch UBND xã Đăk Ruồng (huyện Kon Rẫy), cho biết, những năm trước do khô hạn kéo dài nên nhiều hộ dân thiếu nước sinh hoạt. Ngoài ra, bà con cũng sử dụng nước từ công trình thủy lợi nhỏ để tưới cho cây trồng.
“Bà con nơi đây ngày, đêm trông ngóng dự án nhanh chóng hoàn thành để sớm có nước sinh hoạt, tưới tiêu. Do đó, địa phương mong muốn đơn vị thi công đẩy nhanh tiến độ để người dân sớm được hưởng lợi từ dự án. Từ đó, bà con sẽ mạnh dạn mở rộng diện tích cây trồng để đầu tư phát triển kinh tế”, ông Hải nói.
Theo đại diện chủ đầu tư, nếu được điều chỉnh, hồ chứa nước Đăk Pokei sẽ bắt đầu phục vụ nước tưới tiêu và sinh hoạt cho người dân từ cuối năm 2022 |
Lý giải về nguyên nhân chậm tiến độ dự án, ông Trần Ngọc Tuấn, Giám đốc Ban quản lý dự án đầu tư xây dựng các công trình nông nghiệp và phát triển nông thôn tỉnh Kon Tum, cho biết, Dự án hồ chứa nước Đăk Pokei được phê duyệt đầu tư từ năm 2018. Tuy nhiên, thời điểm đó trên đầu nguồn suối Đăk PôNe có 1 mỏ khoáng sản, nghi ngờ có chất phóng xạ nên Bộ Tài nguyên và Môi trường đã yêu cầu tạm dừng khởi công để khảo sát. Đến tháng 11/2019, kết quả khảo sát cho thấy, lượng chất phóng xạ Uranium nằm trong ngưỡng cho phép, có thể sử dụng nước để sản xuất, sinh hoạt. Do đó đến cuối năm 2019, UBND tỉnh Kon Tum mới phê duyệt thiết kế, kỹ thuật.
Đầu năm 2020, đơn vị mới mời thầu xây lắp, đến tháng 6/2020 mới ký hợp đồng với nhà thầu. Tuy nhiên, vào thời điểm này là cao điểm mùa mưa nên việc thi công gặp nhiều khó khăn. Chính vì vậy, đến cuối năm 2020 dự án mới được triển khai thực hiện. “Tất cả vật tư thiết bị đều phải mua ở các tỉnh khác, nhưng thời điểm này dịch Covid-19 đang bùng phát nên việc thi công bị đình trệ”, ông Tuấn lý giải và thông tin thêm hiện đơn vị đã có kiến nghị xin điều chỉnh chủ trương dự án và đang đợi các cấp chính quyền xem xét. Cụ thể, giai đoạn 1 sẽ kéo dài từ 2018 - 2025, còn giai đoạn 2 sẽ là một dự án khác từ năm 2026 trở đi.
Cũng theo ông Tuấn, nếu được điều chỉnh đơn vị sẽ phấn đấu vào cuối năm 2022 đập sẽ bắt đầu phục vụ cho bà con. Khi đó công trình sẽ đảm bảo cấp nước tưới cho 1.000 đến 1.600 ha đất sản xuất nông nghiệp và phục vụ nước sinh hoạt cho 15.000 người.
