Đóng điện Trạm biến áp 500kV Lào Cai và các đường dây 220kV đấu nối

Sáng 6/10, PTC1 phối hợp với các đơn vị liên quan đóng điện Trạm biến áp 500kV Lào Cai và các đường dây 220kV đấu nối, hoàn thành giai đoạn 1 của dự án.
Gắn biển công trình Trạm biến áp 500kV Lào Cai và các đường dây 220kV đấu nối Công ty Truyền tải điện 1: Đảm bảo vận hành an toàn lưới điện dịp nghỉ lễ Quốc khánh 2/9 Khẩn trương xử lý sự cố sụt lún tại TBA 220kV Lào Cai

Dự án Trạm biến áp 500kV Lào Cai và các đường dây 220kV đấu nối có số vốn đầu tư gần 1.500 tỷ đồng do Ban Quản lý dự án Điện 1 làm chủ đầu tư. Trạm biến áp 500kV Lào Cai nằm trên địa bàn huyện Bảo Thắng, tỉnh Lào Cai, có diện tích là 178.350 m2; các đường dây 220kV đấu nối, đường dây 35kV cấp điện thi công và điện tự dùng từ lưới điện địa phương có diện tích phần móng kè vĩnh viễn là 37.586 m2, diện tích hành lang an toàn là 451.000 m2.

Đóng điện Trạm biến áp 500kV Lào Cai và các đường dây 220kV đấu nối

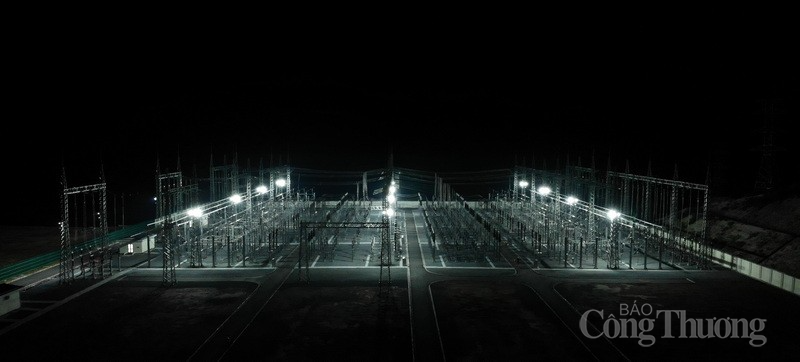

TBA 500 kV Lào Cai là công trình công nghiệp năng lượng cấp đặc biệt. Ảnh: Mạnh Hùng

Được đánh giá là công trình công nghiệp năng lượng cấp đặc biệt. Với quy mô đầu tư và chỉ tiêu kỹ thuật cao, được xây dựng mới trạm 500/220/35 kV, công suất 2 x 900MVA, có dự phòng để lắp máy biến áp thứ 3 khi cần thiết. Cùng với đó, công trình còn xây dựng đường dây trên không 220kV, 4 mạch và 2 mạch, dây dẫn ACSR500/64 từ trạm biến áp 500kV Lào Cai đến điểm đấu nối chuyển tiếp lên đường dây 220kV Bảo Thắng – Yên Bái hiện có, với chiều dài tuyến là 18,16 km.

Công trình đã được Tổng giám đốc Tập đoàn Điện lực Việt Nam phê duyệt thiết kế. Theo đó, Công ty Cổ phần Tư vấn Xây dựng Điện 1 (EVNPECC1) là nhà thầu khảo sát xây dựng và lập thiết kế xây dựng; Công ty Cổ phần Tư vấn xây dựng Điện 4 (EVNPECC4) là nhà thầu thẩm tra thiết kế xây dựng.

Trước đó, ngày 5/10/2023, công trình Trạm biến áp 500kV Lào Cai và các đường dây 220kV đấu nối đã được các bên gồm: Đại diện chủ đầu tư: Ban QLDA Điện 1; Đại diện quản lý, vận hành trạm 500kV Lào Cai và đường dây 220kV đấu nối: Truyền tải điện Tây Bắc - Công ty truyền tải điện 1; Đại diện Tư vấn giám sát Ban QLDA Điện 1 thực hiện nghiệm thu điều kiện đóng điện điểm đấu nối công trình này.

Đóng điện Trạm biến áp 500kV Lào Cai và các đường dây 220kV đấu nối

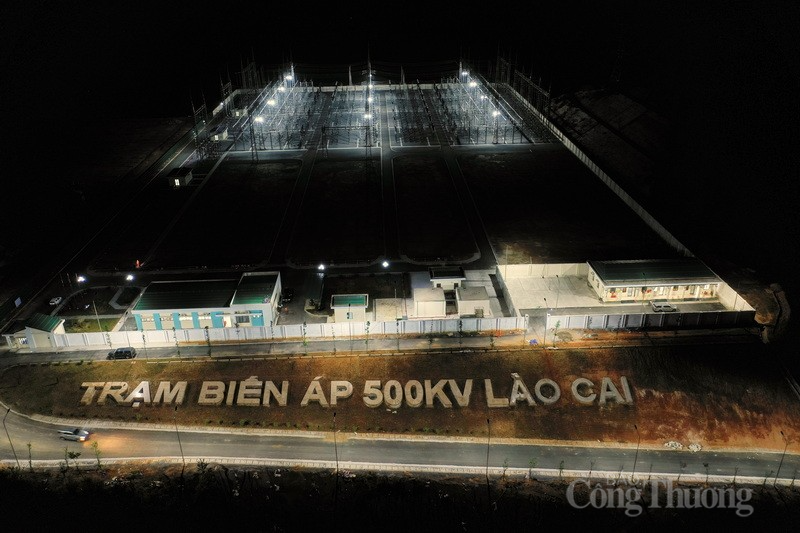

Vào hồi 2h58 phút ngày 6/10/2023 tại Trạm biến áp 500 kV Lào Cai đã chính thức đóng điện. Ảnh: Mạnh Hùng

Qua việc thực hiện nghiệm thu, các bên đã đưa ra kết luận đánh giá, cụ thể: Đủ điều kiện đóng điện điểm đấu nối Công trình Trạm biến áp 500kV Lào Cai và các đường dây 220kV đấu nối, đã kiểm tra so sánh đánh giá yêu cầu kỹ thuật của các thiết bị được nghiệm thu, được lắp đặt trên thực tế đúng với các thiết bị nêu trong thỏa thuận đấu nối và thiết kế được EVN phê duyệt.

Công trình Trạm biến áp 500kV Lào Cai và các đường dây 220kV đấu nối được thi công đúng thiết kế được duyệt, đảm bảo các yêu cầu kỹ thuật, các thiết bị, vật tư đã được thí nghiệm theo các thông số của nhà chế tạo và các tiêu chuẩn hiện hành. Sau khi xem xét và đối chiếu với các quy định về nghiệm thu công trình, Các bên thống nhất kết luận điểm đấu nối của công trình đủ điều kiện đóng điện và vận hành an toàn.

Công trình Trạm biến áp 500kV Lào Cai và các đường dây 220kV đấu nối sau khi đóng điện và đưa vào vận hành sẽ tăng cường liên kết giữa các hệ thống điện khu vực tỉnh Lào Cai với hệ thống điện Quốc gia; giảm tổn thất chung của hệ thống; tăng cường độ tin cậy, ổn định và an toàn theo vận hành hệ thống.

Trong thời gian qua Công đoàn Công ty Truyền tải điện 1 đã phối hợp giám sát, nghiệm thu, tiếp nhận và quản lý vận hành. Đối với công tác giám sát, nghiệm thu có ý nghĩa rất quan trọng trong công tác quản lý vận hành sau khi hoàn thành dự án, ngoài đảm bảo an toàn về con người thiết bị, còn giúp cho công tác vận hành an toàn, liên tục, ổn định trong bất kể điều kiện nào. Đây là một đóa hoa đẹp dâng lên chào mừng thành công của Đại hội Công đoàn Tập đoàn Điện lực Việt Nam lần thứ VI, nhiệm kỳ 2023-2028; 15 năm thành lập Đảng bộ Tổng công ty Truyền tải điện Quốc gia.

Thu Hường
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tập đoàn Điện lực Việt Nam

Có thể bạn quan tâm

Tin mới nhất

Đầu tư gần 660 tỷ đồng phát triển lưới điện trên địa bàn Đắk Lắk

Đầu tư gần 660 tỷ đồng phát triển lưới điện trên địa bàn Đắk Lắk

Đoàn công tác của Tổng công ty Điện lực miền Trung đã có buổi làm việc với lãnh đạo tỉnh Đắk Lắk về đầu tư các dự án lưới điện trên địa bàn tỉnh.
Nhà máy điện khí LNG đầu tiên tại Việt Nam, vốn đầu tư tỷ USD sắp hoạt động

Nhà máy điện khí LNG đầu tiên tại Việt Nam, vốn đầu tư tỷ USD sắp hoạt động

Nhà máy điện Nhơn Trạch 3 và 4 là dự án điện khí LNG đầu tiên tại Việt Nam với tổng mức đầu tư 1,4 tỉ USD đã hoàn thành nhiều hạng mục quan trọng.
EVNNPT đẩy mạnh giải pháp đảm bảo điện mùa khô năm 2024

EVNNPT đẩy mạnh giải pháp đảm bảo điện mùa khô năm 2024

Nhằm đảm bảo hệ thống điện truyền tải vận hành an toàn cung điện mùa khô 2024 nhất là khu vực miền Bắc, EVNNPT đã và đang triển khai nhiều giải pháp cụ thể.
Đảm bảo cung cấp điện mùa khô năm 2024 tại các tỉnh, thành phía Nam

Đảm bảo cung cấp điện mùa khô năm 2024 tại các tỉnh, thành phía Nam

Dự báo có khả năng xảy ra khô hạn kéo dài trong các tháng mùa khô tại Nam bộ, ngành điện miền Nam đang khẩn trương triển khai phương án đảm bảo cấp điện.
Tập trung nguồn lực thi công Dự án cải tạo Trạm biến áp 500kV Thạnh Mỹ

Tập trung nguồn lực thi công Dự án cải tạo Trạm biến áp 500kV Thạnh Mỹ

Lãnh đạo EVN yêu cầu các đơn vị tập trung nguồn lực, đẩy nhanh tiến độ thi công Dự án Mở rộng ngăn lộ và cải tạo Trạm biến áp 500kV Thạnh Mỹ.

Tin cùng chuyên mục

Tập trung hoàn thành vị trí móng đường dây 500kV mạch 3 trong tháng 3/2024

Tập trung hoàn thành vị trí móng đường dây 500kV mạch 3 trong tháng 3/2024

Chủ tịch EVN đề nghị chủ đầu tư, các nhà thầu ưu tiên nguồn lực hoàn thành vị trí móng đường dây 500kV mạch 3 trong tháng 3/2024.
Tập trung tháo gỡ điểm nghẽn, vướng mắc trong phát triển các dự án điện khí

Tập trung tháo gỡ điểm nghẽn, vướng mắc trong phát triển các dự án điện khí

Thủ tướng Chính phủ vừa có chỉ thị trong đó yêu cầu EVN, PVN, TKV chủ động đề xuất giải pháp tháo gỡ các điểm nghẽn, vướng mắc trong phát triển dự án điện khí.
Tập trung tháo gỡ vướng mắc trong đầu tư các dự án lưới điện ở Gia Lai

Tập trung tháo gỡ vướng mắc trong đầu tư các dự án lưới điện ở Gia Lai

Gia Lai sẽ tập trung tháo gỡ vướng mắc, sớm đưa các dự án điện đi vào hoạt động, phục vụ cho nhu cầu phát triển kinh tế - xã hội trên địa bàn.
Thái Bình phấn đấu bàn giao hành lang tuyến Dự án đường dây 500kV mạch 3 trước ngày 15/3/2024

Thái Bình phấn đấu bàn giao hành lang tuyến Dự án đường dây 500kV mạch 3 trước ngày 15/3/2024

Ngày 21/2/2024, tại Thái Bình, UBND tỉnh Thái Bình đã làm việc với lãnh đạo EVN/EVNNPT về đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I – Phố Nối.
EVN thúc các nhà thầu đẩy nhanh thi công đường dây 500kV mạch 3

EVN thúc các nhà thầu đẩy nhanh thi công đường dây 500kV mạch 3

Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An yêu cầu các nhà thầu tập trung nguồn lực đẩy nhanh tiến độ đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối.
Lâm Đồng: Yêu cầu kiểm tra công trình xây dựng đường điện 22kV dọc tuyến đường tránh TP. Bảo Lộc

Lâm Đồng: Yêu cầu kiểm tra công trình xây dựng đường điện 22kV dọc tuyến đường tránh TP. Bảo Lộc

Uỷ ban nhân dân tỉnh Lâm Đồng yêu cầu các sở, ngành, đơn vị liên quan khẩn trương kiểm tra việc xây dựng đường điện 22kV dọc tuyến đường tránh TP. Bảo Lộc.
Tăng cường các giải pháp đảm bảo điện mùa khô 2024

Tăng cường các giải pháp đảm bảo điện mùa khô 2024

Tăng cường các giải pháp đảm bảo điện mùa khô 2024
Sản lượng điện trung bình ngày trong tuần 7 đạt 573 triệu kWh

Sản lượng điện trung bình ngày trong tuần 7 đạt 573 triệu kWh

Cục Điều tiết Điện lực cho biết, sản lượng điện trung bình ngày trong tuần thứ 7 năm 2024 từ 12-18/2 đạt 573 tr.kWh, cao hơn so với tuần trước khoảng 14,3 tr.kW
EVNHANOI: Thay đổi lịch ghi chỉ số công tơ nâng cao chất lượng dịch vụ khách hàng

EVNHANOI: Thay đổi lịch ghi chỉ số công tơ nâng cao chất lượng dịch vụ khách hàng

Từ ngày 29/02/2024, Tổng công ty Điện lực thành phố Hà Nội (EVNHANOI) sẽ triển khai thay đổi lịch ghi chỉ số công tơ về ngày cuối tháng.
Điện lực huyện An Dương đảm bảo cung cấp điện đổ ải vụ Đông Xuân 2024

Điện lực huyện An Dương đảm bảo cung cấp điện đổ ải vụ Đông Xuân 2024

PC Hải Phòng đảm bảo cung cấp điện cho các trạm bơm phục vụ bơm nước gieo cấy cho vụ Đông Xuân năm 2024 trên địa bàn huyện An Dương, thành phố Hải Phòng.
Tăng xả nguồn thuỷ điện cấp nước vụ Đông Xuân 2024

Tăng xả nguồn thuỷ điện cấp nước vụ Đông Xuân 2024

Cục Thuỷ lợi đề nghị EVN chỉ đạo các đơn vị liên quan vận hành phát điện các nhà máy thủy điện để tăng cường nguồn nước về hạ du từ 18-21/2/2024.
Cập nhật tiến độ đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Cập nhật tiến độ đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Cho đến thời điểm này, mặt bằng các vị trí cột đường dây 500kV mạch 3 Quảng Trạch - Phố Nối đã được bàn giao 94%; công tác thi công đang triển khai đồng loạt.
Đường dây 500kV mạch 3: 5 tỉnh hoàn thành 100% bàn giao mặt bằng vị trí móng cột

Đường dây 500kV mạch 3: 5 tỉnh hoàn thành 100% bàn giao mặt bằng vị trí móng cột

Báo cáo của EVN cho biết, đến ngày 16/2/2024, có 5/9 địa phương đã hoàn thành bàn giao 100% mặt bằng vị trí móng cột đường dây 500kV mạch 3.
Bộ trưởng Bộ Công Thương: 5 nhiệm vụ để đẩy nhanh tiến độ đường dây 500kV mạch 3

Bộ trưởng Bộ Công Thương: 5 nhiệm vụ để đẩy nhanh tiến độ đường dây 500kV mạch 3

Nhằm đẩy nhanh tiến độ dự án đường dây 500kV mạch 3, Bộ trưởng Bộ Công Thương đã đề nghị các Bộ, ngành, địa phương, chủ đầu tư thực hiện 5 nhiệm vụ.
Bộ Công Thương họp triển khai đẩy nhanh tiến độ đường dây 500kV mạch 3

Bộ Công Thương họp triển khai đẩy nhanh tiến độ đường dây 500kV mạch 3

Ngày 16/2, tại trụ sở Bộ Công Thương, đã diễn ra cuộc họp đánh giá, kiểm điểm tiến độ đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối.
Mức tiêu thụ điện dịp Tết tăng 11,2% so với cùng kỳ

Mức tiêu thụ điện dịp Tết tăng 11,2% so với cùng kỳ

Tập đoàn Điện lực Việt Nam (EVN) cho biết, mức tiêu thụ điện dịp Tết Giáp Thìn tăng 11,2% so với Tết Quý Mão 2023
Thông tin mới nhất về hệ thống điện tuần 06 năm 2024

Thông tin mới nhất về hệ thống điện tuần 06 năm 2024

Cục Điều tiết Điện lực cho biết, trong những ngày Tết nguyên đán, hệ thống điện được vận hành an toàn, đảm bảo cung cấp điện ổn định cho nền người dân.
Lãnh đạo ngành điện đồng hành cùng lực lượng thi công đường dây 500kV mạch 3 xuyên Tết

Lãnh đạo ngành điện đồng hành cùng lực lượng thi công đường dây 500kV mạch 3 xuyên Tết

Trong các ngày Tết Giáp Thìn 2024, lãnh đạo EVN/EVNNPT đã đến các công trường, công xưởng kiểm tra, đôn đốc, động viên lực lượng thi công đường dây 500kV mạch 3
Lãnh đạo EVN, EVNNPT kiểm tra nhà thầu cung cấp cột thép cho đường dây 500kV mạch 3

Lãnh đạo EVN, EVNNPT kiểm tra nhà thầu cung cấp cột thép cho đường dây 500kV mạch 3

Chiều 1 Tết Nguyên đán (10/2), lãnh đạo EVN, EVNNPT đã đi kiểm tra công tác cung cấp cột thép cho dự án đường dây 500kV mạch 3 của 2 nhà thầu tại Hưng Yên.
EVNHANOI: Khuyến cáo an toàn hành lang lưới điện dịp Tết Nguyên Đán 2024

EVNHANOI: Khuyến cáo an toàn hành lang lưới điện dịp Tết Nguyên Đán 2024

Tổng công ty Điện lực TP. Hà Nội (EVNHANOI) đưa ra những khuyến nghị đảm bảo an toàn hành lang lưới điện trong dịp Tết Nguyên đán Giáp Thìn.
Xem thêm
Mobile VerionPhiên bản di động
