Đóng điện dự án TBA 220kV Tương Dương trong tháng 3/2022

Mặc dù gặp nhiều khó khăn do thời tiết, dịch bệnh nhưng Ban QLDA các công trình điện miền Trung (CPMB), các nhà thầu vẫn quyết tâm đóng điện dự án TBA 220kV Tương Dương và đường dây đấu nối trong tháng 3 và hoàn thành toàn bộ dự án trong tháng 4/2022.

Dự án TBA 220kV Tương Dương và đường dây đấu nối có quy mô xây dựng mới trạm biến áp công suất 2x125MVA, giai đoạn này lắp 1 máy biến áp công suất 1x125MVA.

Phía 220kV được thiết kế theo sơ đồ “Hệ thống thanh cái có thanh cái đường vòng” bao gồm 13 ngăn lộ, giai đoạn này lắp đặt 9 ngăn lộ và dự phòng 4 ngăn lộ. Phía 110kV được thiết kế theo sơ đồ “Hệ thống hai thanh cái có máy cắt liên lạc” và có dự phòng đất để phát triển thành sơ đồ “Hệ thống hai thanh cái có thanh cái vòng” trong tương lai, bao gồm 16 ngăn, giai đoạn này lắp 6 ngăn lộ và dự phòng 10 ngăn lộ.

Phía 22kV sử dụng sơ đồ khối, các thiết bị lắp đặt ngoài trời để cấp điện tự dùng thông qua MBA tự dùng của trạm.

Về phần đường dây 220kV đấu nối, xây dựng 01 đoạn đường dây 02 mạch đấu nối TBA 220kV Tương Dương tách đôi 01 mạch của đường dây 01 mạch của đường dây 220kV Bản Vẽ - Đô Lương hiện hữu.

Dự án được xây dựng với mục tiêu nhập khẩu điện từ các cụm nhà máy thủy điện Nậm Mô (Lào) về Việt Nam theo thỏa thuận giữa Chính phủ hai nước; Giải tỏa công suất các nhà máy thủy điện vừa và nhỏ khu vực Tây Nam tỉnh Nghệ An đã và đang chuẩn bị đầu tư xây dựng; Nâng cao độ tin cậy cung cấp điện cho phụ tải khu vực tỉnh Nghệ An; Đảm bảo an toàn vận hành hệ thống điện.

Đại diện CPMB cho biết, dự án khởi công từ tháng 8/2021, tuy nhiên trong quá trình triển khai bị ảnh hưởng rất nhiều do thời tiết mưa kéo dài phải dừng thi công hơn 1 tháng. Cùng với đó, công trường dừng thi công 14 ngày do do ảnh hưởng dịch COVID-19 theo yêu cầu của địa phương.

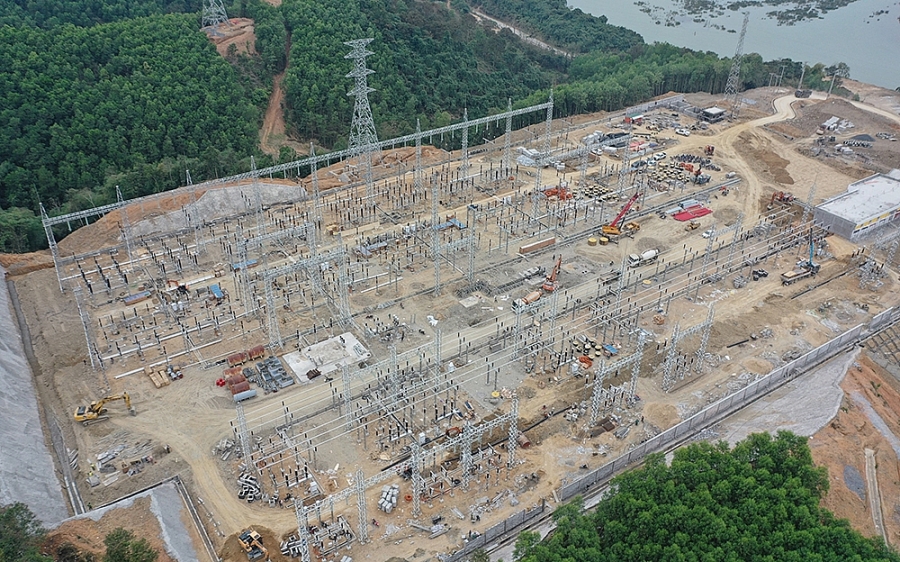

Tuy nhiên với sự nỗ lực của Chủ đầu tư và các nhà thầu, đến nay phần xây dựng TBA cơ bản đã hoàn thành thi công các hạng mục quan trọng như móng máy biến áp, kháng, móng trụ đỡ thiết bị, cột cổng 220kV và 110kV. Hiện nay tiến độ lắp đặt thiết bị nhất thứ đã hoàn thành 90%; Lắp đặt thiết bị và đấu nối nhị thứ đã hoàn thành 65%. Song song với lắp đặt là triển khai thí nghiệm hiệu chỉnh nhất thứ, nhị thứ.

Phần đường dây 220kV đấu nối đã đào xong 3/3 vị trí cột, đổ bê tông móng xong 3/3 vị trí, lắp dựng xong 2/03 vị trí. Phần đường dây 35kV và TBA 35kV đã đóng điện tự dùng địa phương.

Hiện nay Tổng công ty Truyền tải điện Quốc gia/Ban QLDA các công trình điện miền Trung đang điều hành phấn đấu hoàn thành đóng dự án trước ngày 31/3/2022 và phấn đấu hoàn thành toàn bộ dự án trong tháng 4/2022.

Nguyên Vũ

Tin cùng chuyên mục

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Toàn văn Quy hoạch điện VIII điều chỉnh

Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

EVNSPC đưa vào vận hành nhiều công trình dịp kỷ niệm 30/4

PC Lào Cai trực 24/24 giờ để đảm bảo điện dịp Lễ 30/4 - 1/5
