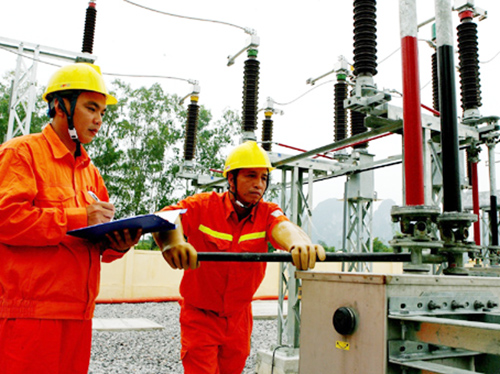

Vận hành trạm 110 KV Vân Đồn |
255 ngày đêm “vượt núi, vươn khơi”
Được coi là phên dậu vùng Đông Bắc của Tổ quốc, Vân Đồn luôn là một trong những huyện đảo nhận được sự quan tâm lớn của Đảng và Nhà nước. Khi chưa có điện lưới quốc gia, nguồn điện trên đảo được cấp từ máy phát diesel và pin năng lượng mặt trời, giá đắt gấp 10 lần đất liền nhưng công suất không đủ cho nhu cầu sử dụng. Để khắc phục điều này, dự án đưa điện lưới quốc gia ra 5 xã đảo huyện Vân Đồn đã được khảo sát, nghiên cứu từ nhiều năm trước đây, tuy nhiên, vì nhiều lý do khách quan nên chưa thể thực hiện được...
Với quyết tâm đưa điện lưới ra 5 xã đảo trong năm 2014, ngày 19/4/2014, lễ khởi công dự án đã chính thức diễn ra tại xã Quan Lạn.
Ông Phùng Ngọc Phong- Giám đốc Công ty Điện lực Quảng Ninh- cho biết, do tuyến đường điện trải dài trên địa hình tự nhiên của 5 xã đảo nên công tác vận chuyển thiết bị rất khó khăn, phức tạp, khoảng vượt biển phải dùng tàu, khoảng vượt núi phải dùng sức người, sức ngựa. Hơn nữa, với đặc thù các xã đảo cách xa đất liền, tuyến đường điện phải đi qua nhiều đảo, dãy đá vôi có địa hình cực kỳ hiểm trở, phức tạp, nhiều khoảng vượt qua các eo biển lớn nên quá trình thi công gặp rất nhiều khó khăn. Riêng tuyến đường dây trung thế cấp điện cho đảo Thắng Lợi và đảo Ngọc Vừng phải làm cột cao đến 98m để bảo đảm cho tàu lớn qua lại.
Ông Đặng Huy Hậu – Phó Chủ tịch UBND tỉnh Quảng Ninh: Cùng với việc đưa điện lưới quốc gia về 5 xã đảo huyện Vân Đồn, thời gian tới, dự án sân bay Vân Đồn sẽ được khởi công. Đây là tiền đề quan trọng để xây dựng Đặc khu kinh tế Vân Đồn, mở ra cơ hội mới cho kinh tế Quảng Ninh phát triển. |
“Thi công các hạng mục trên biển luôn là thách thức lớn nhất cho ngành điện, đặc biệt trong mùa mưa bão, không chỉ đòi hỏi phương tiện, máy móc, công nghệ hiện đại mà còn đòi hỏi bản lĩnh, sự dũng cảm và hơn hết là ý chí, trách nhiệm và tình cảm của các đơn vị tham gia dự án với quân và dân trên đảo”- ông Phong cho hay.
Vượt qua tất cả những khó khăn ấy, sau 255 ngày đêm “vượt núi, vươn khơi”, ngày 3/1/2015, Công ty Điện lực Quảng Ninh cùng các nhà thầu đã hoàn thành toàn bộ dự án, bảo đảm an toàn tuyệt đối và chất lượng cho công trình, cấp điện thành công cho các xã đảo trong niềm vui vỡ òa của cả quân, dân và các đơn vị thi công.
Động lực mới phát triển kinh tế
Không giấu được niềm vui ngày đón điện lưới quốc gia, ông Đoàn Văn Chỉnh- Bí thư huyện ủy Vân Đồn- chia sẻ, dự án đưa điện lưới ra các xã đảo sẽ tạo điều kiện để huyện tiếp tục khai thác những tiềm năng, lợi thế phục vụ cho phát triển kinh tế, đặc biệt trong lĩnh vực du lịch, dịch vụ. Đây cũng là tiền đề để hướng tới xây dựng Đặc khu kinh tế Vân Đồn.
Ông Nguyễn Thế Cường- Chính trị viên phó Đồn biên phòng Ngọc Vừng- cho biết thêm, có điện lưới quốc gia, việc thông tin liên lạc giữa bộ đội biên phòng và các cơ quan trong đất liền sẽ diễn ra thường xuyên, không bị ngắt quãng, giúp công tác cứu hộ, cứu nạn trên biển được thực hiện tốt hơn trong thời gian tới.
Sau một thời gian dài mong đợi, đúng dịp Tết Ất Mùi, điện lưới quốc gia đã chính thức phủ sóng 5 xã đảo tại huyện Vân Đồn, hiện thực hóa mơ ước ngàn đời của người dân. Có điện lưới quốc gia, đời sống của quân và dân trên đảo sẽ thay đổi nhanh chóng, đảo và đất liền sẽ gần gũi hơn.
