Bảo đảm tiến độ công trình đường dây 500kV Sơn La - Lai Châu

Ban quản lý Dự án các công trình điện miền Bắc (NPMB) vừa phát động đợt thi đua “Quyết tâm hoàn thành Dự án đường dây (ĐZ) 500kV Sơn La – Lai Châu và mở rộng ngăn lộ trạm biến áp 500kV Sơn La đúng tiến độ, bảo đảm chất lượng”.

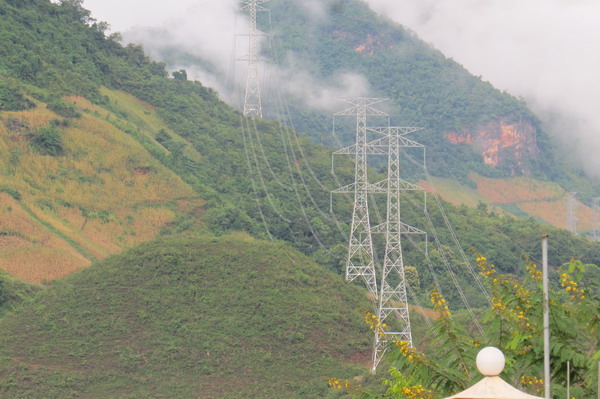

Ảnh minh họa

Ông Trần Quang Vinh- Phó giám đốc NPMB- cho biết, phần ĐZ hai mạch có chiều dài 158km , đến nay đã đúc móng và lắp dựng cột xong toàn bộ 311 vị trí, kéo dây hoàn chỉnh 17/94 khoảng néo, đang thi công 39/94 khoảng néo. Phần mở rộng trạm biến áp 500kV Sơn La là lắp đặt thiết bị, điều khiển và lắp đặt kháng điện 3 pha cho hai ĐZ đi Nhà máy Thủy điện Lai Châu. Đã đúc xong toàn bộ phần móng trụ thiết bị, móng kháng, thi công xong phần hệ thống mương cáp, bắt đầu lắp trụ đỡ thiết bị.

Ông Trần Minh Tuấn – Phó giám đốc Công ty Truyền tải điện 1, đại diện cho đơn vị tư vấn giám sát và đơn vị quản lý vận hành cam kết: Sẽ tập trung nhân lực, vật lực giám sát công trình bảo đảm chất lượng và tiến độ của các nhà thầu thi công xây lắp, công trình thi công xong đến đâu nghiệm thu đến đó. Trường hợp cần thiết sẽ hỗ trợ nhân lực, máy móc thi công cho Ban quản lý dự án, các nhà thầu thi công để bảo đảm tiến độ đóng điện công trình đồng bộ với phát điện của Nhà máy Thủy điện Lai Châu, Ban quản lý dự án các công trình điện miền Bắc, đơn vị tư vấn, đơn vị giám sát và các nhà thầu thi công xây lắp đã cùng nhau giao kết thi đua nước rút 50 ngày đêm, quyết tâm đưa công trình vào vận hành đúng tiến độ, đáp ứng các yêu cầu kỹ thuật.

L.A
Bài viết cùng chủ đề: Lai Châu

Tin cùng chuyên mục

PC Đắk Lắk: Đảm bảo cung cấp điện ổn định mùa khô năm 2025

Bộ Công Thương đốc thúc xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII

EVN hưởng ứng Cuộc thi tuyên truyền viên tiết kiệm điện 2025

PC Lào Cai: Khắc phục suy hao cáp quang, đảm bảo đường truyền ổn định

Các dự án năng lượng tái tạo chuyển tiếp đóng góp gần 5,75 tỷ kWh

Thế giới đang ươm mầm tương lai năng lượng như thế nào?

Tiềm năng điện gió ngoài khơi Việt Nam: Đến lúc bứt phá

Nhu cầu điện tăng, Mỹ huy động mọi nguồn năng lượng

Thu hồi giấy phép phân phối xăng dầu của Công ty CP Dầu khí Nam Long

Doanh nghiệp xăng dầu phải số hóa hoàn toàn trước ngày 30/4/2025

Đường dây 500kV Lào Cai – Vĩnh Yên: Bài 2 - Chung sức gỡ nút thắt mặt bằng

Đường dây 500kV Lào Cai – Vĩnh Yên. Bài 1: Những người thợ bám rừng kết nối nguồn sáng

NSMO gấp rút triển khai phương án cung cấp điện mùa nắng nóng

EVNNPC: Đóng điện Trạm biến áp 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên – Bắc Giang

Nhiệt điện Nghi Sơn ứng dụng nhiều công nghệ mới trong hiệu chỉnh Lò hơi - Tuabin

Sắp diễn ra diễn đàn và triển lãm quốc tế năng lượng

Đầu tư năng lượng sạch tại Anh tăng tốc nhờ cải cách lưới điện

Chuyển đổi năng lượng: Ai dẫn dắt, ai hưởng lợi?

Lưới điện truyền tải không bị ảnh hưởng bởi cháy rừng tại Kim Bảng

Đức hướng tới kỷ lục mới về điện gió trong năm 2025
