Bản tin khắc phục thiếu điện ngày 18/6: Huy động cao nguồn nhiệt điện than Bản tin khắc phục thiếu điện ngày 19/6: Phụ tải miền Bắc giảm, miền Trung tăng |
Số liệu cập nhật sáng ngày 20/6 của Tập đoàn Điện lực Việt Nam (EVN) và Trung tâm Điều độ hệ thống điện Quốc gia (A0) cho thấy, ngày 19/6, phụ tải toàn hệ thống điện tăng so với ngày 18/6 đạt khoảng 809,5 triệu kWh. Trong đó miền Bắc ước khoảng 382,9 triệu kWh, miền Trung khoảng 77,6 triệu kWh (tăng), miền Nam khoảng 348,4 triệu kWh.

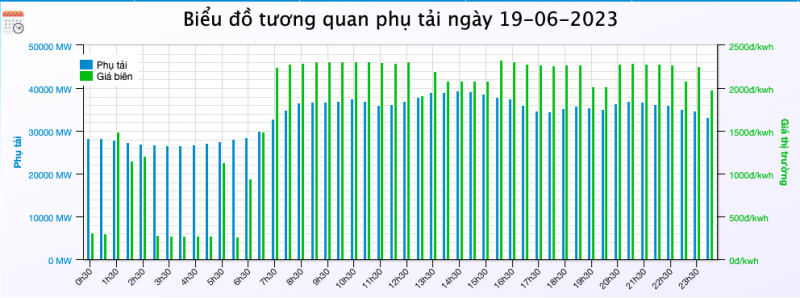

Công suất đỉnh hệ thống điện (Pmax) quốc gia đạt đỉnh vào lúc 14h30 mức 39.504,2 MW. Trong đó tại miền Bắc/miền Trung/miền Nam lần lượt là (Pmax/thời gian) là: 17.312,9 MW (lúc 15h30), 4.071 MW (lúc 14h30),18.240,2 MW (14h30).
Nhu cầu phụ tải và công suất đỉnh hệ thống đều tăng cao so với ngày trước đó.
Về huy động nguồn điện:
Trong ngày 19/6/2023, tổng sản lượng huy động từ thuỷ điện đã tăng vọt đạt khoảng 170,5 triệu kWh (trong đó thuỷ điện miền Bắc huy động là 59,9 triệu kWh); nhiệt điện than huy động 430,9 triệu kWh (miền Bắc 269,2 triệu kWh); tuabin khí huy động 92,5 triệu kWh. Không phải huy động nguồn điện dầu.
Nguồn điện năng lượng tái tạo các loại đạt 108,8 triệu kWh, trong đó điện gió huy động 19,5 triệu kWh, Pmax 1.144,5 MW (23h00); điện mặt trời farm huy động 51,1 MW, Pmax 6.900,8 MW (11h00).
Đối với các dự án năng lượng tái tạo chuyển tiếp, tính đến hết ngày 19/6, có 55 dự án với tổng công suất 3.052 MW đã trình Bộ Công Thương; Trong đó có 51 dự án đã ký hợp đồng mua bán điện tạm (PPA) bổ sung. Có 10 nhà máy (toàn nhà máy hoặc phần nhà máy) tổng công suất 455 MW đã vận hành thương mại (COD), 4 nhà máy đang thí nghiệm và 12 nhà máy đang thí nghiệm xong chờ COD.
Đại diện EVN cho biết, nguồn nhiên liệu than cho sản xuất điện được đảm bảo. Tuy nhiên sự cố các tổ máy vẫn còn diễn ra. Cụ thể sự cố dài ngày khoảng 2.100 MW, sự số ngắn ngày 880 MW. Hiện các nhà máy đang nỗ lực xử lý sự cố, dự kiến đến ngày 21/6, tổ máy S1 Nghi Sơn 1 và phần sự cố của tổ máy 1 Nhiệt điện Mông Dương 1 sẽ hoà lưới trở lại; Ngày 23/6, tổ máy S1 Nhiệt điện Thăng Long sẽ khắc phục xong.
Riêng các hồ thuỷ điện lớn tại miền Bắc đã trên mực nước chết nhưng vẫn còn khó khăn. Tính tổng công suất các nhà máy (Sơn La, Lai Châu, Bản Chát, Huội Quảng, Tuyên Quang, Thác Bà, Hủa Na, Bản Vẽ,...) đạt gần 5.000MW. Hiện các hồ vẫn đang tích thêm nước.
Hiện, Bộ Công Thương và Tập đoàn Điện lực Việt Nam đang tiếp tục chỉ đạo các đơn vị liên quan tăng cường các nguồn điện, vận hành linh hoạt hồ chứa trong bối cảnh các hồ thủy điện gặp khó khăn; đôn đốc các nhà máy nhiệt điện tập trung ưu tiên xử lý sự cố các tổ máy; đảm bảo cung ứng than, khí cho phát điện; tích cực bổ sung các nguồn điện năng lượng tái tạo cho hệ thống; tăng cường vận hành an toàn hệ thống truyền tải Trung - Bắc; đồng thời đẩy mạnh công tác tuyên truyền thực hiện Chỉ thị của Thủ tướng Chính phủ về tiết kiệm điện...
Báo Công Thương tiếp tục cập nhật...
