Gỡ nút thắt điện khí để "điện đi trước một bước":

Bài 4: Vì sao các dự án nhà máy điện khí LNG lại chậm tiến độ, chưa triển khai?

Hiện giá LNG tăng cao và sự bất ổn nguồn cung sẽ ảnh hưởng lớn đến doanh nghiệp nhập khẩu LNG cũng như nhà đầu tư dự án điện khí LNG tại Việt Nam.
Bài 1: Nhận diện vai trò “trụ đỡ” của điện khí Bài 2: Hiệu quả điện khí - Góc nhìn từ thực tiễn Bài 3: Bức tranh ngành điện Việt Nam năm 2030 nhìn từ Quy hoạch điện VIII

Theo các chuyên gia, doanh nghiệp vướng mắc chính ảnh hưởng đến việc triển khai các dự án LNG vẫn là việc đàm phán giá điện và bao tiêu sản lượng hằng năm. Nếu “vướng mắc” này không được tháo gỡ kịp thời, kế hoạch phát triển điện khí LNG sẽ rất khó thực hiện.

Hàng loạt “ vướng mắc” cần được tháo gỡ

Tính đến thời điểm hiện tại có 13 dự án điện LNG được chấp thuận chủ trương đầu tư, trong đó có 5 dự án đang triển khai, 4 dự án đã tìm được nhà đầu tư, 4 dự án còn lại đang được các tỉnh tổ chức lựa chon nhà đầu tư. Trong số các dự án này, Dự án điện khí Nhơn Trạch 3&4 là dự án trọng điểm quốc gia thuộc Quy hoạch điện VII được Chính phủ giao cho Tổng Công ty Điện lực Dầu khí Việt Nam ( PV Power) làm chủ đầu tư; quy mô công suất 1.500 MW, tổng mức đầu tư 1,4 tỷ USD trên địa bàn huyện Nhơn Trạch, tỉnh Đồng Nai. Đây là dự án điện LNG đầu tiên tại Việt Nam, dự kiến đưa vào vận hành từ năm 2024-2025. Hiện nay, dự án này cũng đang gặp một số khó khăn, vướng mắc chưa được tháo gỡ.

Trao đổi với PetroTimes, ông Nguyễn Duy Giang - Phó Tổng Giám đốc PV Power cho biết, hiện khó khăn lớn nhất trong triển khai dự án LNG Nhơn Trạch 3&4 đó là đàm phán hợp đồng mua bán điện (PPA) giữa PV Power và Tập đoàn Điện lực Việt Nam (EVN) kéo dài và vướng mắc đến thời điểm hiện nay. Dù đã đàm phán PPA hơn 2 năm nhưng vẫn chưa hoàn thiện để ký kết. Vướng mắc chính có thể kể tới là việc cam kết tổng sản lượng điện mua hàng năm (Qc) từ phía EVN.

“PV Power đã chính thức đề xuất mức sản lượng bao tiêu hằng năm là 90% và thời gian áp dụng là 15 năm kể từ khi nhà máy vận hành thương mại, điều này phù hợp với thời gian trả nợ vay của dự án. Tuy nhiên bên mua điện cho rằng điều này chưa từng có tiền lệ phải xin ý kiến các cấp có thẩm quyền.

Hiện tại, chúng tôi đang tập trung tháo gỡ khó khăn, vướng mắc. Vẫn còn nhiều bất cập cần có sự trợ giúp của Chính phủ, các bộ, ngành. Thực tế thời gian vừa qua có nhiều vấn đề cần tháo gỡ đã làm chủ đầu tư lúng túng vì không rõ cấp thẩm quyền để kiến nghị” - ông Nguyễn Duy Giang cho biết thêm.

Cũng liên quan đến dự án LNG Nhơn Trạch 3&4, mới đây tại cuộc họp với Bộ Công Thương, ông Thái Thanh Phong - Phó Giám đốc Sở Công Thương Đồng Nai cho biết, hiện 2 Nhà máy điện LNG Nhơn Trạch 3&4 đang được triển khai thực hiện đúng tiến độ, dự kiến phát điện thương mại các tổ máy số 1 vào năm 2024 và năm 2025. Tuy nhiên, dự án còn gặp một số khó khăn vướng mắc liên quan đến mua - bán khí LNG nhập khẩu, các quy định về giá khí, xử lý lưu kho… khiến triển khai ký kết hợp đồng khó khăn. Bên cạnh đó, EVN chưa có ý kiến thống nhất với chủ đầu tư về giá mua - bán điện.

Không chỉ riêng dự án điện khí LNG Nhơn Trạch 3&4 gặp khó khăn trong việc ký hợp đồng mua bán điện (hợp đồng PPA), những dự án LNG khác cũng đang cần được tháo gỡ.

Ví như: LNG Hiệp Phước (TP HCM); 2 dự án Nhà máy nhiệt điện khí LNG Sơn Mỹ I và LNG Sơn Mỹ II ( Bình Thuận); Nhà máy điện LNG Quảng Ninh; Nhà máy LNG Bạc Liêu…, các dự án này cũng gặp khó tương tự dự án điện khí LNG Nhơn Trạch 3&4.

Trao đổi với phóng viên PetroTimes, các chuyên gia và doanh nghiệp đầu tư dự án điện khí LNG đều cho rằng, vướng mắc lớn nhất trong việc triển khai các dự án điện LNG hiện nay vẫn là đàm phán giá điện và bao tiêu sản lượng điện hàng năm. Bên cạnh đó, giá nhập khẩu LNG cao cũng là trở ngại để các doanh nghiệp cân nhắc…

Bài 4: Vì sao các dự án nhà máy điện khí LNG lại chậm tiến độ, chưa triển khai?
PGS.TS Ngô Trí Long - nguyên Viện trưởng Viện nghiên cứu thị trường giá cả (Bộ Tài chính)

PGS.TS Ngô Trí Long - nguyên Viện trưởng Viện nghiên cứu thị trường giá cả (Bộ Tài chính) cho biết, hiện giá LNG tăng cao và sự bất ổn nguồn cung sẽ ảnh hưởng lớn đến doanh nghiệp nhập khẩu LNG cũng như nhà đầu tư dự án điện khí LNG tại Việt Nam.

Giá LNG nhập khẩu cao là trở ngại trong tương lai khi ký các hợp đồng mua bán điện giữa chủ đầu tư và EVN, do EVN sẽ phải mua đắt - bán rẻ. Mặt khác, theo Quy hoạch điện VIII, cơ cấu nguồn điện khí LNG đến năm 2030 dự kiến đạt 22.400 MW (14,9%), đồng nghĩa các dự án LNG sẽ phải đối diện với rủi ro nhập khẩu giá cao khi có biến động địa chính trị từ nay tới năm 2030.

Ngoài ra, giá LNG tăng mạnh gây khó khăn trong xác định hiệu quả dự án điện khí LNG, đàm phán giá điện để ký hợp đồng mua bán điện là khâu khó nhất.

Theo PGS.TS Ngô Trí Long, các dự án điện khí LNG được bổ sung quy hoạch, phê duyệt chủ trương đầu tư đều theo hình thức nhà máy điện độc lập (IPP). Theo hình thức này, các nhà máy đều phải tham gia thị trường điện. Hiện không có quy định bên mua điện phải bao tiêu sản lượng điện, trừ các nhà máy có ràng buộc về bao tiêu nhiên liệu và có văn bản của cơ quan quản lý nhà nước có thẩm quyền cho phép chuyển ngang các quy định bao tiêu nhiên liệu của nhà máy trong hợp đồng cung cấp nhiêu liệu sang hợp đồng PPA.

Song, việc đàm phán giá mua điện tại hợp đồng mua bán điện phải tuân thủ các quy định trên cơ sở tính toán sản lượng bán ra hằng năm, dòng tiền thu về, chi phí đầu tư...

Hiện nay, khoảng một nửa các dự án điện khí LNG chưa khởi công, chậm tiến độ cũng bởi chưa hoàn tất các đàm phán liên quan tới hợp đồng mua bán điện.

Trao đổi với PV PetroTimes, đại diện một doanh nghiệp LNG cho biết, hiện việc triển khai dự án LNG đang gặp phải một loạt khó khăn chưa được tháo gỡ như: khung pháp lý cho LNG chưa hoàn thiện, phê duyệt cơ chế, thu xếp vốn, xử lý chuyển đổi chủ đầu tư và sự bất cập trong việc chuyển bao tiêu LNG nhập khẩu sang sản lượng điện hàng năm, hệ thống đường ống dẫn khí…

Một nỗi lo khác nữa là dự án nguồn điện bị phụ thuộc vào tiến độ đầu tư xây dựng đường dây truyền tải của ngành điện. Có những dự án truyền tải phải xin phê duyệt chủ trương đầu tư do đi qua 2 tỉnh nên nguy cơ chậm tiến độ là rất cao. Trong lúc đó, nếu tiến độ đưa đường dây truyền tải vào vận hành chậm so với kế hoạch thì dự án điện sẽ bị chậm tiến độ hoàn thành, phát sinh nhiều yếu tố rủi ro như chủ đầu tư bị nhà thầu EPC phạt ngược do chậm tiến độ đấu nối; phát sinh chi phí lãi vay, bảo hiểm, tư vấn do kéo dài thời gian xây dựng; nhà máy không giải tỏa được hết công suất phát; không đảm bảo tiến độ cung ứng điện cho hệ thống…

Đại diện doanh nghiệp đầu tư dự án LNG cũng cho rằng, nếu không đàm phán được PPA sớm thì sẽ rất khó khăn trong việc triển khai dự án LNG theo đúng kế hoạch được giao. Trạng thái này tiếp tục tiếp diễn thì trọng trách "mũi nhọn của nền kinh tế" và đảm bảo an ninh năng lượng... sẽ đặt trong tình trạng đáng lo.

“Việc cam kết sản lượng điện phát và tiêu thụ khí hằng năm là rất quan trọng, là cơ sở để các ngân hàng xem xét tài trợ tín dụng cho dự án, cũng như dự án mua được nguồn LNG giá tốt thông qua hợp đồng mua LNG dài hạn để giá điện rẻ hơn”, đại diện doanh nghiệp nhấn mạnh.

Gỡ “vướng mắc” thế nào?

Trao đổi với PetroTimes, PGS.TS Ngô Trí Long nhận định, để tháo gỡ những vướng mắc trên, Chính phủ cần nhanh chóng hoàn thiện chính sách, có cơ chế khuyến khích doanh nghiệp đầu tư vào các dự án điện khí LNG trong nước, tạo ra một môi trường đầu tư ổn định và thuận lợi cho việc phát triển hạ tầng LNG. Điều này có thể bao gồm các chính sách ưu đãi thuế, cơ chế hỗ trợ vay vốn và quy định rõ ràng về quy trình phê duyệt và xây dựng dự án LNG. Chính phủ có thể hỗ trợ tài chính và vốn cho các dự án hạ tầng LNG thông qua các chương trình tài trợ, quỹ đầu tư hoặc tạo ra các cơ chế hỗ trợ vay vốn với lãi suất thấp. Điều này giúp giảm gánh nặng tài chính ban đầu và tăng khả năng thu hồi vốn đối với các dự án LNG.

“Nếu đầu vào và các khoản chi phí đầu tư dự án LNG thấp thì đầu ra (giá điện) cũng sẽ giảm, khi đó việc chủ đầu tư đàm phán với EVN cũng sẽ dễ dàng hơn” - PGS.TS Ngô Trí Long cho biết thêm.

Cũng theo PGS.TS Ngô Trí Long, Chính phủ, bộ, ngành liên quan cần sớm vào cuộc “ tháo gỡ” vướng mắc liên quan đến việc bao tiêu sản lượng giữa chủ đầu tư LNG và EVN, có văn bản tạo cơ chế khuyến khích cho các dự án LNG. Sự kết hợp của những biện pháp đó sẽ tạo ra một môi trường thuận lợi và giúp thúc đẩy sự phát triển bền vững của ngành công nghiệp LNG tại Việt Nam.

PGS.TS Ngô Trí Long nhấn mạnh, theo Quy hoạch điện VIII, cơ cấu nguồn điện đến năm 2030 - Nhiệt điện LNG có tổng công suất 22.400 MW (14,9%). Như vậy, chỉ còn 7 năm nữa để các dự án LNG triển khai và đi vào vận hành, nếu như chúng ta không nhanh chóng “tháo gỡ” những “ vướng mắc” đó, chắc chắn việc triển khai các dự án LNG sẽ gặp trở ngại rất lớn.

Bài 4: Vì sao các dự án nhà máy điện khí LNG lại chậm tiến độ, chưa triển khai?

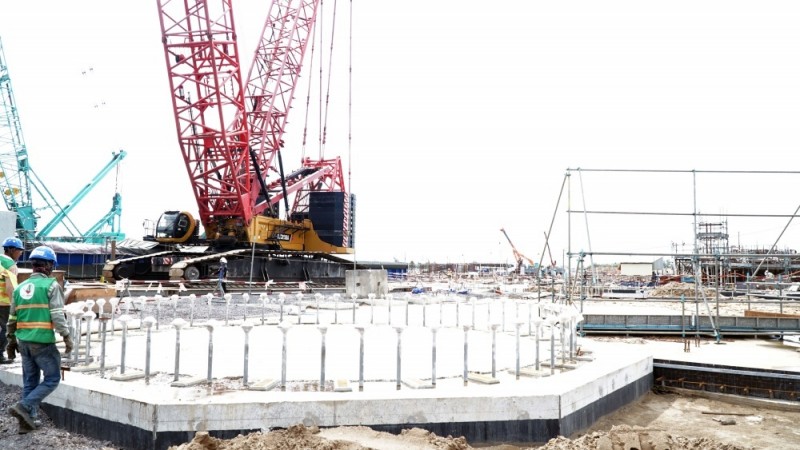

Công trường Dự án Nhà máy Điện Nhơn Trạch 3 và 4

Liên quan đến việc “tháo gỡ” vướng mắc bao tiêu sản lượng, trao đổi với PetroTimes, ông Nguyễn Duy Giang - Phó Tổng Giám đốc PV Power cho biết, dự án Nhà máy điện Nhơn Trạch 3&4 là dự án điện LNG đầu tiên tại Việt Nam, nên chưa có tiền lệ nào đối với hợp đồng bao tiêu về sản lượng cho loại dự án này.

Do vậy, Phó Tổng Giám đốc PV Power đề nghị, Chính phủ sớm ban hành khung giá phát điện cho các dự án này; có cơ chế, chính sách cho phép các dự án điện khí LNG được phép chuyển ngang chi phí giá khí sang giá điện, cam kết sản lượng điện phát hàng năm (Qc) dài hạn phù hợp để đảm bảo công tác thu xếp vốn.

Đồng thời có cơ chế cụ thể để khuyến khích đầu tư các dự án điện LNG phục vụ việc vận hành ổn định lưới điện; sớm hoàn thiện và ban hành các tiêu chuẩn kỹ thuật, quy phạm của Việt Nam trong việc xây dựng kho cảng và nhập khẩu khí LNG hay xem xét giảm thuế nhập khẩu LNG và các thiết bị, máy móc xây dựng nhà máy điện; giảm thuế thu nhập cho doanh nghiệp đầu tư phát triển năng lượng xanh để thúc đẩy đầu tư.

Ngoài ra, Phó Tổng Giám đốc PV Power cho rằng, trong bối cảnh hiện nay, nếu không có bảo lãnh Chính phủ vừa không có bao tiêu điện, doanh nghiệp sản xuất điện khó có thể triển khai các dự án đúng tiến độ và hiệu quả được. Nếu không giải được bài toán trên, không chỉ dự án Nhơn Trạch 3&4, các dự án LNG khác cũng không thể triển khai được.

Vì vậy, PV Power rất mong được Chính phủ, các bộ, ngành liên quan tạo cơ chế, mở đường cho khái niệm “sản xuất điện từ LNG”. Quan trọng hơn, những dự án điện từ LNG cũng góp phần giúp Việt Nam thực hiện cam kết của Thủ tướng Chính phủ tại COP26 về mục tiêu đạt phát thải ròng bằng 0 vào năm 2050.

LNG (Liquefied Natural Gas) là khí thiên nhiên hóa lỏng có thành phần chủ yếu là CH4 - methane, trong suốt, không màu, không mùi, được sản xuất bằng cách làm lạnh sâu ở nhiệt độ khoảng -162 độ C để chuyển sang thể lỏng. LNG khi đốt cháy cũng tạo ra ít hơn 40% lượng khí thải CO2 so với than đá và ít hơn 30% so với dầu mỏ, không thải ra muội, bụi và chỉ sinh ra một lượng không đáng kể khí SO2.

Theo Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn đến năm 2050 (Quy hoạch điện VIII) xác định đến năm 2030 sẽ xây mới 13 nhà máy điện khí LNG có tổng công suất 22.400MW, đến năm 2035 có thêm 2 nhà máy với công suất 3.000MW.

Huy Tùng

Bài 5: Từ dự án đầu tiên hướng đến hiện thực hóa mục tiêu 22.400 MW nhiệt điện LNG

petrotimes.vn
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Điện khí LNG

Có thể bạn quan tâm

Tin mới nhất

Bộ Công Thương họp rà soát, điều chỉnh Quy hoạch điện VIII

Bộ Công Thương họp rà soát, điều chỉnh Quy hoạch điện VIII

Chiều 28/12, tại Hà Nội, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã chủ trì họp rà soát, điều chỉnh Quy hoạch điện VIII
Xuyên đêm hoàn thành công trình Trạm biến áp 110kV Hoa Lư

Xuyên đêm hoàn thành công trình Trạm biến áp 110kV Hoa Lư

Tổng công ty Điện lực miền Nam và các đơn vị liên quan đã xuyên đêm tổ chức nghiệm thu, đóng điện thành công công trình Trạm biến áp 110kV Hoa Lư (Bình Phước).
Chủ tịch Petrovietnam nêu thông điệp để đổi mới giá trị cốt lõi

Chủ tịch Petrovietnam nêu thông điệp để đổi mới giá trị cốt lõi

Tập đoàn Dầu khí Việt Nam (Petrovietnam) thống nhất mục tiêu, hành động, định hướng chiến lược phát triển đạt tốc độ tăng trưởng 2 con số, vì sự trường tồn...
Đường dây 500kV giải tỏa công suất Nhà máy điện Nhơn Trạch 4 về đích

Đường dây 500kV giải tỏa công suất Nhà máy điện Nhơn Trạch 4 về đích

Với nhiều nỗ lực, ngày 27/12/2024, đường dây 500kV giải toả công suất nhà máy điện Nhơn Trạch 4 do Tổng Công ty Truyền tải điện Quốc gia đầu tư đã về đích.
Điểm mới trong Dự thảo Nghị định về cơ chế giá bán lẻ điện bình quân

Điểm mới trong Dự thảo Nghị định về cơ chế giá bán lẻ điện bình quân

Bộ Công Thương vừa hoàn thành Dự thảo Nghị định quy định cơ chế, thời gian điều chỉnh, căn cứ lập và điều chỉnh giá bán lẻ điện bình quân với nhiều điểm mới.

Tin cùng chuyên mục

Thanh Hóa khởi công dự án thủy điện 420 tỷ đồng

Thanh Hóa khởi công dự án thủy điện 420 tỷ đồng

Công ty CP Mường Lát đã khởi công xây dựng Dự án thủy lợi kết hợp thủy điện Tén Tằn có tổng mức đầu tư 420 tỷ đồng tại huyện Mường Lát, tỉnh Thanh Hóa.
VCCI góp ý dự thảo Nghị định quy định chi tiết Luật Điện lực

VCCI góp ý dự thảo Nghị định quy định chi tiết Luật Điện lực

VCCI vừa có văn bản góp ý Dự thảo Nghị định quy định chi tiết một số điều của Luật Điện lực về phát triển điện năng lượng tái tạo, điện năng lượng mới.
Chỉ thị của Bộ Công Thương về đẩy mạnh tiêu thụ nhiên liệu sinh học tại Việt Nam

Chỉ thị của Bộ Công Thương về đẩy mạnh tiêu thụ nhiên liệu sinh học tại Việt Nam

Chỉ thị số 16/CT-BCT ngày 26/12/2024 về đẩy mạnh thực hiện các giải pháp thúc đẩy tiêu thụ nhiên liệu sinh học tại Việt Nam vừa được Bộ Công Thương ban hành.
Thúc đẩy tiết kiệm năng lượng cho người dân thành phố Đà Nẵng

Thúc đẩy tiết kiệm năng lượng cho người dân thành phố Đà Nẵng

Dự án tiết kiệm năng lượng đã mang đến những kết quả tích cực sau 5 năm triển khai cho người dân trên địa bàn thành phố Đà Nẵng.
Bình Thuận hướng đến mục tiêu trung tâm năng lượng quốc gia như thế nào?

Bình Thuận hướng đến mục tiêu trung tâm năng lượng quốc gia như thế nào?

Bình Thuận đã đề ra các giải pháp và tập trung tổ chức triển khai thực hiện quyết liệt, đồng bộ để khai thác tốt tiềm năng năng lượng tại địa phương.
Vượt khủng hoảng lớn nhất lịch sử, Petrovietnam tăng trưởng ngoạn mục

Vượt khủng hoảng lớn nhất lịch sử, Petrovietnam tăng trưởng ngoạn mục

Đứng trước khủng hoảng lớn nhất lịch sử của tập đoàn, song từ 2020 đến nay, Tập đoàn Dầu khí Việt Nam (Petrovietnam) đã có bước phục hồi và tăng trưởng vượt bậc
Các vụ lừa đảo, mạo danh điện lực tại miền Trung – Tây Nguyên tăng

Các vụ lừa đảo, mạo danh điện lực tại miền Trung – Tây Nguyên tăng

Các vụ việc mạo danh nhân viên điện lực để lừa đảo, hay thông báo giả mạo về việc ngừng cung cấp điện tại miền Trung – Tây Nguyên có xu hướng gia tăng.
Bộ Công Thương: Sẽ thu hồi các khoản giá FIT ưu đãi đối với dự án điện hưởng không đúng quy định

Bộ Công Thương: Sẽ thu hồi các khoản giá FIT ưu đãi đối với dự án điện hưởng không đúng quy định

Theo Bộ Công Thương, đối với các dự án điện hưởng giá FIT ưu đãi không đúng quy định sẽ bị thu hồi các khoản giá này, thông qua bù trừ thanh toán tiền mua điện.
Thi công dự án trạm biến áp 220kV Sầm Sơn và đường dây đấu nối

Thi công dự án trạm biến áp 220kV Sầm Sơn và đường dây đấu nối

Ngày 25/12, tại Thanh Hóa, đơn vị thi công triển khai thi công dự án trạm biến áp 220kV Sầm Sơn và đường dây đấu nối 220kV Thanh Hoá – Sầm Sơn.
Tổng công ty Đông Bắc 30 năm đảm bảo an ninh năng lượng quốc gia

Tổng công ty Đông Bắc 30 năm đảm bảo an ninh năng lượng quốc gia

Sáng 25/12, Tổng công ty Đông Bắc tổ chức Lễ kỷ niệm 30 năm ngày truyền thống (27/12/1994 - 27/12/2024).
Doanh nghiệp năng lượng vào thị trường carbon còn gặp khó vì thủ tục

Doanh nghiệp năng lượng vào thị trường carbon còn gặp khó vì thủ tục

Tham gia vào thị trường carbon không chỉ là nghĩa vụ pháp lý mà còn mở ra cơ hội cho doanh nghiệp năng lượng. Tuy nhiên vẫn còn nhiều khó khăn.
Bà Rịa - Vũng Tàu, Đồng Nai: Ưu tiên đảm bảo cung cấp điện toàn hệ thống dịp lễ, Tết

Bà Rịa - Vũng Tàu, Đồng Nai: Ưu tiên đảm bảo cung cấp điện toàn hệ thống dịp lễ, Tết

Công ty Điện lực Bà Rịa – Vũng Tàu, Đồng Nai đã ban hành văn bản yêu cầu các đơn vị điện lực, xí nghiệp trực thuộc đảm bảo cung cấp điện an toàn dịp lễ, Tết.
Đảm bảo an ninh năng lượng quốc gia: 7 nhóm giải pháp chiến lược từ PGS.TS. Vũ Trọng Lâm

Đảm bảo an ninh năng lượng quốc gia: 7 nhóm giải pháp chiến lược từ PGS.TS. Vũ Trọng Lâm

An ninh năng lượng luôn được xem là huyết mạch của sự phát triển kinh tế-xã hội và nâng cao chất lượng cuộc sống, PGS.TS. Vũ Trọng Lâm đưa ra 7 nhóm giải pháp.
Tập trung nguồn lực cho dự án sửa đổi Luật Sử dụng năng lượng tiết kiệm và hiệu quả

Tập trung nguồn lực cho dự án sửa đổi Luật Sử dụng năng lượng tiết kiệm và hiệu quả

Tại Kỳ họp thứ 9, diễn ra vào tháng 6/2025, dự kiến Bộ Công Thương sẽ trình Quốc hội cho ý kiến dự thảo Luật Sử dụng năng lượng tiết kiệm và hiệu quả (sửa đổi).
Nga mong muốn trở thành quốc gia dẫn đầu trong xây dựng nhà máy điện hạt nhân

Nga mong muốn trở thành quốc gia dẫn đầu trong xây dựng nhà máy điện hạt nhân

Theo đặc phái viên của Điện Kremlin, Liên bang Nga đang mong muốn trở thành quốc gia đi đầu trong xây dựng nhà máy điện hạt nhân và đang tham gia vào 10 dự án.
Mô hình kho LNG trung tâm: Giải pháp chống lãng phí đầu tư cơ sở hạ tầng năng lượng quốc gia

Mô hình kho LNG trung tâm: Giải pháp chống lãng phí đầu tư cơ sở hạ tầng năng lượng quốc gia

Mô hình kho LNG trung tâm được coi là giải pháp tối ưu hóa hạ tầng kho chứa, cảng biển; tăng hiệu quả, chống lãng phí đầu tư cơ sở hạ tầng năng lượng quốc gia.
Hiện thực hóa 4 quy hoạch ngành quốc gia: Khơi thông nguồn lực phát triển đất nước

Hiện thực hóa 4 quy hoạch ngành quốc gia: Khơi thông nguồn lực phát triển đất nước

Việc đẩy nhanh tiến độ thực hiện và hiện thực hóa hiệu quả 4 quy hoạch ngành quốc gia sẽ góp phần chống lãng phí, khơi thông nguồn lực phát triển đất nước.
Đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống

Đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống

Ngày 21/12/2024, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã tổ chức đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống.
EVNNPT đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2

EVNNPT đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2

Theo EVNNPT, việc hoàn thành đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2 sẽ tăng cường cấp điện cho tỉnh Kiên Giang, đảo ngọc Phú Quốc.
Bộ Công Thương lấy ý kiến về Dự thảo Nghị định về giấy phép hoạt động điện lực theo Luật Điện lực

Bộ Công Thương lấy ý kiến về Dự thảo Nghị định về giấy phép hoạt động điện lực theo Luật Điện lực

Bộ Công Thương lấy ý kiến về Tờ trình, Dự thảo Nghị định quy định chi tiết một số điều của Luật Điện lực về giấy phép hoạt động điện lực.
Xem thêm
Mobile VerionPhiên bản di động
